Стан будівництва житлового району Manhattan UP на 26.05.2026
Проєкт: Manhattan UP
Секція: A2
-
Квартал А
Виконано влаштування скляного огородження балконів на 80%.
Благоустрій

Завершено благоустрій двору.

Розпочато влаштування дитячого майданчику.
Секція: A3
-
Квартал А
Виконано влаштування скляного огородження балконів на 80%.
Благоустрій
Завершено благоустрій двору.
Розпочато влаштування дитячого майданчику.
Секція: A4
-
Квартал А
Виконано влаштування скляного огородження балконів на 80%.
Благоустрій
Завершено благоустрій двору.
Розпочато влаштування дитячого майданчику.
Секція: B1
-
Виконано монтаж перильного огородження на 90%.
Виконано внутрішнє оздоблення стін квартир і коридорів на 70%.
Виконано оздоблення плиткою сходових на 90%.
Завершено монтаж ліфтів.
Завершено монтаж вхідних дверей до квартир.
Секція: B2
-

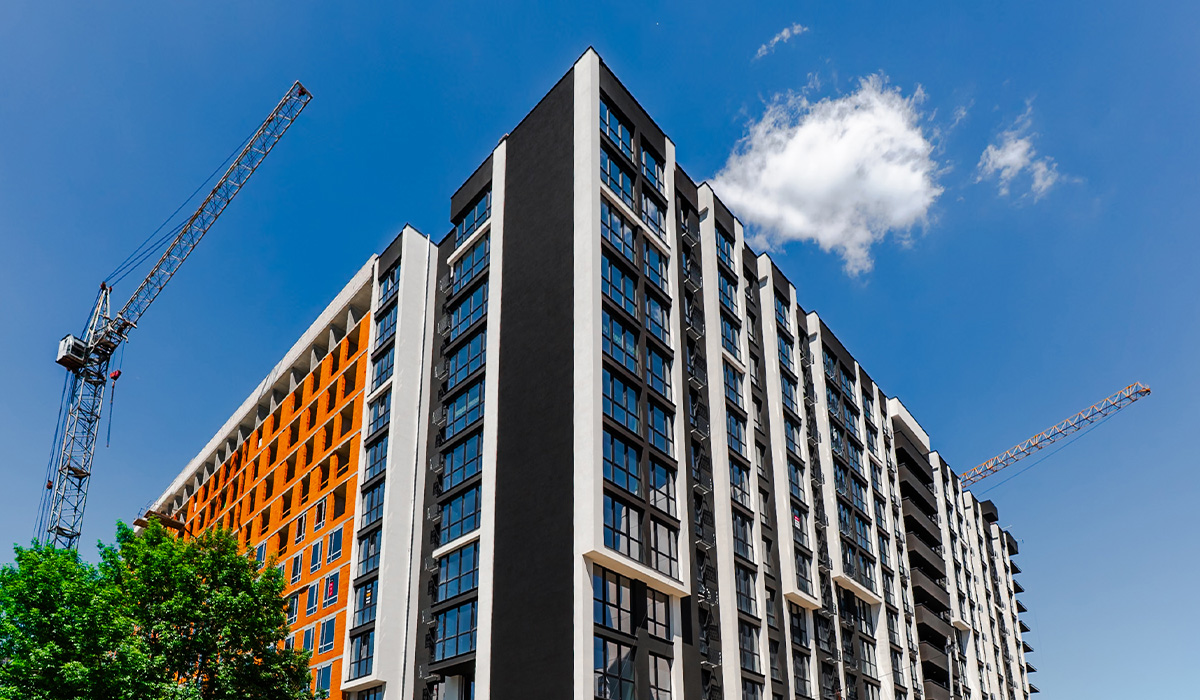

Виконано фасадні роботи на 90%.
Виконано оздоблення плиткою на балконах на 45%.
Триває монтаж систем пожежогасіння.
Триває оздоблення сходових маршів і коридорів.
Секція: B3
-
Виконано фасадні роботи на 90%.
Триває оздоблення сходових та коридорів.
Секція: B4
-
Виконано фасадні роботи на 75%.
Триває штукатурення стін квартир і коридорів.
Розпочато влаштування тераси загального користування.
Секція: C1
-
Завершено скління 11-го і 12-го поверхів.
Завершено мурування внутрішніх стін 11-го і 12-го поверхів.
Завершено мурування парапетів терас загального користування 12-го поверху.
Триває штукатурення стін квартир і коридорів.
Секція: C2
-

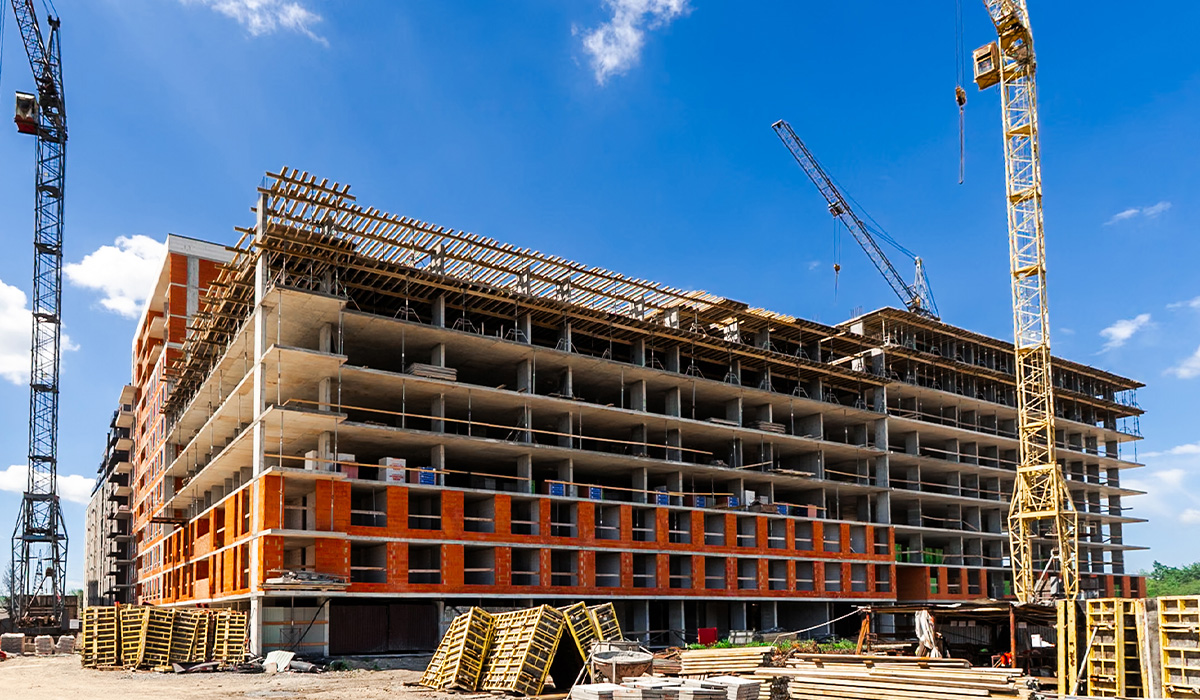

Поверхи 6-й і 7-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 8-го поверху.
Триває влаштування плити перекриття 8-го поверху.
Секція: C3
-
Поверхи 7-й і 8-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 9-го поверху.
Розпочато влаштування плити перекриття 9-го поверху.
Триває мурування внутрішніх стін 2-го поверху.
Секція: C4
-
Завершено скління з 2-го по 7-й поверхи.
Триває скління 8-го поверху.
Завершено мурування зовнішніх стін з 5-го по 12-й поверхи.
Розпочато мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 9-го, 10-го і 12-го поверхів.
Секція: S3
-
Виконано фасадні роботи на 80%.
Завершено скління 13-го і 14-го поверхів.
Триває штукатурення коридорів та сходових.
Секція: S4
-
Виконано фасадні роботи на 40%.
Завершено мурування внутрішніх стін 12-го поверху.
Секція: S5
-
Виконано фасадні роботи на 95%.
Виконано монтаж систем пожежогасіння на 80%.
Триває внутрішнє оздоблення коридорів та сходових.
Секція: S6
-
Триває скління 8-го поверху.
Триває мурування зовнішніх стін 11-го і 12-го поверхів.
Триває мурування внутрішніх стін 8-го і 9-го поверхів.
