Стан будівництва житлового району Manhattan UP на 23.06.2026
Проєкт: Manhattan UP
Секція: A2
-
Виконано внутрішнє оздоблення холів на 75%.
Благоустрій
Виконано влаштування дитячого майданчику на 90%.
Секція: A3
-
Виконано внутрішнє оздоблення холів на 75%.
Благоустрій
Виконано влаштування дитячого майданчику на 90%.
Секція: A4
-
Виконано внутрішнє оздоблення холів на 75%.
Благоустрій
Виконано влаштування дитячого майданчику на 90%.
Секція: B1
-
Виконано монтаж перильного огородження на 90%.
Завершено внутрішнє оздоблення стін квартир і коридорів.
Завершено оздоблення плиткою сходових.
Виконано фасадні роботи комерції на 60%.
Триває влаштування датчиків сигналізації.
Секція: B2
-
Завершено фасадні роботи.
Виконано оздоблення плиткою на балконах на 70%.
Виконано монтаж систем пожежогасіння на 70%.
Виконано внутрішнє оздоблення сходових маршів на 80%.
Завершено внутрішнє оздоблення коридорів.
Виконано фасадні роботи комерції на 50%.
Виконано опорядження плиткою терас приватного користування на 30%.
Секція: B3
-
Завершено фасадні роботи.
Виконано внутрішнє оздоблення сходових на 50%.
Виконано внутрішнє оздоблення коридорів на 70%.
Секція: B4
-

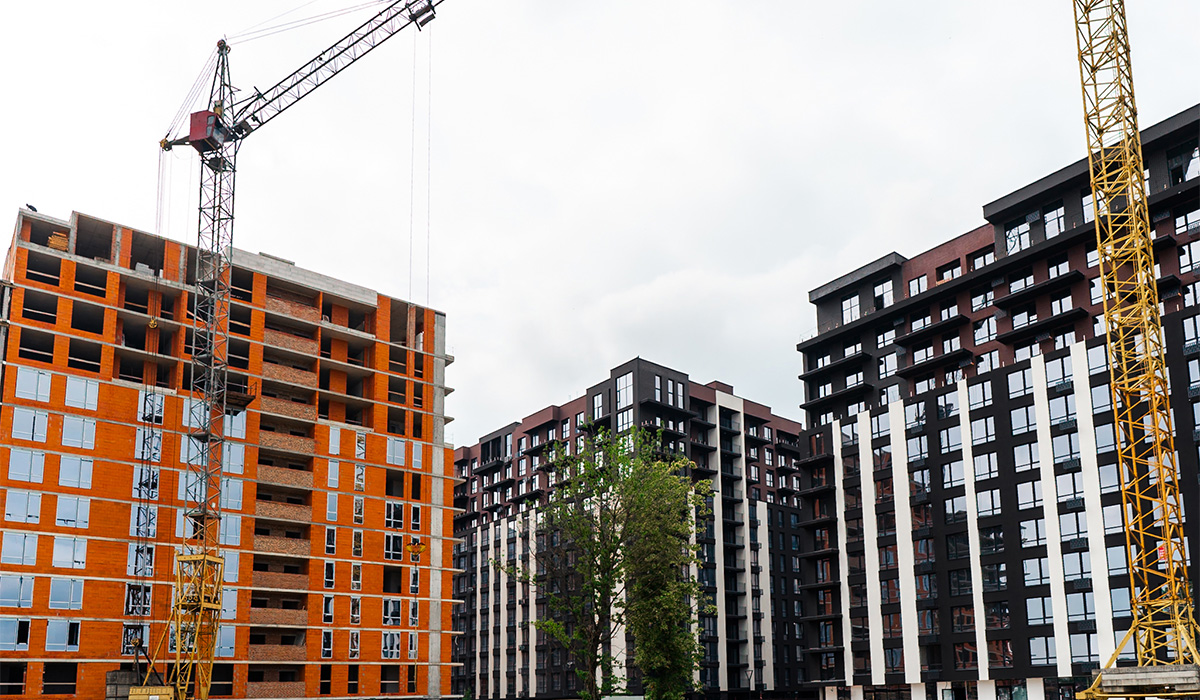

Виконано фасадні роботи на 95%.
Завершено штукатурення стін квартир і коридорів.
Виконано влаштування тераси загального користування на 20%.
Секція: C1
- Триває штукатурення стін квартир і коридорів.
Секція: C2
-

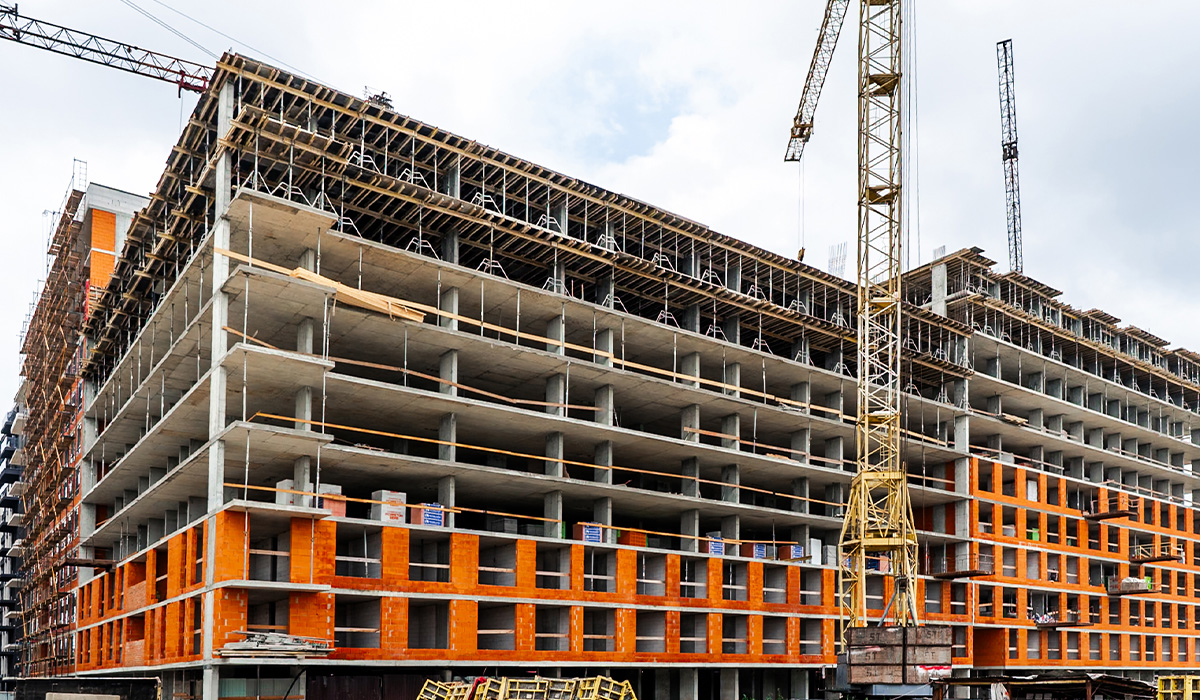

Поверхи 8-й і 9-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 10-го поверху.
Розпочато мурування зовнішніх стін 3-го поверху.
Секція: C3
-
Поверхи 9-й і 10-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 11-го поверху.
Розпочато влаштування плити перекриття 11-го поверху.
Завершено мурування зовнішніх стін з 3-го по 5-й поверхи.
Завершено мурування внутрішніх стін 2-го поверху.
Триває мурування внутрішніх стін з 3-го по 6-й поверхи.
Секція: C4
-
Завершено скління 8-го і 9-го поверхів.
Триває скління 10-го поверху.
Триває мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 9-го, 10-го і 12-го поверхів.
Секція: S3
-
Виконано фасадні роботи на 85%.
Триває штукатурення коридорів та сходових.
Секція: S4
- Виконано фасадні роботи на 60%.
Секція: S5
-
Виконано фасадні роботи на 95%.
Виконано монтаж систем пожежогасіння на 80%.
Виконано внутрішнє оздоблення коридорів та сходових на 50%.
Секція: S6
-
Виконано фасадні роботи на 25%.
Завершено скління 8-го і 9-го поверхів.
Триває скління 10-го поверху.
Завершено мурування зовнішніх стін 11-го і 12-го поверхів.
Виконано мурування зовнішніх стін 13-го поверху на 40%.
Завершено мурування внутрішніх стін з 8-го по 13-й поверхи.
