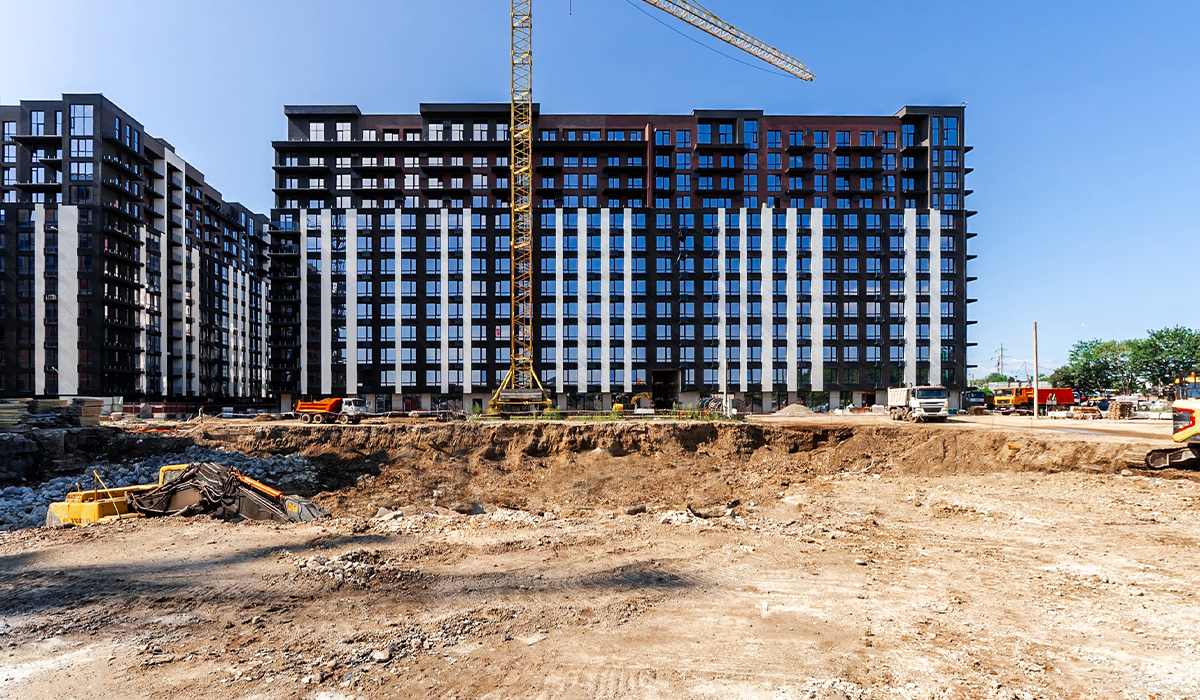

Стан будівництва житлового району Manhattan UP на 21.07.2026
Проєкт: Manhattan UP
Секція: A2
- Завершено внутрішнє оздоблення холів.
Секція: A4
- Завершено внутрішнє оздоблення холів.
Секція: B1
-
Завершено монтаж перильного огородження.

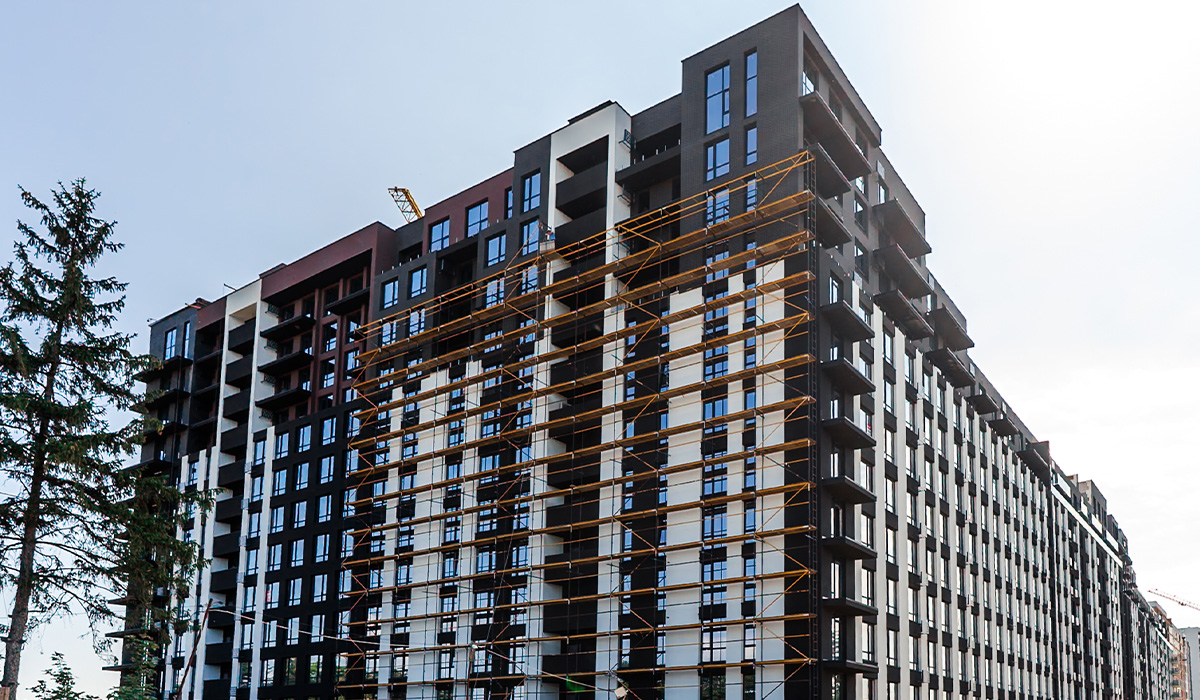

Виконано фасадні роботи комерції на 90%.
Завершено влаштування датчиків сигналізації.
Секція: B2
-
Завершено оздоблення плиткою на балконах.
Виконано монтаж систем пожежогасіння на 90%.
Завершено внутрішнє оздоблення сходових маршів.
Виконано фасадні роботи комерції на 80%.
Завершено опорядження плиткою терас приватного користування.
Секція: B3
-
Виконано внутрішнє оздоблення сходових на 70%.
Виконано внутрішнє оздоблення коридорів на 85%.
Секція: B4
-
Завершено фасадні роботи.
Виконано влаштування тераси загального користування на 30%.
Секція: C1
-
Виконано штукатурення стін квартир і коридорів на 70%.
Розпочато електромонтажні роботи.

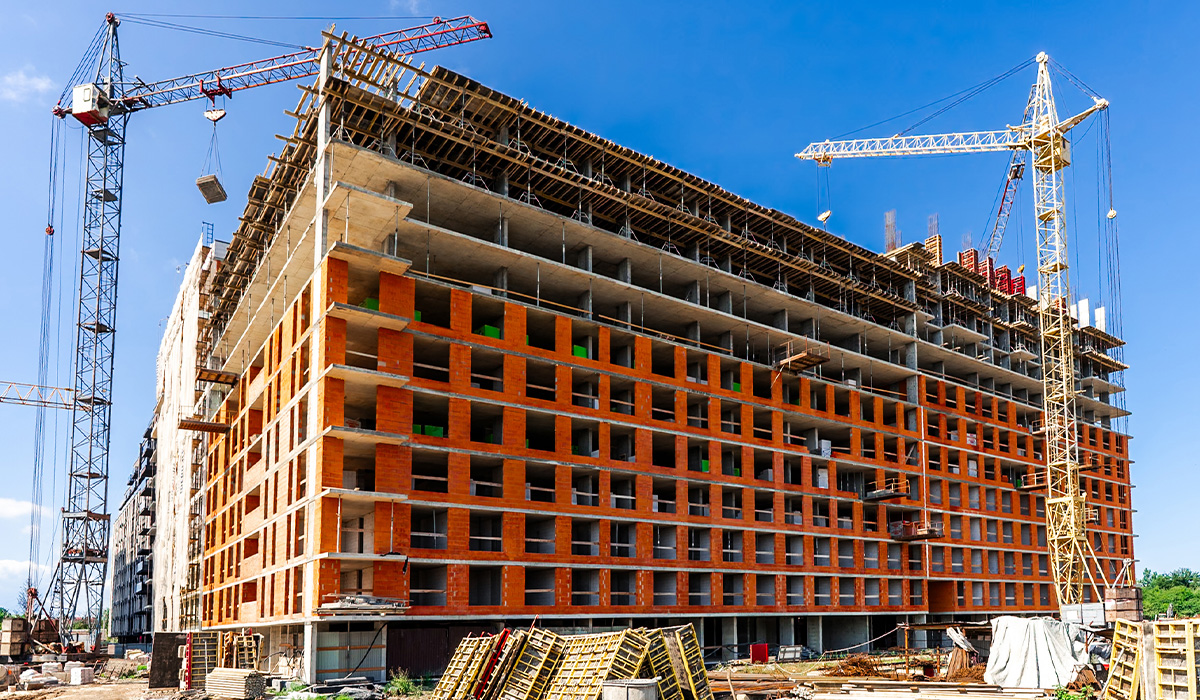

Секція: C2
-
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Триває мурування зовнішніх стін з 3-го по 5-й поверхи.
Секція: C3
-
Завершено влаштування плити перекриття 11-го поверху.
Триває влаштування вертикальних елементів 12-го поверху.
Завершено мурування зовнішніх стін з 6-го по 8-й поверхи.
Триває мурування внутрішніх стін з 3-го по 6-й поверхи.
Секція: C4
-
Завершено скління 10-го поверху.
Триває скління 11-го поверху.
Завершено мурування всіх зовнішніх та внутрішніх стін.
Секція: S3
-
Виконано фасадні роботи на 85%.
Виконано штукатурення коридорів на 25%.
Завершено штукатурення сходових.
Секція: S4
- Виконано фасадні роботи на 80%.
Секція: S5
-
Завершено фасадні роботи.
Виконано монтаж систем пожежогасіння на 90%.
Виконано внутрішнє оздоблення коридорів та сходових на 95%
Секція: S6
-
Виконано фасадні роботи на 35%.
Завершено скління 10-го поверху.
Триває скління 11-го і 12-го поверхів.
Завершено мурування зовнішніх стін 13-го поверху.
