Стан будівництва житлового району Manhattan UP на 21.04.2026
Проєкт: Manhattan UP
Секція: A2
-

Завершено оздоблення терас загального користування на даху.
Виконано влаштування скляного огородження балконів на 80%.

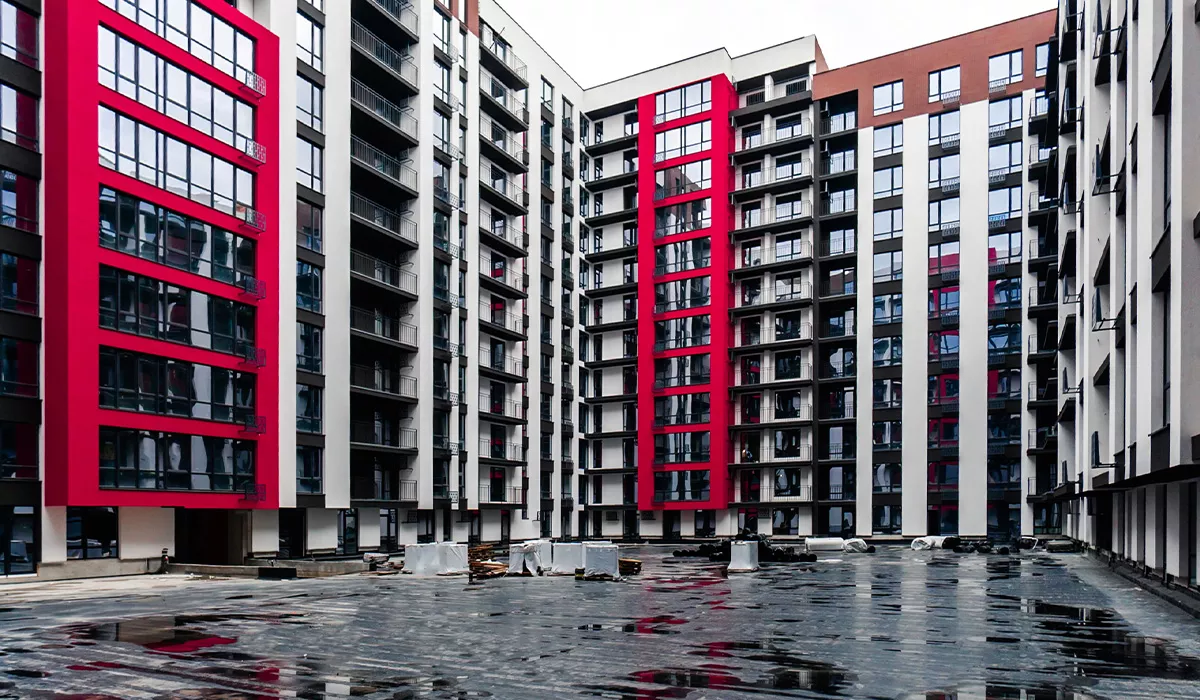

Благоустрій
Триває благоустрій двору.
Секція: A3
-
Завершено оздоблення терас загального користування на даху.
Виконано влаштування скляного огородження балконів на 80%.
Благоустрій
Триває благоустрій двору.
Секція: A4
-
Завершено оздоблення терас загального користування на даху.
Виконано влаштування скляного огородження балконів на 80%.
Благоустрій
Триває благоустрій двору.
Секція: B1
-
Виконано монтаж перильного огородження на 90%.
Виконано внутрішнє оздоблення стін квартир і коридорів на 70%.
Виконано оздоблення плиткою сходових на 68%.
Триває монтаж ліфтів.
Триває монтаж вхідних дверей до квартир.
Секція: B2
-
Виконано фасадні роботи на 90%.
Виконано оздоблення плиткою на балконах на 35%.
Триває монтаж систем пожежогасіння.
Триває упорядження сходових.
Секція: B3
-
Виконано фасадні роботи на 90%.
Триває оздоблення сходових.
Секція: B4
-
Виконано фасадні роботи на 75%.
Триває штукатурення квартир і коридорів.

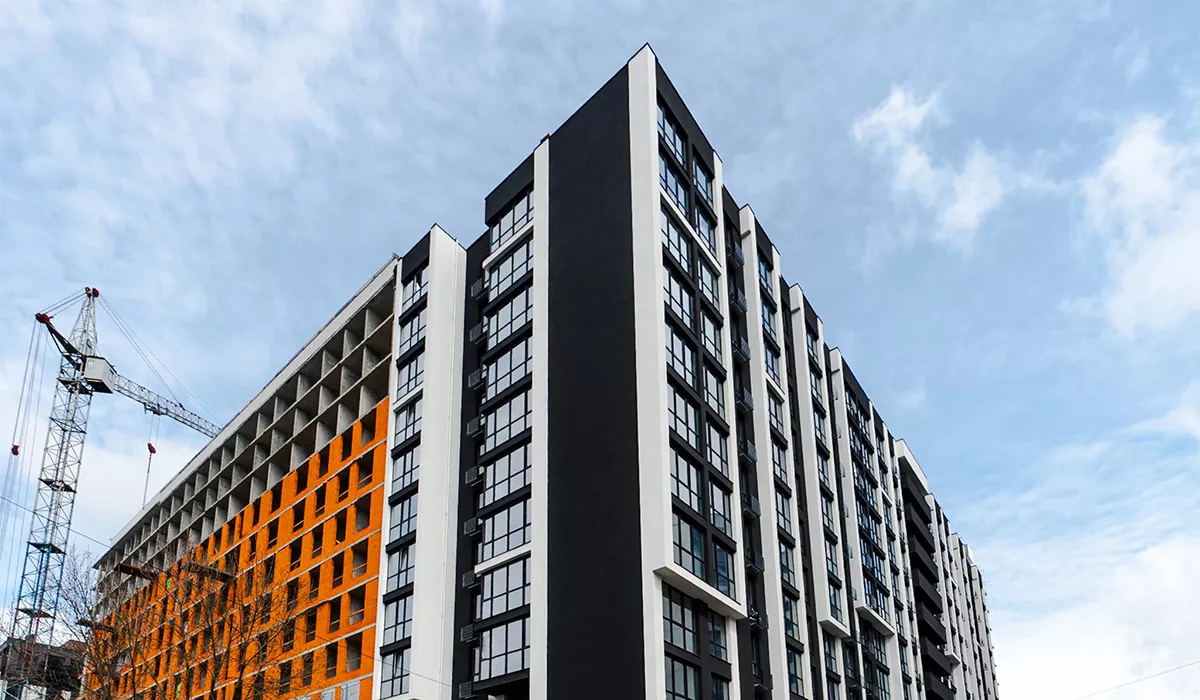

Секція: C1
-
Завершено скління 9-го і 10-го поверхів.
Триває скління 11-го поверху.
Триває мурування внутрішніх стін 11-го і 12-го поверхів.
Триває мурування парапетів терас загального користування 12-го поверху.
Секція: C2
-

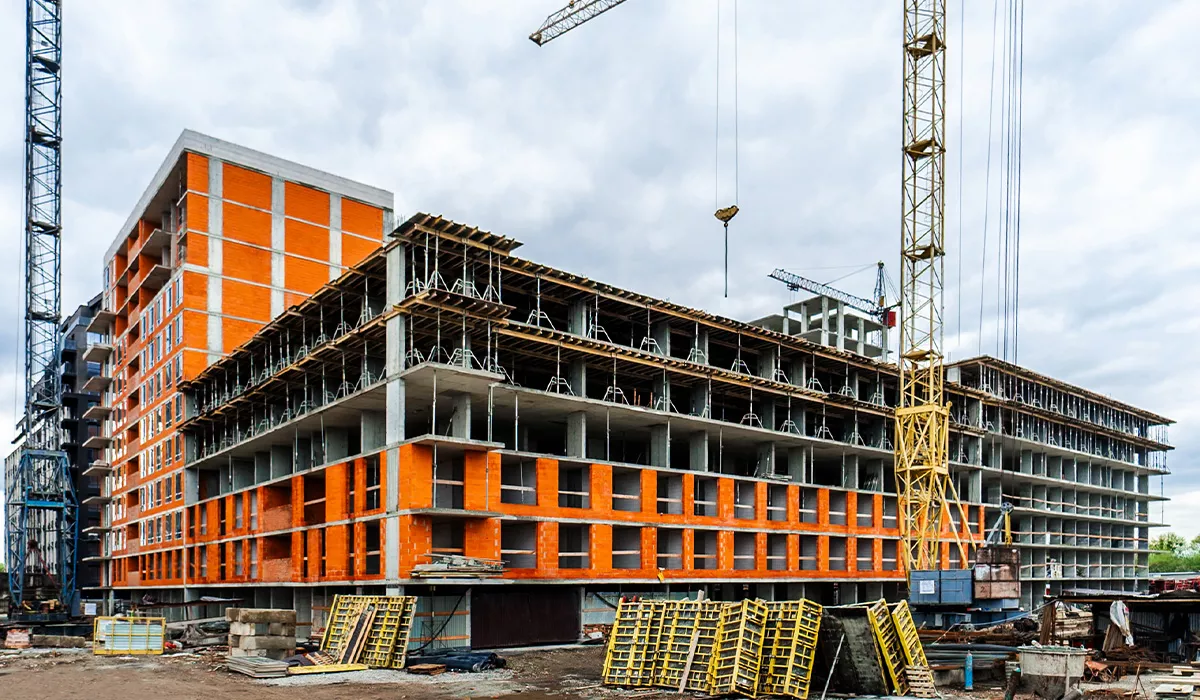

Поверх 5-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 6-го поверху.
Триває влаштування плити перекриття 6-го поверху.
Секція: C3
-
Поверх 6-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 7-го поверху.
Розпочато влаштування плити перекриття 7-го поверху.
Секція: C4
- Триває мурування зовнішніх стін з 5-го по 9-й поверхи.
Секція: S3
-
Виконано фасадні роботи на 40%.
Триває скління 13-го і 14-го поверхів.
Завершено мурування внутрішніх стін 13-го та 14-го поверхів.
Секція: S4
-
Виконано фасадні роботи на 40%.
Завершено скління 13-го і 14-го поверхів.
Триває мурування внутрішніх стін 12-го поверху.
Секція: S5
-
Виконано фасадні роботи на 95%.
Виконано монтаж систем пожежогасіння на 80%.
Триває внутрішнє оздоблення коридорів.
Секція: S6
-
Триває мурування зовнішніх стін 11-го і 12-го поверхів.
Триває мурування внутрішніх стін 8-го і 9-го поверхів.
