Секція А1
Виконано влаштування даху на 90%.
Розпочато оздоблення вентиляційних каналів натуральним клінкером.
Секція А2
Виконано фасадні роботи на 35%.

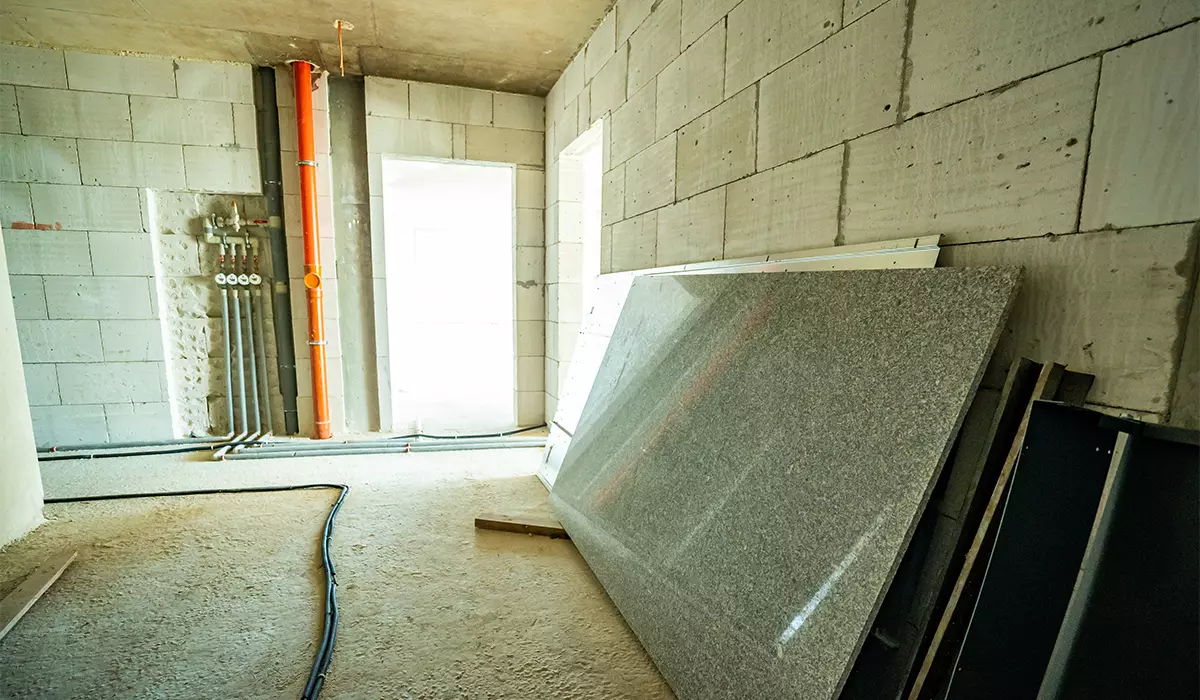

Виконано штукатурення квартир внутрішньою гіпсовою штукатуркою 9-го поверху на 60%.
Виконано монтаж ліфтів на 50%.
Виконано монтаж вікон 11-го поверху на 60%.
Розпочато роботи з влаштування утеплення даху.
Секція А3

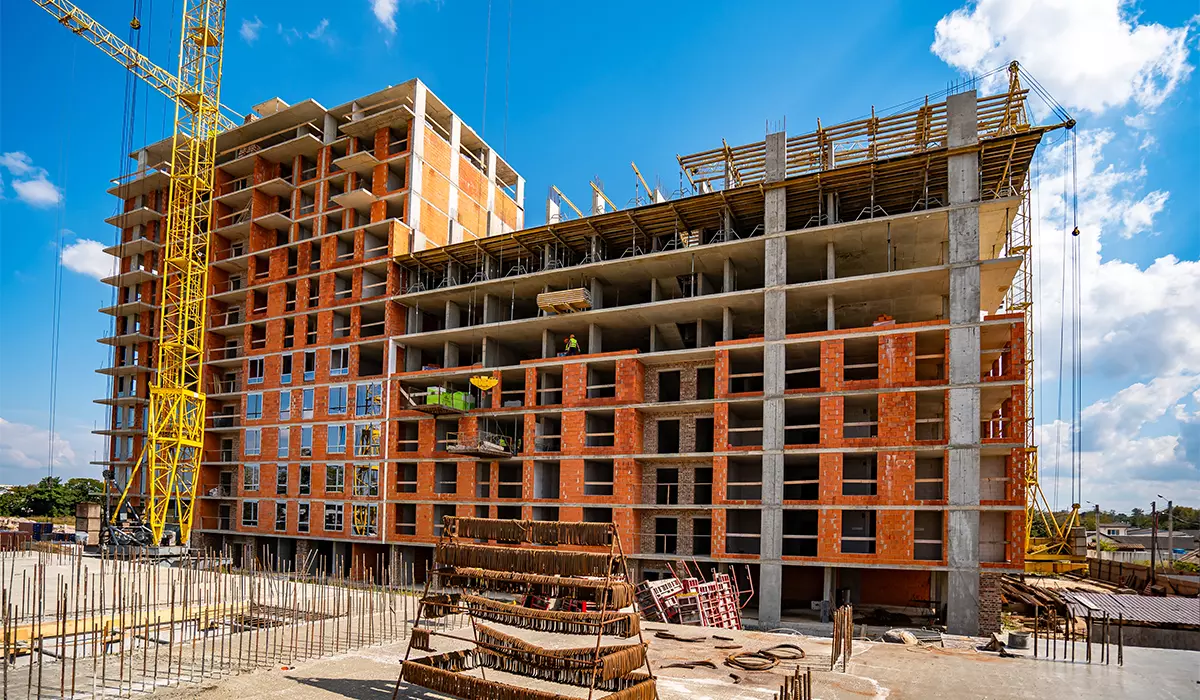

Триває мурування зовнішніх стін 12-го поверху.
Завершено монтаж вікон 4-го поверху.

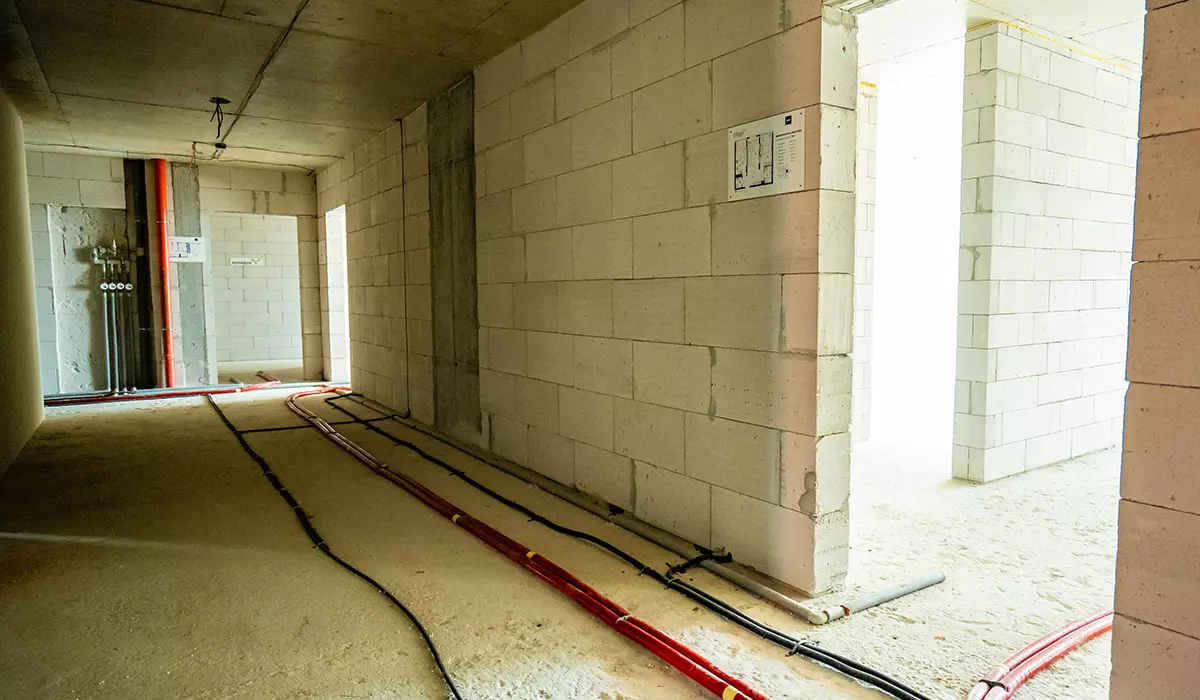

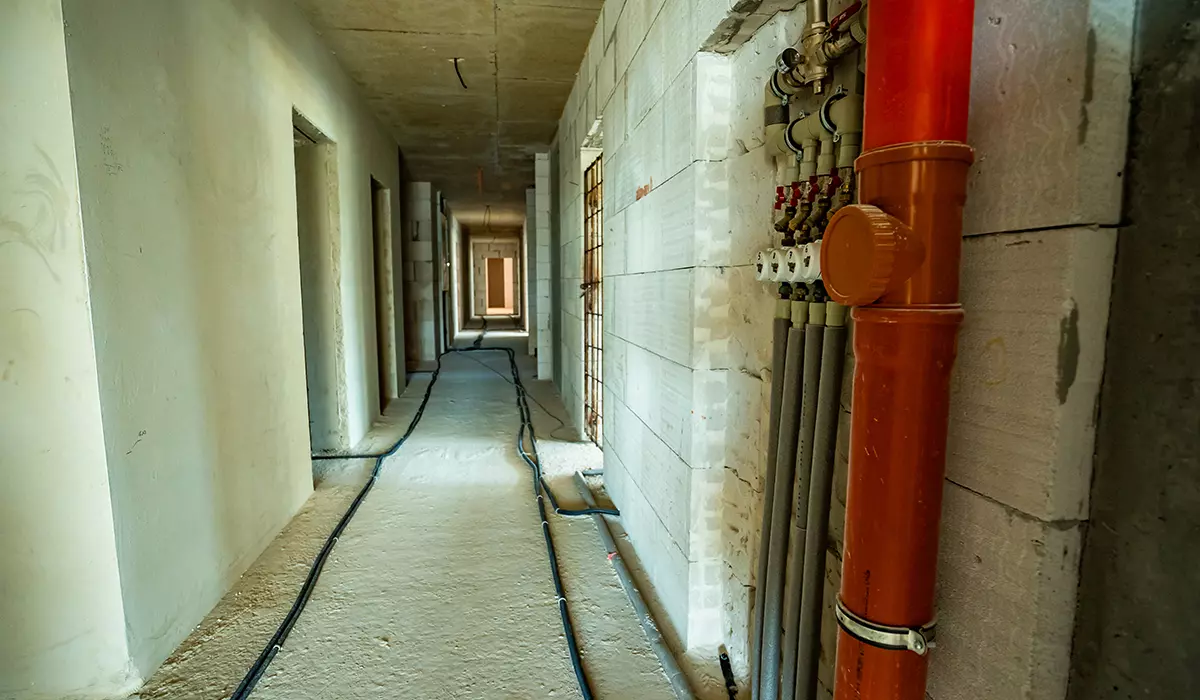

Розпочато штукатурення стін 1-го поверху.
Секція А4

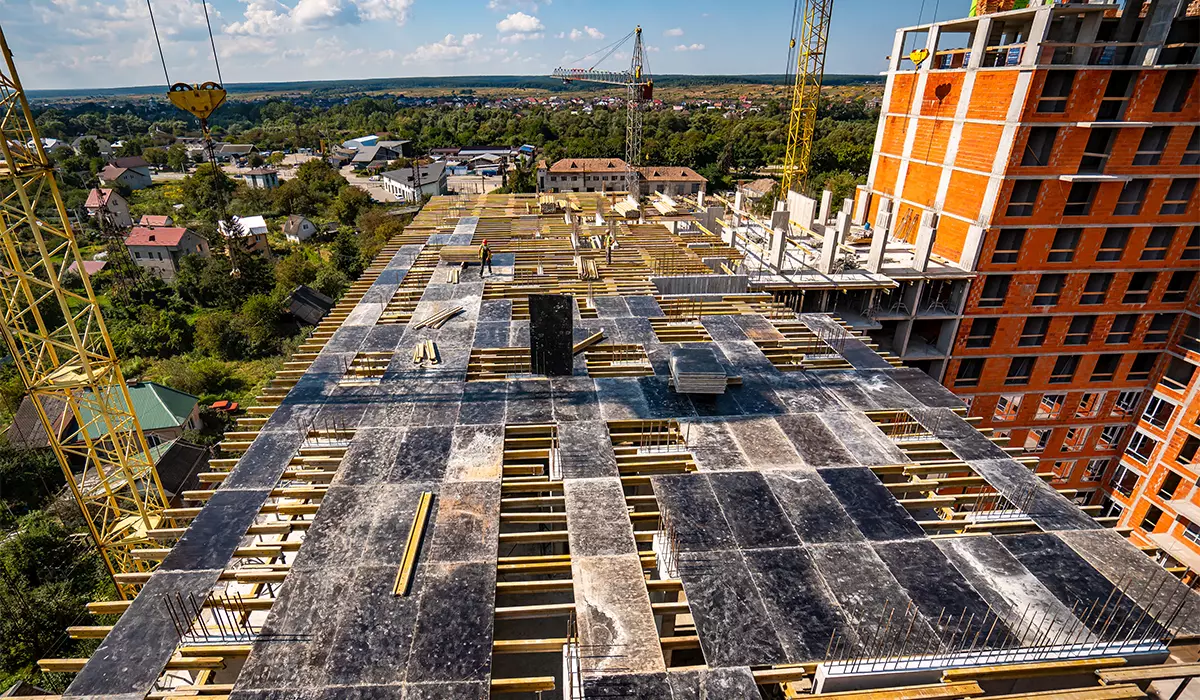

Завершено армування плити перекриття 7-го поверху.
Завершено бетонування плити перекриття 7-го поверху.
Завершено армування вертикальних елементів 8-го поверху.
Завершено бетонування вертикальних елементів 8-го поверху.
Завершено мурування внутрішніх стін 3-го житлового поверху.
Триває мурування зовнішніх стін 4-го житлового поверху.
Секція В1
Триває бетонування вертикальних елементів 2-го поверху.
Секція В2
Завершено риття котловану.
Завершено облаштування щебеневої підготовки.
