Стан будівництва житлового району City на 09.09.2026

Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026
Стан будівництва житлового району City на 09.09.2026

01 /16

Проєкт: City by blago

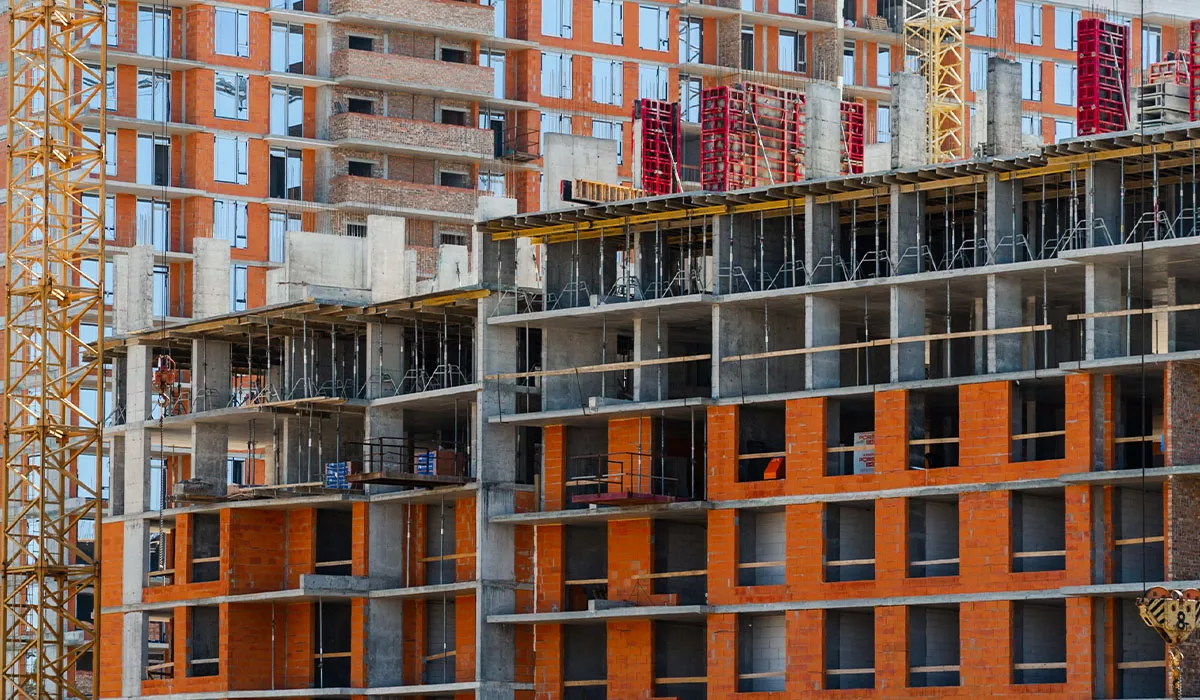

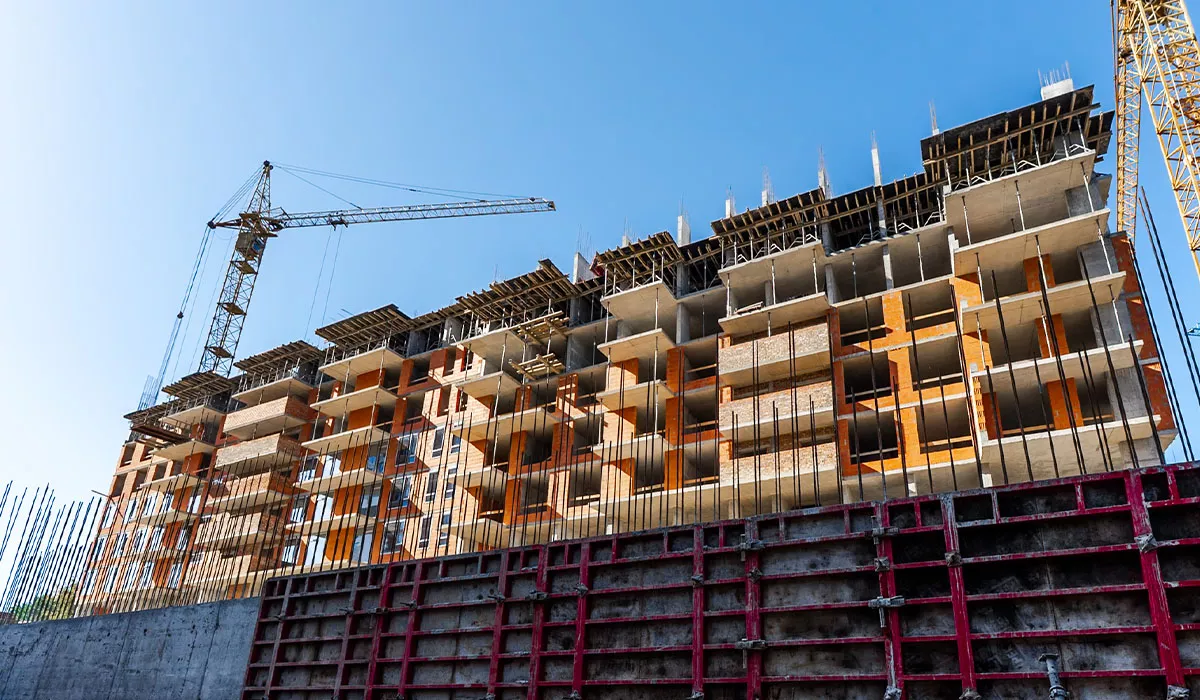

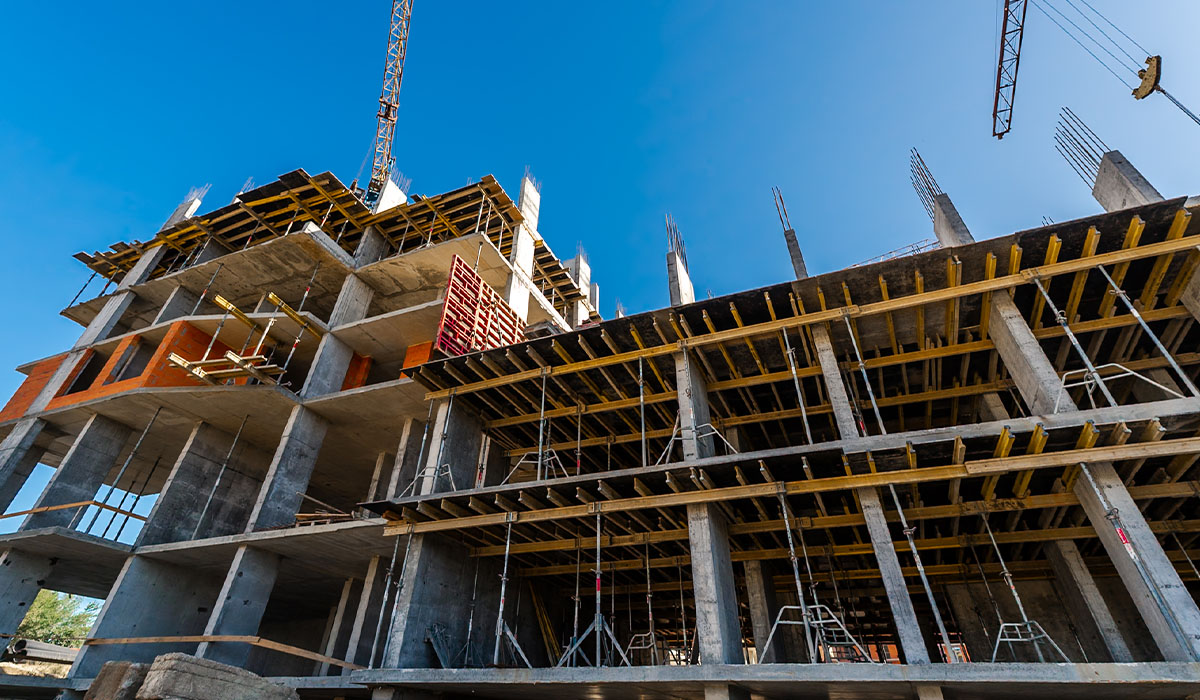

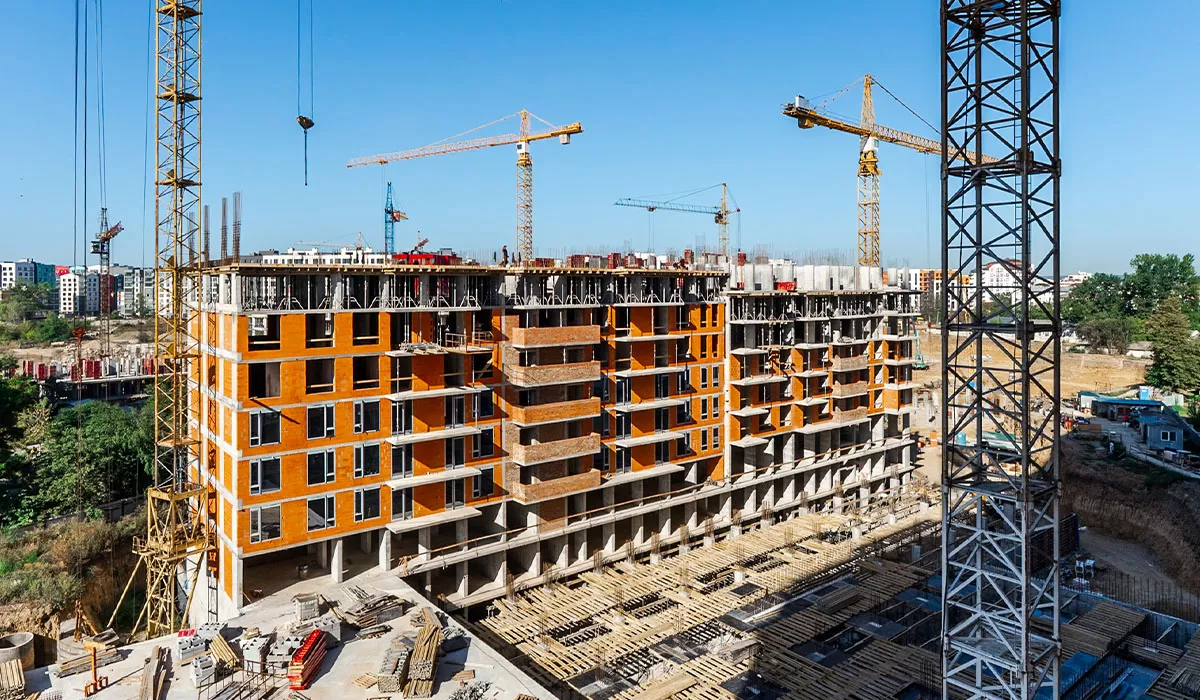

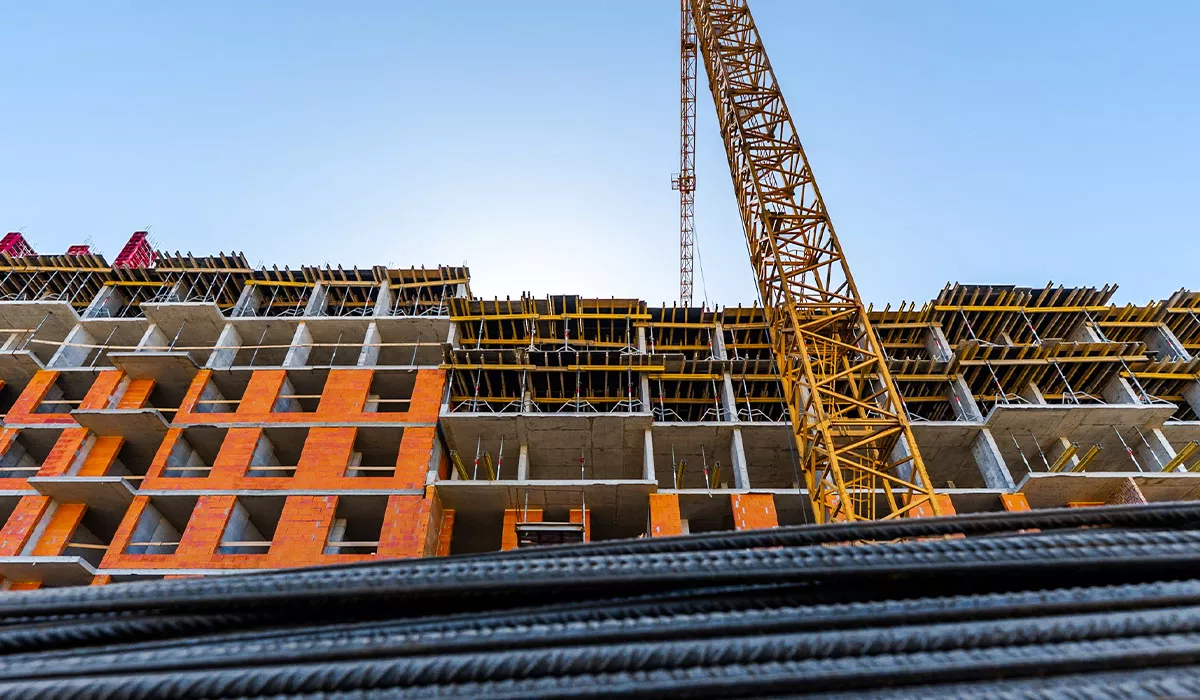

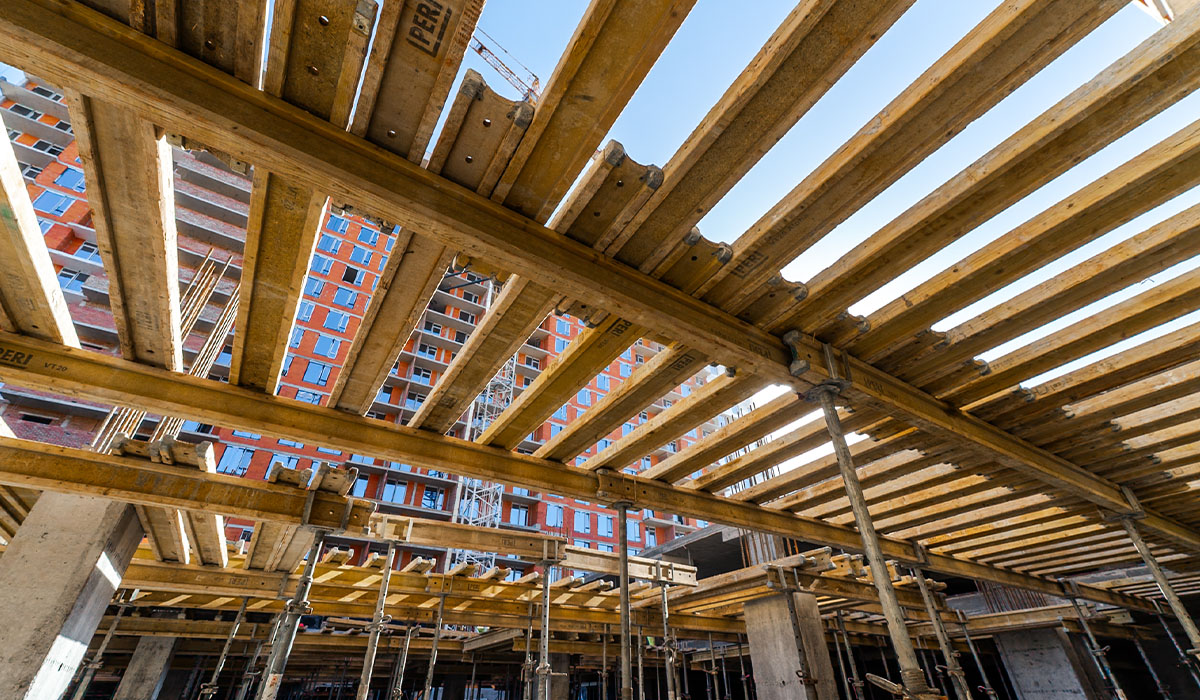

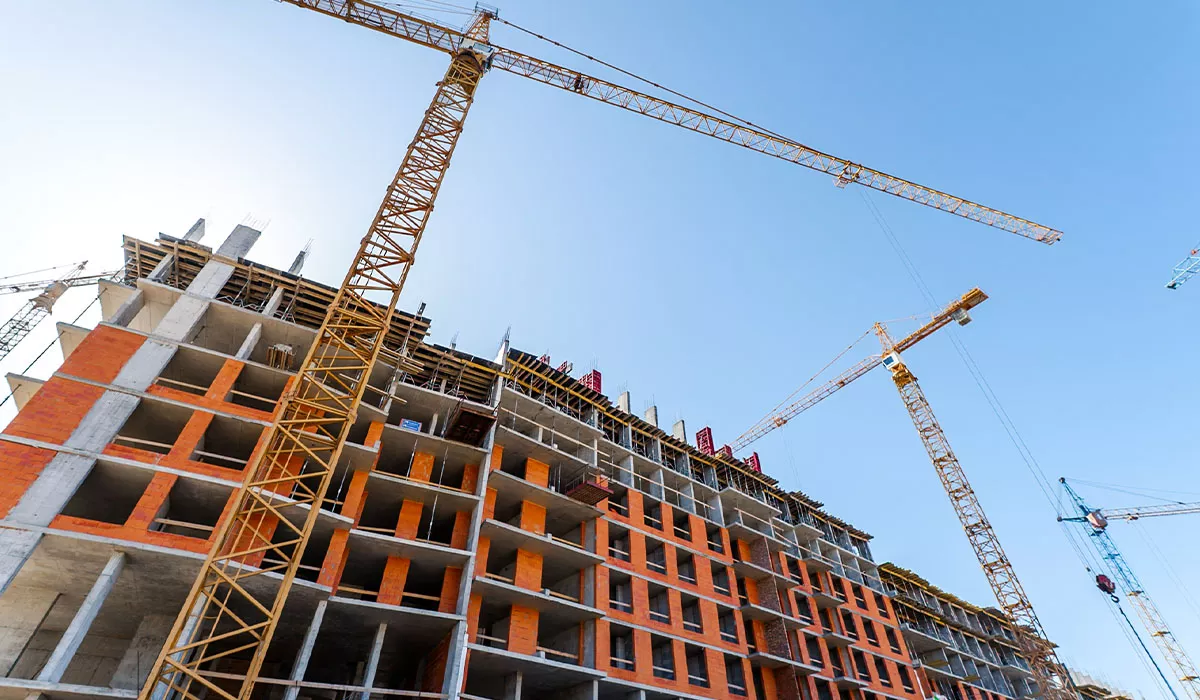

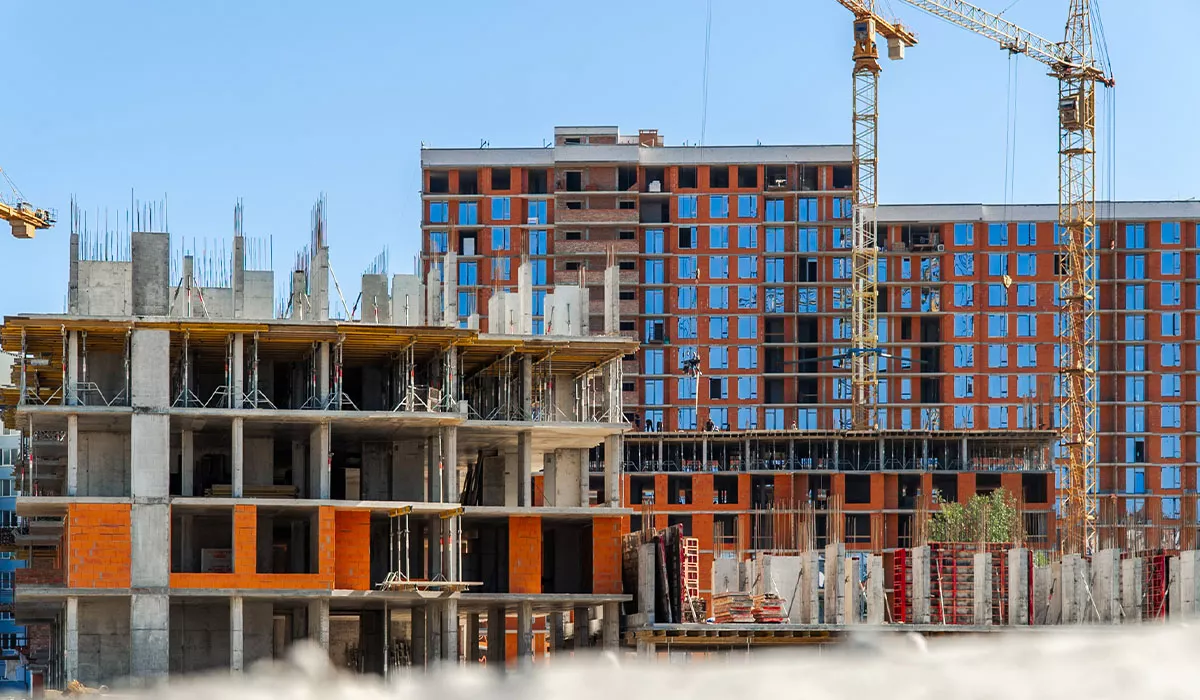

Секція: 8

  • Поверх -1-й виконано конструктивами на 100%.
    Завершено влаштування вертикальних елементів 1-го поверху.
    Розпочато влаштування плити перекриття 1-го поверху.

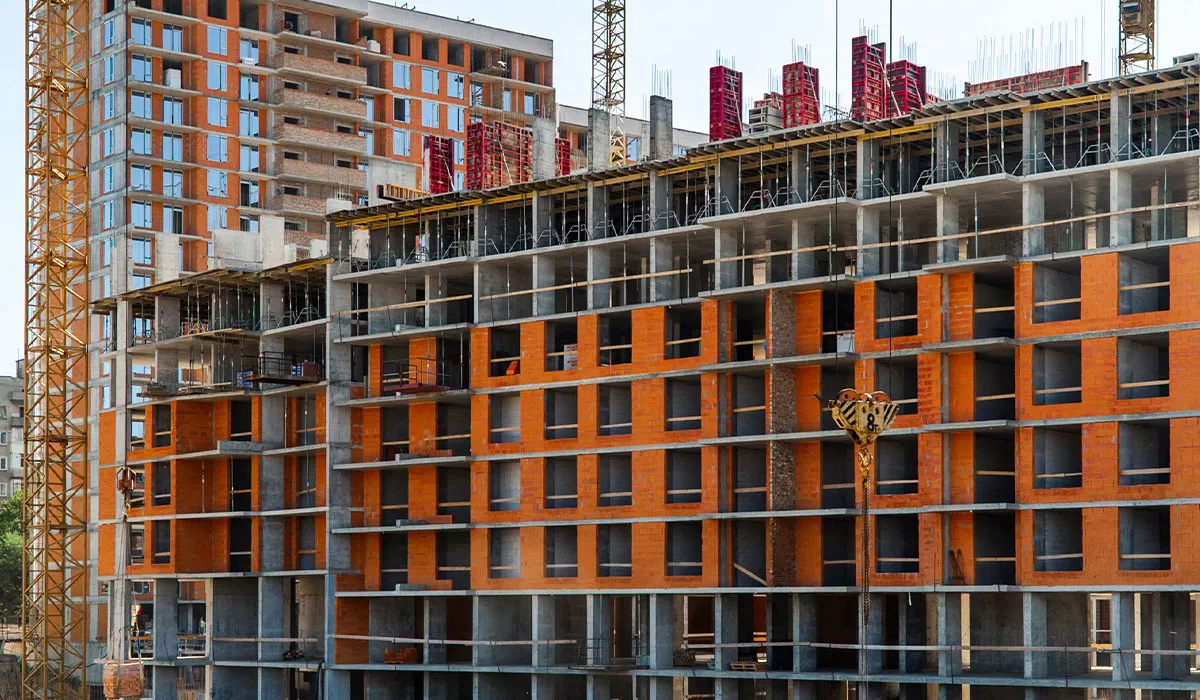

Секція: 9

  • Поверх 4-й виконано конструктивами на 100%.
    Завершено влаштування вертикальних елементів 5-го поверху.
    Триває влаштування плити перекриття 5-го поверху.
    Триває мурування зовнішніх стін 2-го поверху.
    Розпочато мурування внутрішніх стін 2-го поверху.

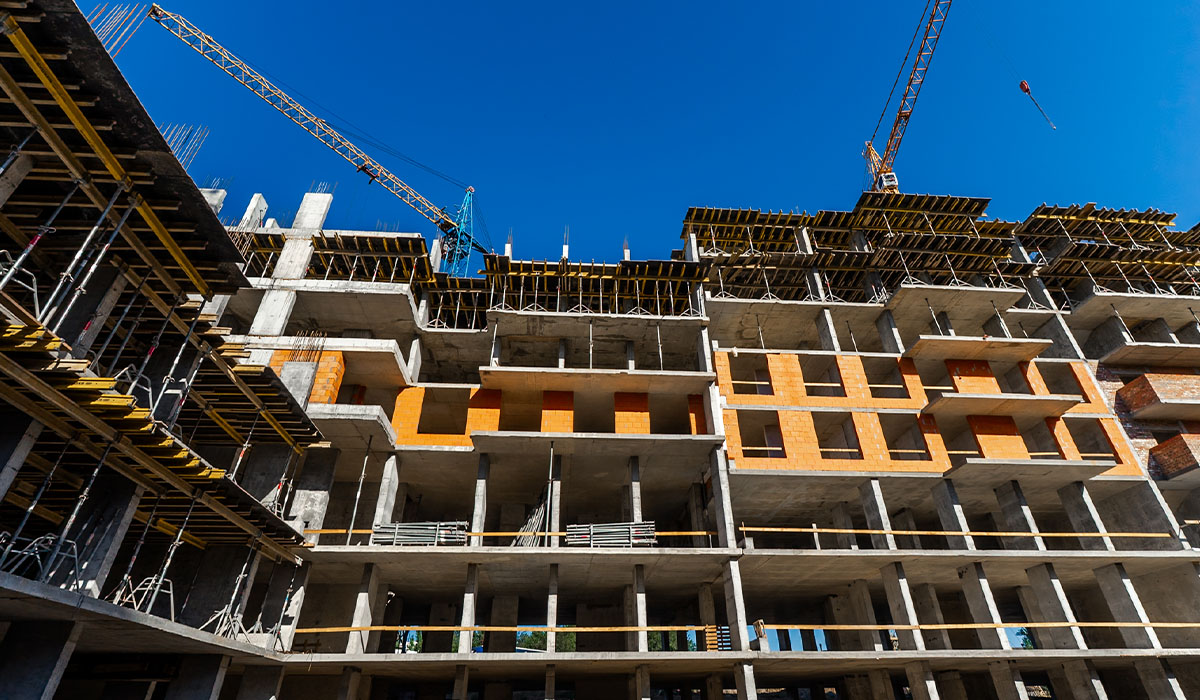

Секція: 10

  • Поверхи 5-й і 6-й виконано конструктивами на 100%.
    Триває мурування зовнішніх стін 3-го поверху.
    Завершено мурування внутрішніх стін 2-го поверху.
    Триває мурування внутрішніх стін 3-го поверху.

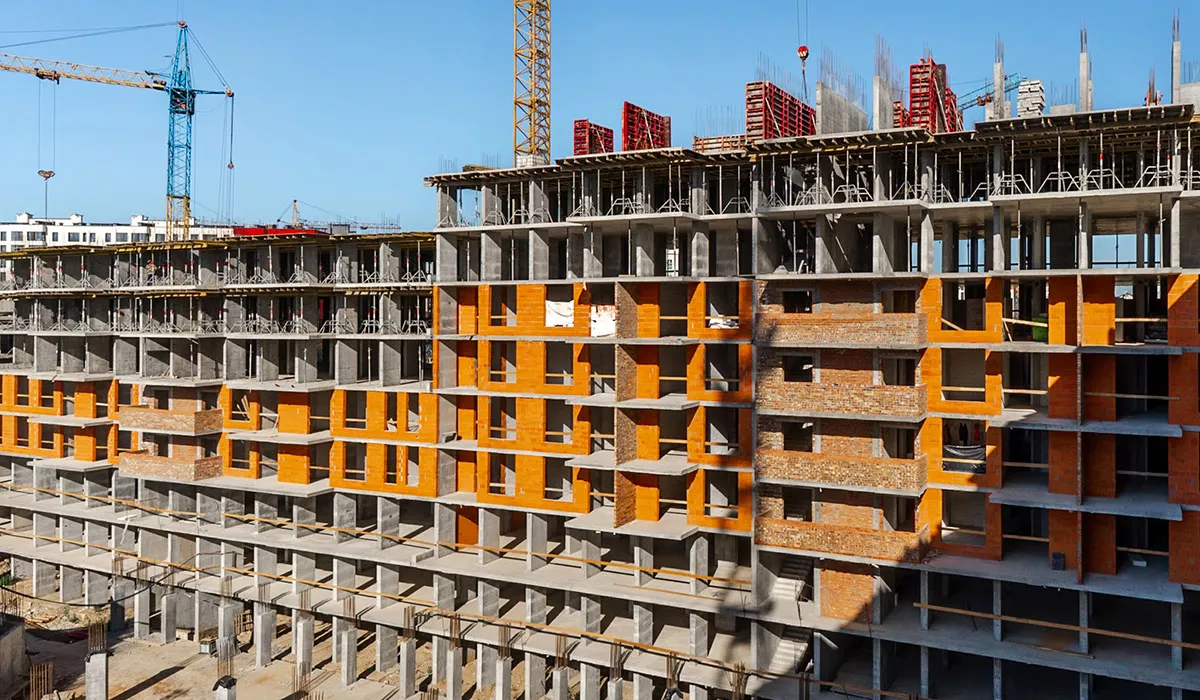

Секція: 11

  • Поверх 7-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 8-го поверху
    Завершено мурування зовнішніх стін 4-го поверху.
    Триває мурування зовнішніх стін 5-го поверху.
    Завершено мурування внутрішніх стін 3-го поверху.
    Триває мурування внутрішніх стін 4-го поверху.

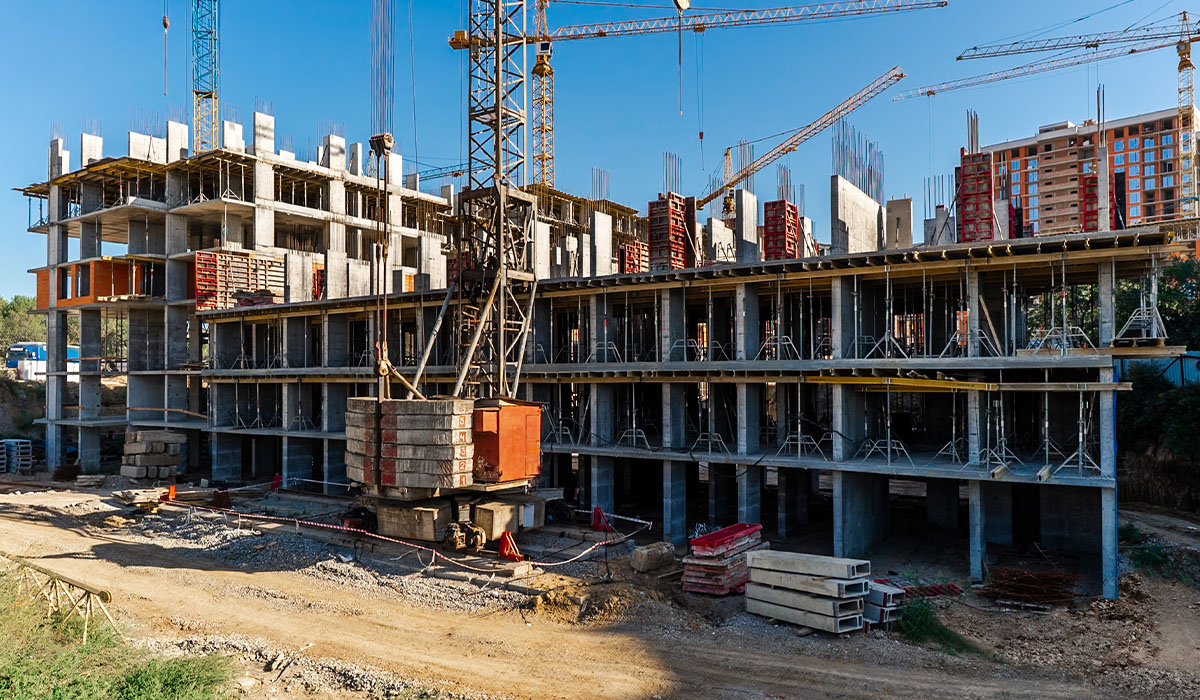

Секція: 12

  • Поверх 6-й виконано конструктивами на 100%,
    Триває влаштування вертикальних елементів 7-го поверху.
    Розпочато мурування зовнішніх стін 5-го поверху.

Секція: 14

  • Виконано фасадні роботи на 25%.
    Завершено скління з 13-го по 15-й поверхи.
    Триває скління 16-го поверху.
    Виконано штукатурення стін квартир і коридорів на 50%.

Секція: 15

  • Завершено скління з 15-го по 17-й поверхи.
    Триває скління 18-го поверху.
    Поверх 19-й виконано конструктивами на 100%.
    Триває мурування зовнішніх стін 19-го поверху.
    Завершено мурування внутрішніх стін з 16-го по 18-й поверхи.
    Триває мурування внутрішніх стін 19-го поверху.
    Виконано штукатурення стін квартир і коридорів на 45%.
    Розпочато оздоблення плиткою в коридорах.

Секція: 16

  • Поверх 7-й виконано конструктивами на 100%.
    Розпочато влаштування вертикальних елементів 8-го поверху.
    Розпочато мурування зовнішніх стін 6-го поверху.
