Стан будівництва житлового району City на 07.05.2026

Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026
Стан будівництва житлового району City на 07.05.2026

01 /15

Проєкт: City by blago

Секція: 6B

  • Завершено вдавлювання паль.

Секція: 6C

  • Завершено вдавлювання паль.

Секція: 7

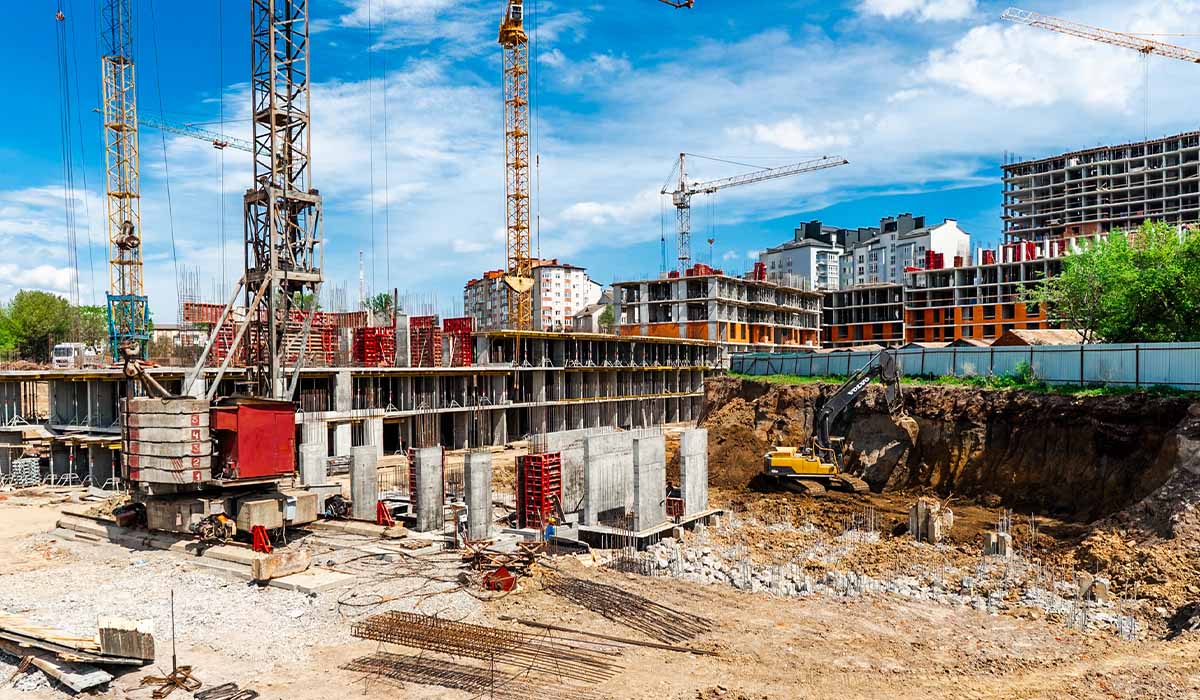

  • Виконано зрубку паль на 70%.
    Триває щебенева підготовка.
    Розпочато влаштування фундаментних ростверків.

Секція: 8

  • Завершено щебеневу підготовку.
    Завершено влаштування фундаментних ростверків.
    Розпочато влаштування вертикальних елементів -2-го поверху.

Секція: 9

  • Поверхи -2-й і -1-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 1-го поверху.

Секція: 10

  • Завершено влаштування вертикальних елементів 1-го поверху.
    Триває влаштування плити перекриття 1-го поверху.

Секція: 11

  • Поверх 4-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 5-го поверху.
    Триває мурування зовнішніх стін 2-го поверху.

Секція: 12

  • Поверх 4-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 5-го поверху.
    Завершено мурування зовнішніх стін 2-го поверху.
    Триває мурування внутрішніх стін 2-го поверху.

Секція: 14

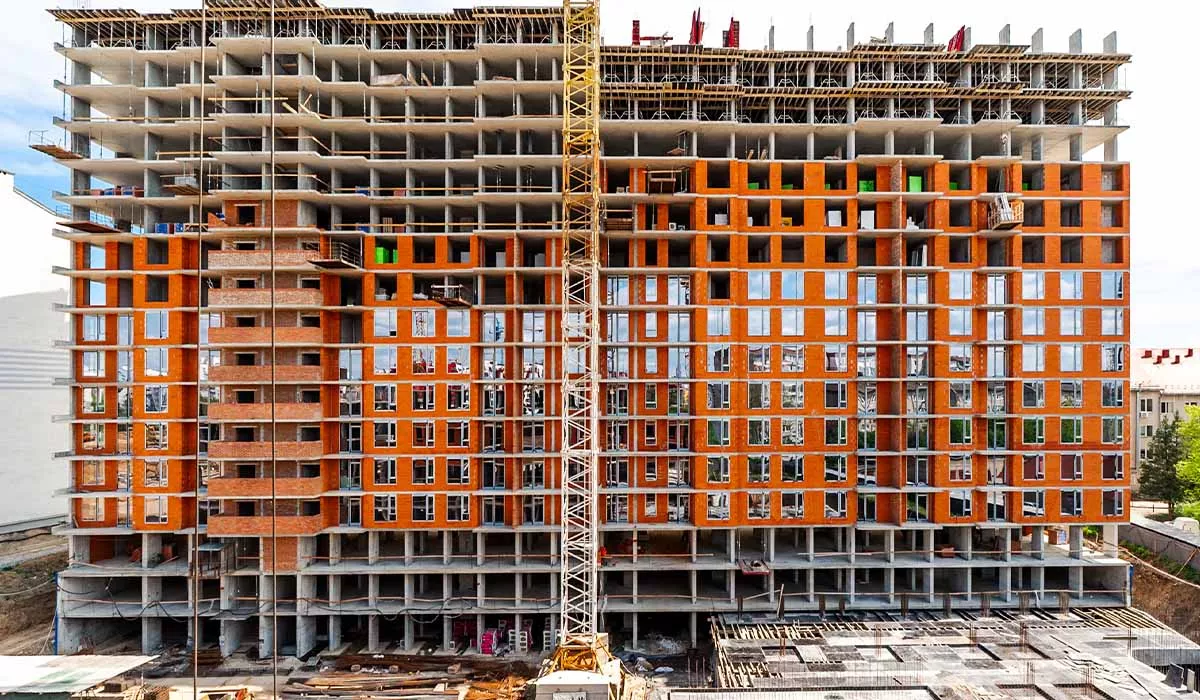

  • Завершено скління з 5-го по 7-й поверхи.
    Триває скління 8-го поверху.
    Поверх 14-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 15-го поверху.
    Завершено мурування зовнішніх стін 10-го поверху.
    Триває мурування зовнішніх стін 11-го поверху.
    Завершено мурування внутрішніх стін 5-го, 8-го і 9-го поверхів.
    Триває мурування внутрішніх стін 10-го і 11-го поверхів.

Секція: 15

  • Завершено скління 6-го і 7-го поверхів.
    Розпочато скління 8-го поверху.
    Поверх 14-й виконано конструктивами на 100%.
    Завершено влаштування вертикальних елементів 15-го поверху.
    Триває влаштування плити перекриття 15-го поверху.
    Завершено мурування зовнішніх стін 8-го і 9-го поверхів.
    Триває мурування зовнішніх стін 10-го поверху.
    Завершено мурування внутрішніх стін 6-го і 7-го поверхів.
    Триває мурування внутрішніх стін 8-го і 9-го поверхів.

Секція: 16

  • Триває влаштування вертикальних елементів 6-го поверху.
    Завершено мурування зовнішніх стін 3-го поверху.
    Завершено мурування внутрішніх стін 2-го поверху.
    Триває мурування внутрішніх стін 3-го поверху.
