Стан будівництва житлового масиву “Паркова Алея” на 25.11.2020р.

Стан будівництва житлового масиву “Паркова Алея” на 25.11.2020р.

Секція 1

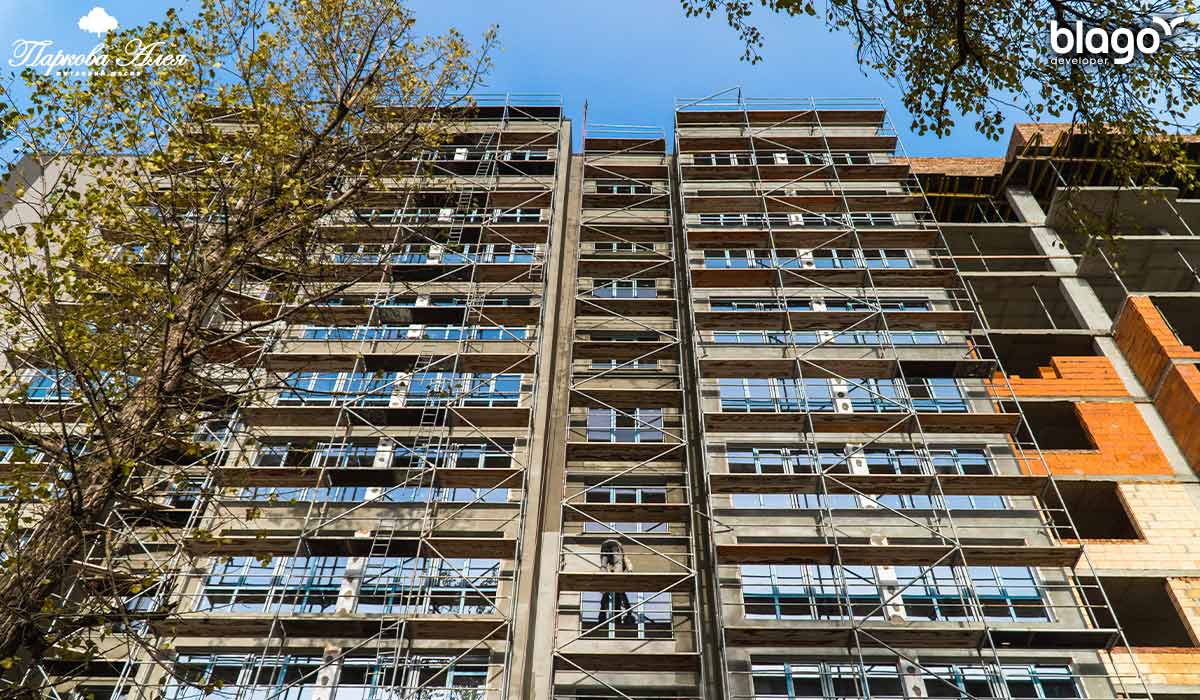

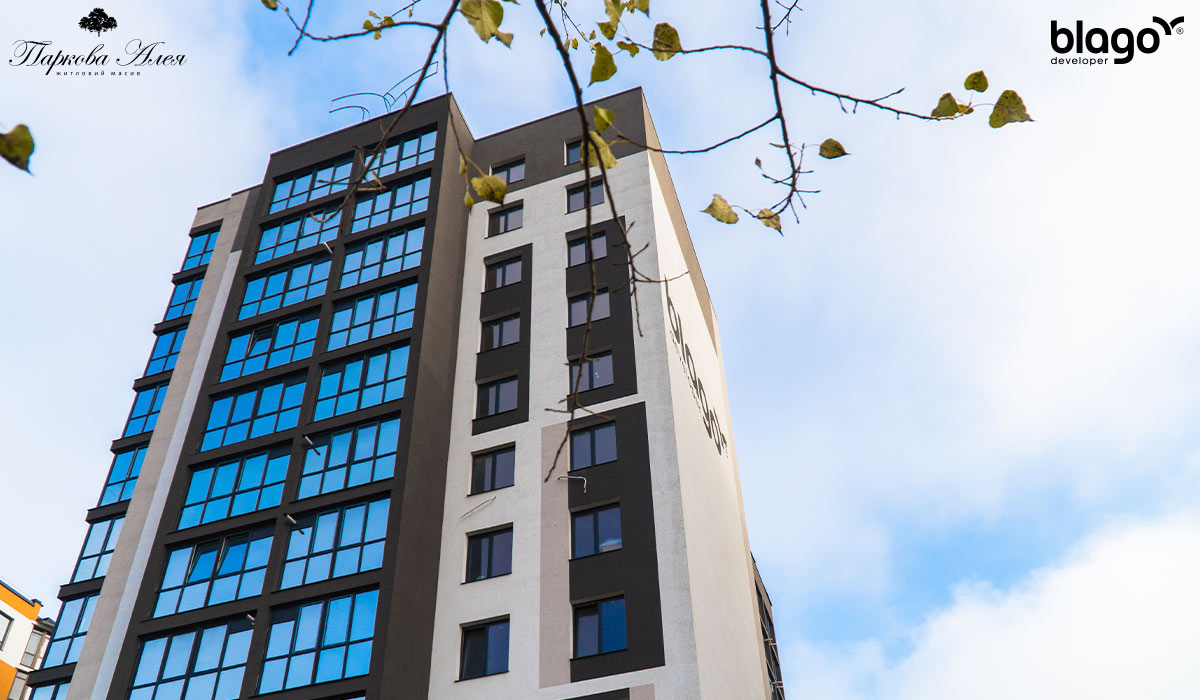

Продовжується влаштування фасаду. Роботи виконано на 75%.
Завершено влаштування дощової та побутової каналізації.
Розпочато опорядження під’їзду.

Секції 2-2 а

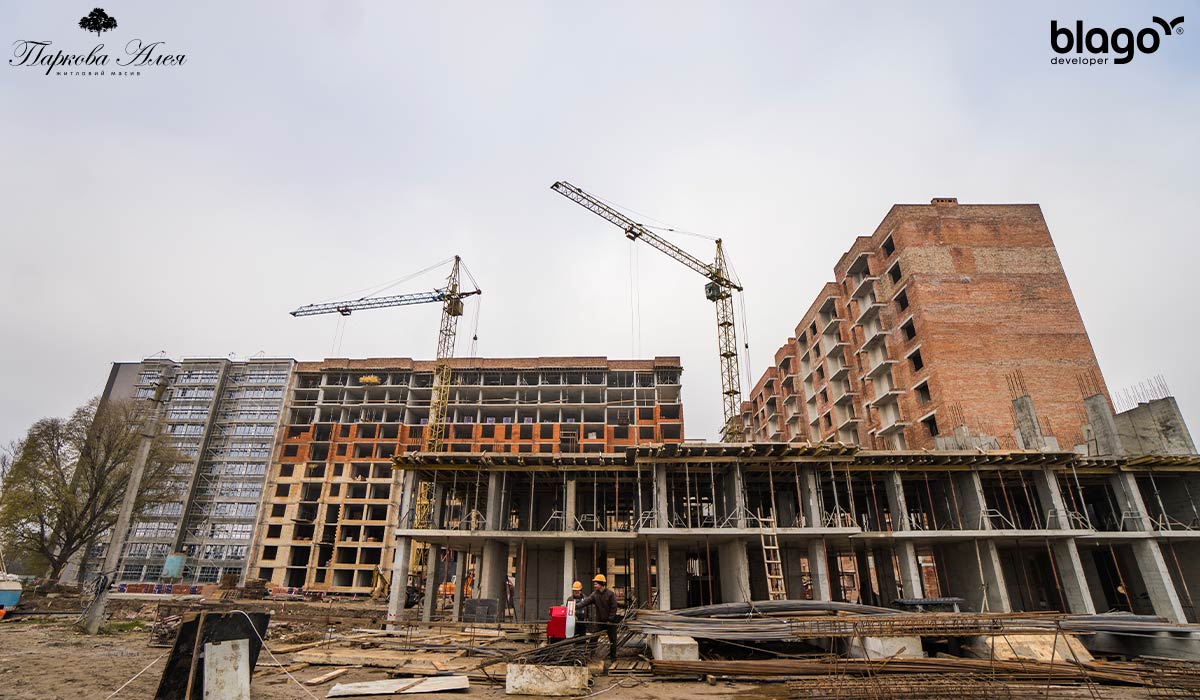

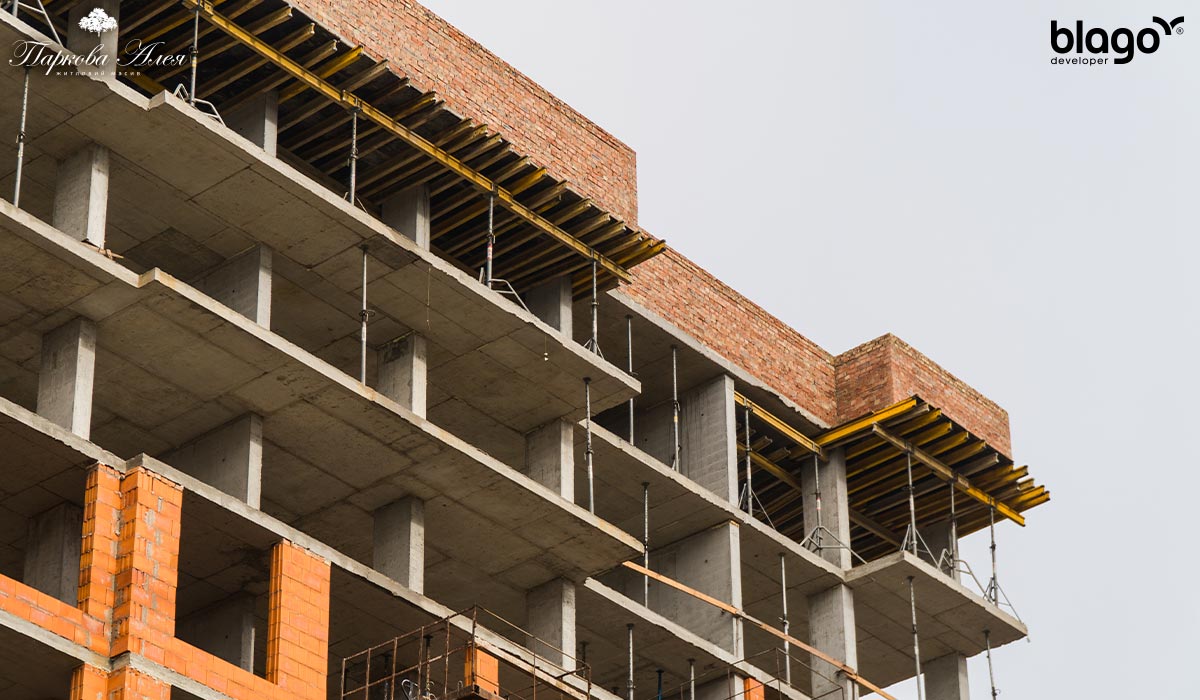

Продовжується монтаж стін парапету даху.

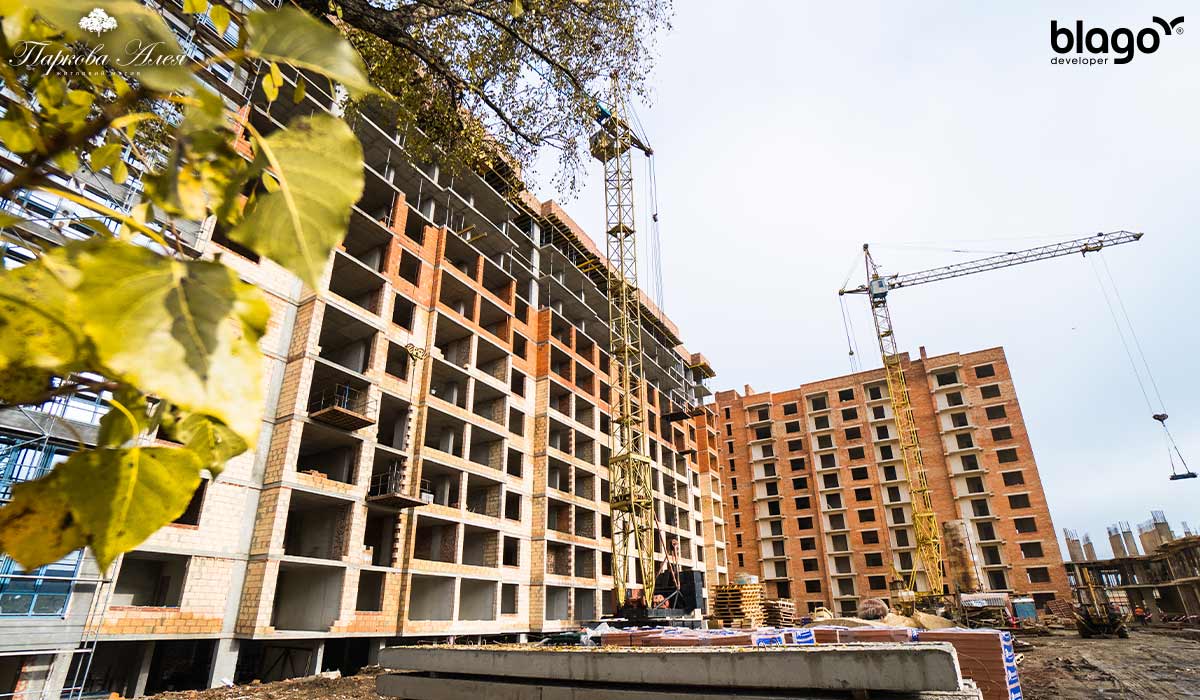

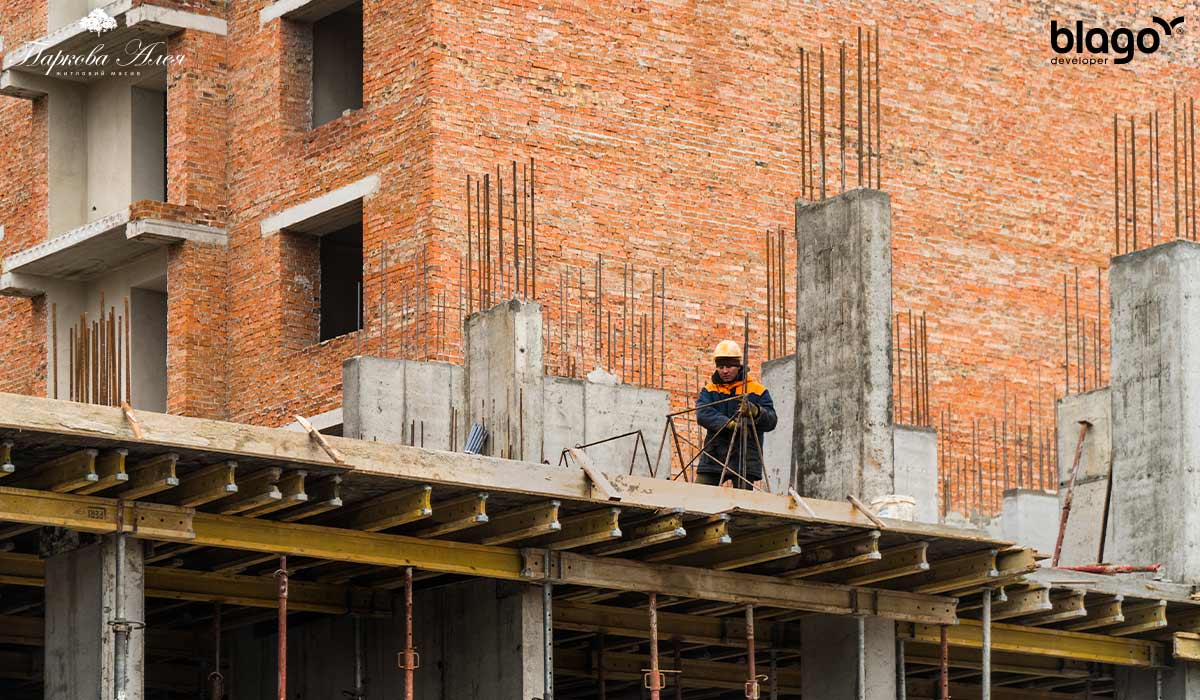

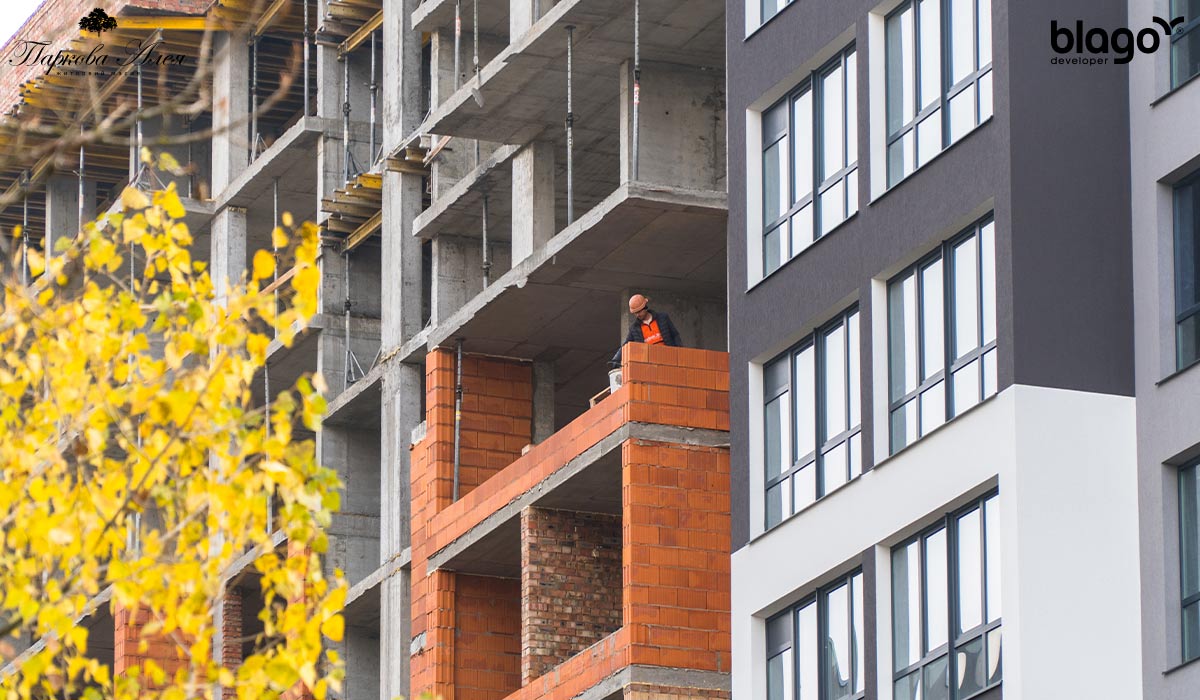

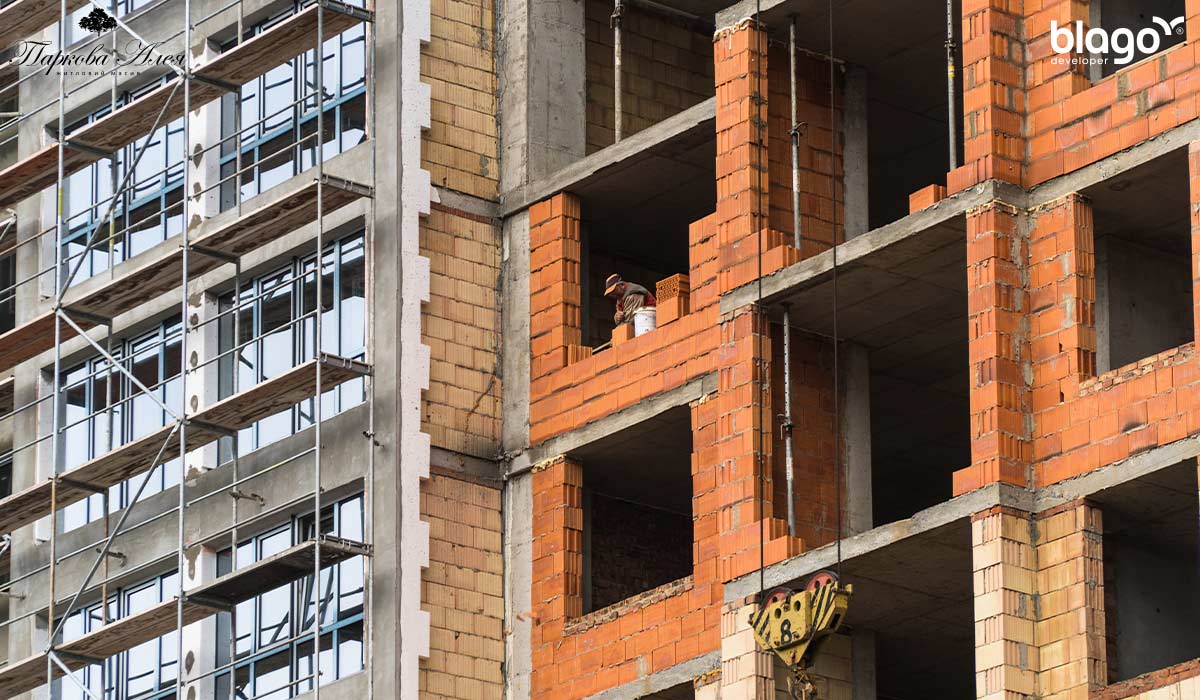

Розпочато мурування зовнішніх стін 9-го поверху.
Здійснюється мурування внутрішніх стін 6,7,8-го поверху.

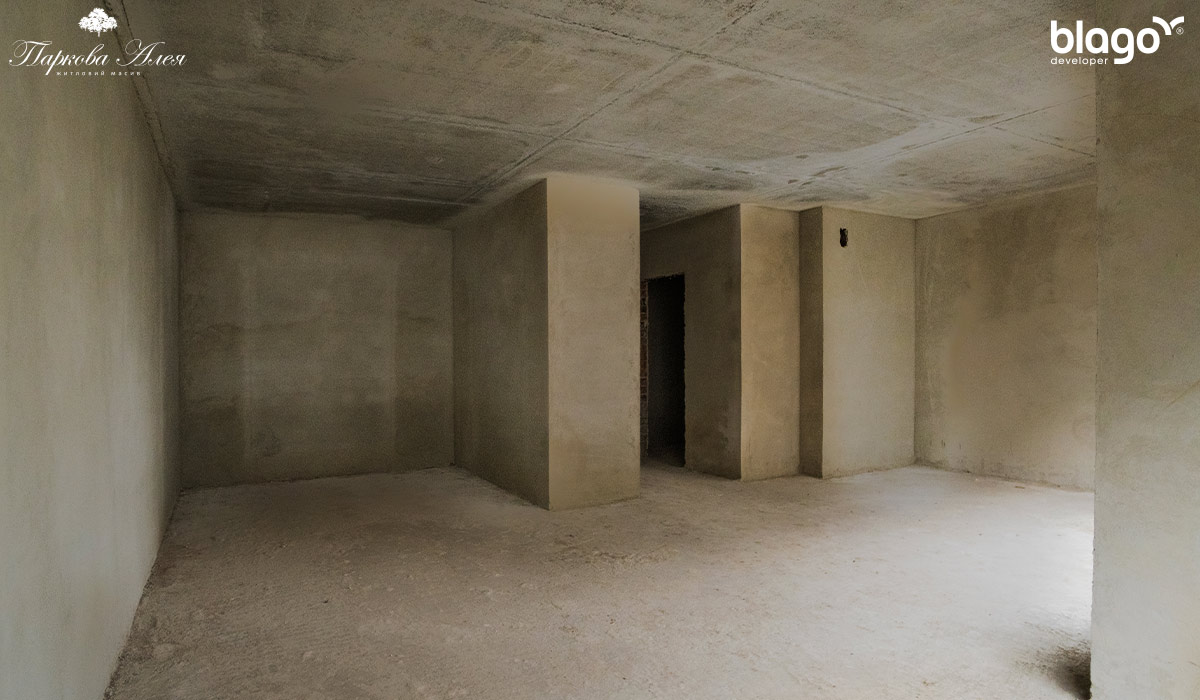

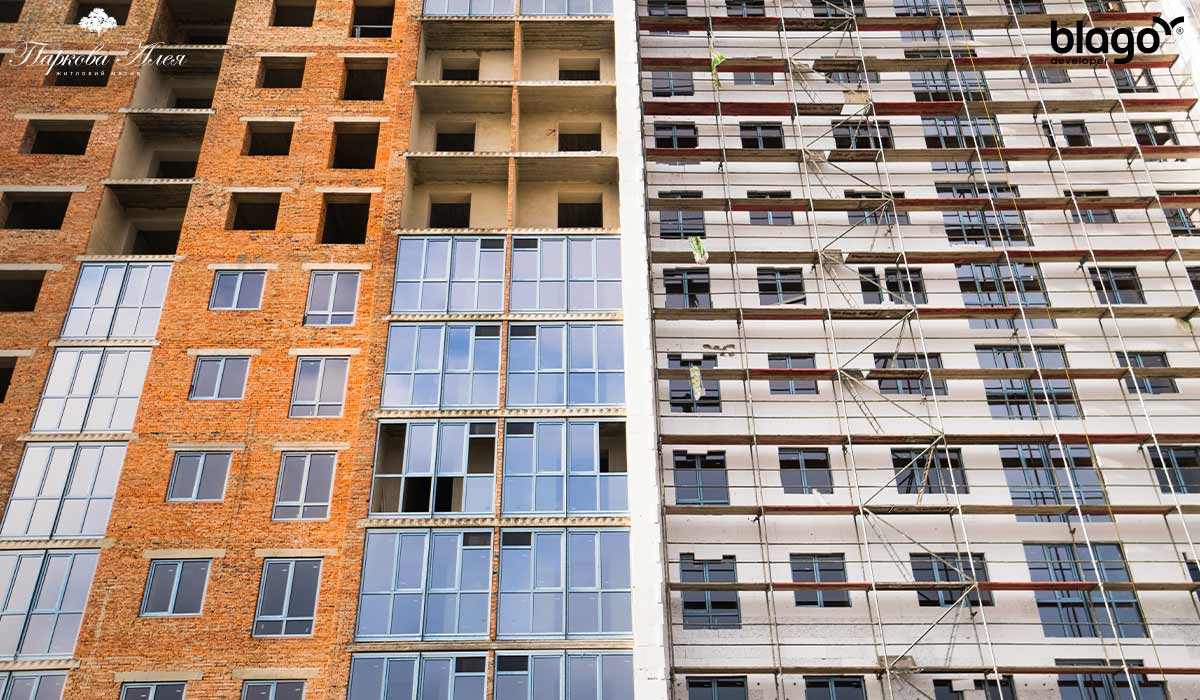

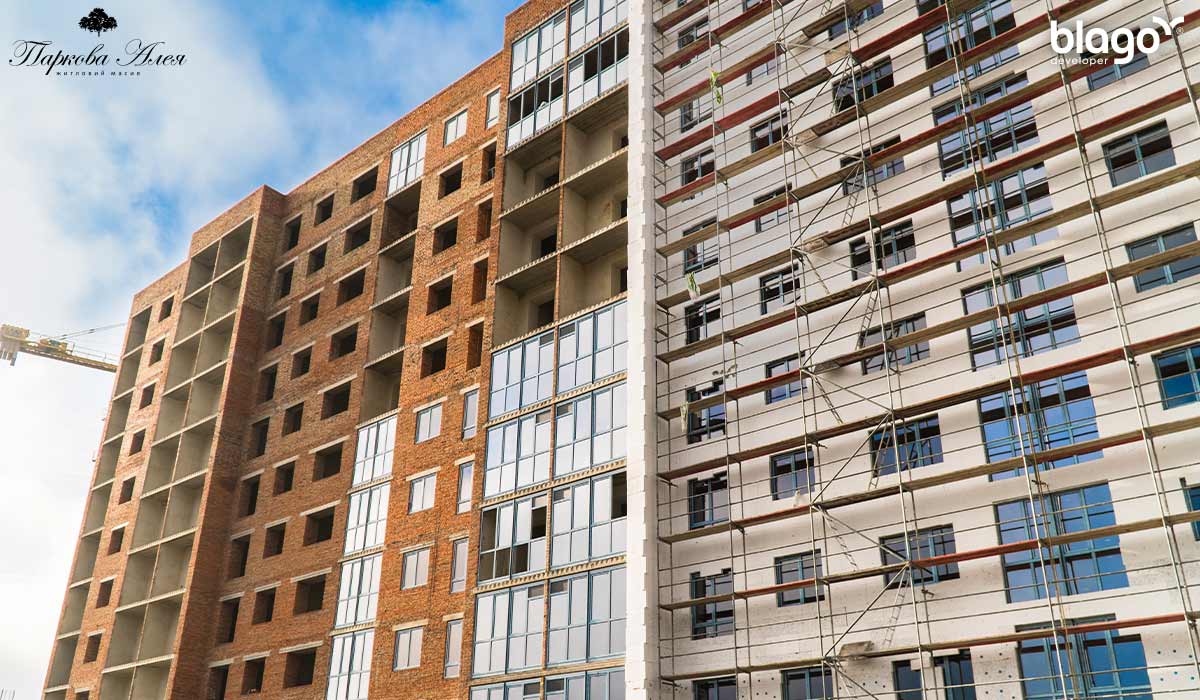

Завершено штукатурення квартир 1-го поверху.

Секція 10
Завершується штукатурення під’їзду.
Завершено штукатурення квартир.
Завершено влаштуванню ПВХ мембрани на даху.
Завершено влаштування стяжки в комерційних приміщеннях.
Продовжується влаштування каркасу комерційного приміщення 1-го поверху.

Секція 9
Завершено штукатурення квартир 9-го поверху.
Розпочато штукатурення квартир 10-го поверху.
Завершено влаштування ПВХ мембрани на даху.
Продовжується влаштування каркасу комерційного приміщення 1-го поверху.

Секція 8
Продовжується  влаштуванню ПВХ мембрани на даху.
Завершено  штукатурення квартир.
Завершено влаштування стяжки в комерційних приміщеннях.
Продовжується влаштування каркасу комерційного приміщення 1-го поверху.

Секції 6-7

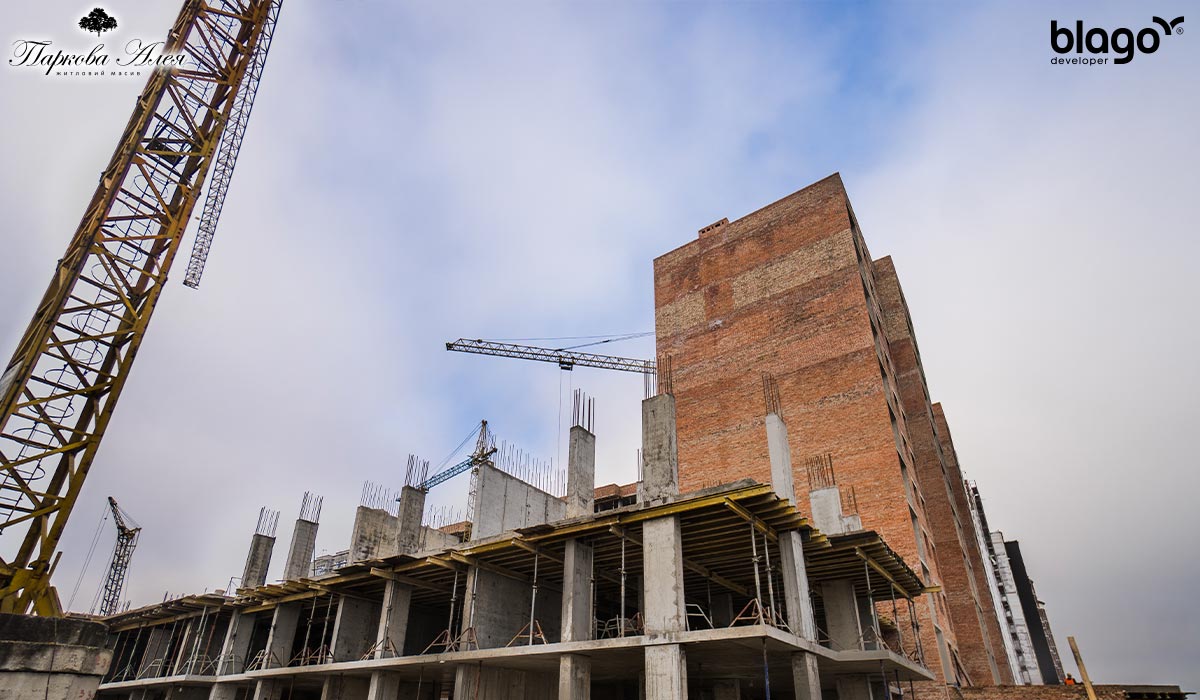

Розпочато підготовку до влаштування плити перекриття 2-го поверху.

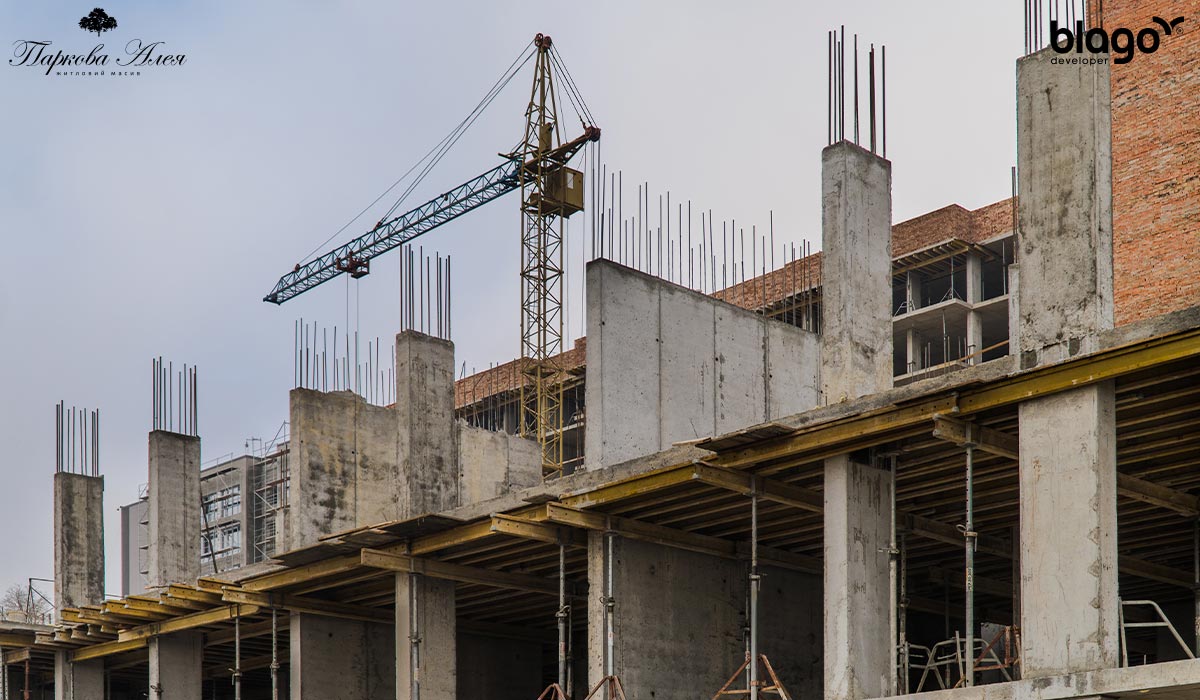

Завершується бетонування колон та стін 2-го поверху.

Секції 5-4

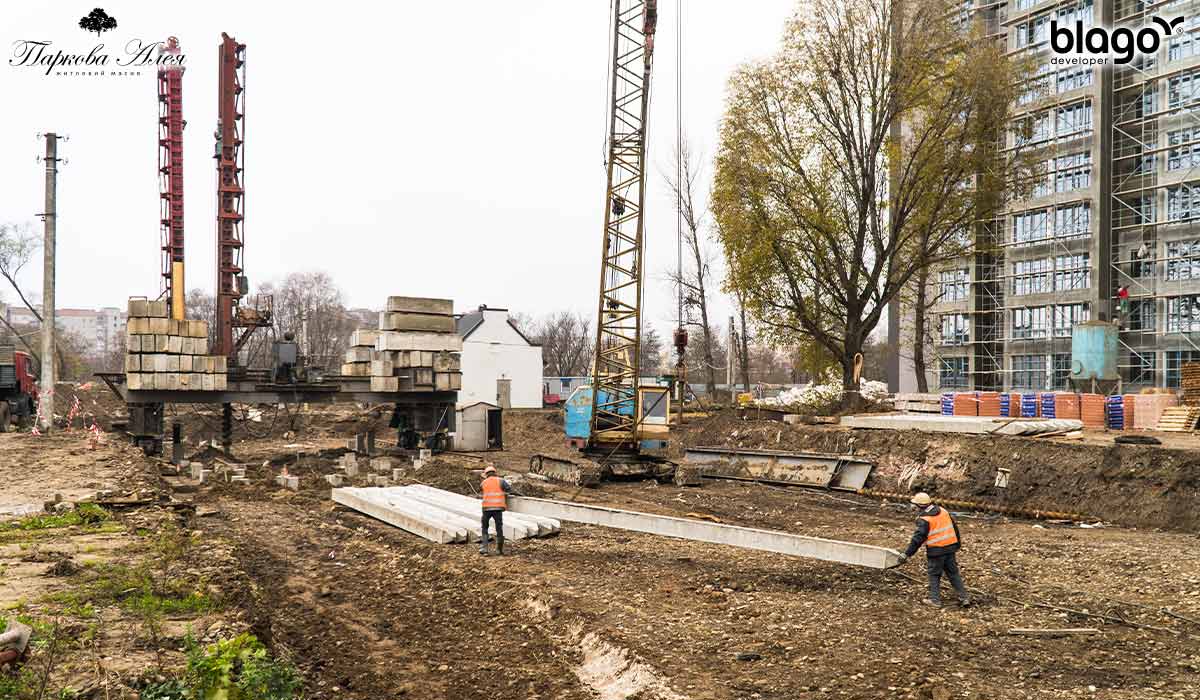

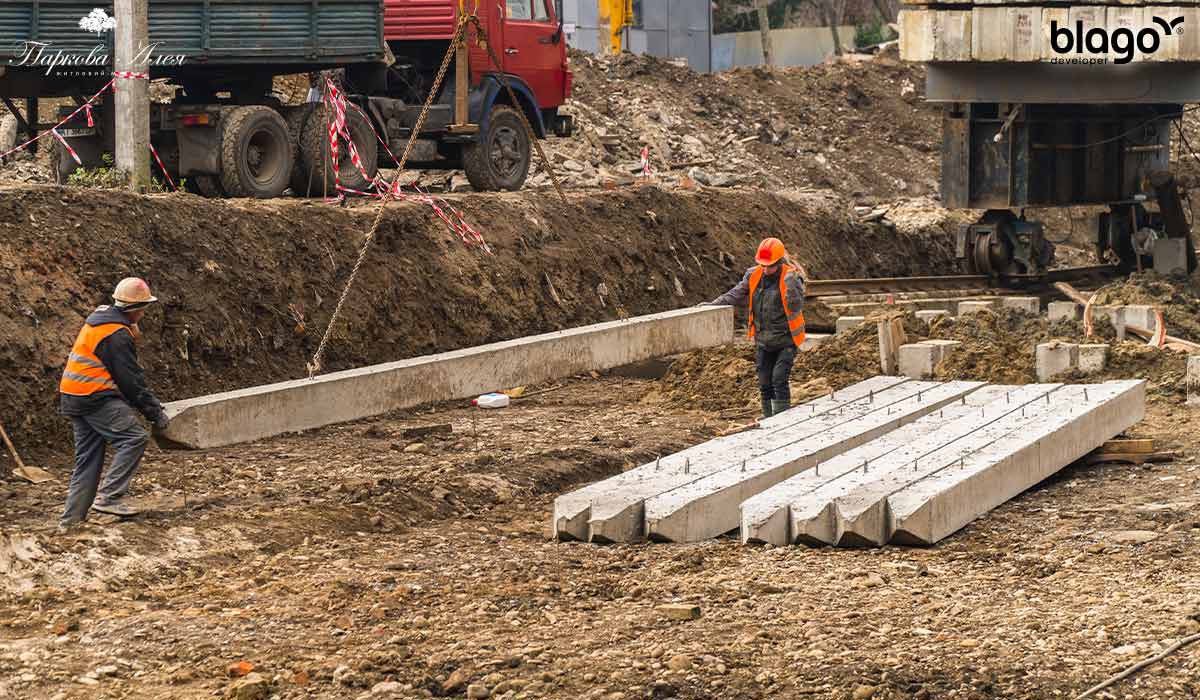

Продовжується вдавлювання залізобетонних паль.
