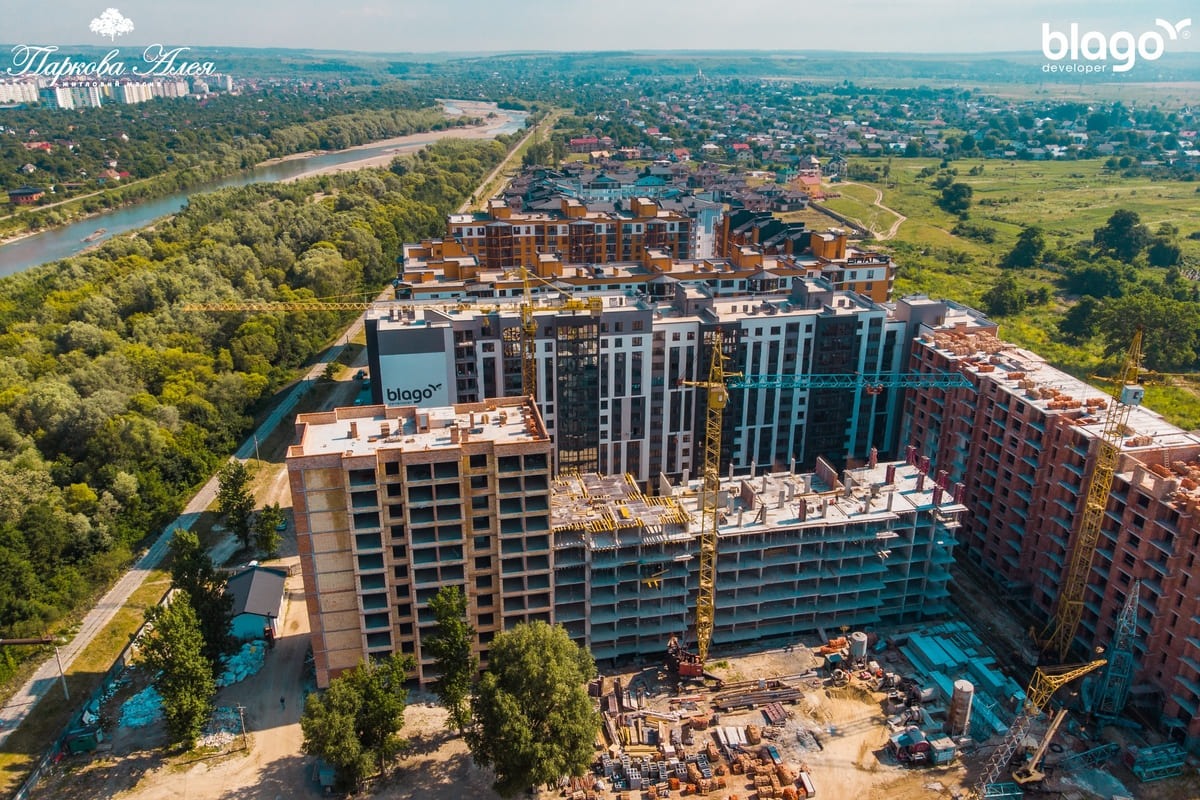

Секція 1
Завершено штукатурення стін квартир 9-10-11 поверхів.
Завершено мурування парпету даху та коминів.
Завершено зведення перегородок 0-го поверху. (гаражів)
Завершено зведення зовнішніх стін 0-го поверху. (гаражів)
Розпочато штукатурення 0 поверху (гаражів)
Розпочато монтаж металопластикових вікон 1-го поверху
Секції 2-2а
Змонтовано стіни та колони сходової 7-го поверху.
Розпочато підготовку до монтажу перекриття 8-го поверху.
Розпочато мурування зовнішніх стін 1-го поверху
Секція 10
Завершено зведення 10-го поверху.
Завершено штукатурення квартир 1-6 поверху.
Завершуються штукатурення 7 поверху.
Розпочато штукатурення 8 поверху.
Секція 9
Завершено мурування зовнішніх стін 10-го поверху.
Здійснюється мурування перегородок 10-го поверху
Секція 8
Завершено мурування зовнішніх стін 10-го поверху.
Здійснюється мурування перегородок 10-го поверху
Секції 6-7
Завершується залиття монолітних залізобетонних ростверків.
