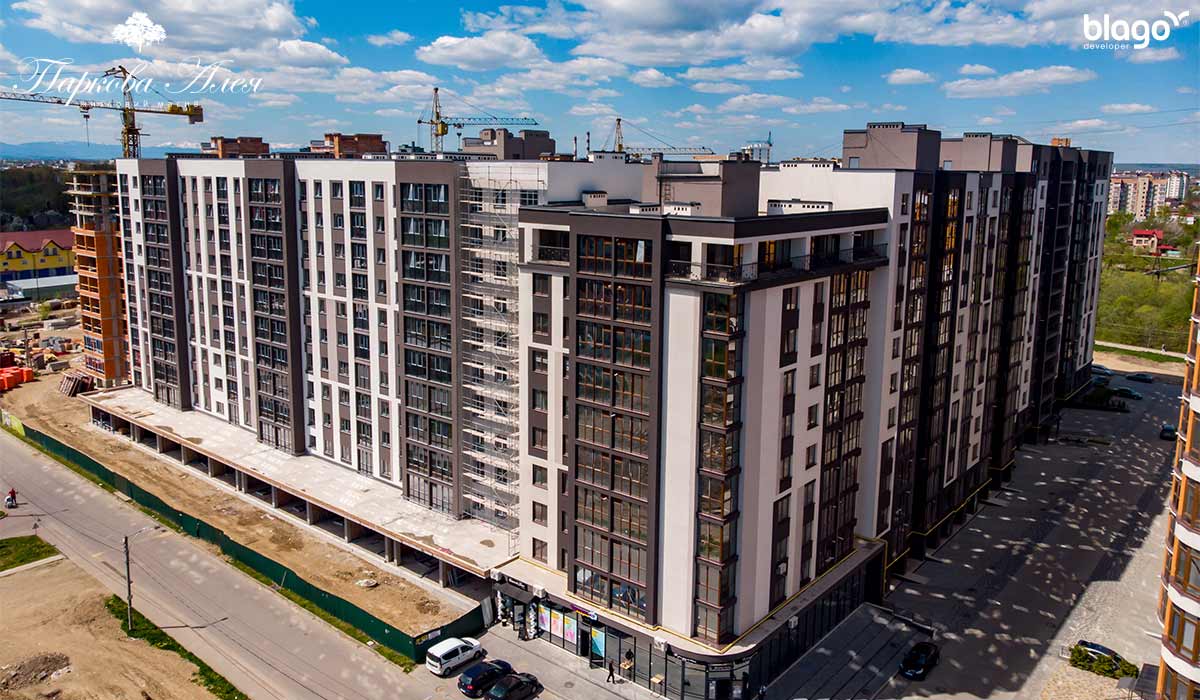

Секція 8-10
Продовжується оздоблення фасаду.
Здійснюється оздоблення під’їзду.
Здійснюється скління комерційних приміщень.

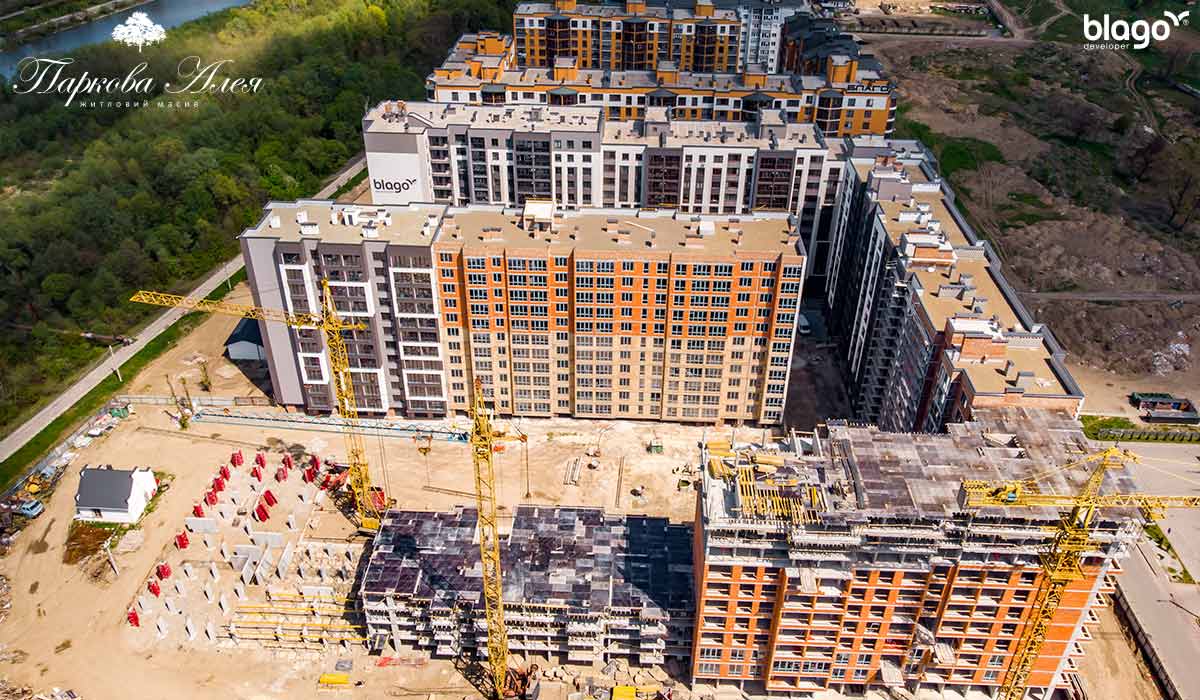

Секції 6-7
Здійснюється бетонування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.
Продовжується мурування внутрішніх стін 2,3,4-го поверху.
Секції 5
Здійснюється бетонування плити перекриття 3-го поверху.
Секція 4
Завершено бетонування вертикальних елементів цокольного поверху.
Здійснюється встановлення опалубки плити перекриття цокольного поверху.
