Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026

Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026
Стан будівництва житлового комплексу SKYGARDEN на 16.04.2026

01 /15

Проєкт: SKYGARDEN

Секція: 1

  • Виконано оздоблювальні роботи на 98%.
    Виконано монтаж ліфтів на 98%.
    Триває скління комерції.

Секція: 2

  • Виконано оздоблювальні роботи на 45%.
    Виконано монтаж ліфтів на 60%.

Секція: 3

  • Виконано оздоблювальні роботи на 15%.

Секція: 4

  • Завершено внутрішньомережеві роботи.

Секція: 5

  • Виконано фасадні роботи на 95%.
    Виконано внутрішньомережеві роботи на 40%.

Секція: 6

  • Виконано фасадні роботи на 50%.

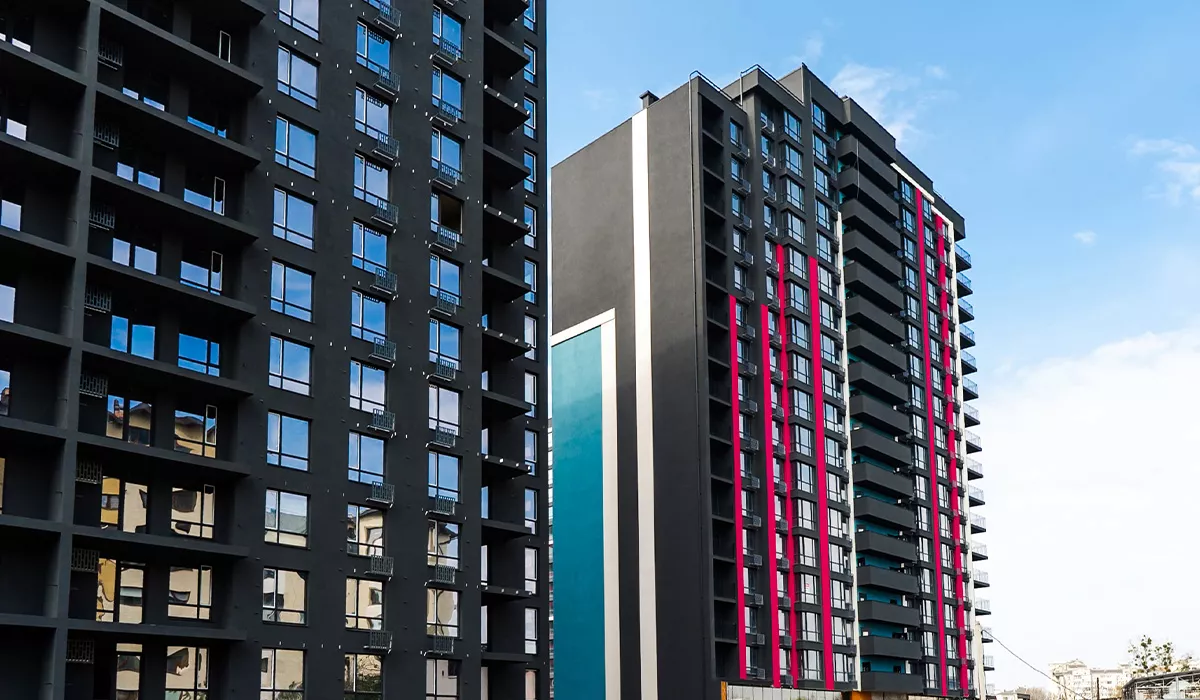

Секція: 7.1

  • Виконано фасадні роботи на 50%.

Секція: 7.2

  • Виконано фасадні роботи на 50%.

Секція: 8

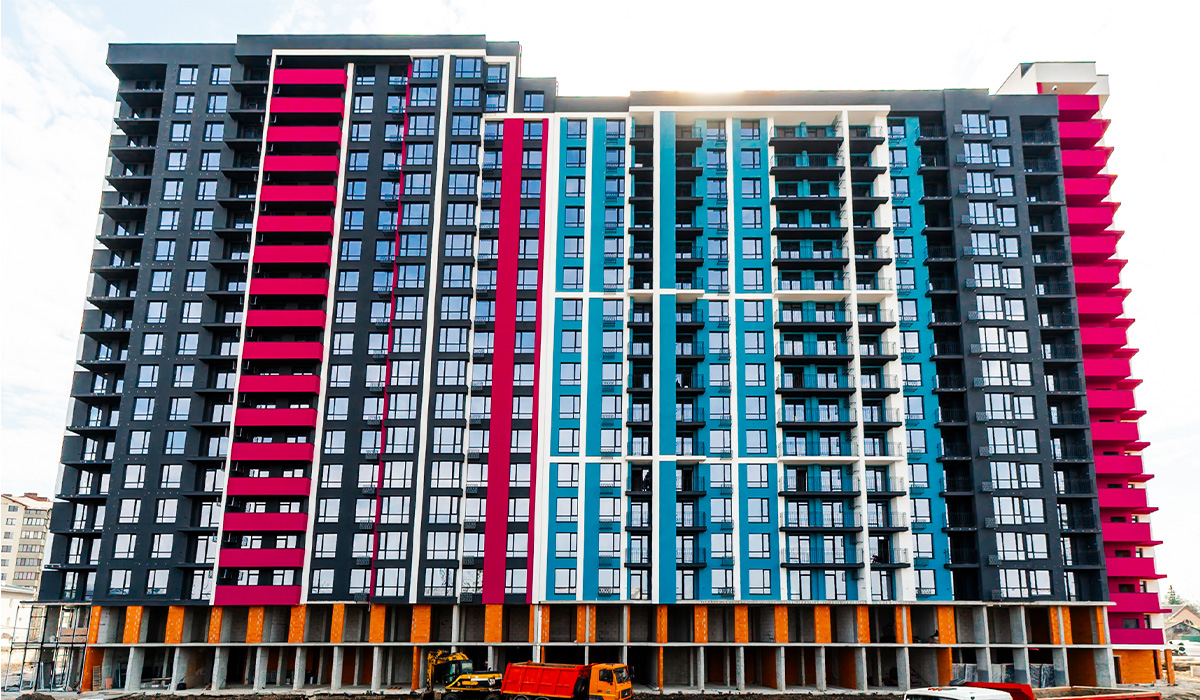

  • Розпочато фасадні роботи.
    Завершено скління з 11-го по 14-й поверхи.
    Триває скління 15-го поверху.

Секція: 9

  • Завершено скління з 2-го по 7-й поверхи.
    Триває скління з 8-го по 11-й поверхи.
    Завершено мурування зовнішніх стін з 13-го по 15-й поверхи.
    Триває мурування зовнішніх стін з 16-го по 18-й поверхи.
    Завершено мурування внутрішніх стін з 11-го по 14-й поверхи.
    Триває мурування внутрішніх стін 15-го та 16-го поверхів.

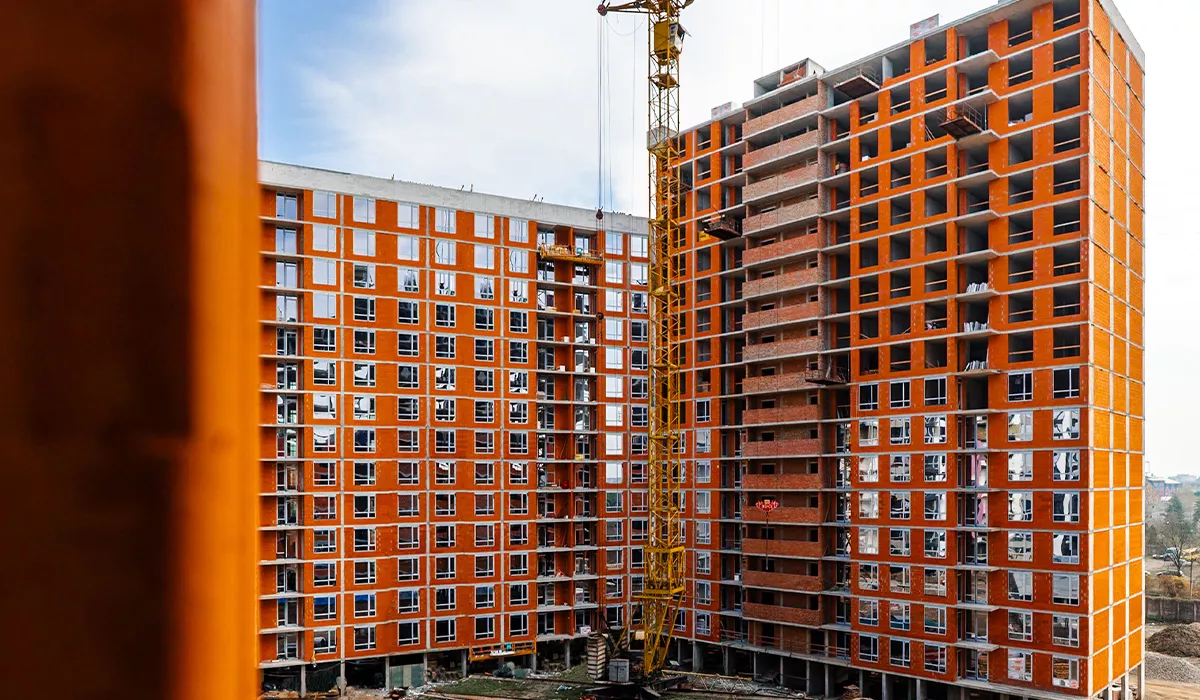

Секція: 10

  • Поверх 18-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 19-го поверху.

Секція: 11

  • Триває скління 5-го поверху.
envelope
