Стан будівництва житлового комплексу Паркова Алея на 28.10.2021

Стан будівництва житлового комплексу Паркова Алея на 28.10.2021

Секції 2-2а
Оздоблення під’їздів виконано на 80%
Роботи по монтажу ліфтів виконано на 30-40%.
Роботи по влаштуванню керамічної плитки в під’їздах виконано на 30%

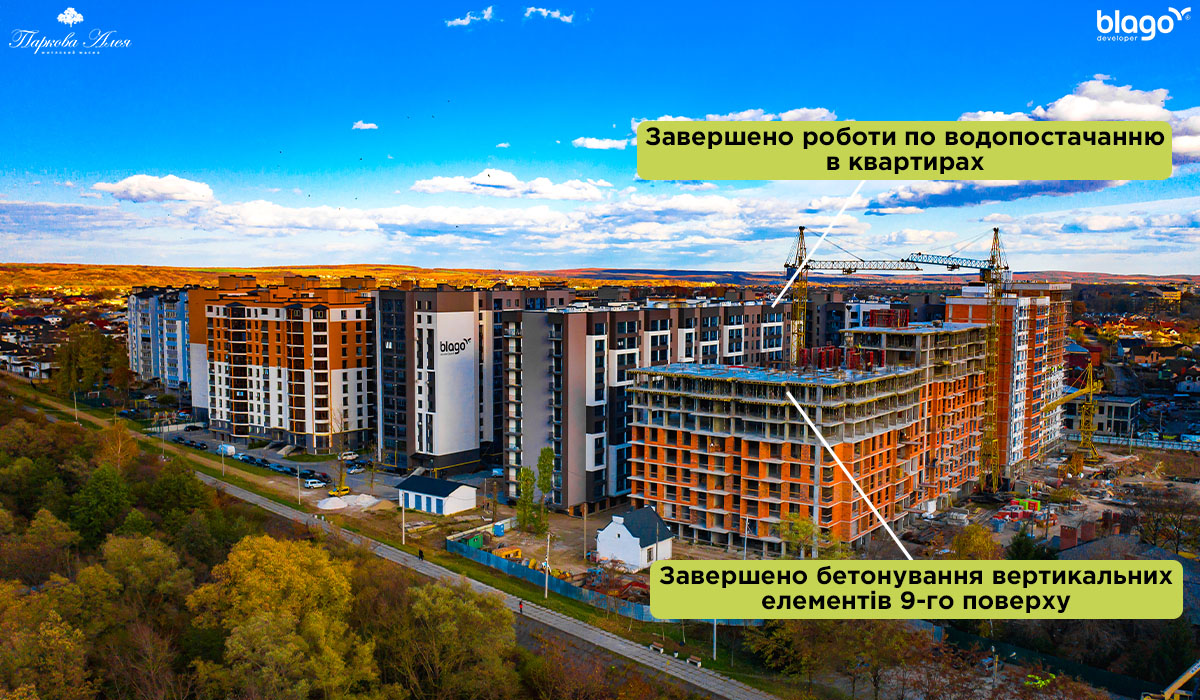

Завершено роботи по водопостачанню в квартирах
Продовжується влаштування благоустрою прибудинкової території

Секція 8-10
Роботи по оздобленню під’їздів виконано на 95%

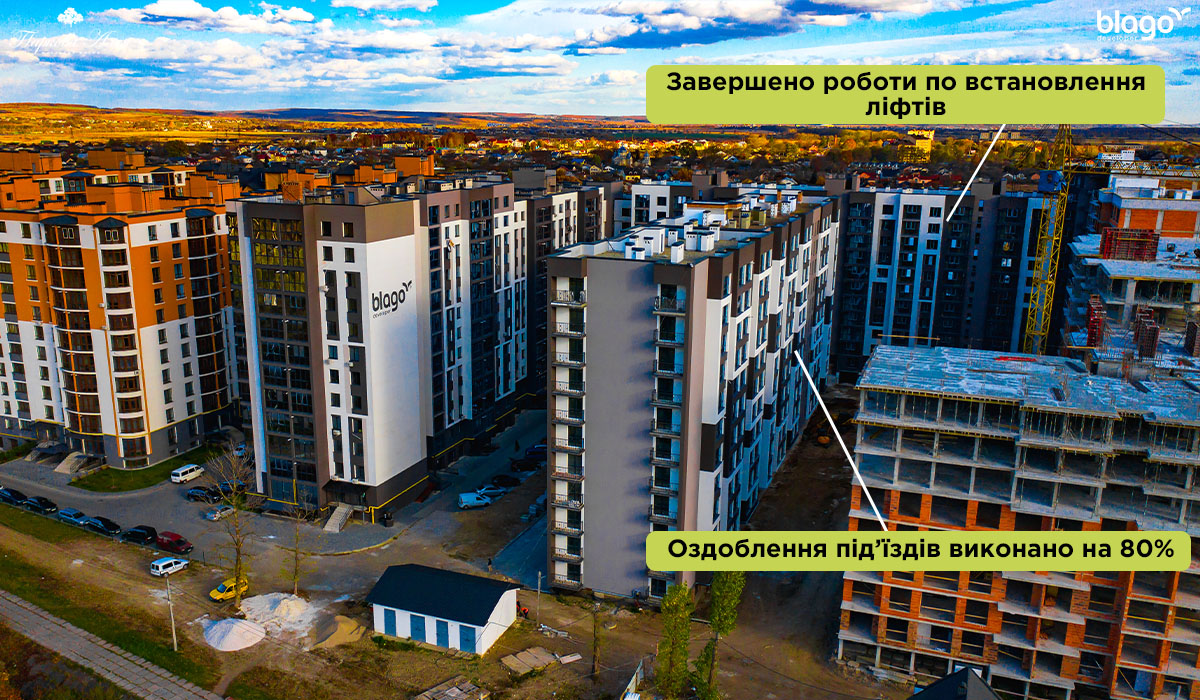

Завершено роботи по встановлення ліфтів.
Ведуться роботи по благоустрою прибудинкової території.

Секції 6-7
Роботи по монтажу вікон виконано на 99%

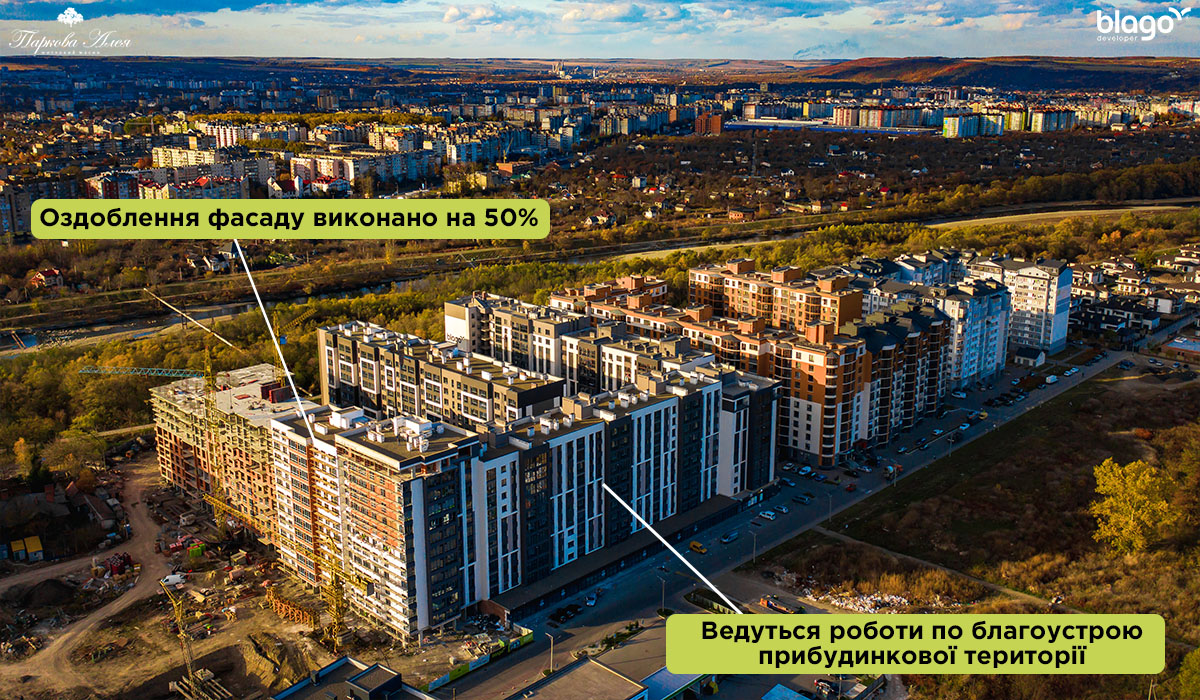

Оздоблення фасаду виконано на 50%
Продовжуються роботи по оздобленню під’їздів
Завершено штукатурення квартир у 6 секції

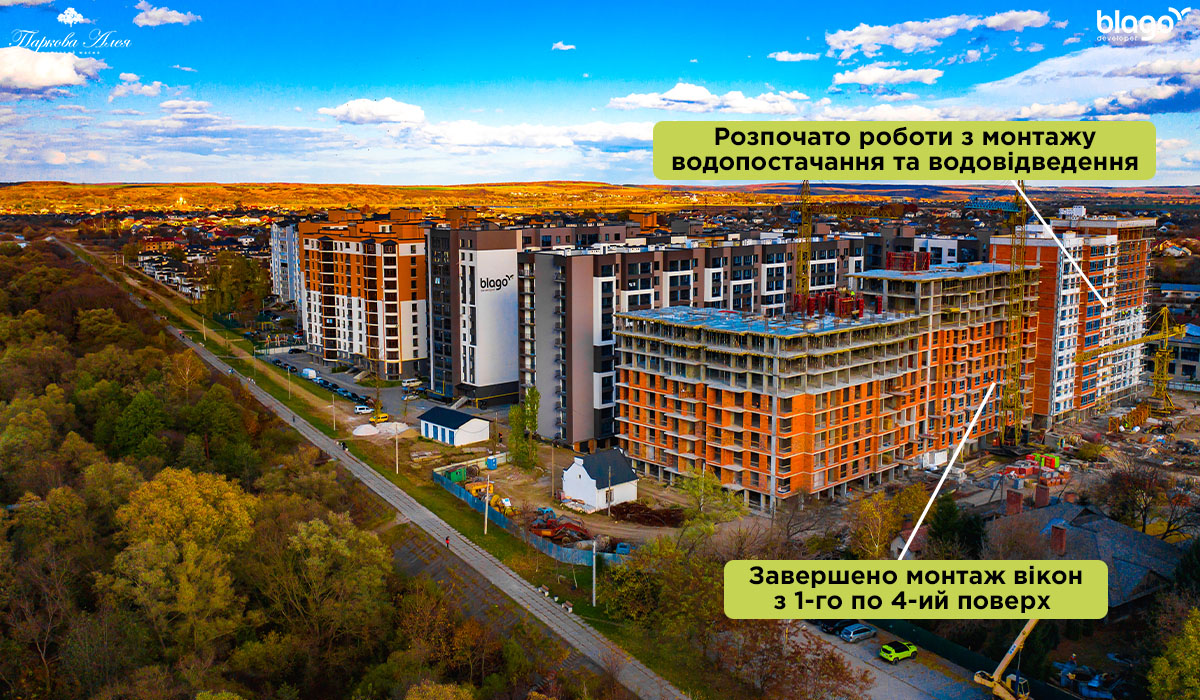

Розпочато роботи з монтажу водопостачання та водовідведення

Секція 5
Завершено монтаж вікон з 1 по 4 поверх

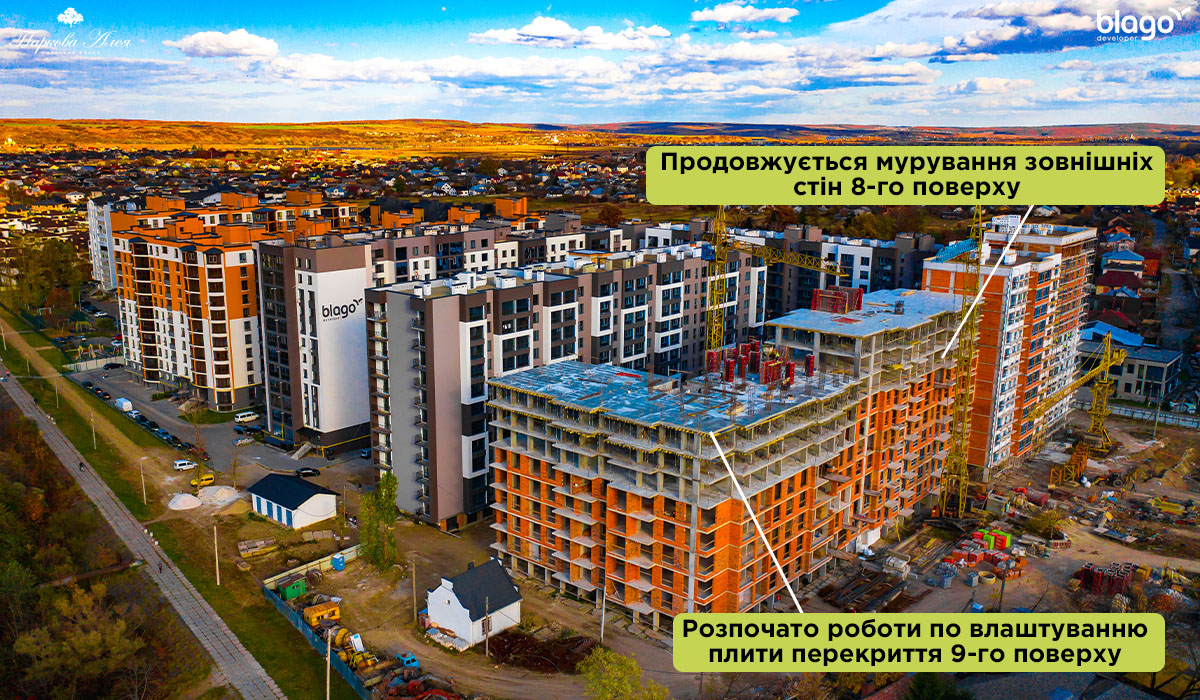

Продовжується мурування зовнішніх стін 8-го поверху.
Продовжується мурування внутрішніх стін 3-го і 4-го поверху.

Секція 4
Завершено бетонування вертикальних елементів 9-го поверху.
Розпочато роботи по влаштуванню плити перекриття 9-го поверху.
Завершено мурування зовнішніх стін 5-го поверху.
Продовжуються роботи по муруванню внутрішніх стін 1-го поверху.
