Стан будівництва житлового комплексу Паркова Алея на 19.11.2021
Секція 8-10
Роботи по оздобленню під’їздів виконано на 95%
Ведуться роботи по благоустрою прибудинкової території.
Секції 6-7

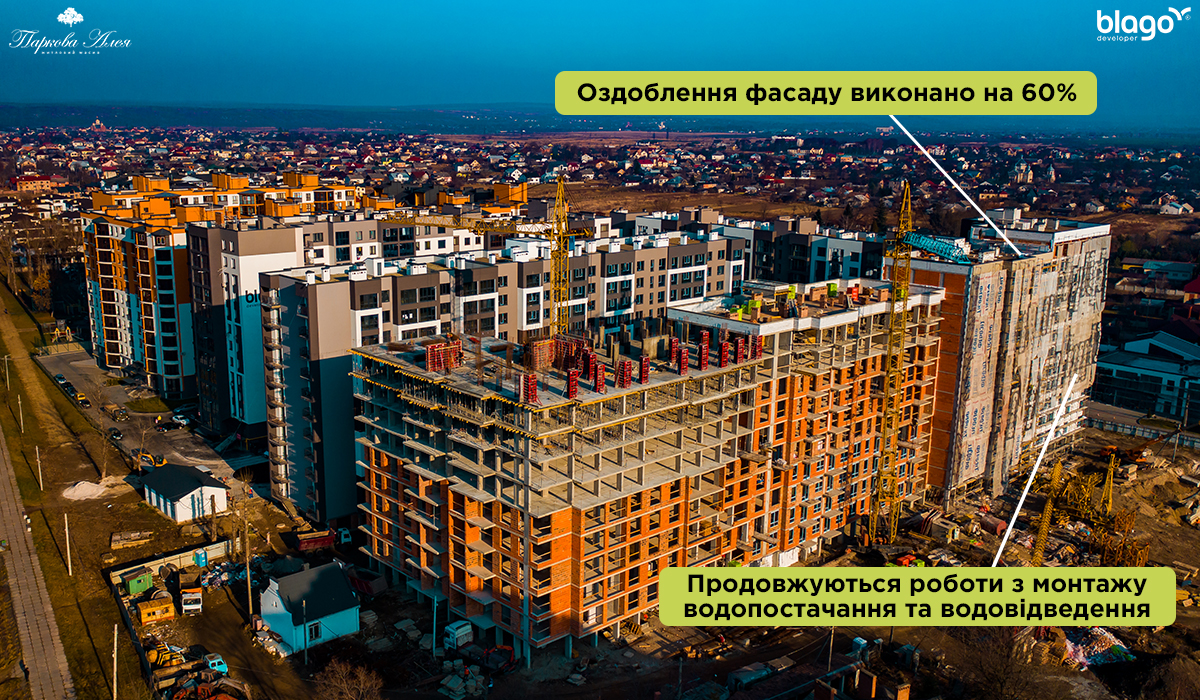

Оздоблення фасаду виконано на 60%
Продовжуються роботи з монтажу водопостачання та водовідведення

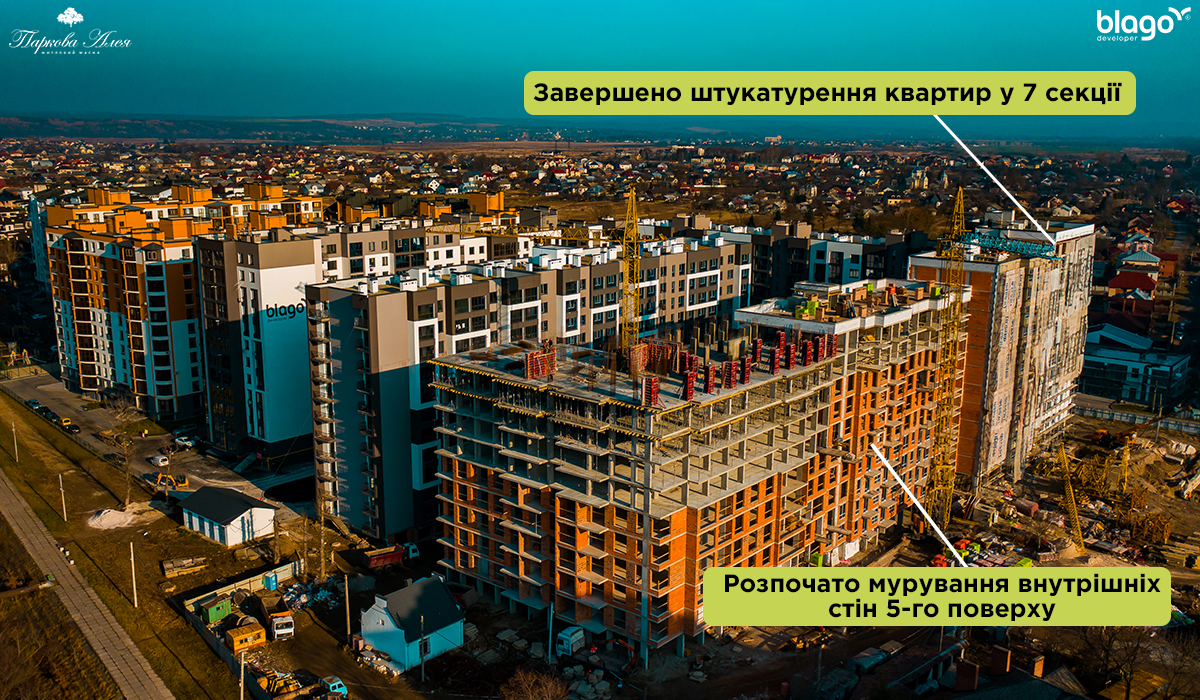

Завершено штукатурення квартир у 7 секції
Продовжуються роботи по оздобленню під’їздів 6 секції
Секція 5

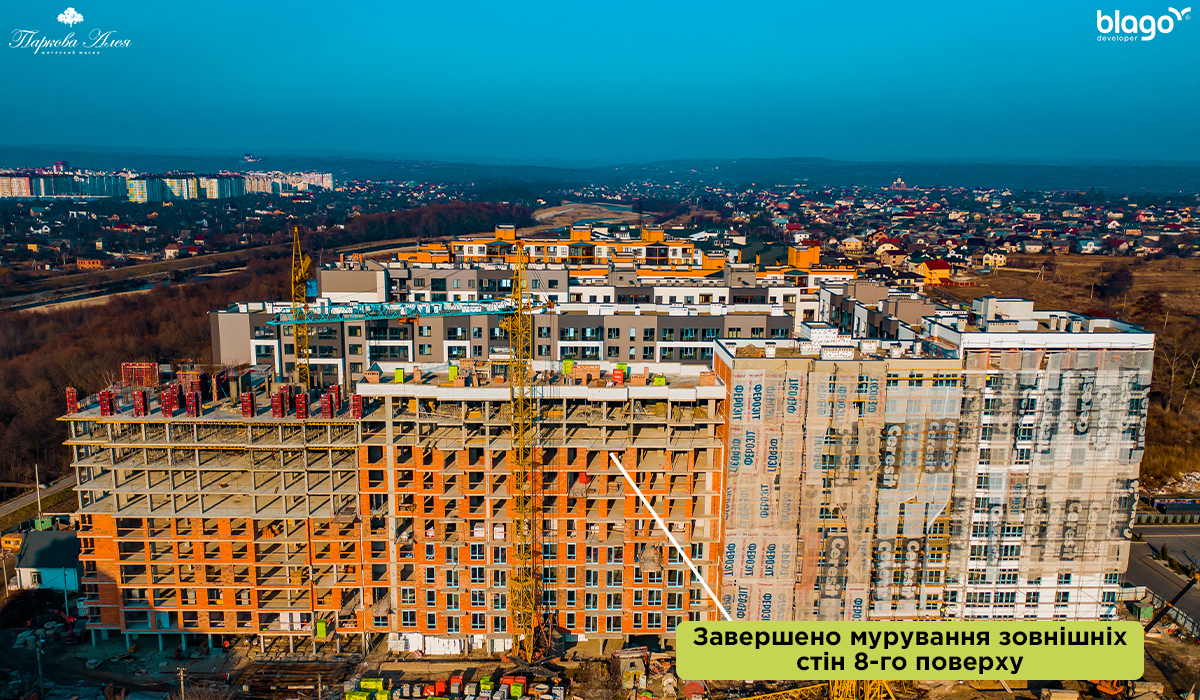

Завершено мурування зовнішніх стін 8-го поверху
Розпочато мурування внутрішніх стін 5-го поверху
Секція 4

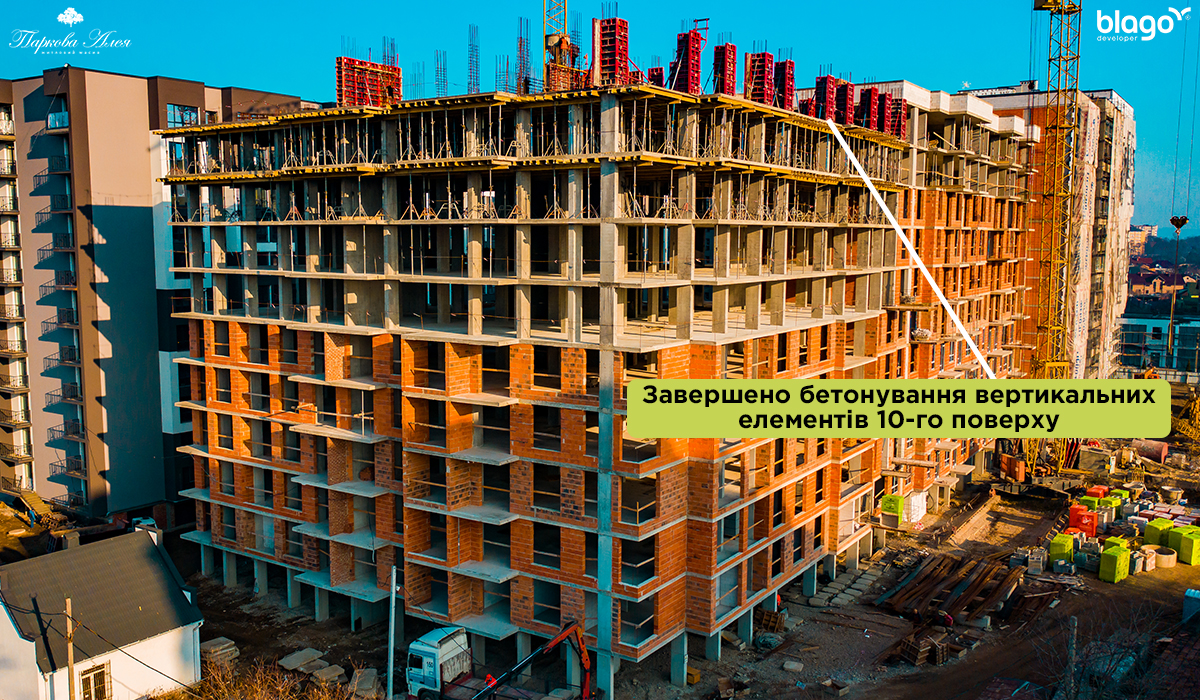

Завершено бетонування вертикальних елементів 10-го поверху
Розпочато роботи по влаштуванню плити перекриття 10-го поверху

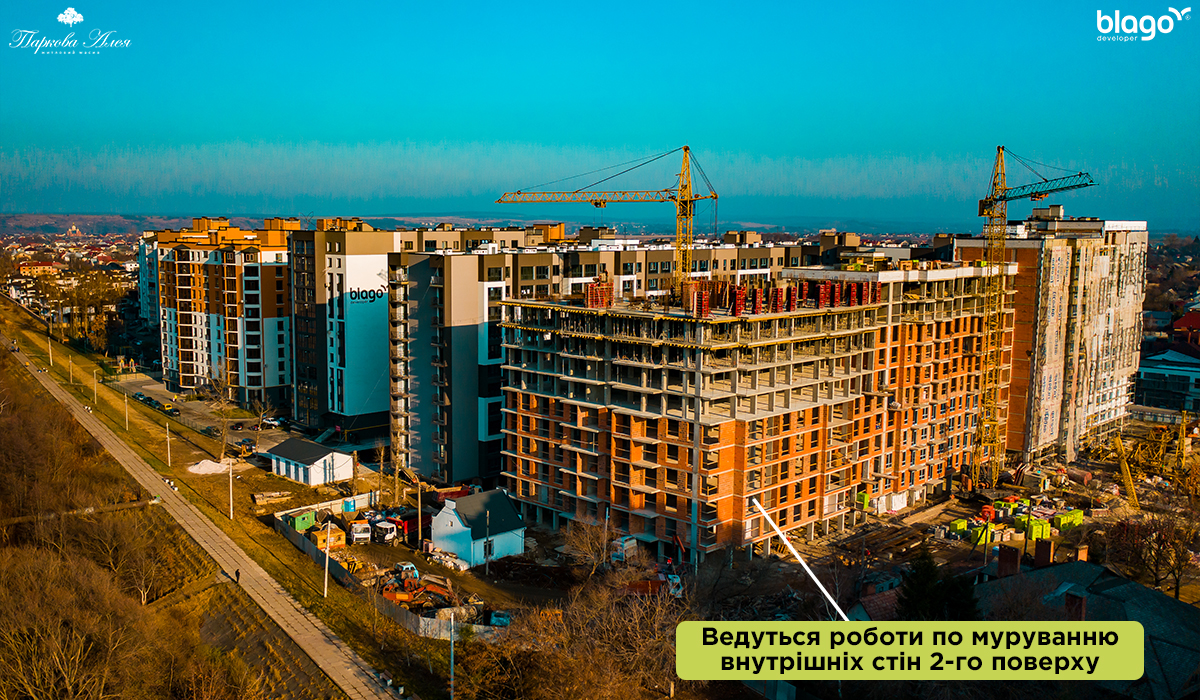

Ведуться роботи по муруванню внутрішніх стін 2-го поверху
Секція 3
Завершено роботи по вдавлюванню паль.
Розпочато роботи з бетонування ростверків.
Переглянути прогрес попереднього місяця можна за посиланням - https://blagodeveloper.com/news/stan-budivnycztva-zhytlovogo-kompleksu-parkova-aleya-na-28-10-2021/
