Стан будівництва житлового комплексу Паркова Алея на 13.09.2021
Секція 8-10
Оздоблення під’їздів виконано на 95%
Здійснюється встановлення ліфтів.
Завершено оздоблення фасаду.
Секції 6-7
Завершено роботи по муруванню парапету даху.
Роботи по монтажу вікон виконано на 95%
Завершено роботи по муруванню зовнішніх та внутрішніх стін до 12-го поверху.

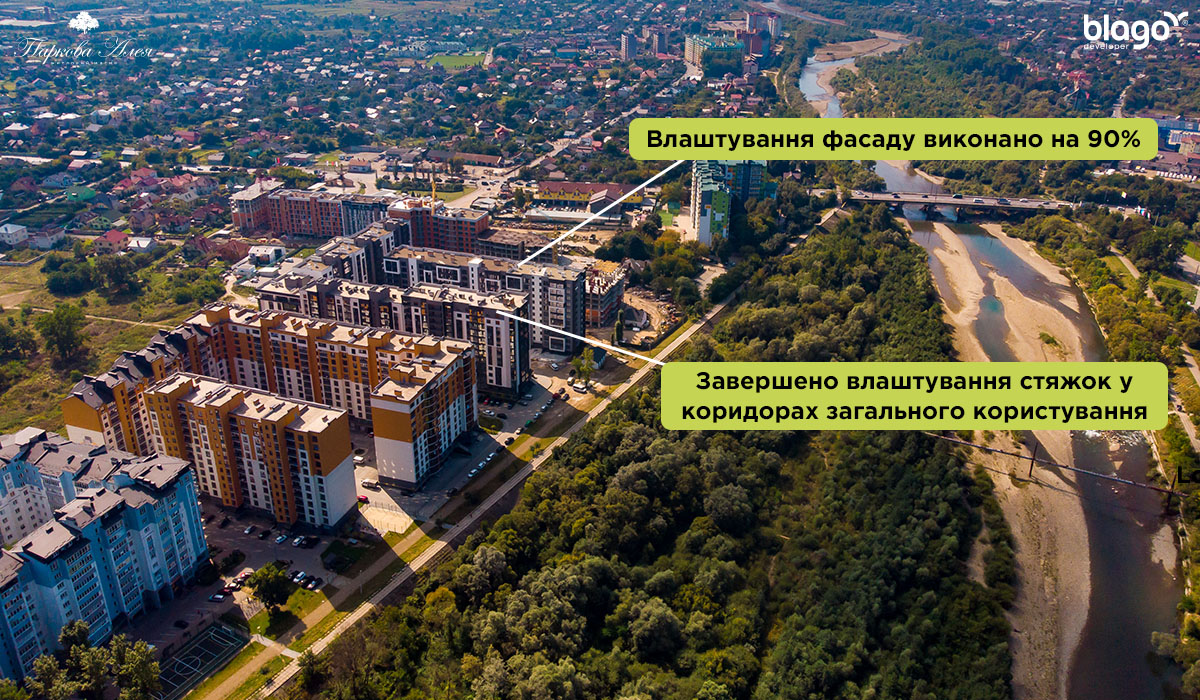

Здійснюється оздоблення фасаду.

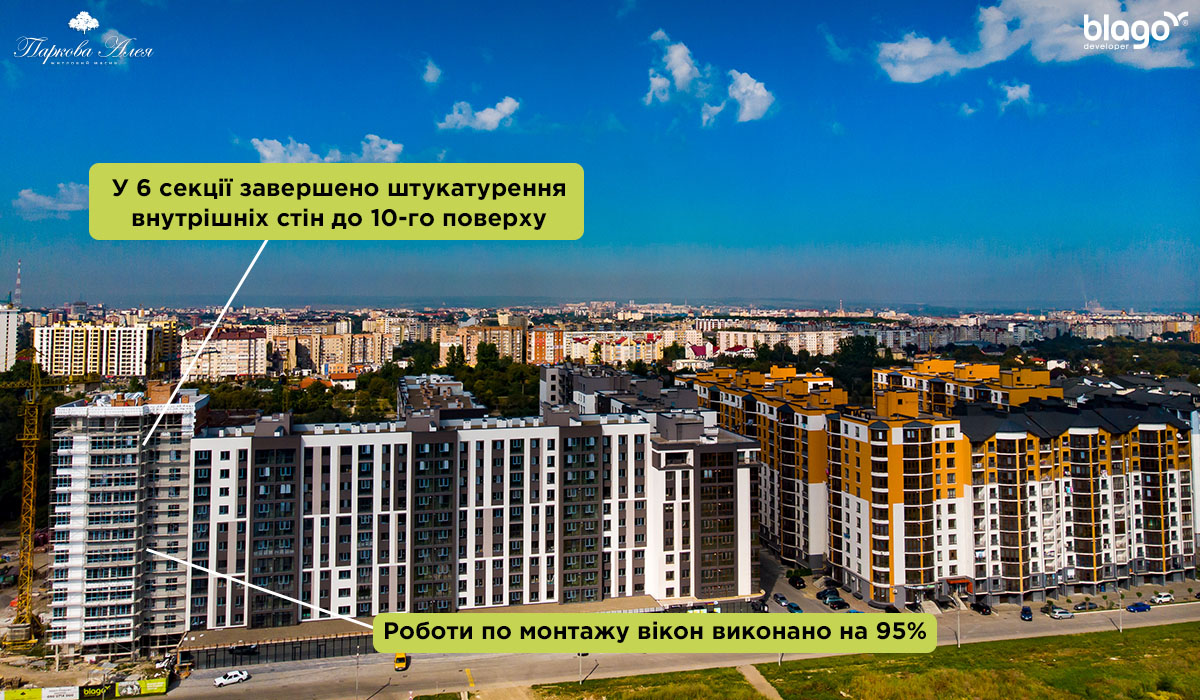

У 6 секції завершено штукатурення внутрішніх стін до 10-го поверху. У 7-ій секції до 3-го поверху.
⠀
Секції 5

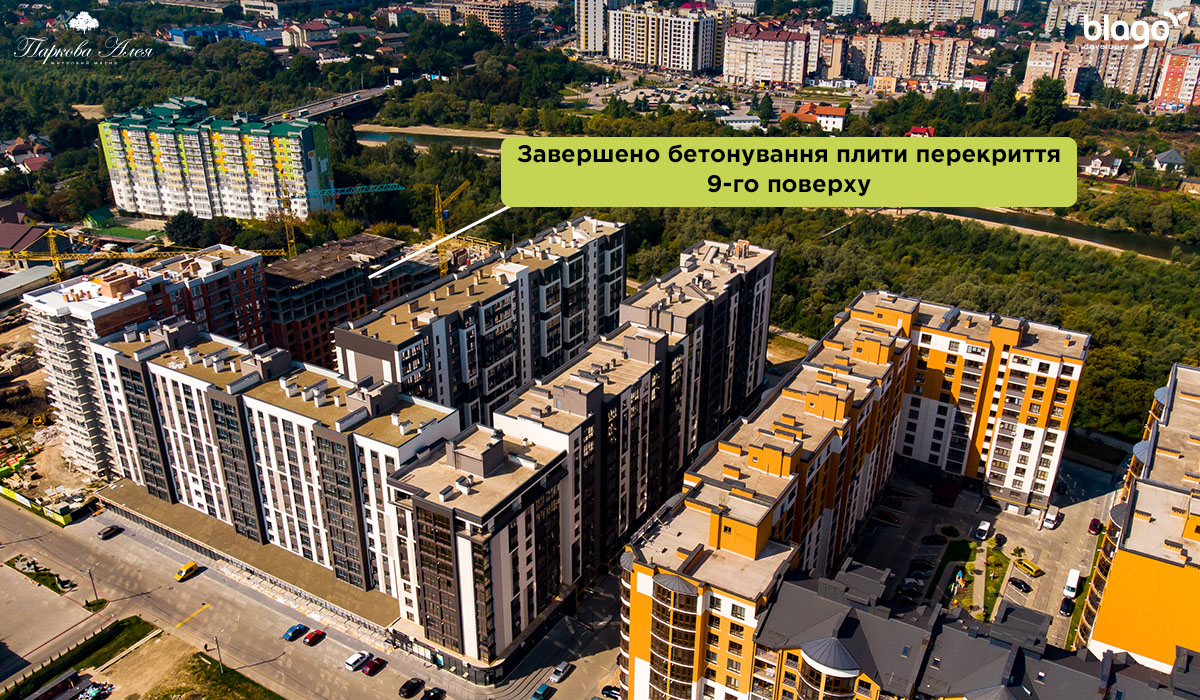

Завершено бетонування плити перекриття 9-го поверху.
Розпочато бетонування вертикальних елементів 10-го поверху.
Завершується мурування зовнішніх стін 6-го поверху.
Розпочато мурування внутрішніх стін 2 і 3-го поверху.
⠀
Секція 4

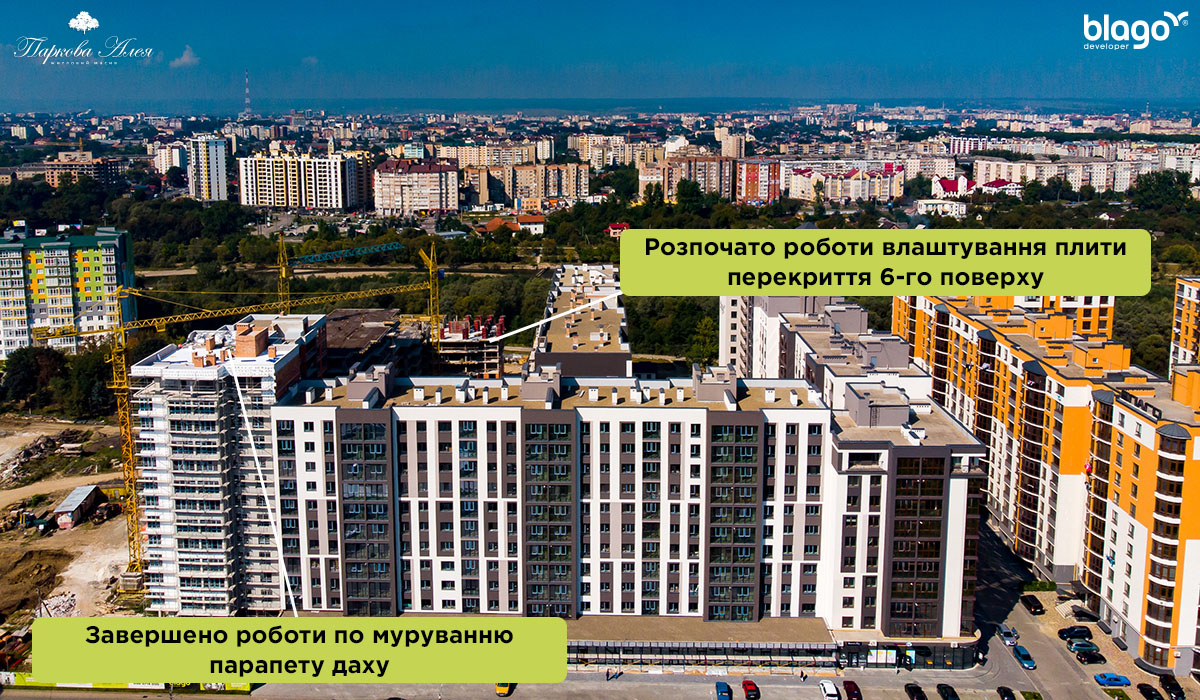

Розпочато влаштування плити перекриття 6-го поверху.

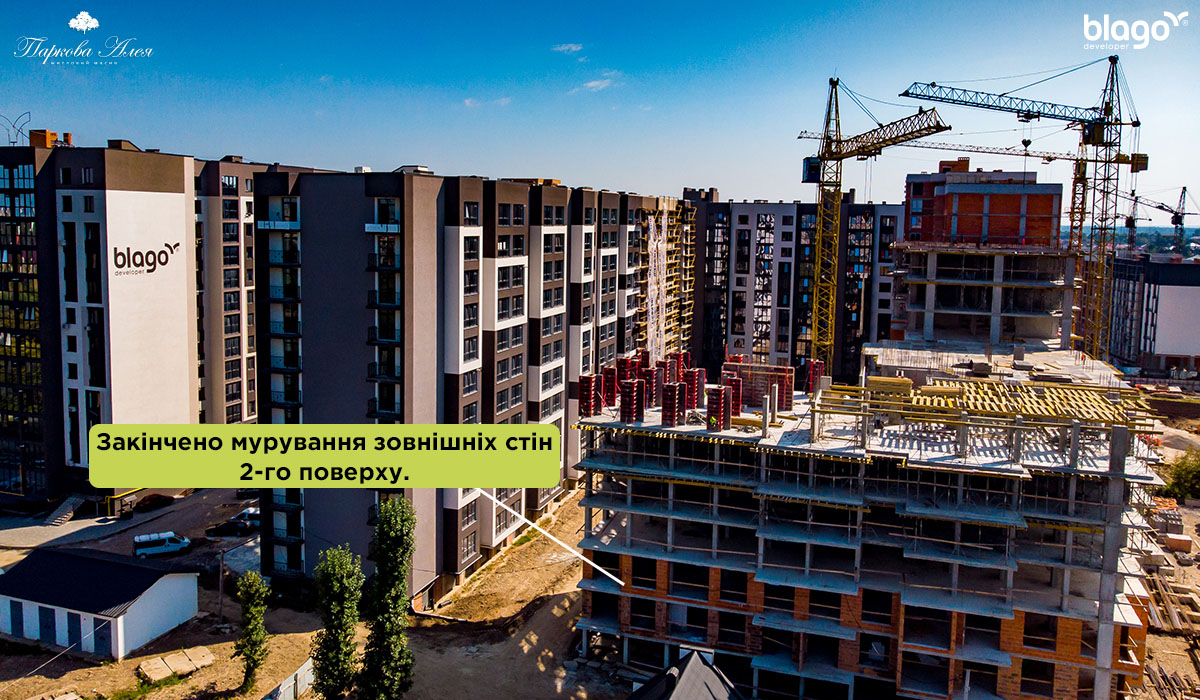

Закінчено мурування зовнішніх стін 2-го поверху.
Розпочато мурування внутрішніх стін 1-го поверху.
Продовжується облаштування благоустрою прибудинкової території секцій 2-2а, 8-10.
Переглянути прогрес попереднього місяця можна за посиланням - https://blagodeveloper.com/news/stan-budivnycztva-zhytlovogo-kompleksu-parkova-aleya-na-10-08-2021/
