Секції 2-2 а

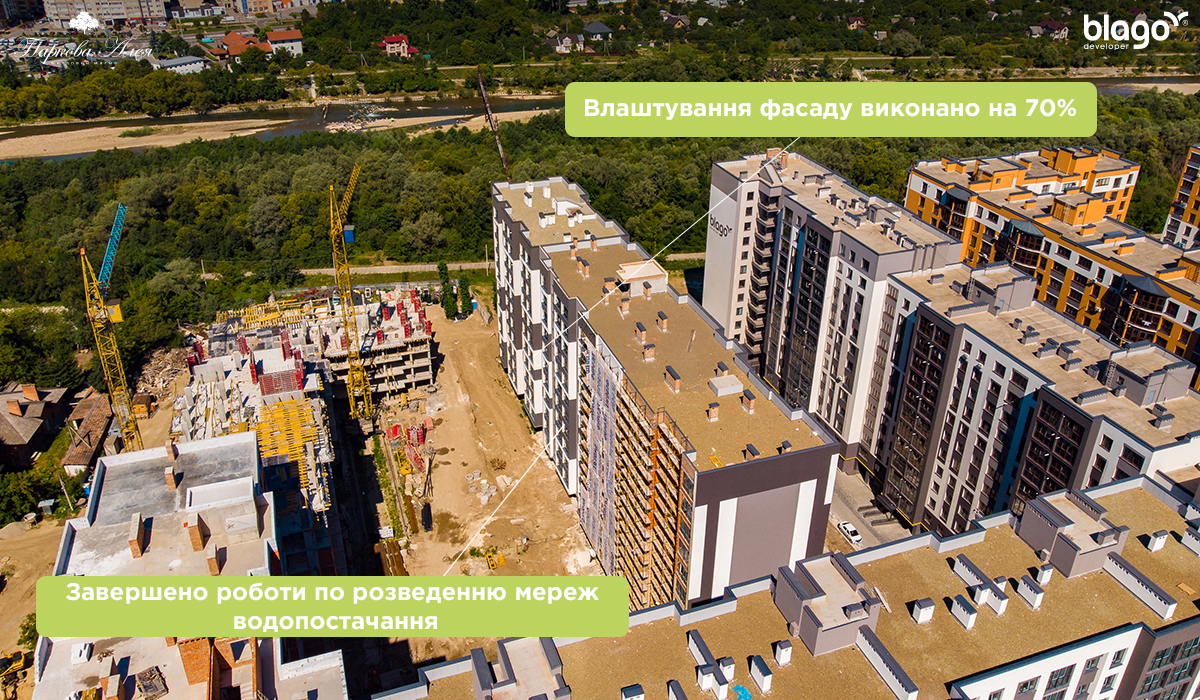

Влаштування фасаду виконано на 70%
Влаштування стяжок у коридорах загального користування виконано на 50%
Оздоблення під’їздів виконано на 45%
Завершено роботи по розведенню мереж водопостачання
⠀
Секція 8-10
Оздоблення під’їздів виконано на 90%
Розпочато роботи по монтажу ліфтів.
Завершено влаштування покрівлі даху комерційних приміщень
Секції 6-7
Виконано роботи по муруванню парапету даху.
Роботи по монтажу вікон виконана на 80%
Завершено роботи по муруванню зовнішніх стін до 11 поверху.
Завершено роботи по муруванню внутрішніх стін до 10 поверху.
Розпочато монтаж риштування для фасадних робіт.
⠀
Секції 5
Завершено бетонування плити перекриття 7-го поверху.
Розпочато бетонування вертикальних елементів 8-го поверху.

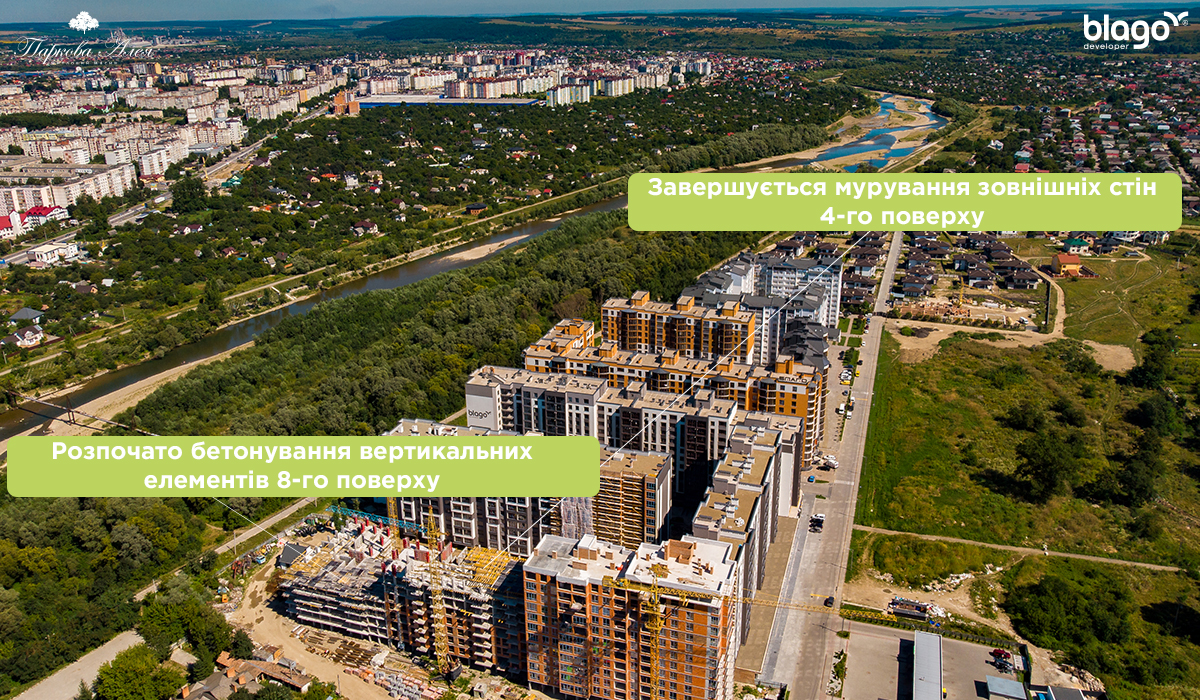

Завершується мурування зовнішніх стін 4-го поверху.
Розпочато мурування внутрішніх стін 1-го поверху.
⠀
Секція 4

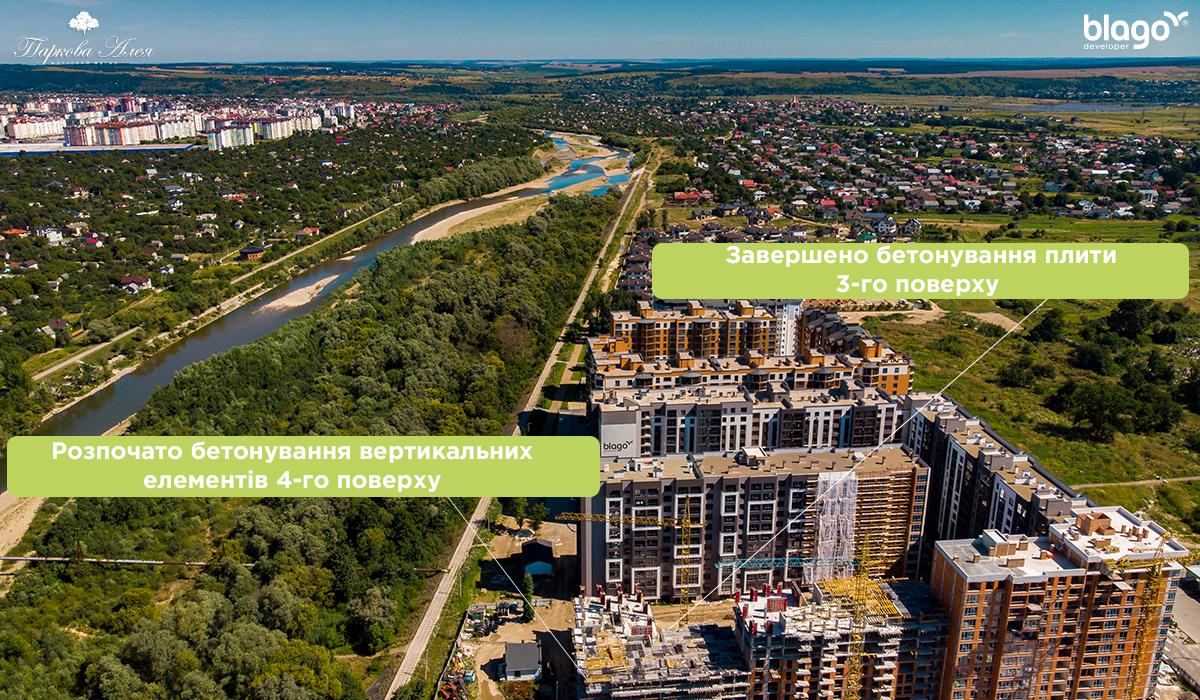

Завершено бетонування плити перекриття 3-го поверху.
Розпочато бетонування вертикальних елементів 4-го поверху.
Продовжується облаштування благоустрою прибудинкової території секцій 2-2а, 8-10.
