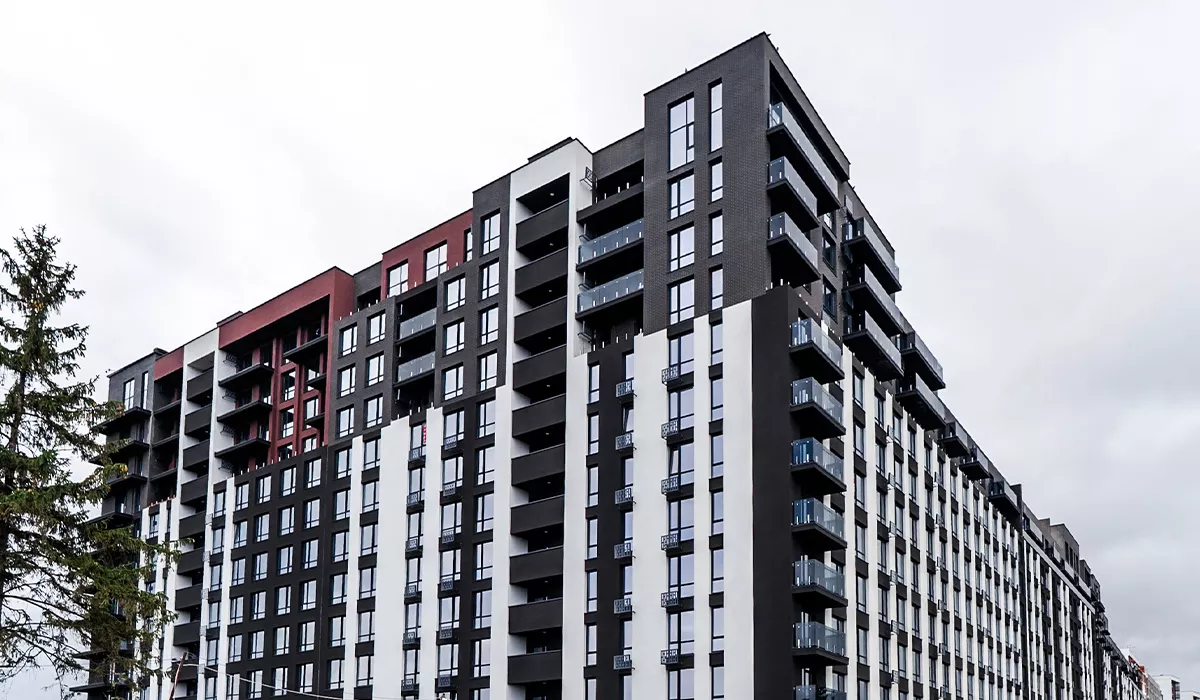

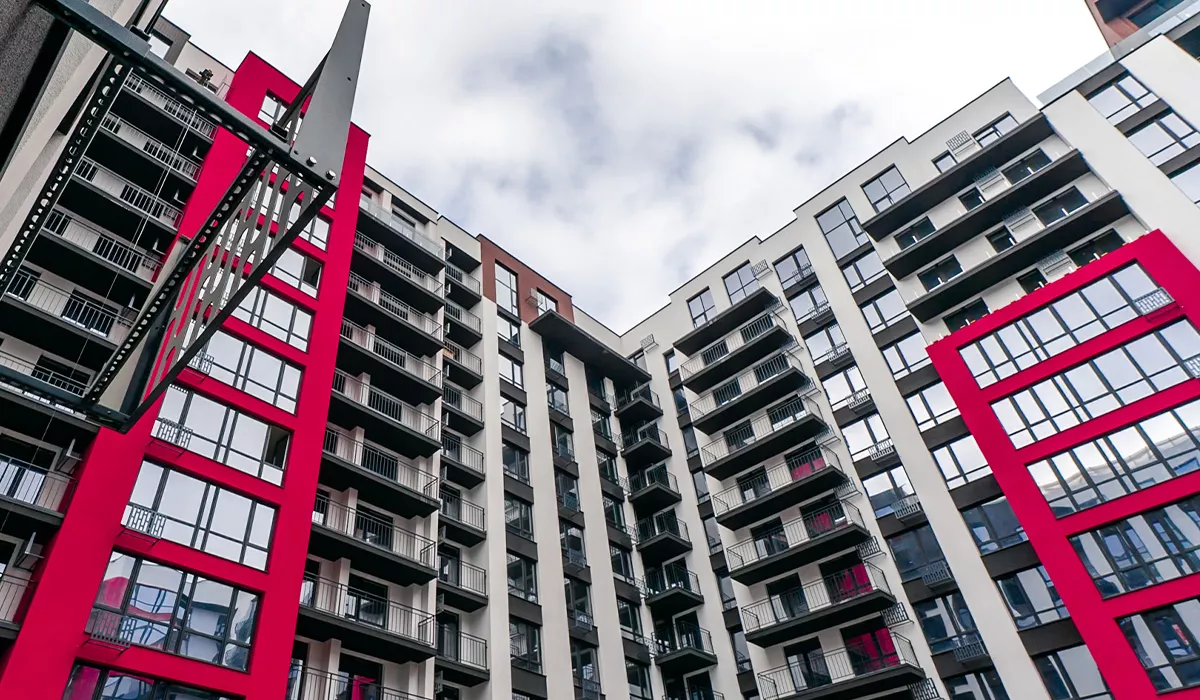

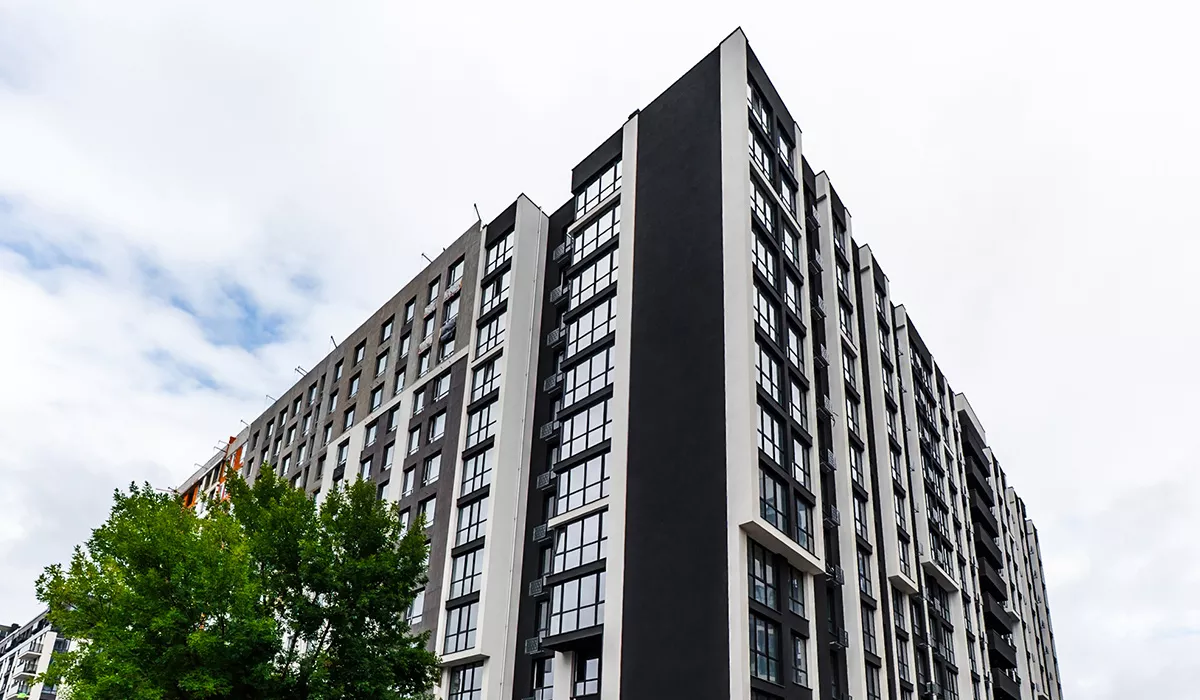

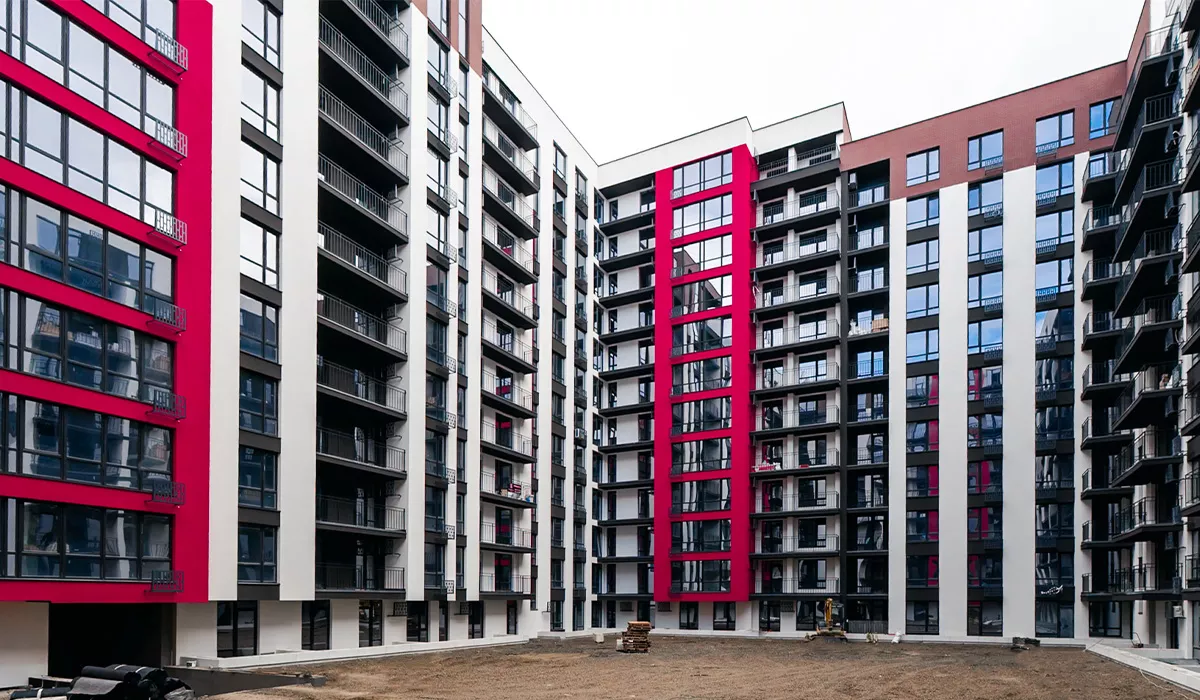

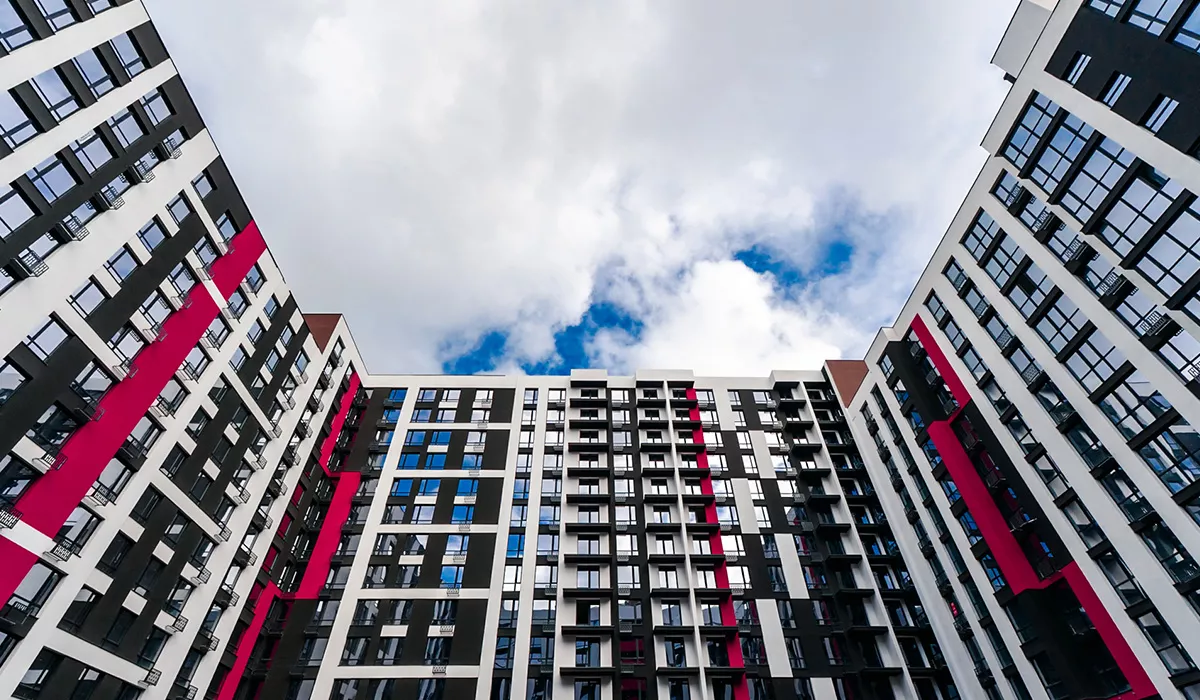

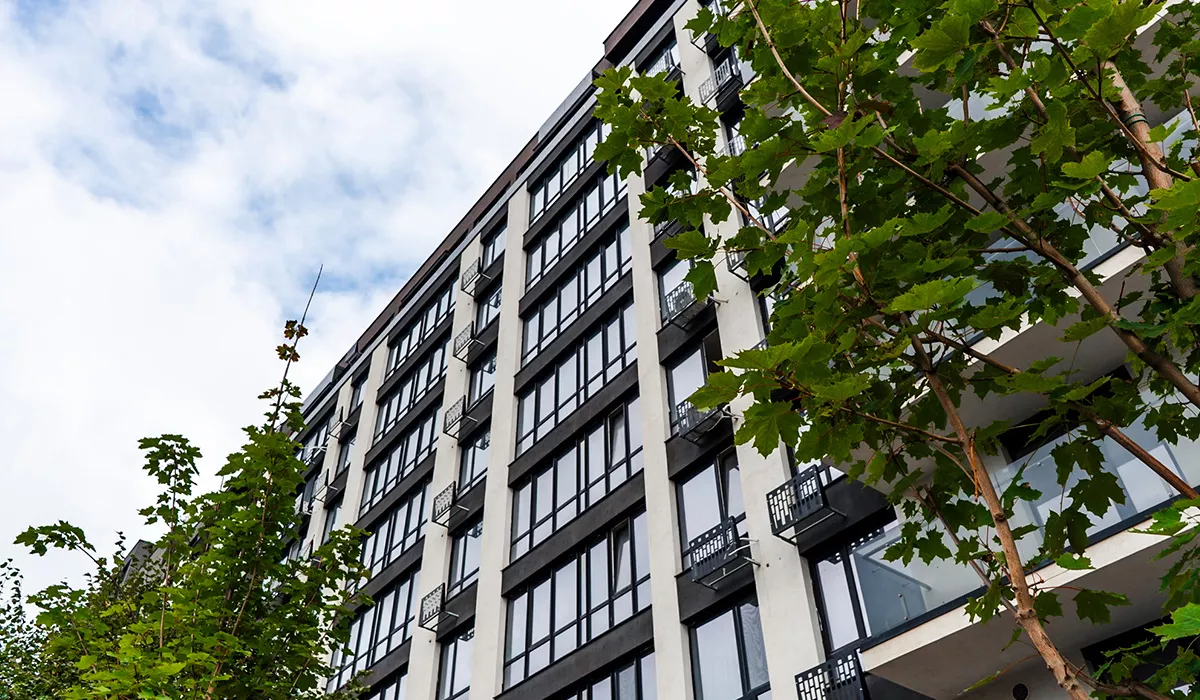

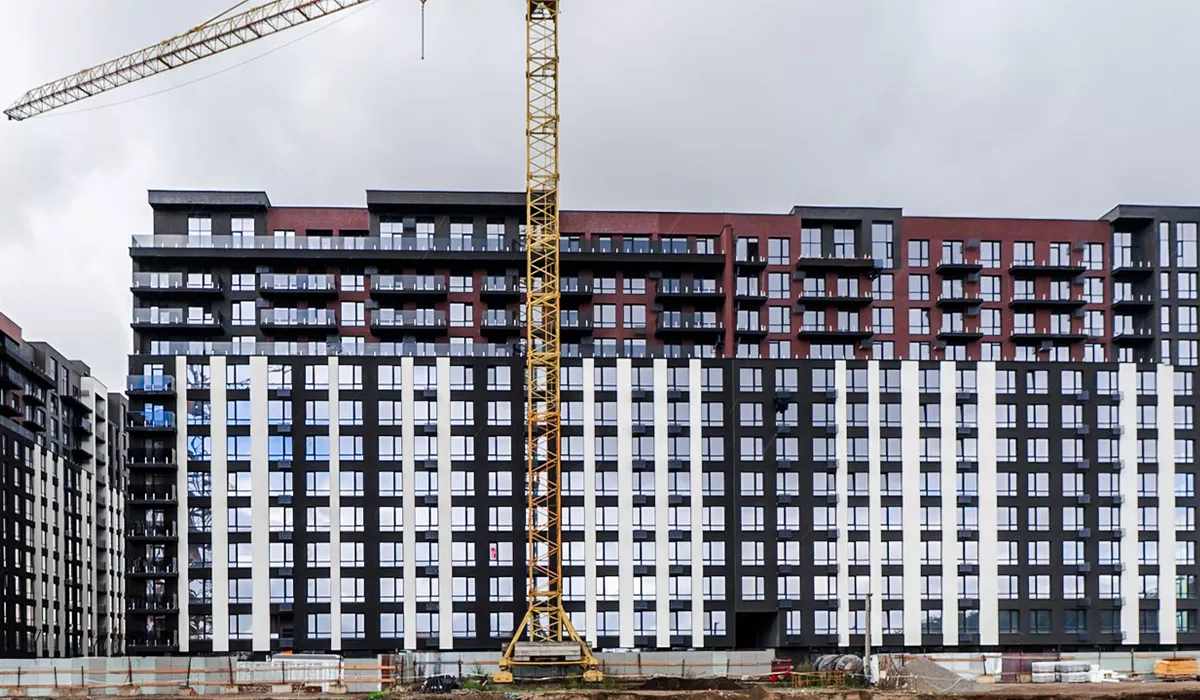

Стан будівництва житлового комплексу Manhattan UP на 22.09.2026
Проєкт: Manhattan UP
Секція: A4

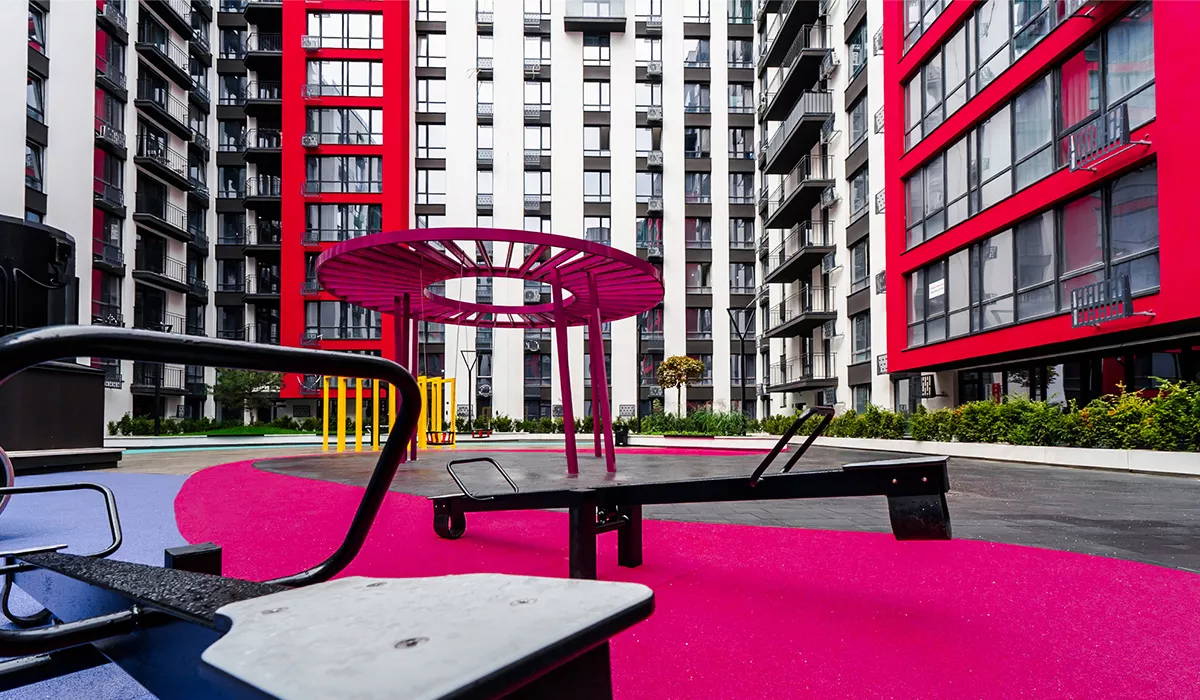

- Завершено влаштування дитячого майданчику.
Секція: B1
-
Завершено фасадні роботи комерції.
Виконано фасадні роботи тераси загального користування на 40%.
Триває оздоблення підвалів.
Секція: B2
-
Виконано влаштування скляного огородження балконів на 70%.
Завершено фасадні роботи комерції.
Триває оздоблення підвалів.
Секція: B3
-
Завершено внутрішнє оздоблення сходових і коридорів.
Виконано монтаж систем пожежогасіння на 90%.
Завершено монтаж ліфтів.
Виконано фасадні роботи комерції на 90%.
Триває оздоблення підвалів.
Секція: B4
-
Завершено влаштування гідроізоляції тераси загального користування.
Завершено монтаж алюмінієвого перильного огородження.
Виконано монтаж скляного перильного огородження на 50%.
Виконано фасадні роботи тераси загального користування на 40%.
Виконано внутрішнє оздоблення сходових і коридорів на 90%.
Завершено монтаж ліфтів.
Триває оздоблення підвалів.
Секція: C1
-
Виконано фасадні роботи на 65%.
Завершено штукатурення стін квартир і коридорів.
Тривають електромонтажні роботи.
Секція: C2
-
Завершено всі монолітні роботи.
Завершено мурування зовнішніх стін 10-го і 11-го поверхів.
Завершено мурування внутрішніх стін з 6-го по 9-й поверхи.
Триває мурування внутрішніх стін 10-го і 11-го поверхів.
Завершено скління з 3-го по 7-й поверхи.
Триває мурування комерції.
Секція: C3
-
Завершено скління 9-го поверху.
Завершено мурування зовнішніх стін з 10-го по 12-й поверхи.
Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін з 3-го по 9-й поверхи.
Триває мурування внутрішніх стін з 10-го по 12-й поверхи.
Виконано штукатурення стін квартир і коридорів на 50%.
Триває мурування комерції.
Секція: C4
-
Триває скління 12-го і 13-го поверхів.
Розпочато влаштування алюмінієвих віконних конструкцій 13-го поверху.
Завершено штукатурення стін квартир і коридорів.
Тривають електромонтажні роботи.
Завершено мурування комерції.
Секція: S3
-
Завершено фасадні роботи.
Виконано штукатурення стін коридорів на 25%.
Завершено штукатурення стін квартир.
Триває монтаж систем пожежогасіння.
Секція: S4
-
Завершено фасадні роботи.
Виконано внутрішнє оздоблення коридорів на 45%.
Триває монтаж систем пожежогасіння.
Секція: S5
-
Виконано внутрішнє оздоблення коридорів та сходових на 95%.
Триває монтаж ліфтів.
Секція: S6
-
Виконано фасадні роботи на 55%.
Триває скління 13-го поверху.
Завершено штукатурення сходових маршів.
Розпочато штукатурення стін квартир
