Стан будівництва житлового комплексу Manhattan UP на 21.10.2026

Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026
Стан будівництва житлового комплексу Manhattan UP на 21.10.2026

01 /20

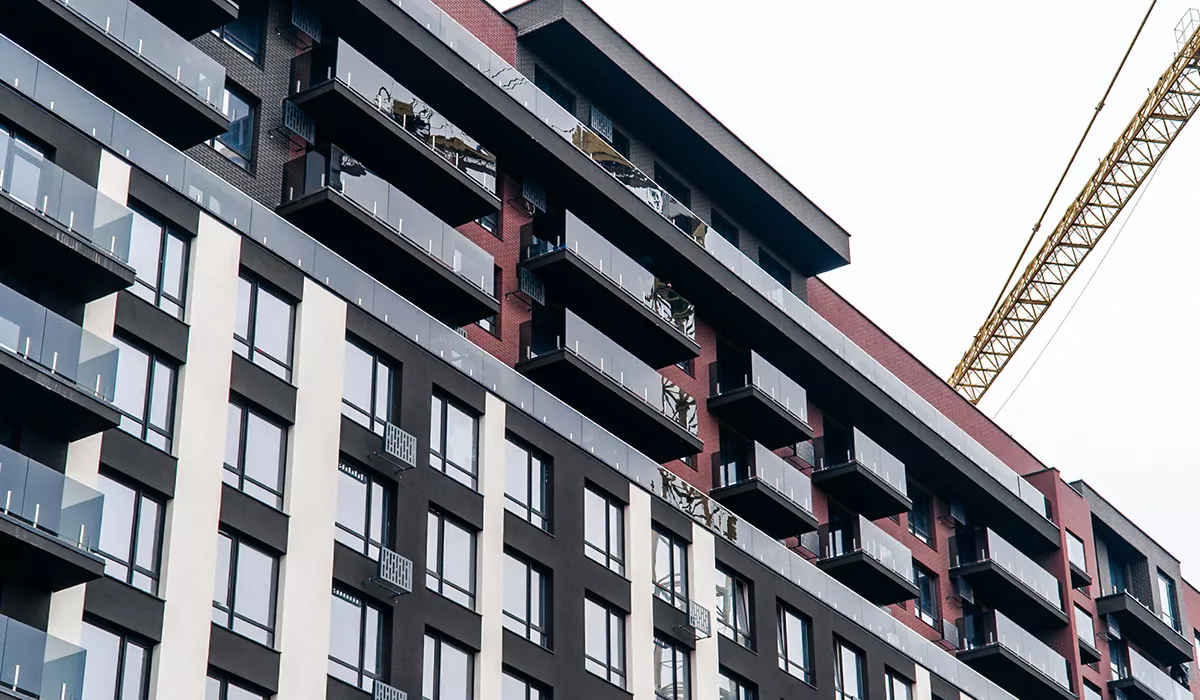

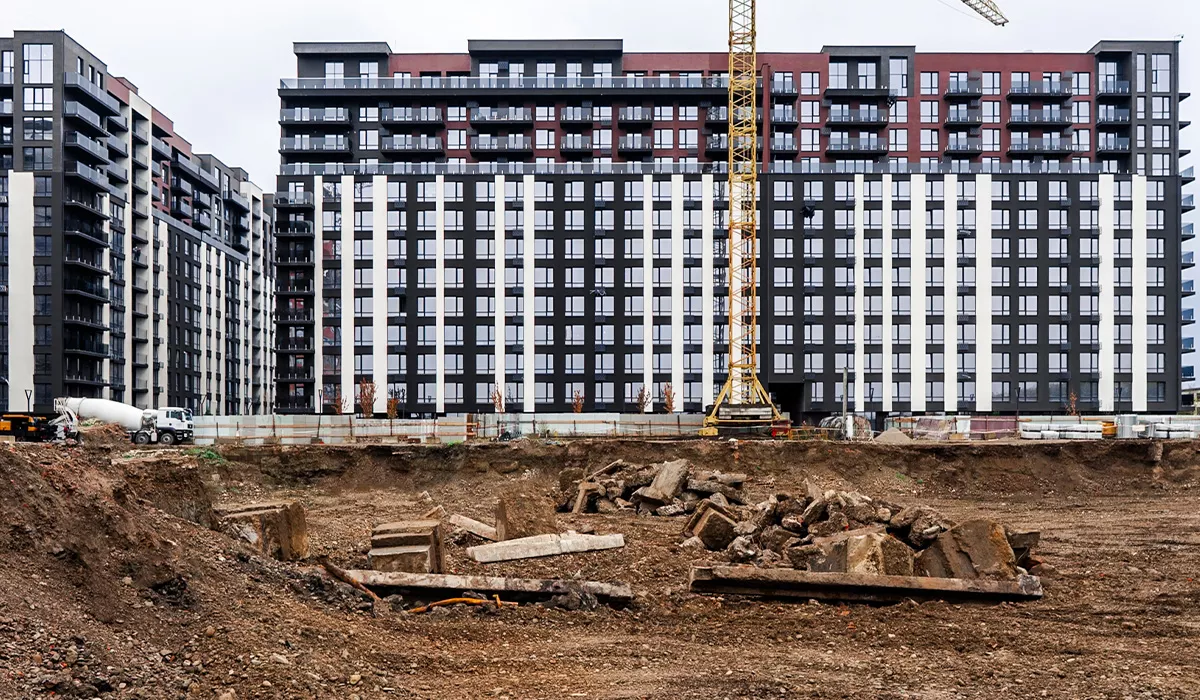

Проєкт: Manhattan UP

Секція: B1

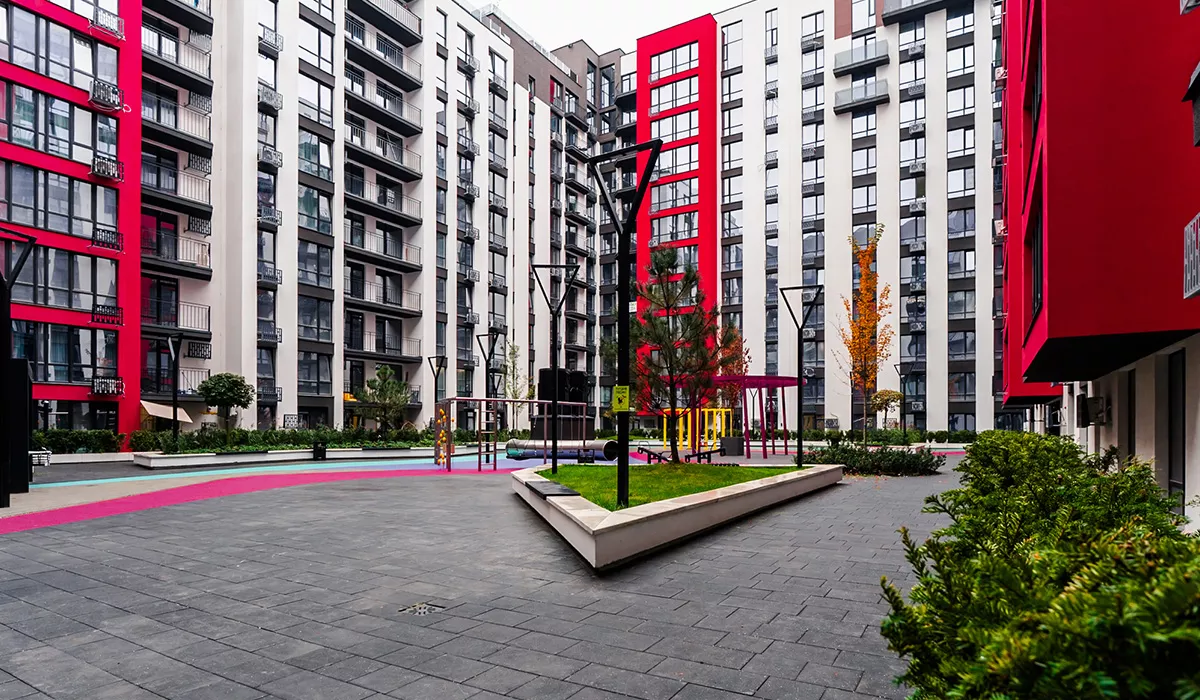

  • фасадні роботи тераси загального користування на 55%.

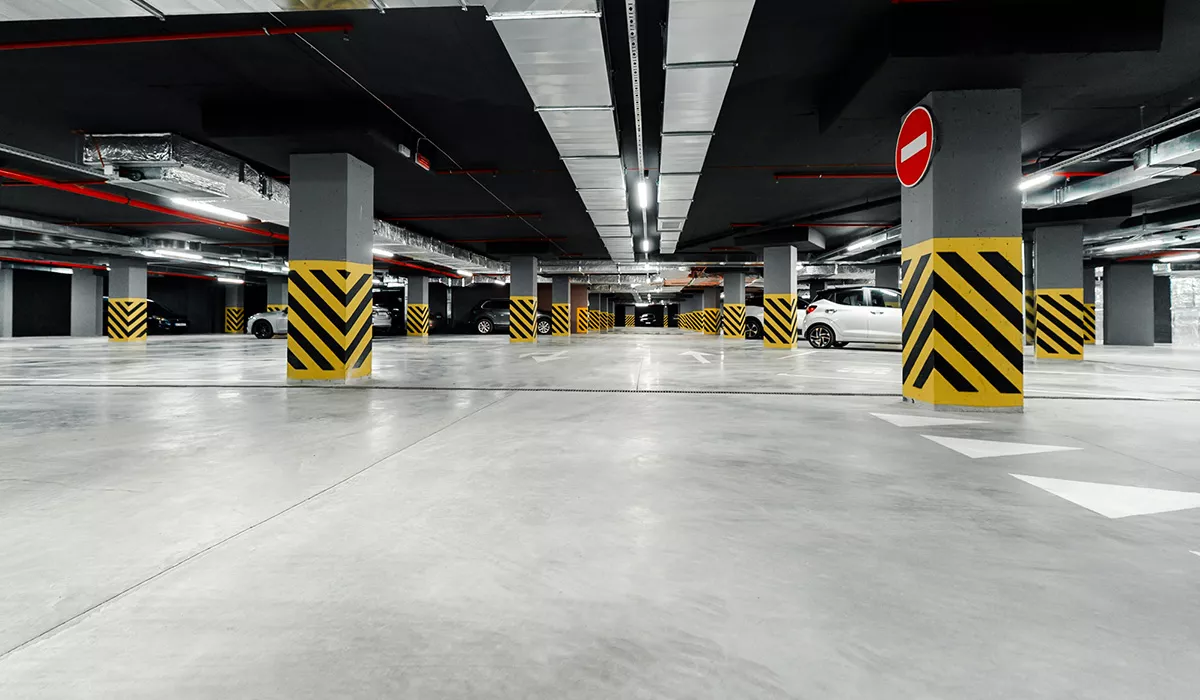

    Виконано оздоблення підвалів на 60%.

Секція: B2

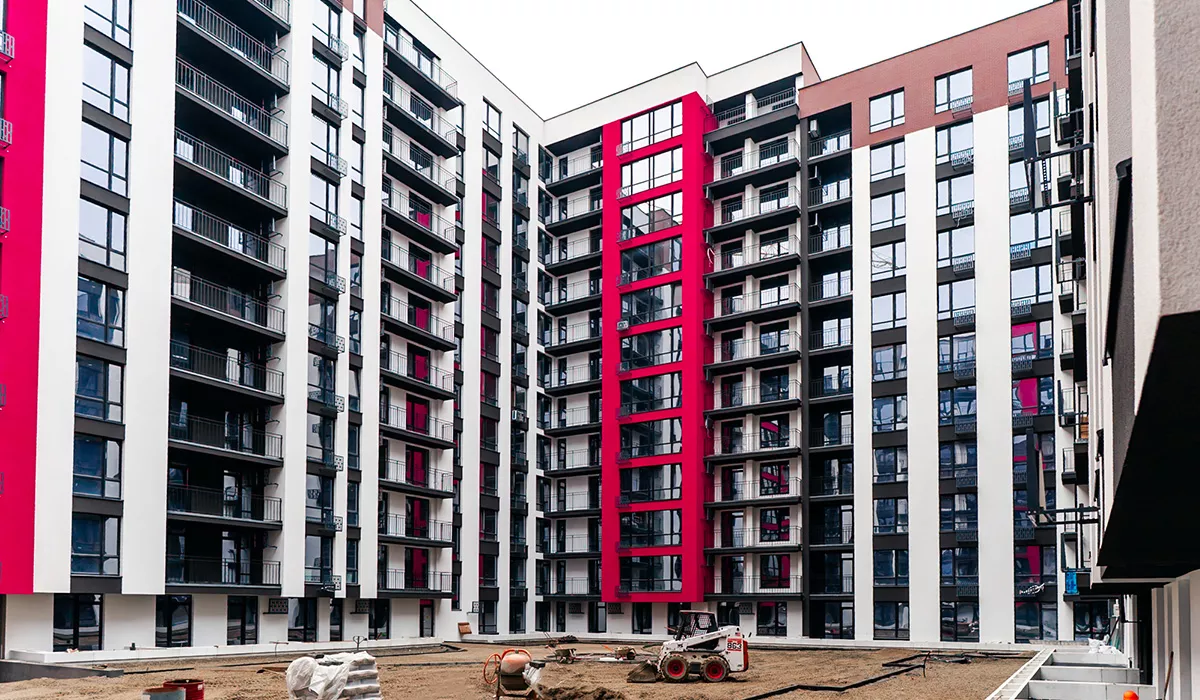

  • Виконано влаштування скляного огородження балконів на 85%.
    Виконано оздоблення підвалів на 60%.

Секція: B3

  • Завершено монтаж систем пожежогасіння.

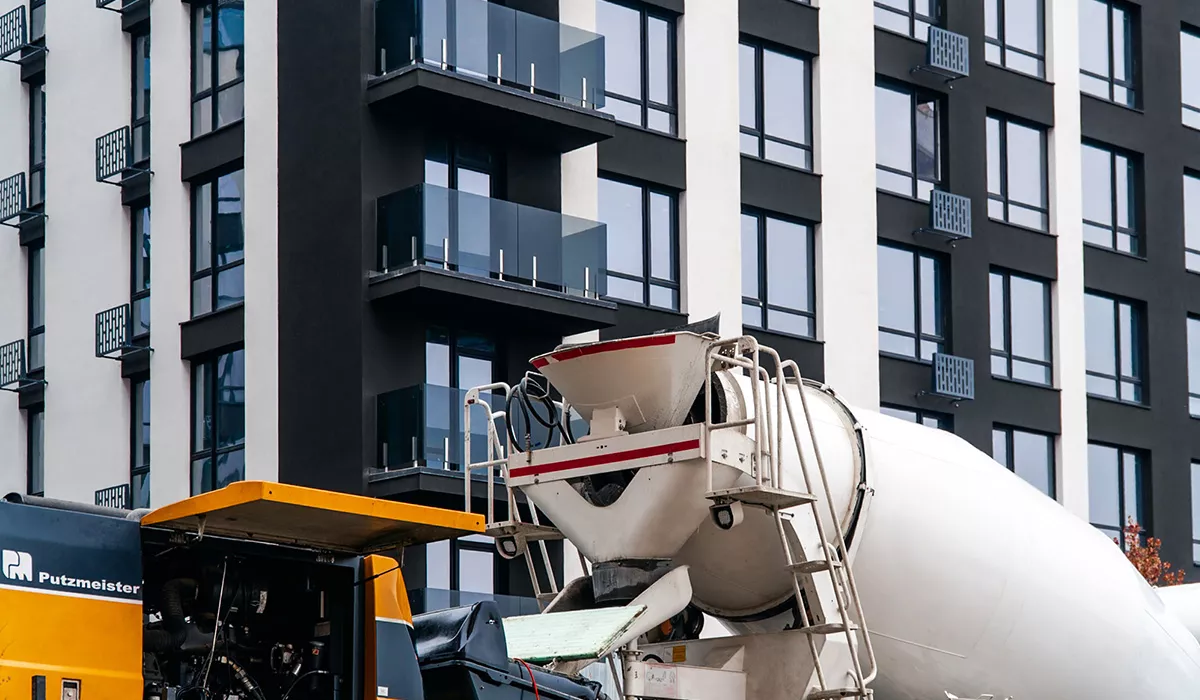

    Виконано фасадні роботи комерції на 95%.
    Виконано влаштування скляного огородження балконів на 70%.
    Виконано оздоблення підвалів на 20%.

Секція: B4

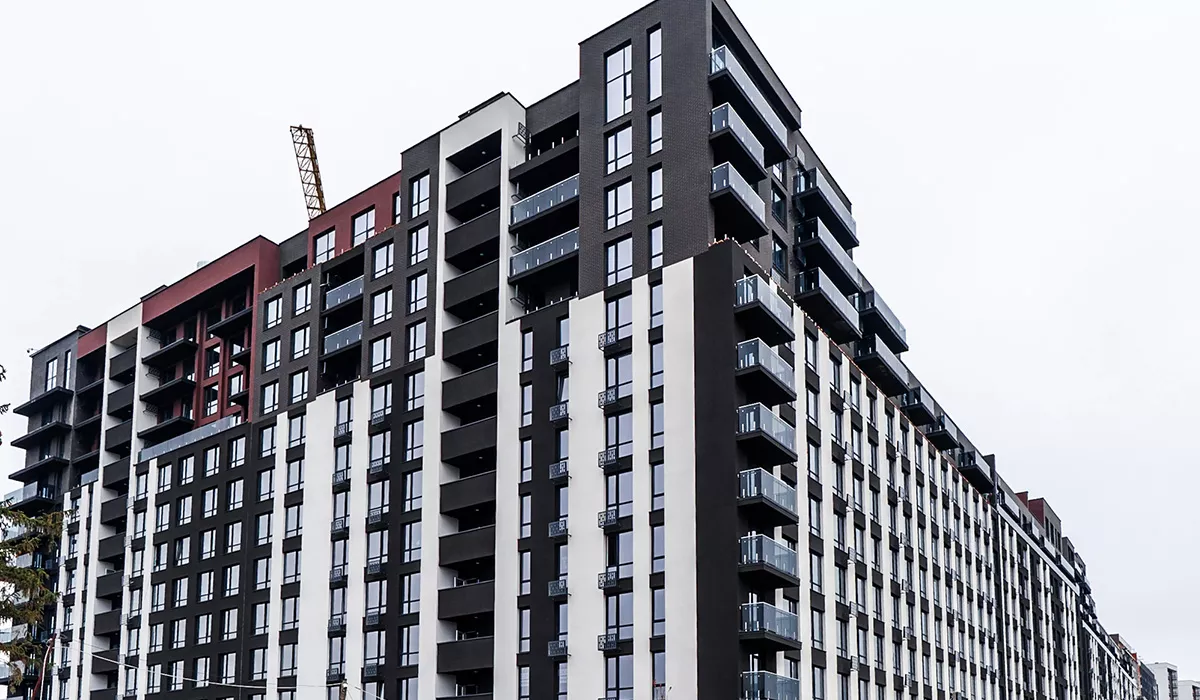

  • Виконано монтаж скляного перильного огородження на 80%.
    Виконано фасадні роботи тераси загального користування на 55%.
    Виконано внутрішнє оздоблення сходових і коридорів на 95%.
    Триває оздоблення підвалів.

Секція: C1

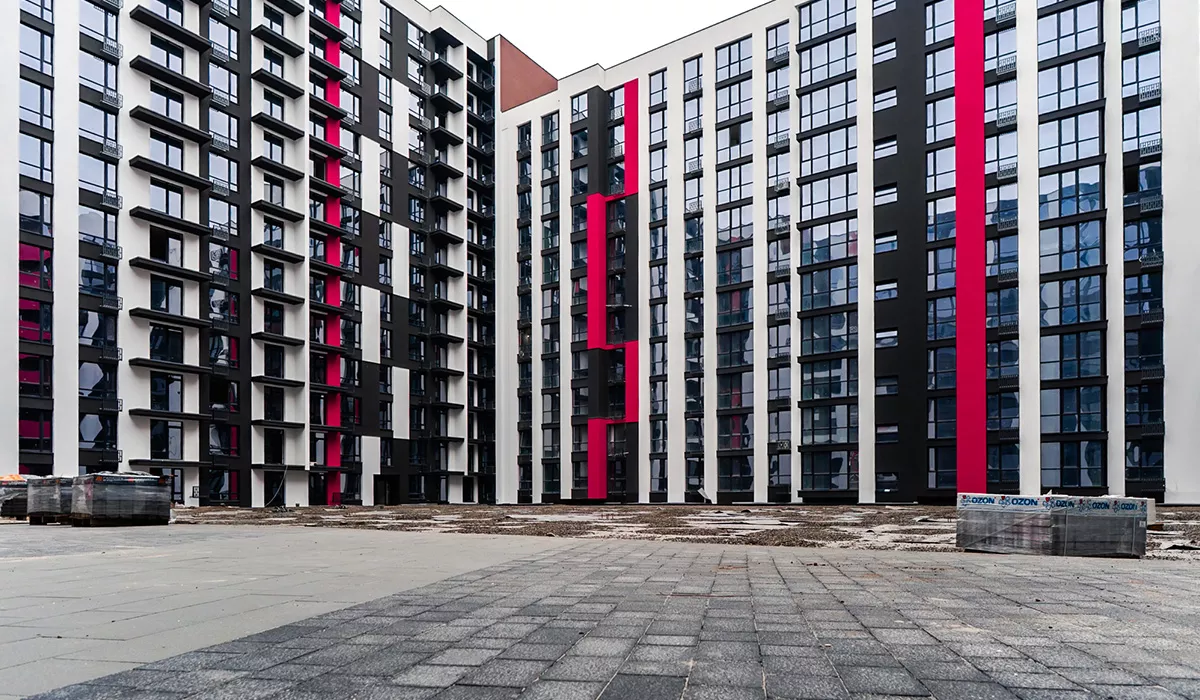

  • Виконано фасадні роботи на 75%.
    Виконано електромонтажні роботи на 70%.
    Розпочато внутрішнє оздоблення сходових і коридорів.

Секція: C2

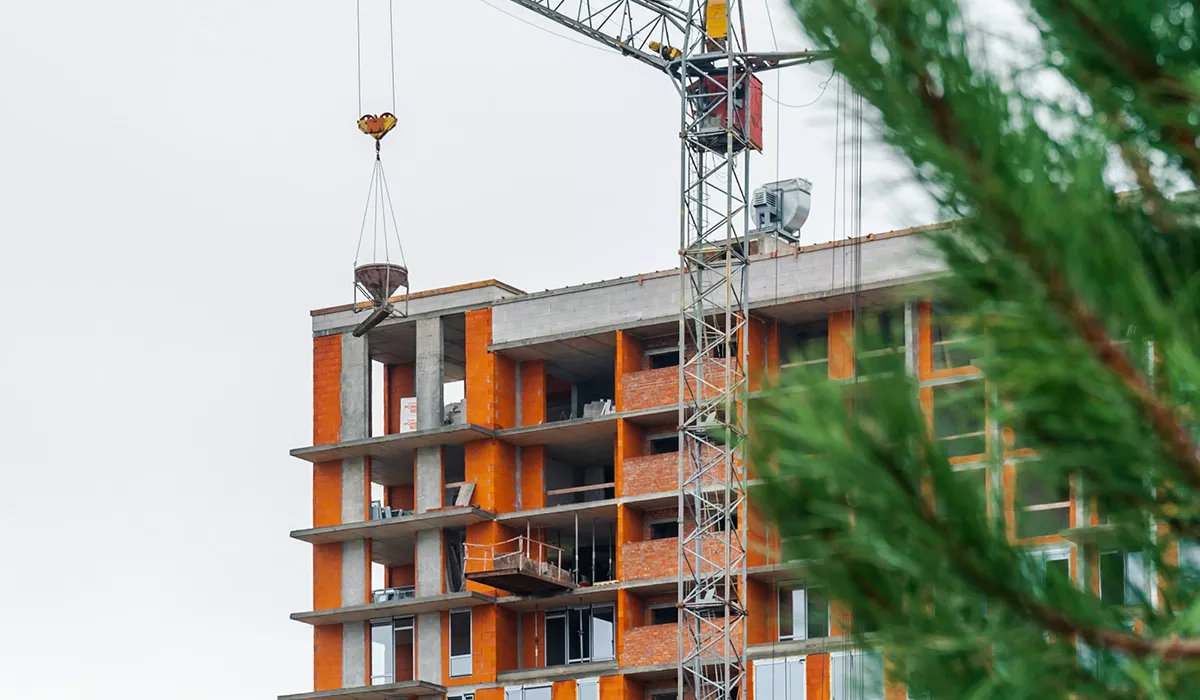

  • Завершено мурування зовнішніх стін 12-го і 13-го поверхів.
    Завершено мурування внутрішніх стін 10-го і 11-го поверхів.
    Триває мурування внутрішніх стін 12-го і 13-го поверхів.
    Завершено скління з 8-го по 10-й поверхи.
    Завершено мурування комерції.

Секція: C3

  • Розпочато скління 10-го та 11-го поверхів.
    Завершено мурування зовнішніх стін 13-го поверху.
    Завершено мурування внутрішніх стін 10-го і 11-го поверхів.
    Триває мурування внутрішніх стін з 12-го і 13-го поверхів.
    Виконано штукатурення стін квартир і коридорів на 65%.
    Завершено мурування комерції.

Секція: C4

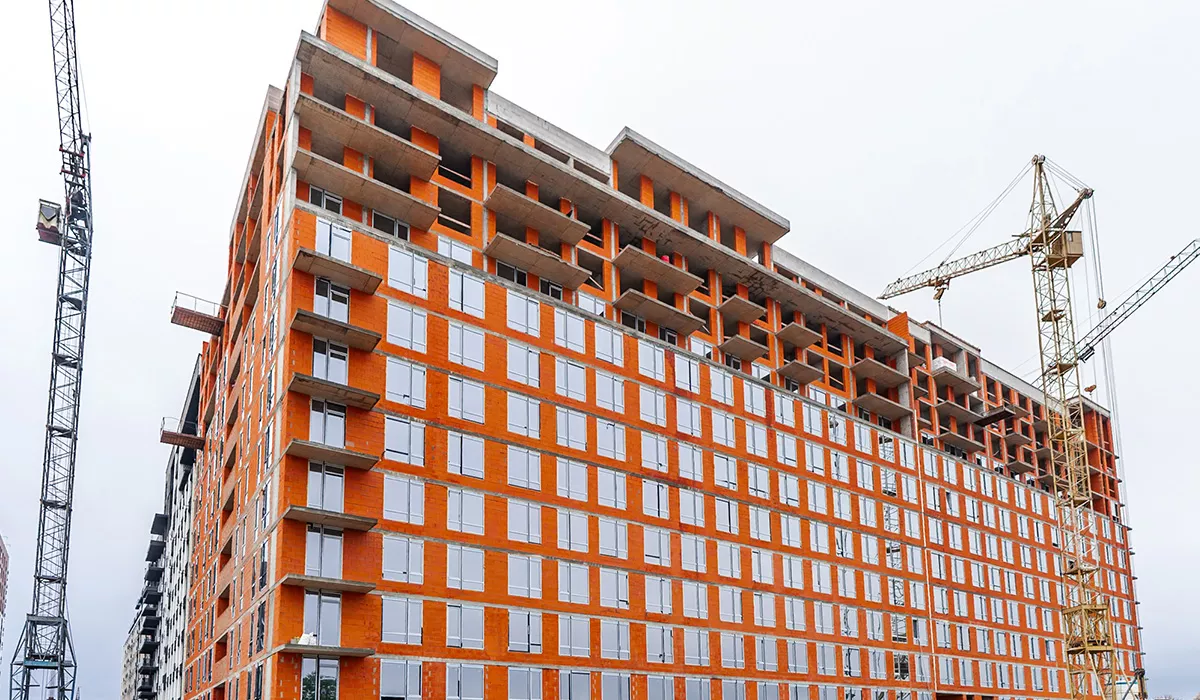

  • Завершено скління 12-го поверху.
    Триває скління 13-го поверху.
    Триває влаштування алюмінієвих віконних конструкцій 13-го поверху.
    Тривають електромонтажні роботи.

Секція: S3

  • Завершено штукатурення стін коридорів.
    Триває монтаж ліфтів.
    Триває монтаж систем пожежогасіння.

Секція: S4

  • Виконано внутрішнє оздоблення коридорів та сходових на 85%.
    Триває монтаж ліфтів.
    Завершено монтаж систем пожежогасіння.

Секція: S5

  • Завершено внутрішнє оздоблення коридорів та сходових.
    Завершено електромонтажні роботи.
    Виконано монтаж ліфтів на 65%.

Секція: S6

  • Виконано фасадні роботи на 80%.
    Завершено скління 13-го поверху.
    Триває штукатурення стін квартир та коридорів.
    Розпочато монтаж ліфтів.
