Стан будівництва житлового комплексу Family Plaza на 19.04.2021

Стан будівництва житлового комплексу Family Plaza на 19.04.2021

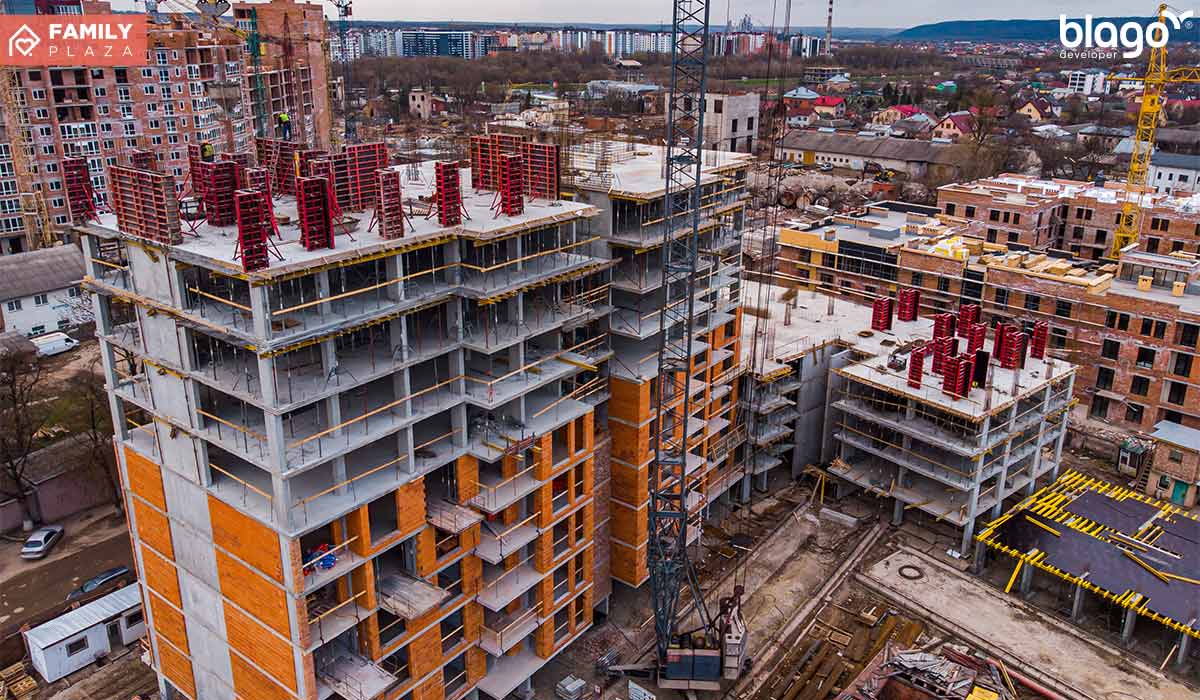

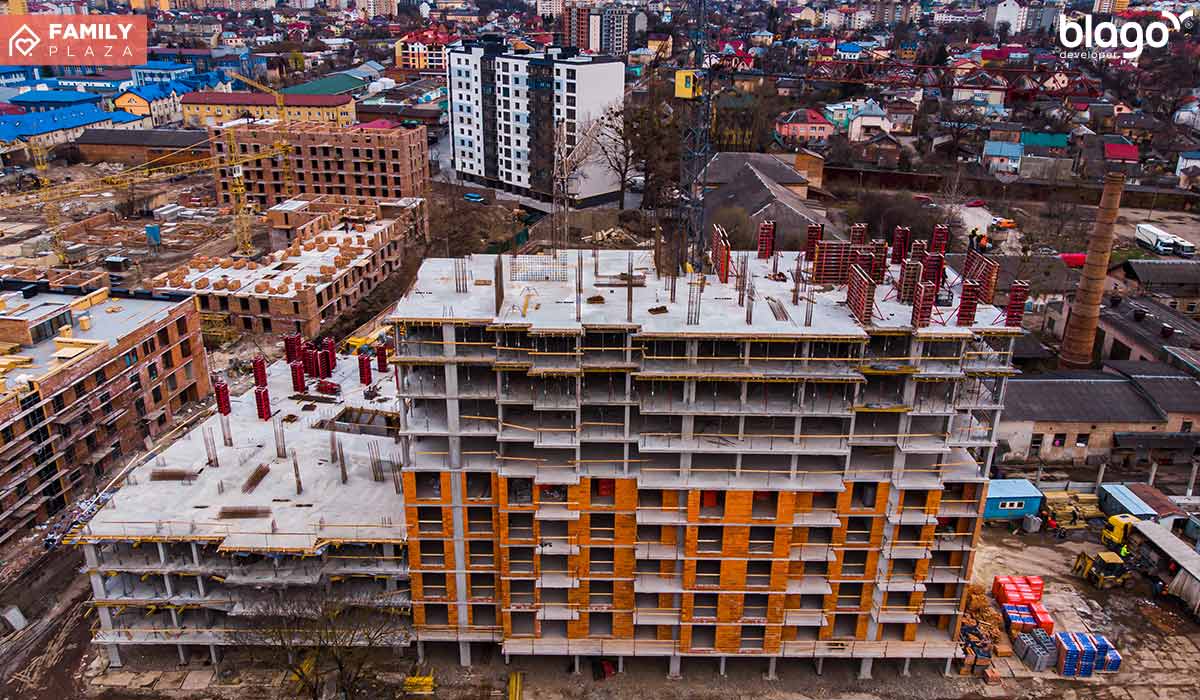

Секція 1
Завершується бетонування колон та стін 10-го поверху.
Розпочато мурування зовнішніх стін 6-го поверху.
Завершується мурування внутрішніх стін 3-5-го поверхів.

Секція 2
Розпочато бетонування колон та стін 4-го поверху.

Секція 3
Розпочато армування плити цокольного поверху.

Секція 4
Розпочато армування фундаментної плити.
