Стан будівництва житлового комплексу Family Plaza на 15.09.2021

Стан будівництва житлового комплексу Family Plaza на 15.09.2021

Секція 1

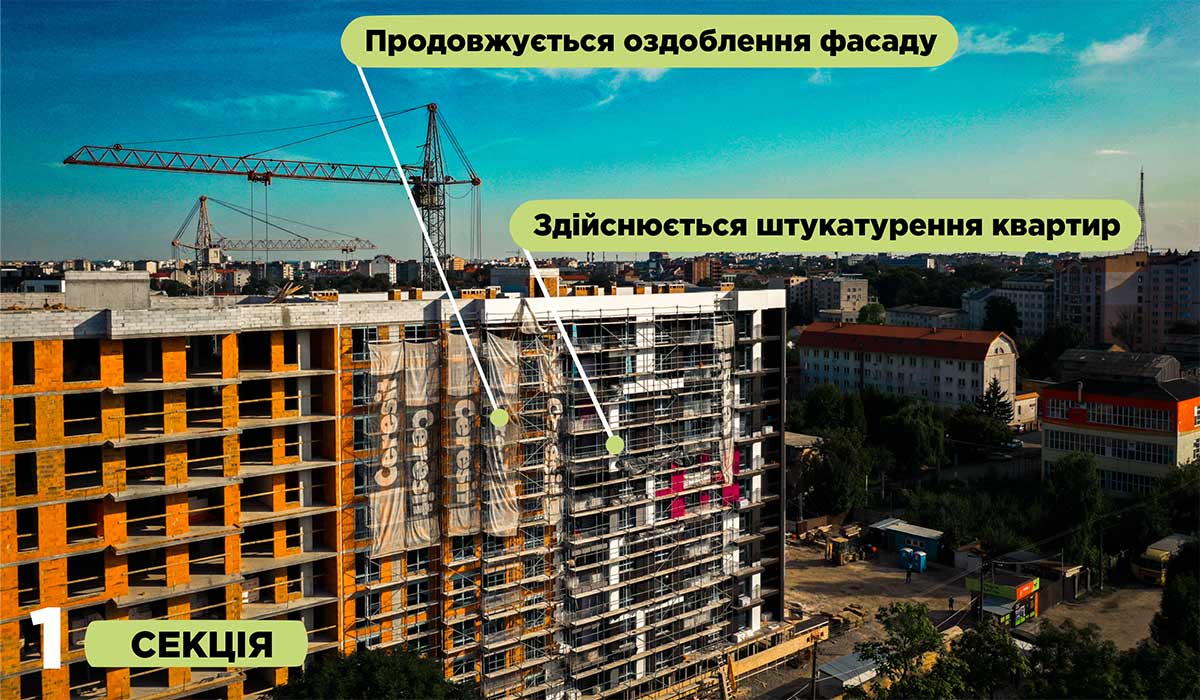

Продовжується оздоблення фасаду.
Здійснюється штукатурення квартир 9-го поверху.
Виконуються роботи по внутрішніх мережах електропостачання
Виконуються роботи по внутрішніх мережах водопостачання та каналізації.

Секція 2

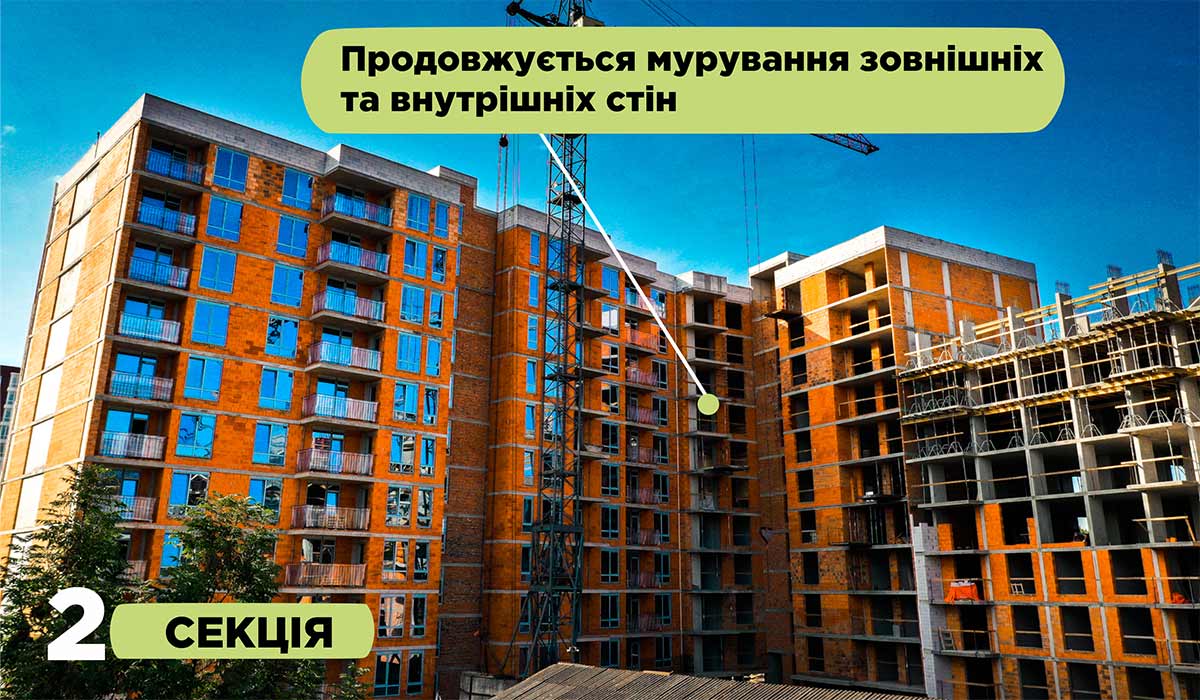

Продовжується мурування зовнішніх стін 8-10-го поверхів.
Продовжується мурування внутрішніх стін 6-го поверху.
Виконуються роботи по влаштуванню даху ПВХ-мембраною.

Секція 3

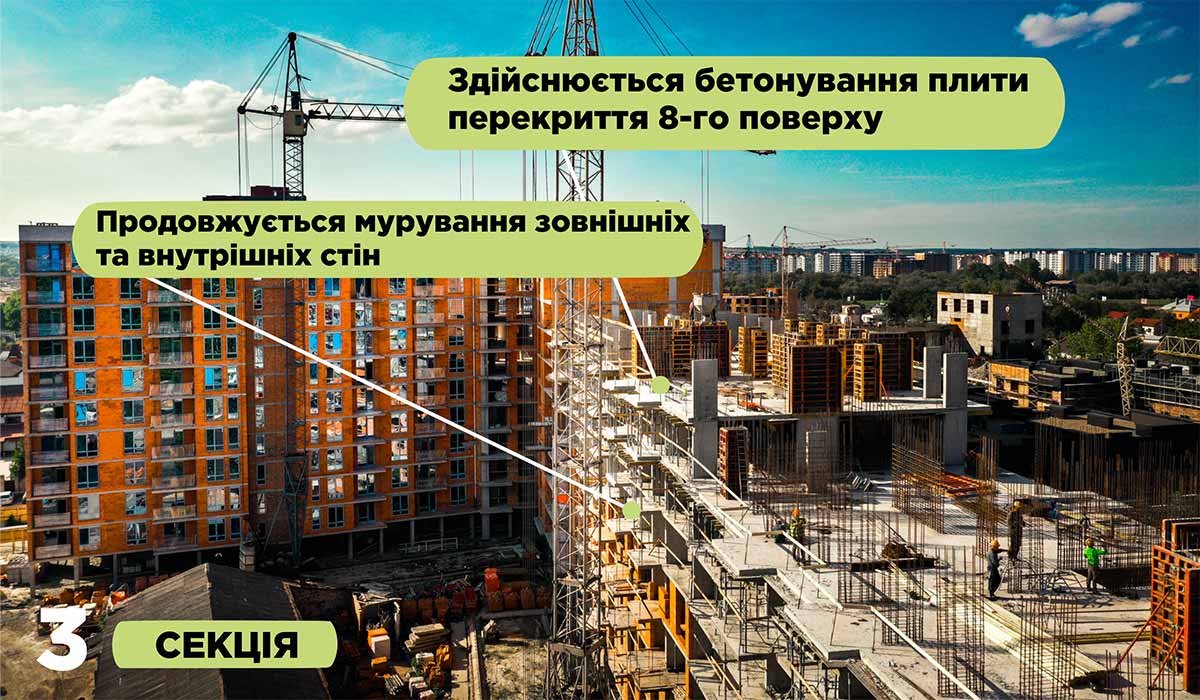

Здійснюється бетонування плити перекриття 8-го поверху.
Продовжується мурування внутрішніх стін 3-го поверху та зовнішніх 6-го поверху.

Секція 4

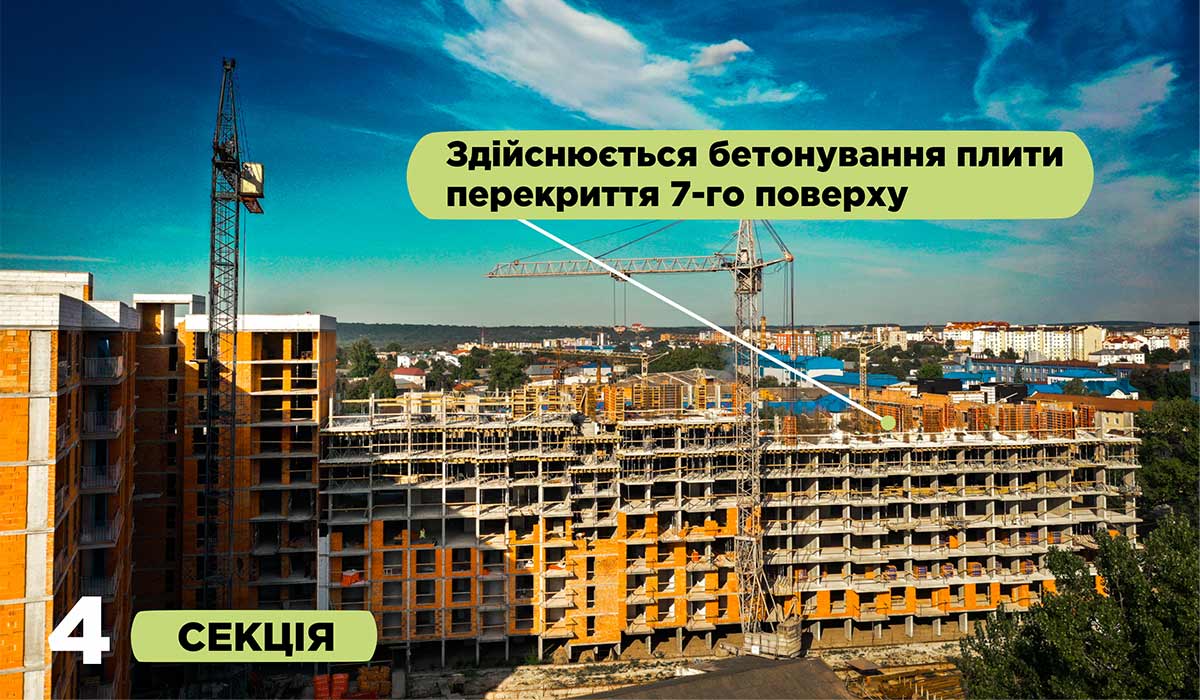

Здійснюється бетонування плити перекриття 7-го поверху.

Секція 5

Здійснюється бетонування фундаментної плити.
