Стан будівництва житлового комплексу Family Plaza на 15.06.2023

Стан будівництва житлового комплексу Family Plaza на 15.06.2023

Секція 1
Передано управляючій компанії.

Секція 2
Передано управляючій компанії.

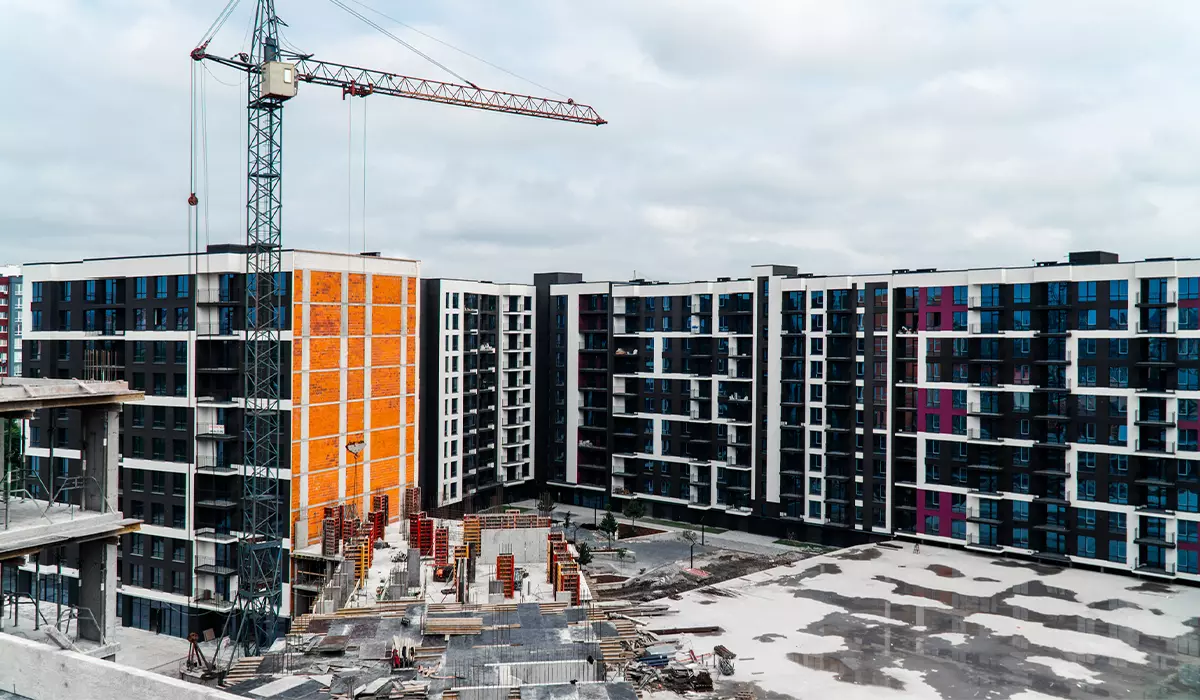

Секція 3
Завершено оздоблення під’їзду.
Триває оздоблення холу.

Секція 4
Завершено оздоблення під’їзду.
Триває оздоблення холу.

Секція 5

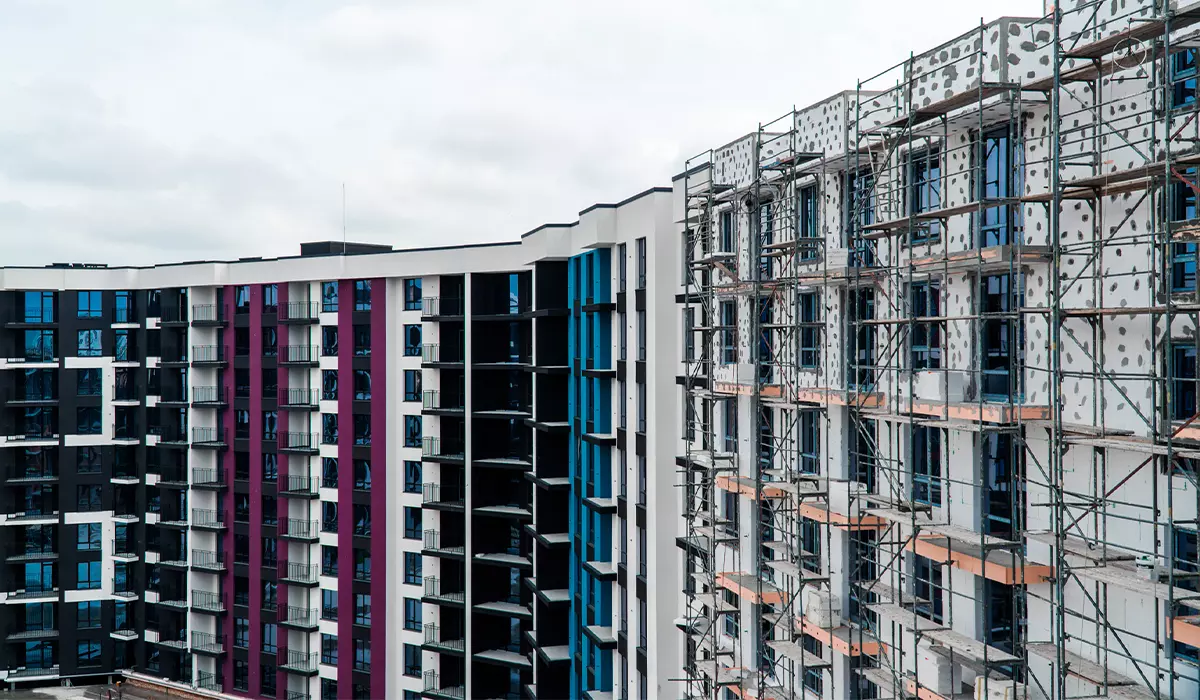

Виконано оздоблення фасаду на 95%.
Виконано роботи по внутрішньобудинкових мережах (електропостачання) на 90%.
Виконано роботи по оздобленню під’їзду на 60%.

Секція 6
Виконано оздоблення фасаду на 95%.
Тривають роботи по внутрішньобудинкових мережах (електропостачання).

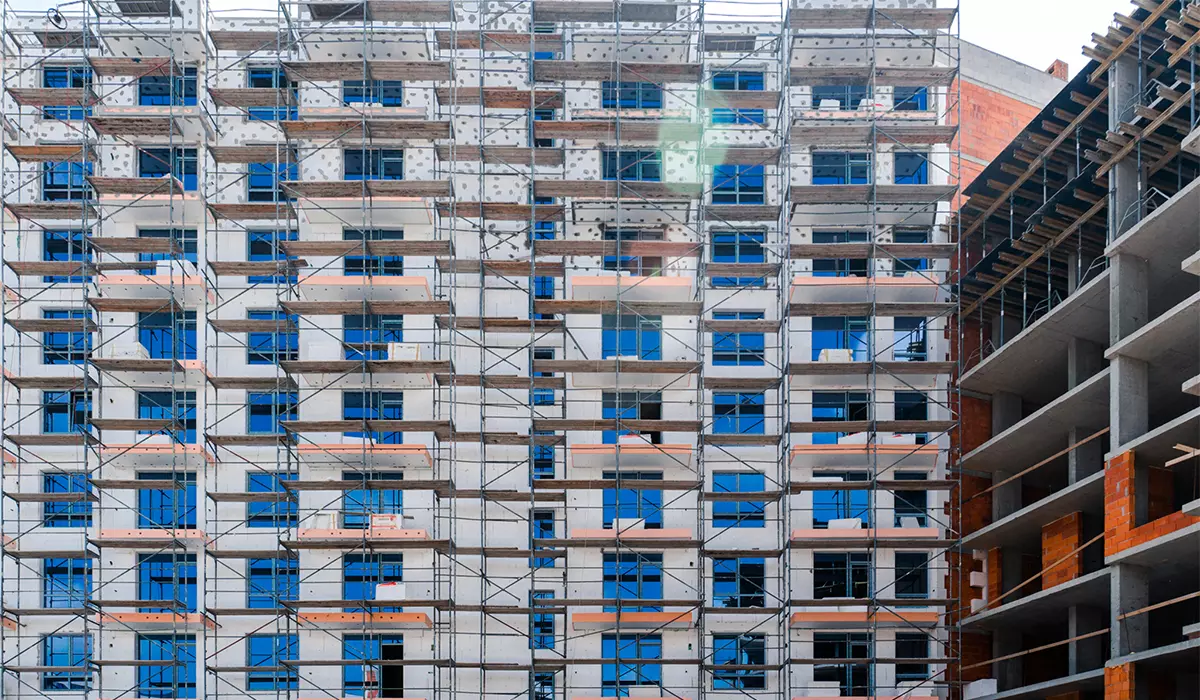

Розпочато оздоблення під’їзду.

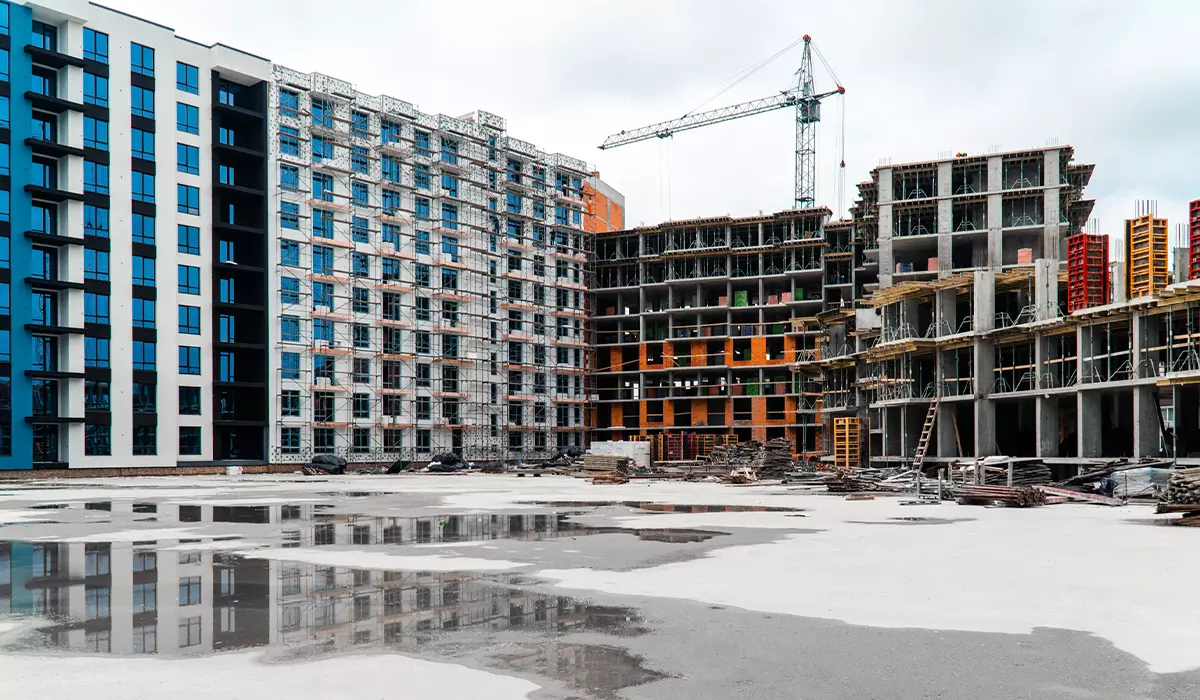

Секція 7
Виконується мурування внутрішніх стін 8-го та 10-го поверху на 95%.
Виконується скління 10-го поверху.
Розпочато оздоблення фасаду.

Секція 8
Виконуються армування плити перекриття 8-го поверху.
Виконуються мурування зовнішніх стін 5-го поверху.

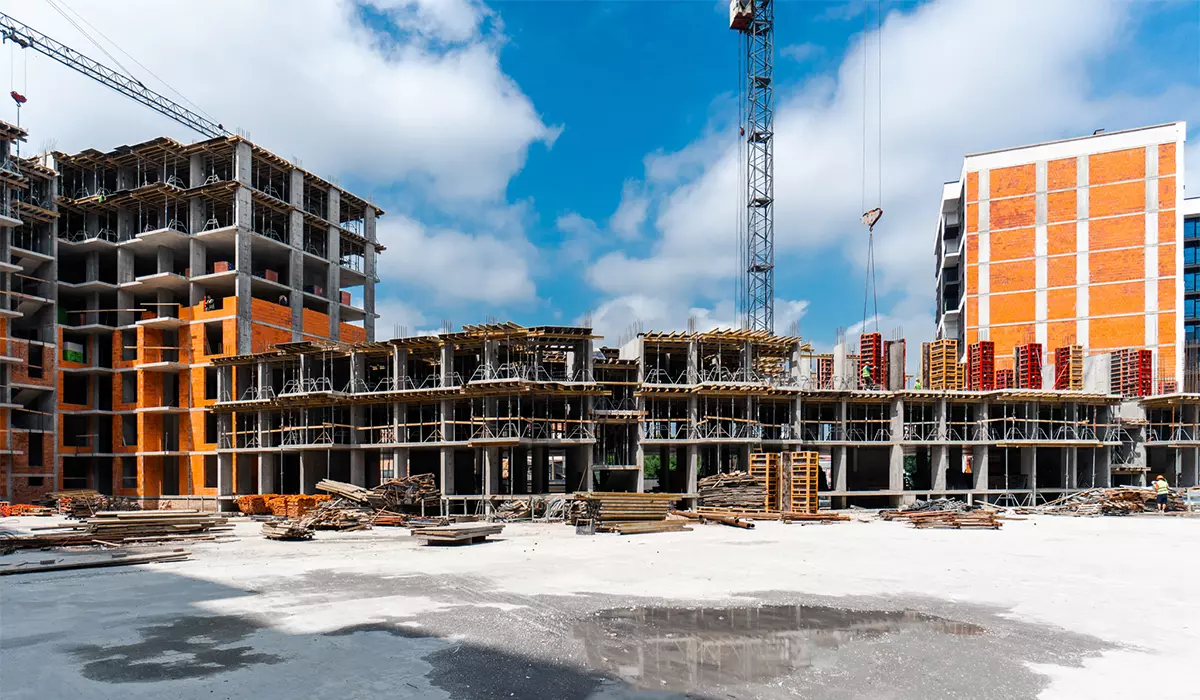

Секція 9-10
Завершено бетонування вертикальних елементів 2-го житлового поверху.
Виконується монтаж опалубки плити перекриття 3-го житлового поверху.

Секція 12
Завершені роботи по внутрішньобудинкових мережах (електропостачання).
Виконано оздоблення під’їзду на 80%.
