Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026

Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026
Стан будівництва житлового комплексу Family Plaza 2 на 25.06.2026

01 /12

Проєкт: Family Plaza 2

Секція: 1

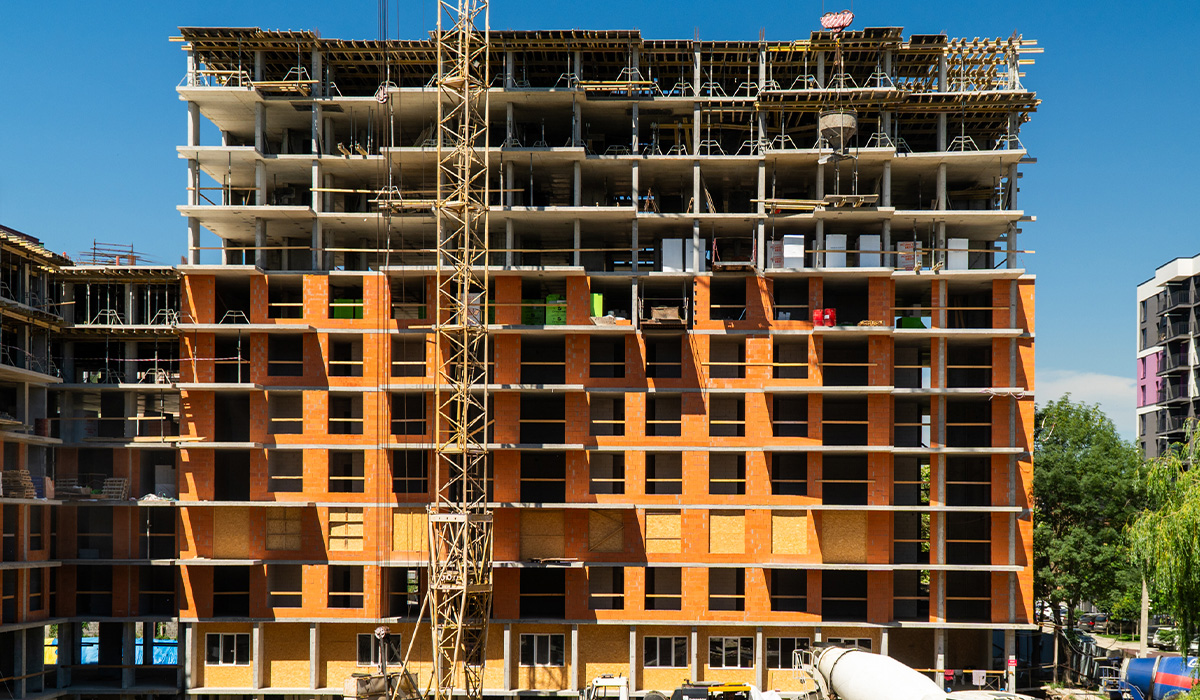

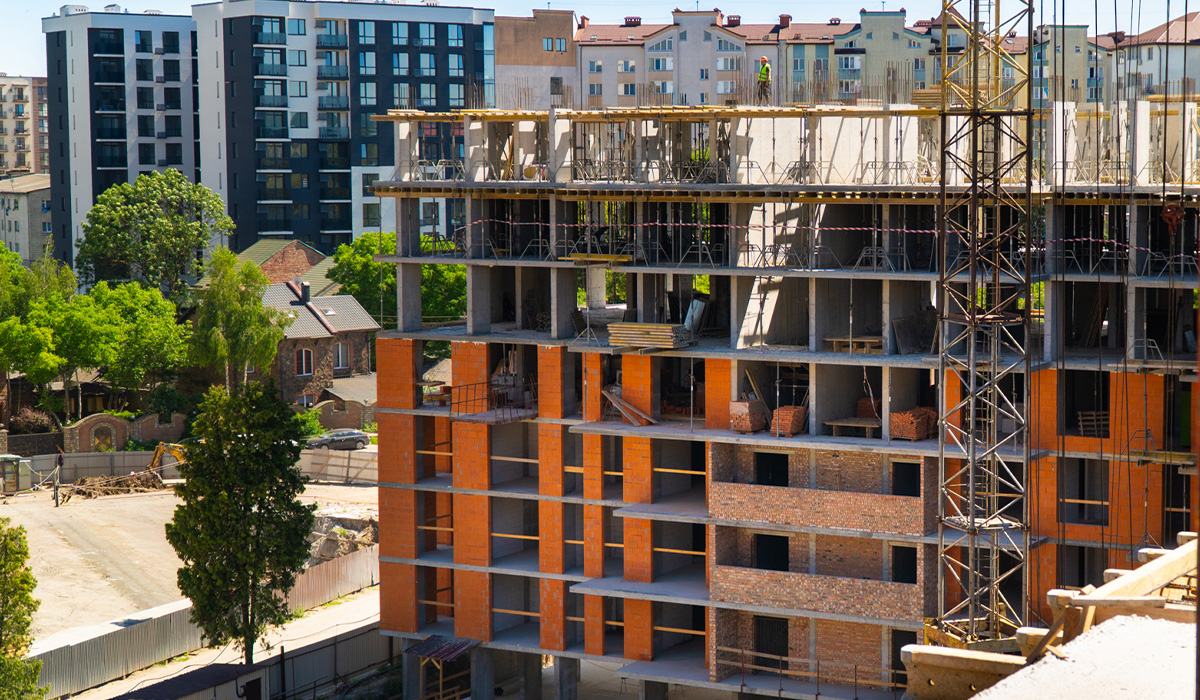

  • Поверх 7-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 8-го поверху.

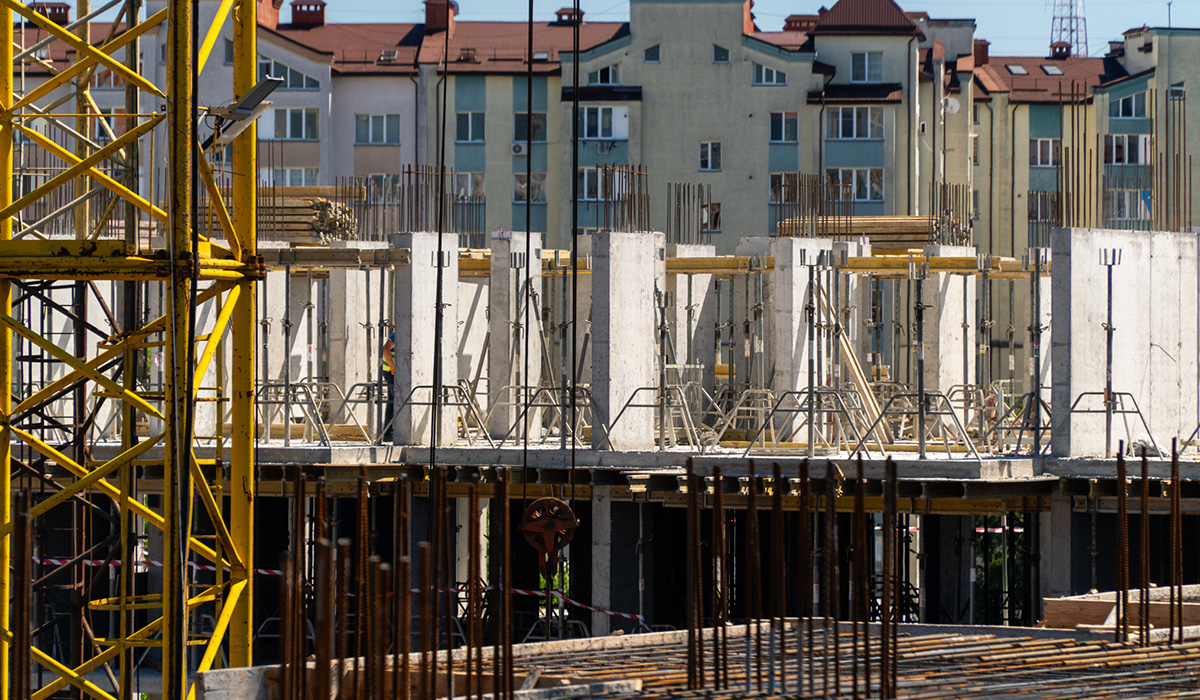

    Завершено мурування зовнішніх стін 4-го поверху.
    Триває мурування зовнішніх стін 5-го поверху.
    Завершено мурування внутрішніх стін 4-го поверху.

Секція: 2

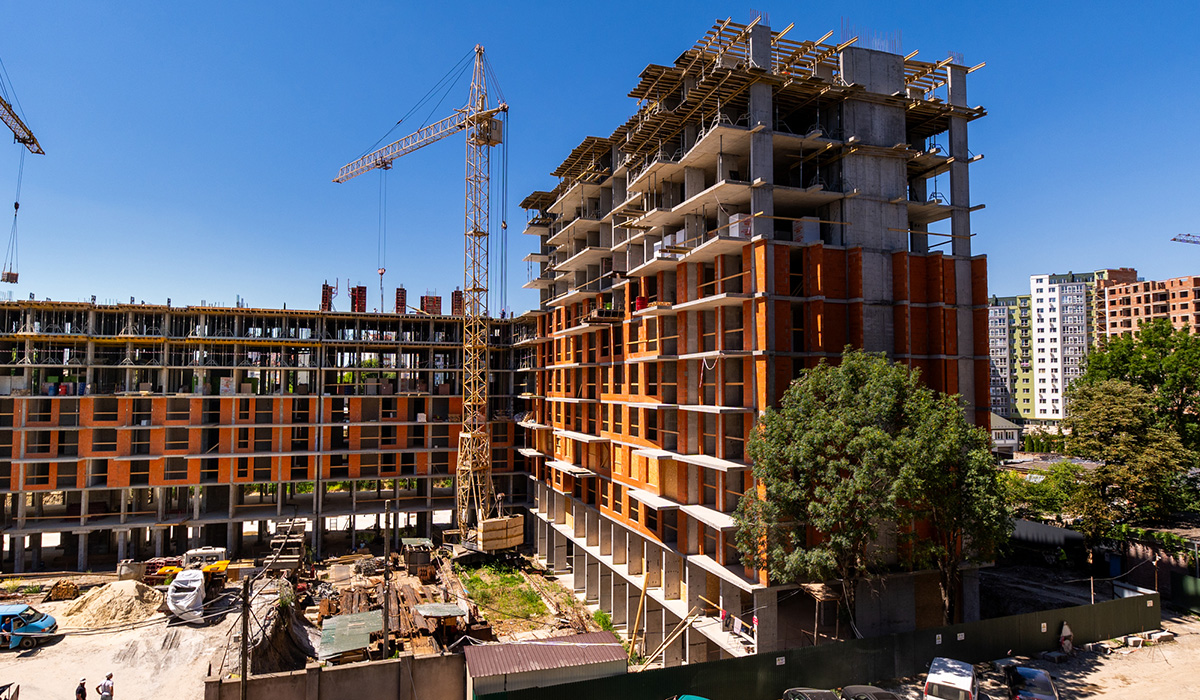

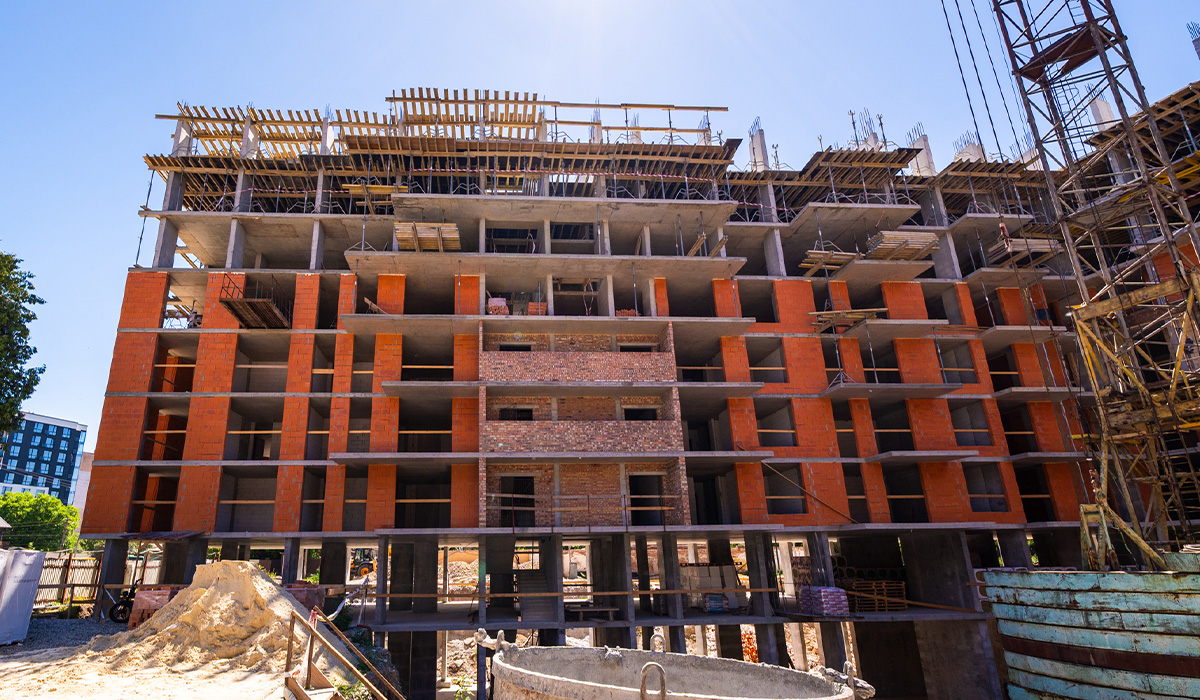

  • Поверхи 6-й і 7-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 8-го поверху.
    Завершено мурування зовнішніх стін 3-го і 4-го поверхів.
    Триває мурування зовнішніх стін 5-го поверху.
    Завершено мурування внутрішніх стін 3-го і 4-го поверхів.
    Триває мурування внутрішніх стін 5-го поверху.

Секція: 3

  • Завершено влаштування вертикальних елементів 7-го поверху.

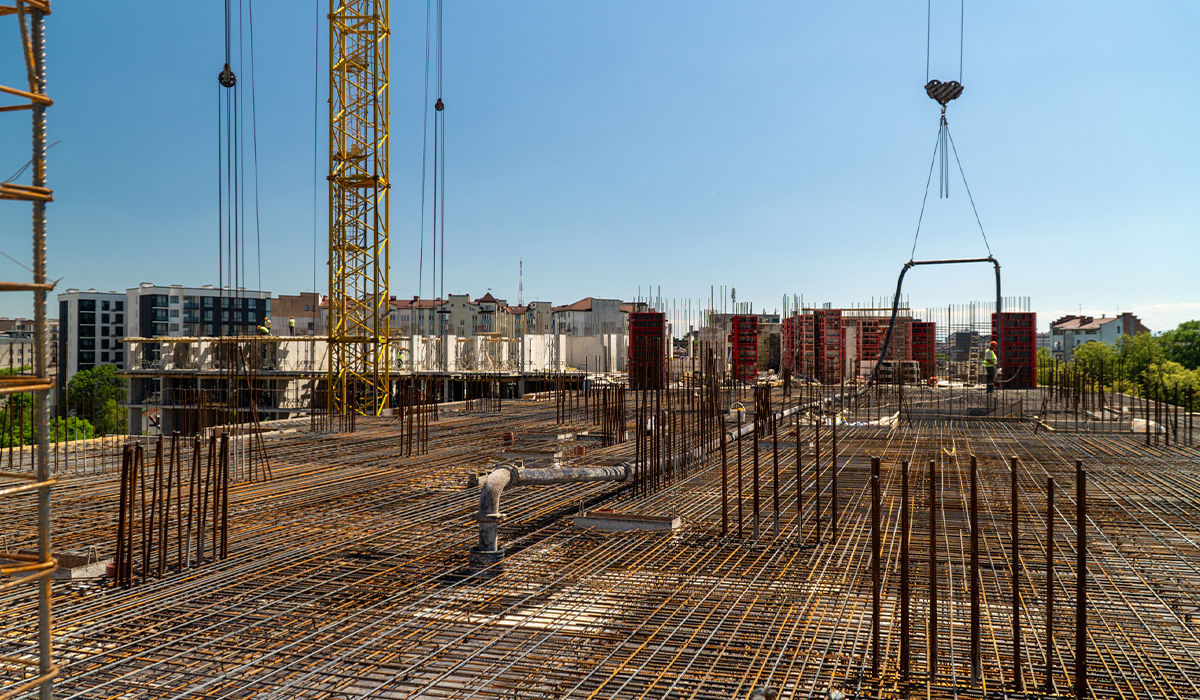

    Триває влаштування плити перекриття 7-го поверху.
    Завершено мурування зовнішніх стін 4-го поверху.
    Триває мурування зовнішніх стін 5-го поверху.
    Завершено мурування внутрішніх стін 4-го поверху.
    Завершено влаштування фундаментної плити паркінгу.

    Триває влаштування вертикальних елементів -1 поверху паркінгу.

Секція: 4

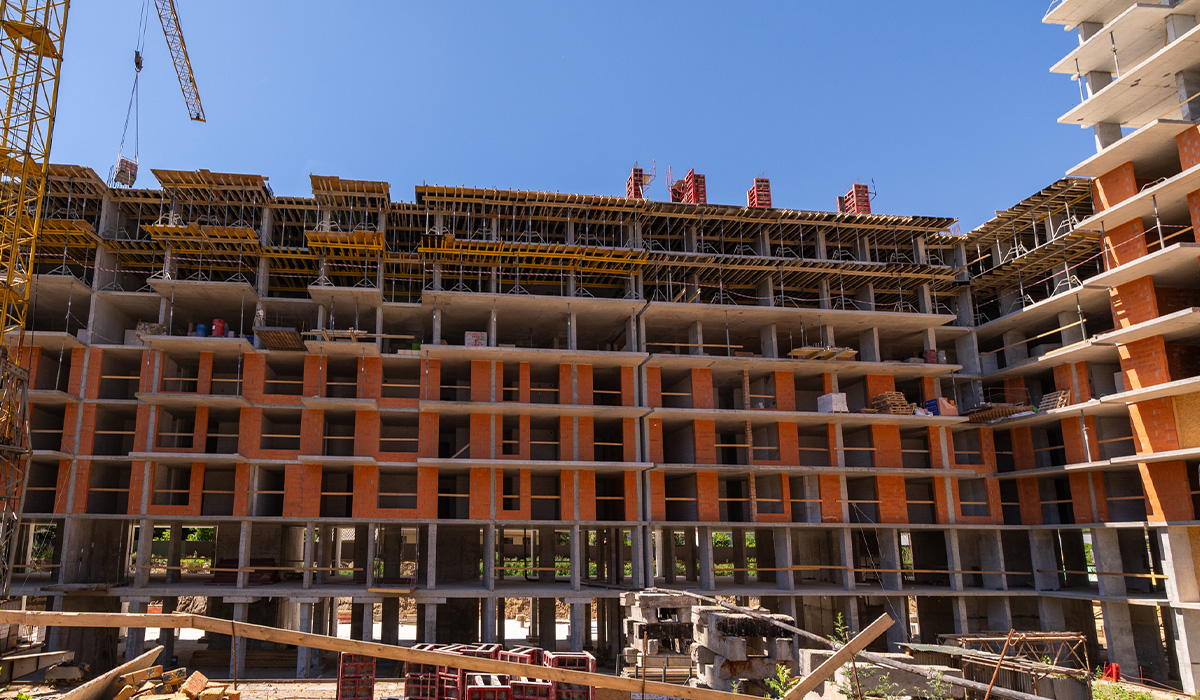

  • Поверхи 6-й і 7-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 8-го поверху.
    Завершено мурування зовнішніх стін 4-го поверху.
    Триває мурування зовнішніх стін 5-го поверху.
    Триває мурування внутрішніх стін 4-го поверху.
    Завершено влаштування фундаментної плити паркінгу.
    Триває влаштування вертикальних елементів -1 поверху паркінгу.

Секція: 5

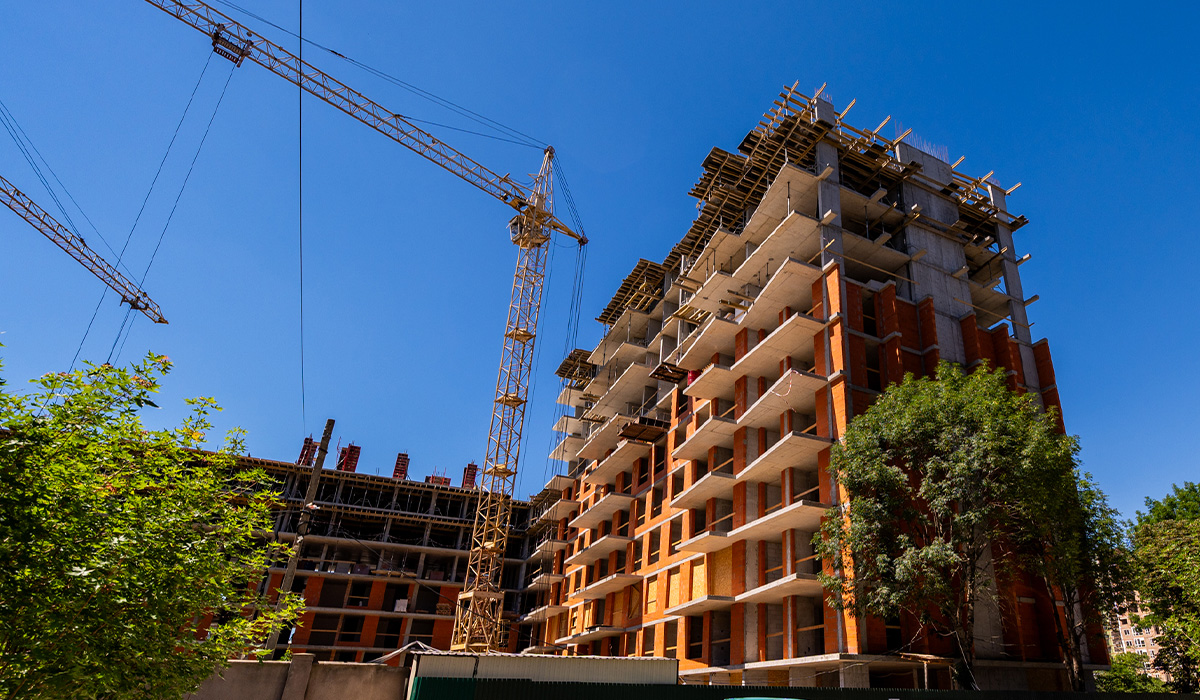

  • Поверх 10-й виконано конструктивами на 100%.
    Триває влаштування вертикальних елементів 11-го поверху.
    Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
    Завершено мурування внутрішніх стін 6-го поверху.
    Триває мурування внутрішніх стін 7-го поверху.
