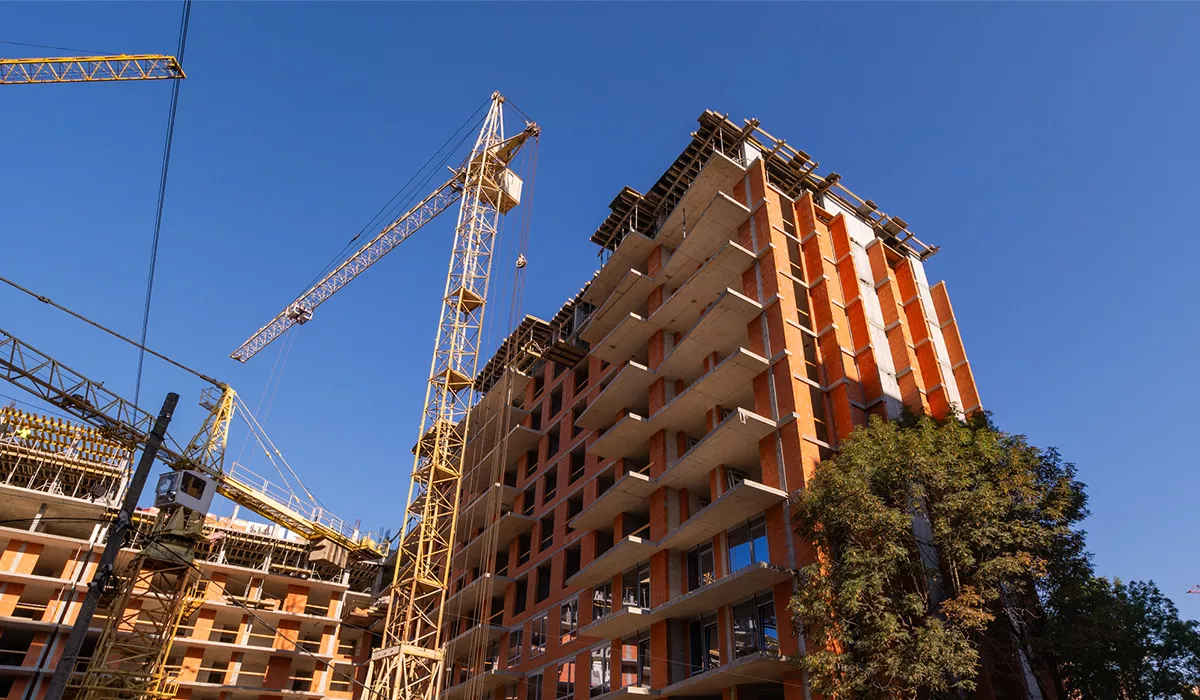

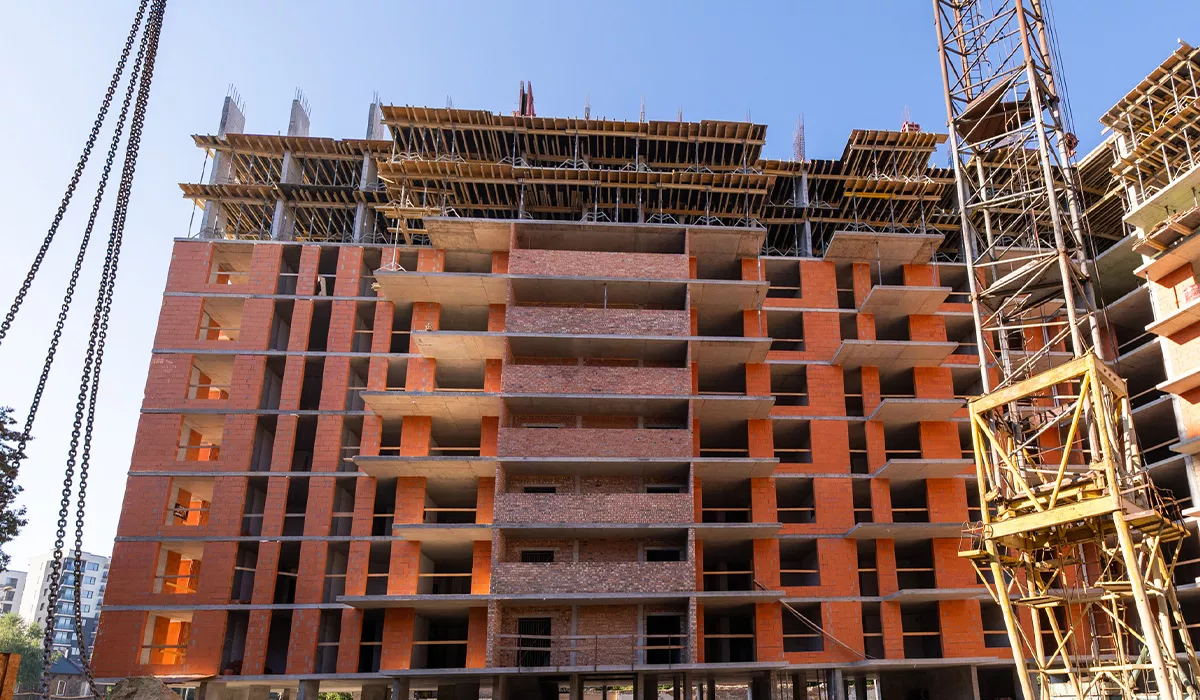

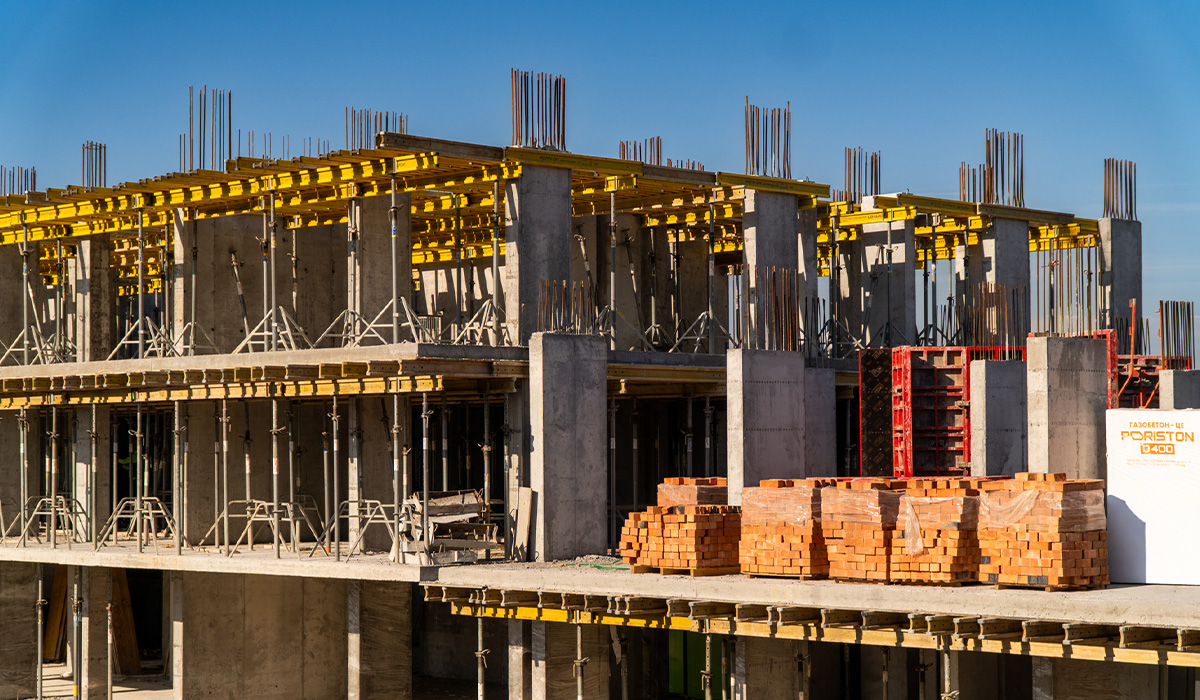

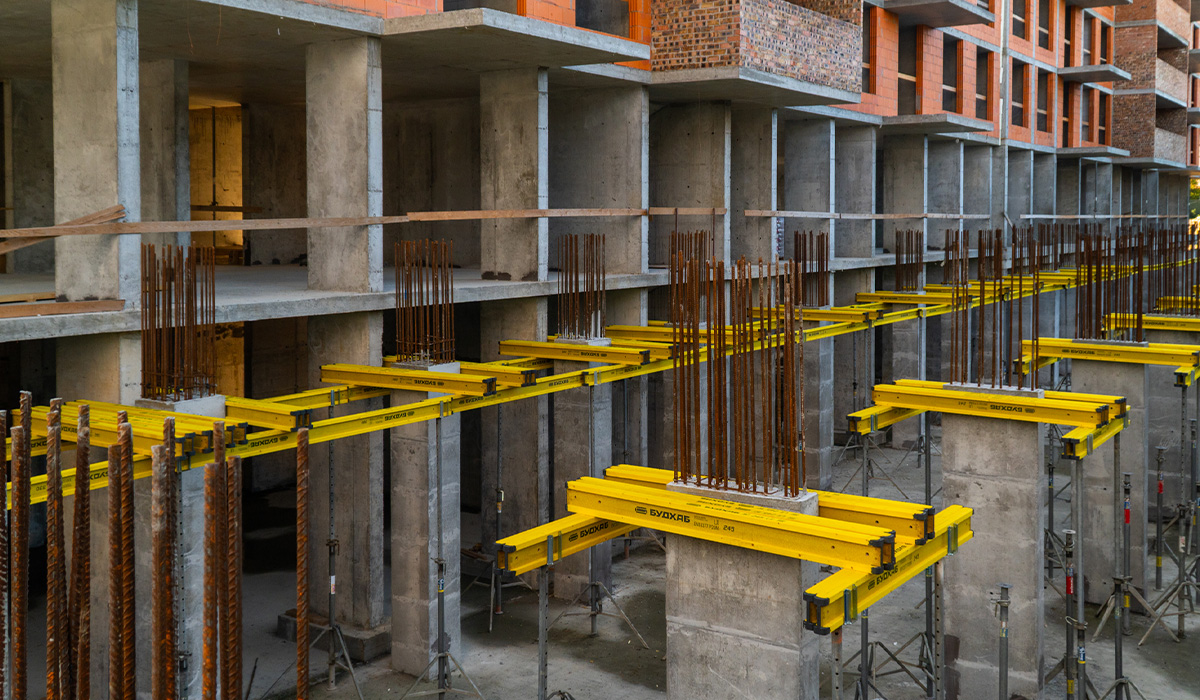

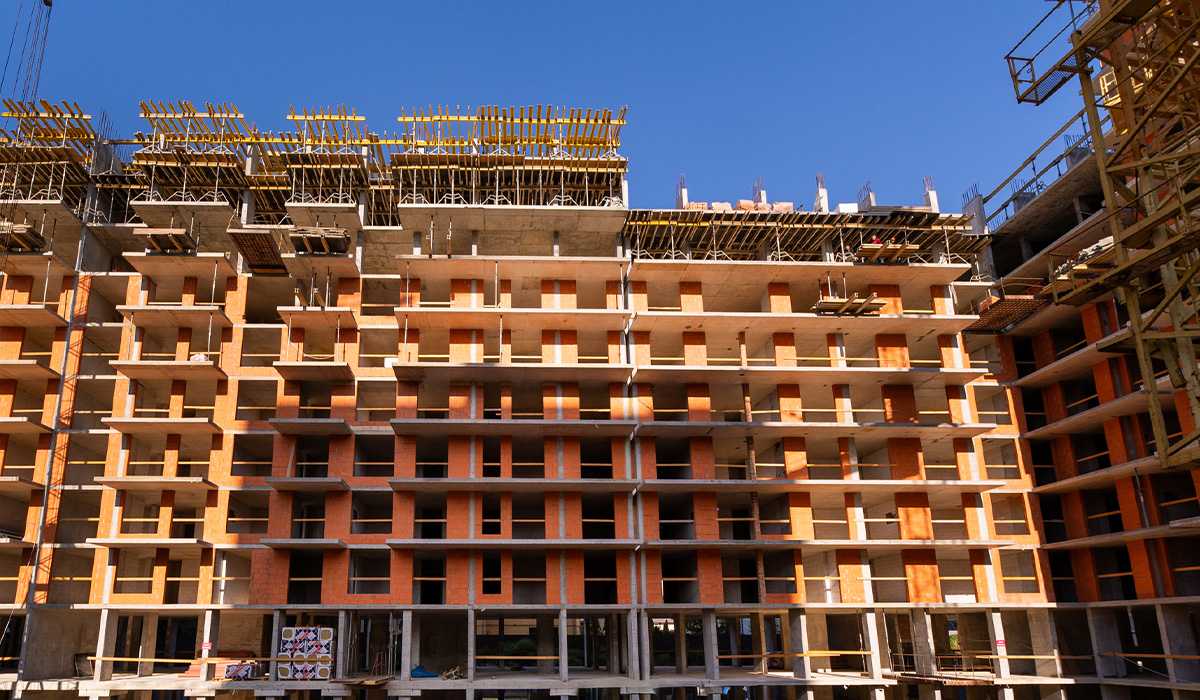

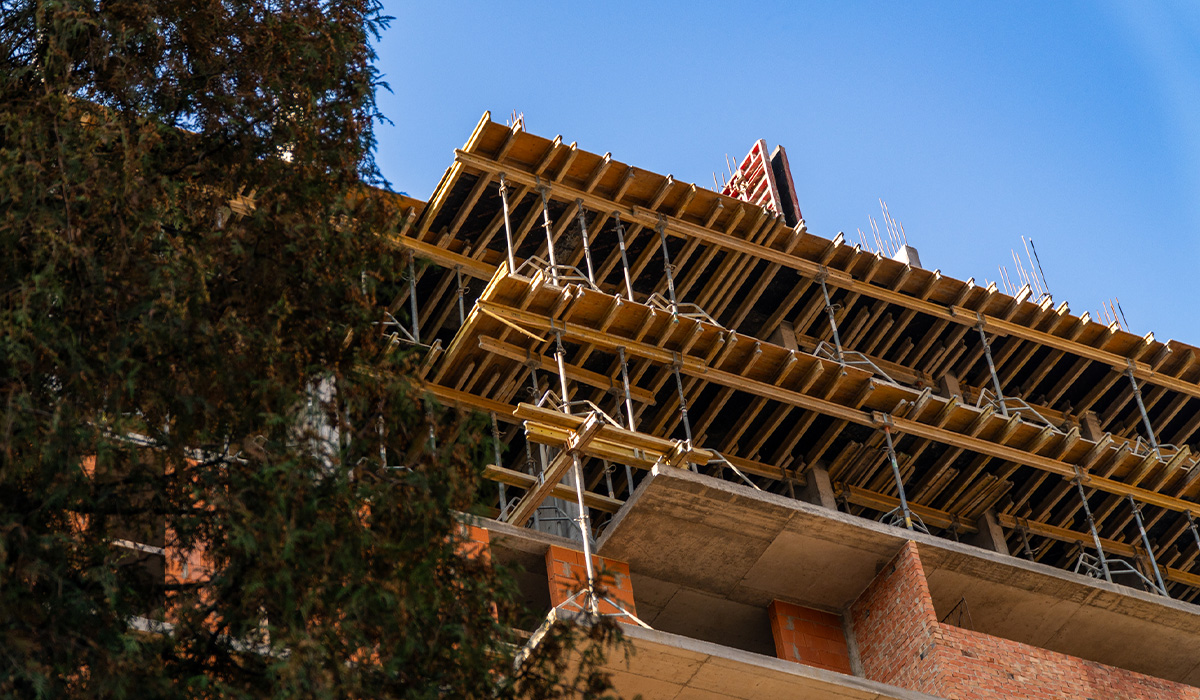

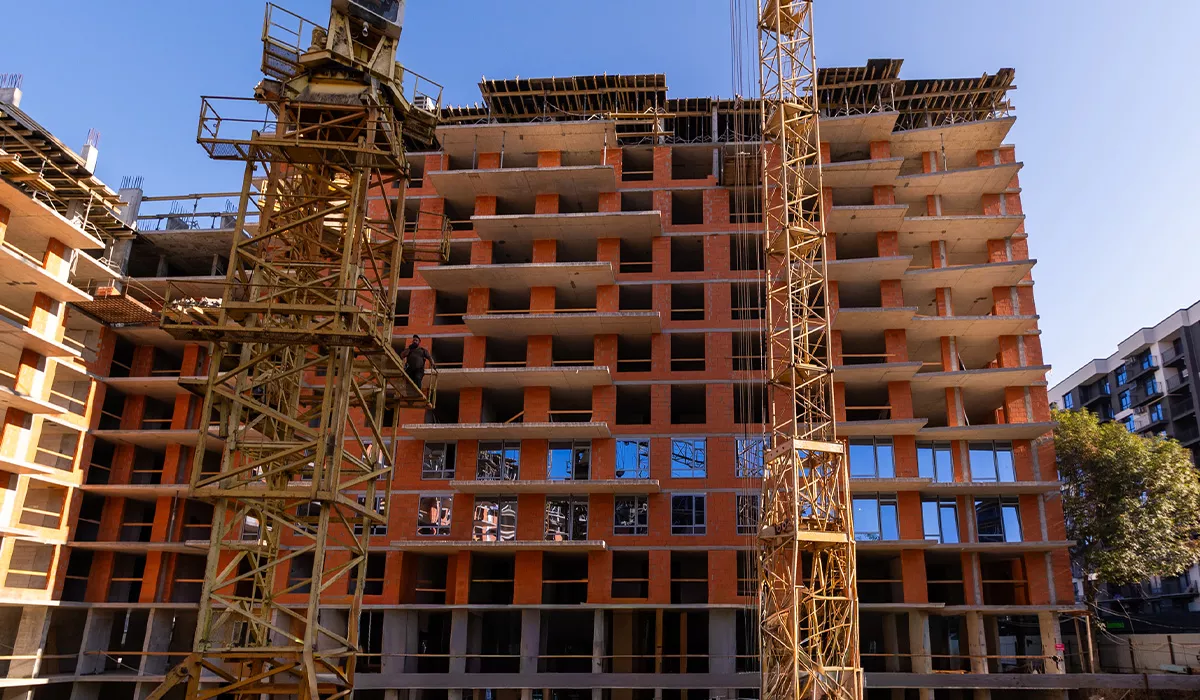

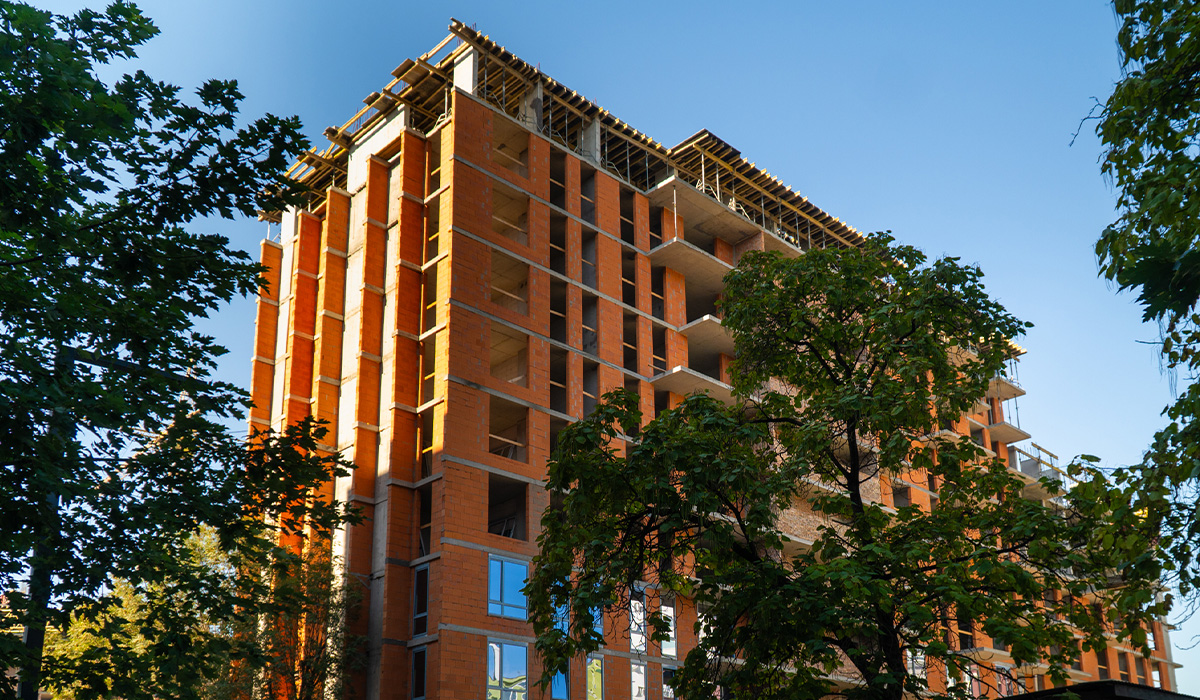

Стан будівництва житлового комплексу Family Plaza 2 на 16.09.2026
Проєкт: Family Plaza 2
Секція: 1
-
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 8-го поверху.
Секція: 2
-
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.
Триває мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 6-го і 7-го поверхів.
Секція: 3
-
Поверх 9-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.
Триває мурування внутрішніх стін 7-го поверху.
Секція: 4
-
Завершено влаштування вертикальних елементів 9-го поверху.
Триває влаштування плити перекриття 9-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.
Секція: 5
-
Триває влаштування плити перекриття 12-го поверху.
Завершено скління 4-го поверху.
Розпочато скління 5-го поверху.
Завершено мурування внутрішніх стін 10-го поверху.
