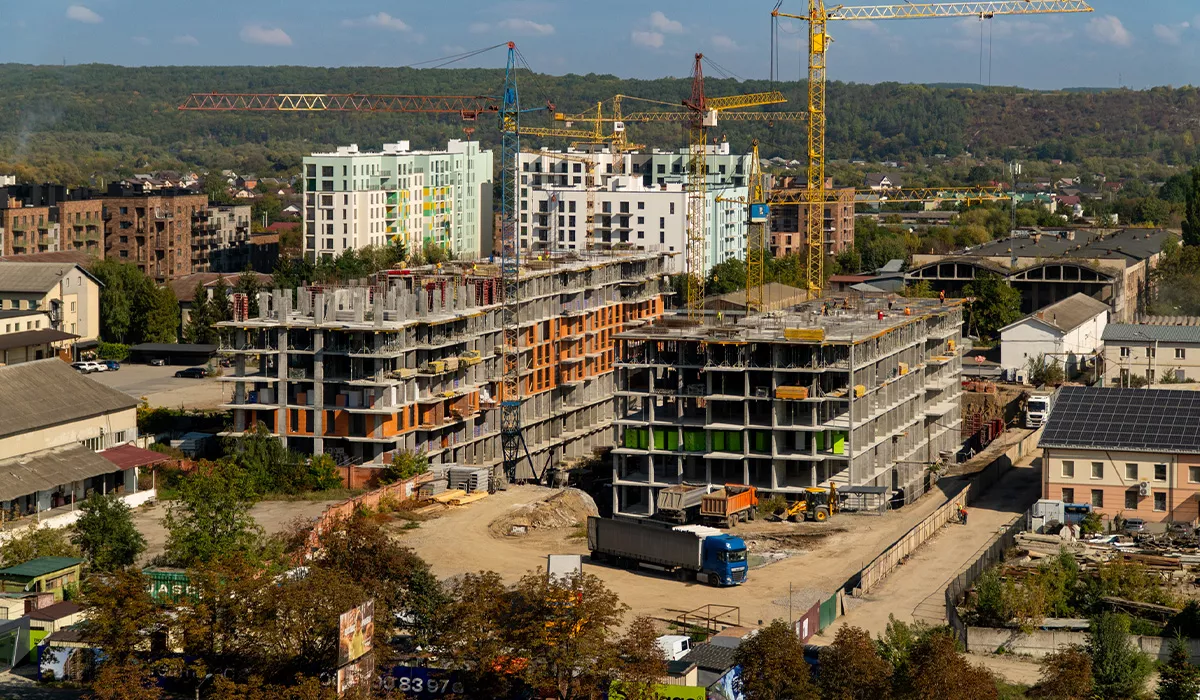

Стан будівництва житлового комплексу Dreamland на 29.09.2026
Проєкт: Dreamland

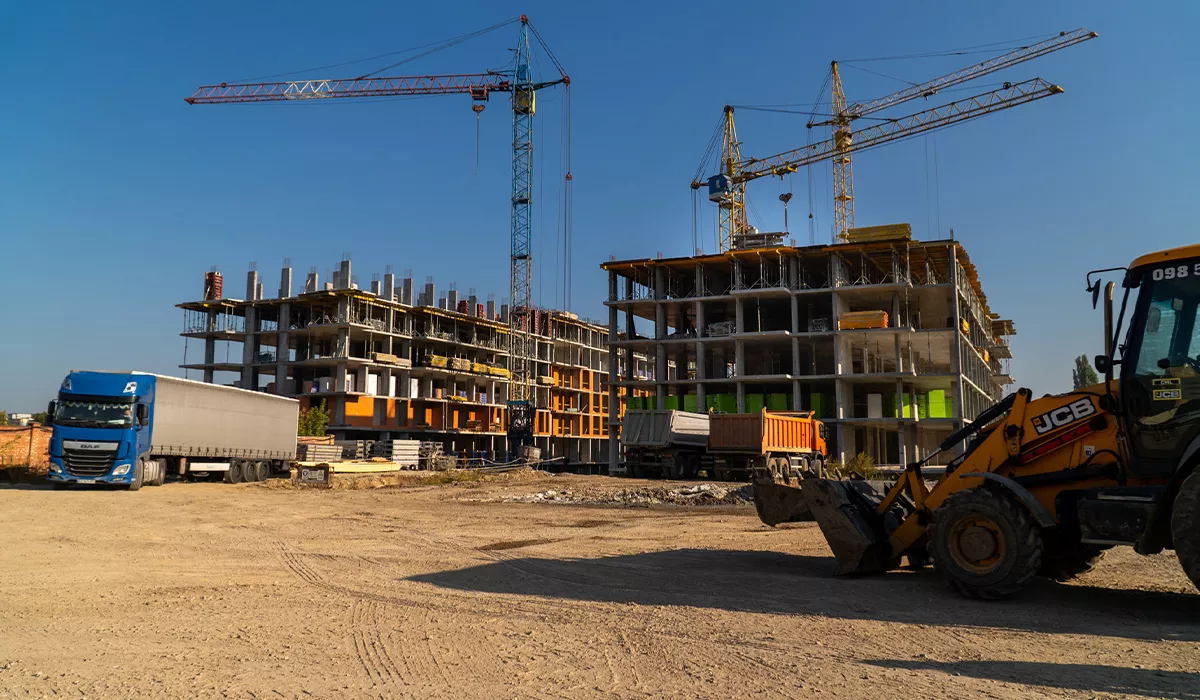

Секція: 1
-

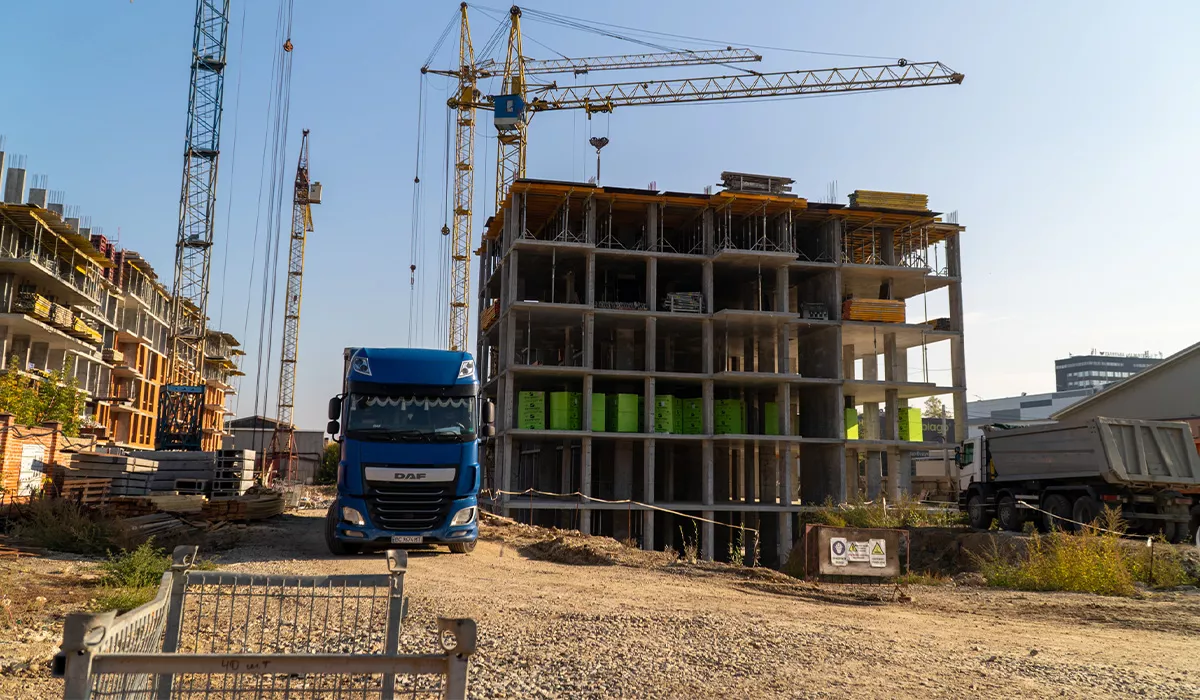

Поверхи 4-й і 5-й виконано конструктивами на 100%.

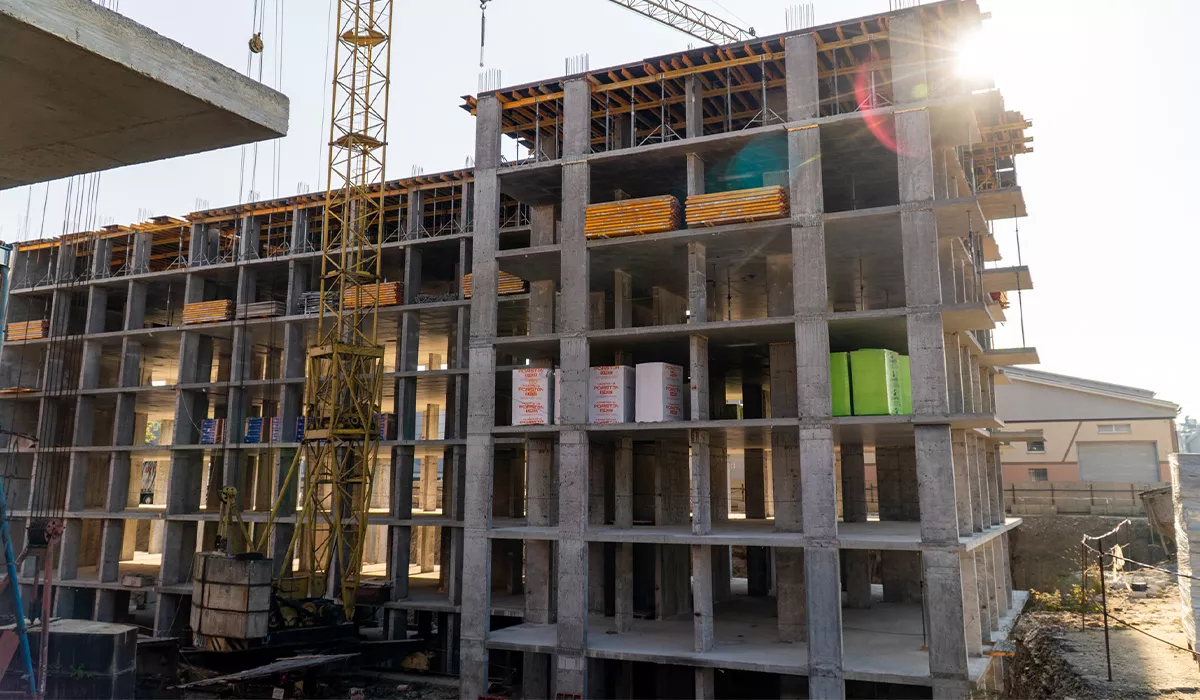

Триває влаштування вертикальних елементів 6-го поверху.

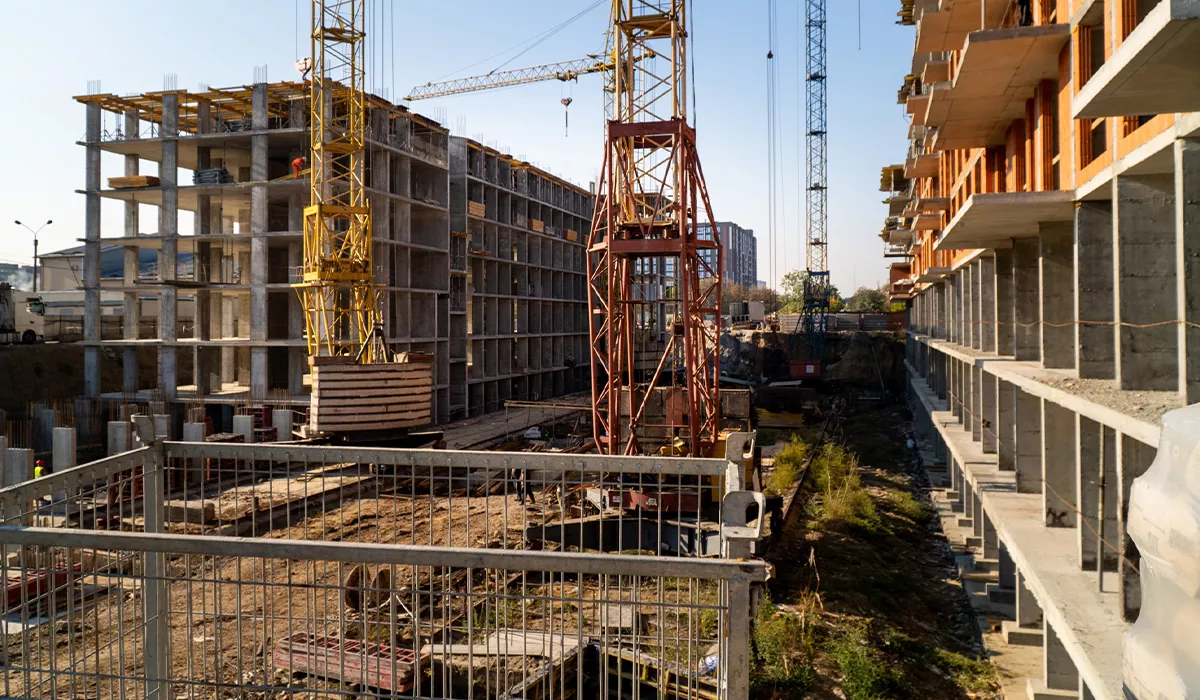

Секція: 2
-
Поверхи 3-й і 4-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 5-го поверху.
Триває влаштування плити перекриття 5-го поверху.

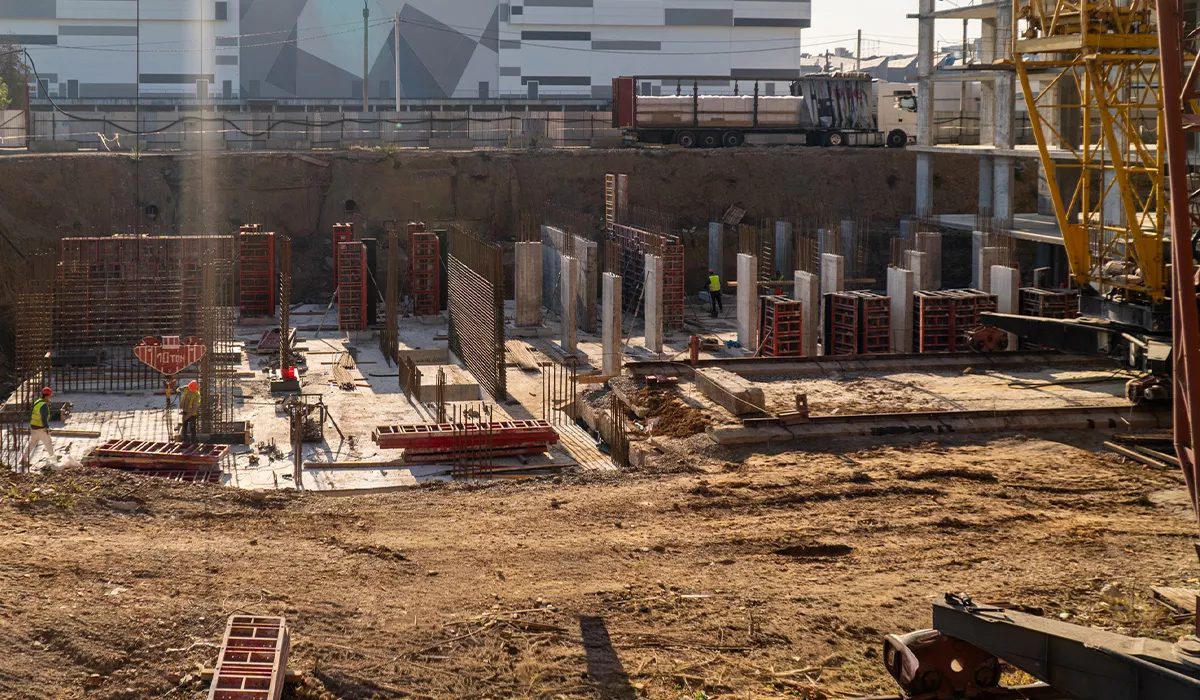

Секція: 3
-

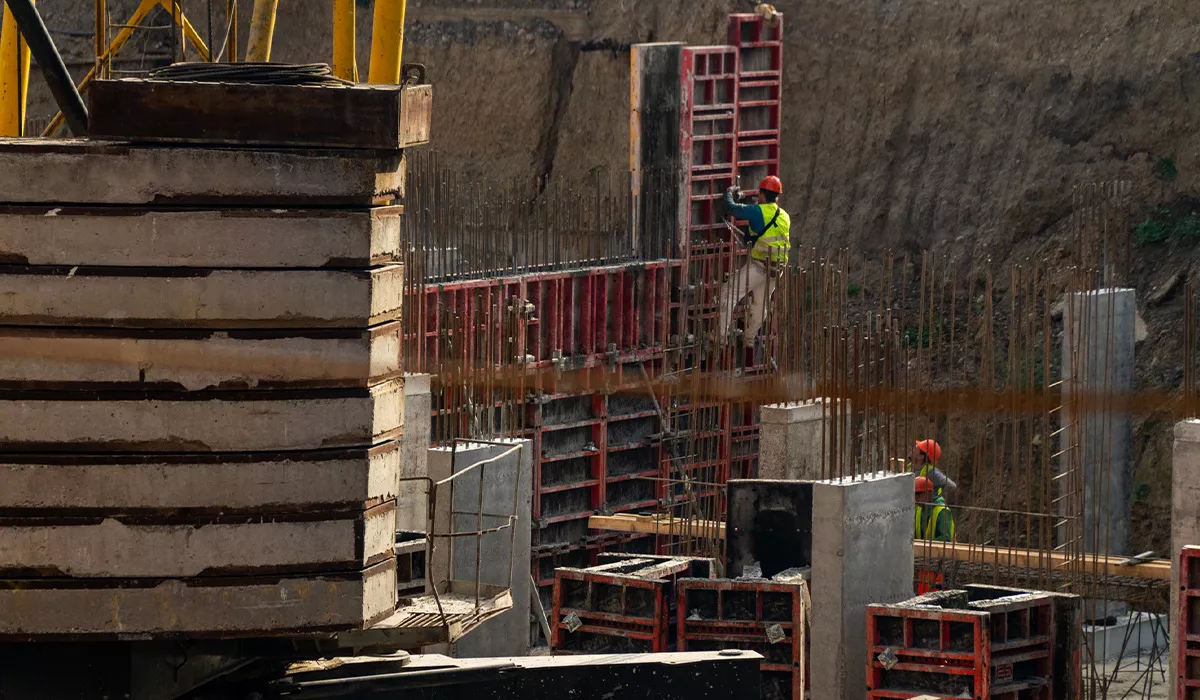

Завершено влаштування фундаментної плити.
Завершено влаштування вертикальних елементів -2-го поверху.

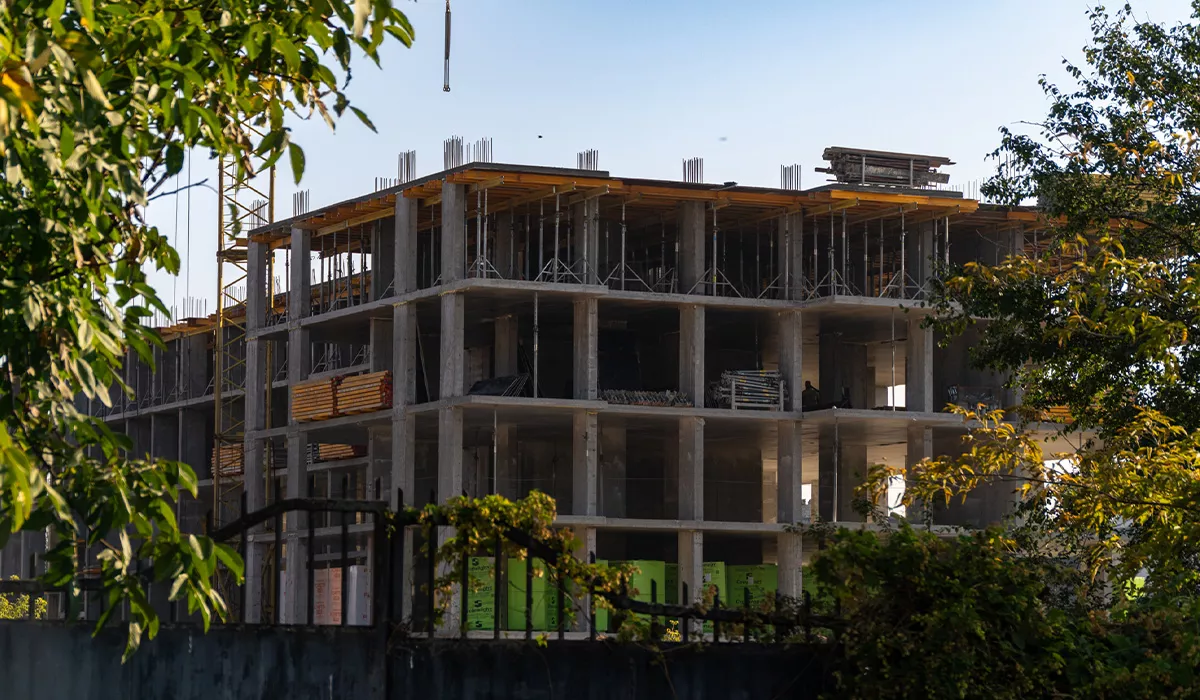

Секція: 4
-
Поверхи 4-й і 5-й виконано конструктивами на 100%.

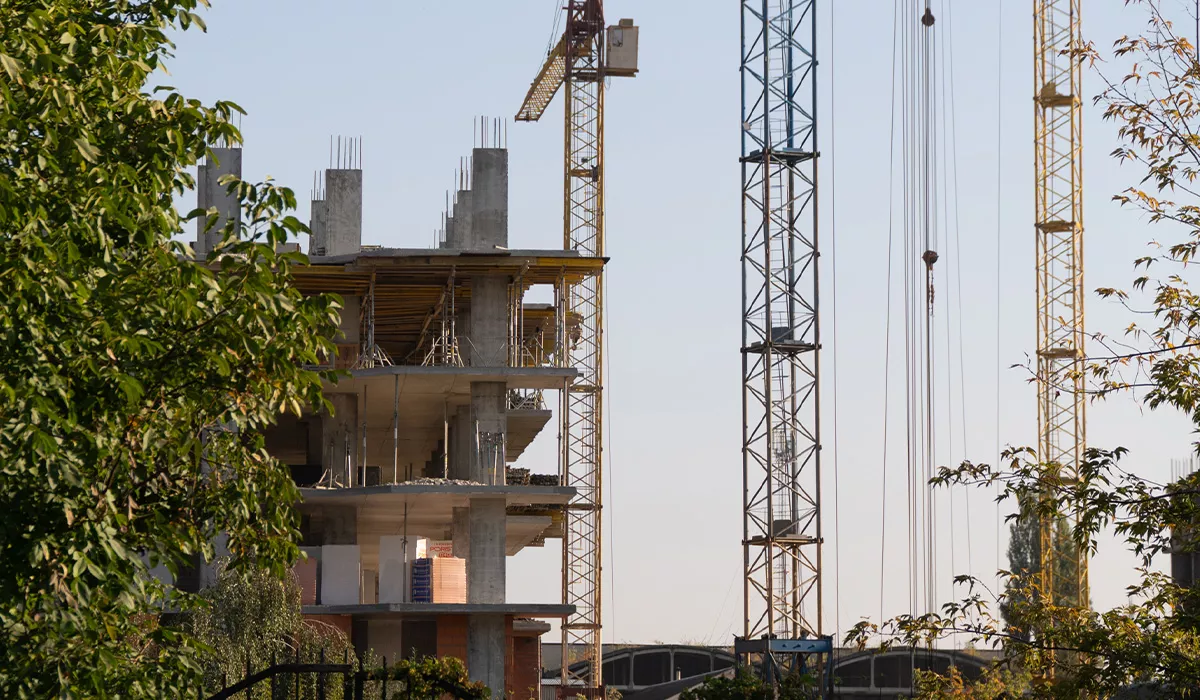

Завершено влаштування вертикальних елементів 6-го поверху.
Розпочато влаштування плити перекриття 6-го поверху.

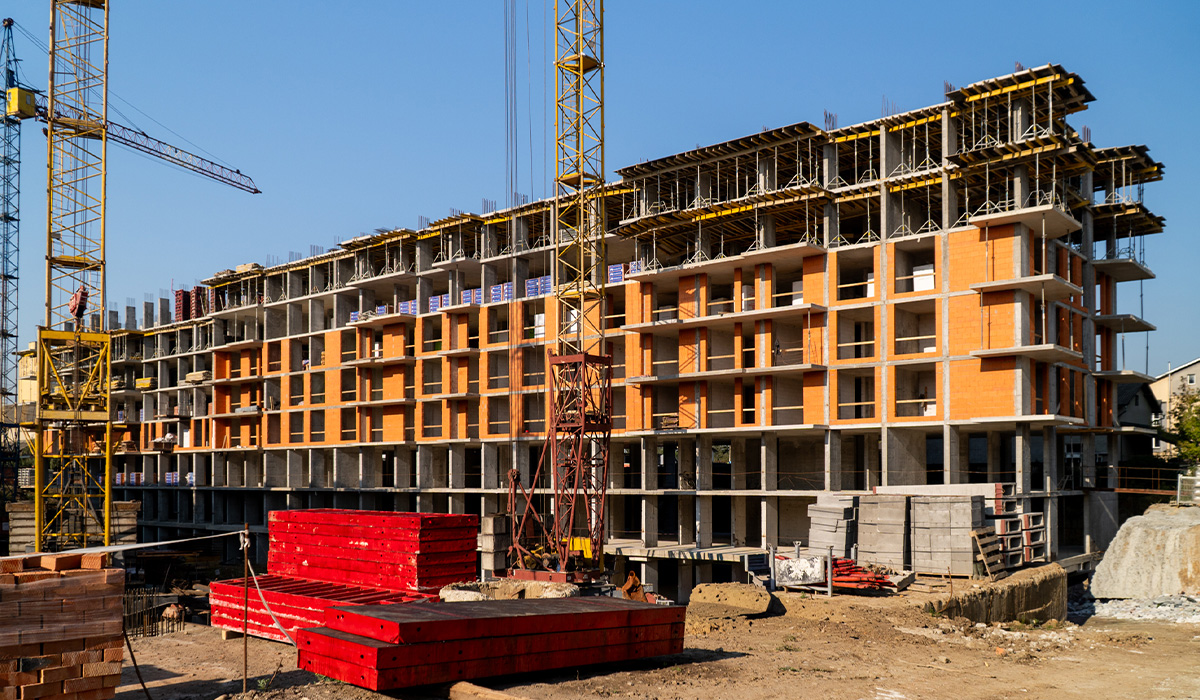

Завершено мурування зовнішніх стін 2-го поверху.
Завершено мурування внутрішніх стін 2-го поверху.

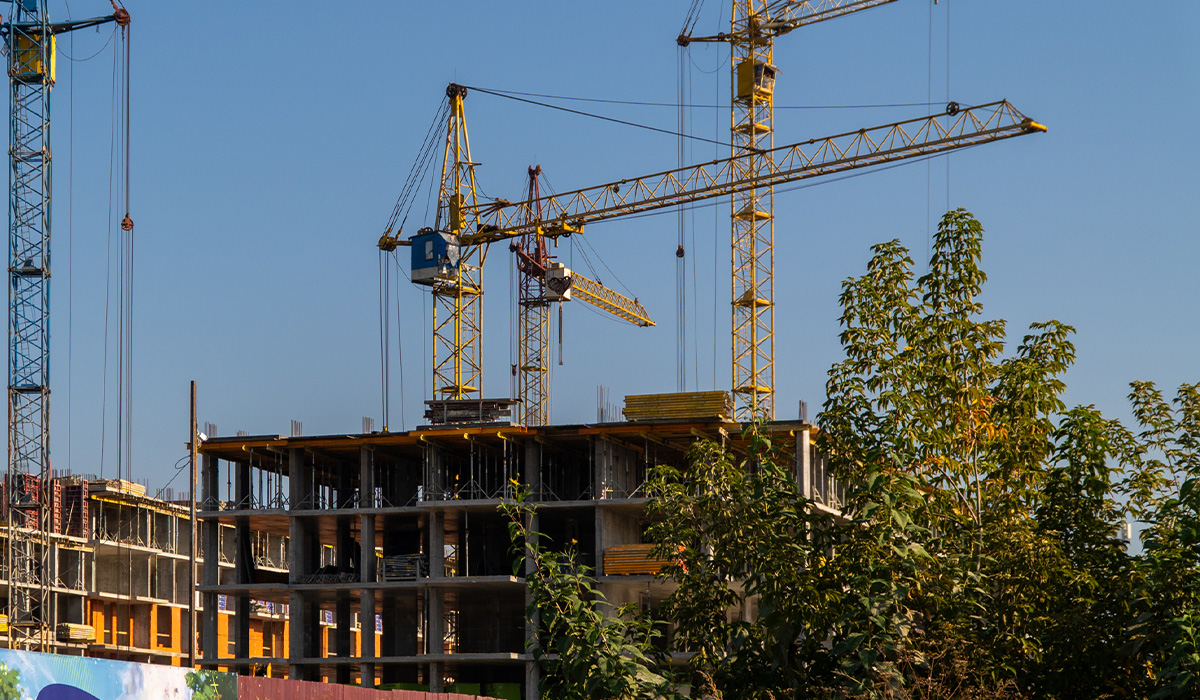

Секція: 5
-
Поверхи 5-й і 6-й виконано конструктивами на 100%.
Завершено мурування зовнішніх стін 3-го і 4-го поверхів.
Завершено мурування внутрішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 4-го поверху.
