Стан будівництва житлового району Manhattan на 11.02.2025
Будинок 7
Виконано фасадні роботи на 85%.
Будинок 8
Завершено скління 14-го і 15-го поверхів.
Виконано влаштування алюмінієвих конструкцій для вікон на 75%.

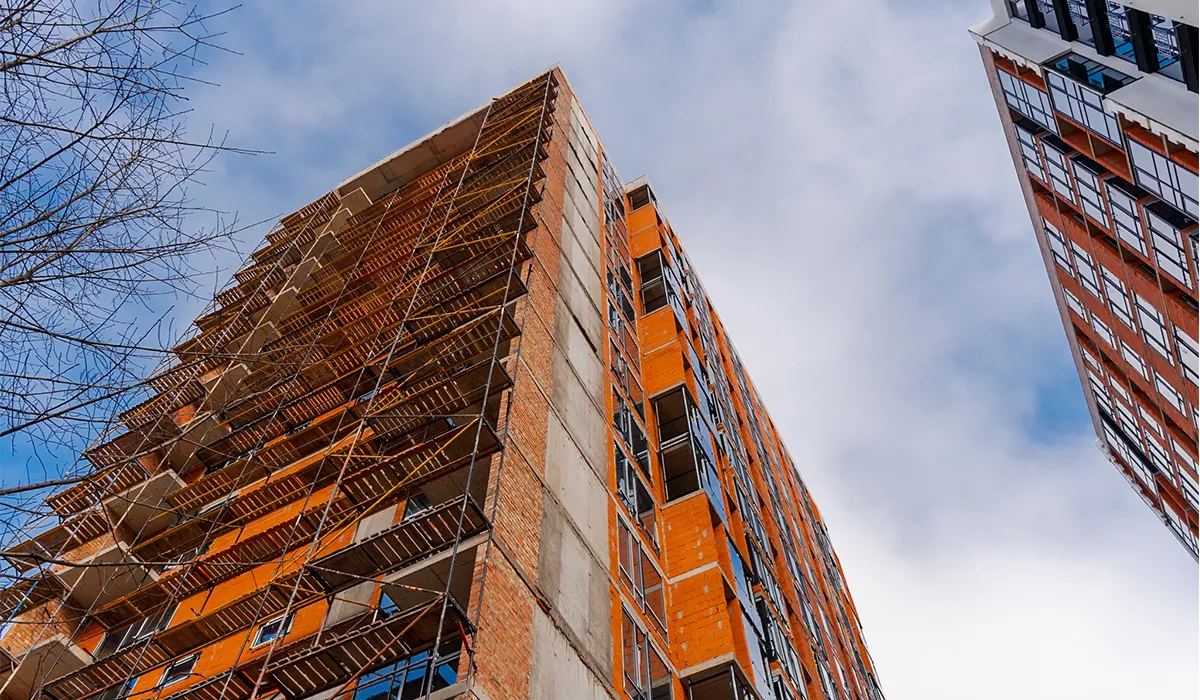

Розпочато фасадні роботи.
Будинок L4
Завершено монтаж дахової котельні.
Виконано внутрішнє оздоблення під’їзду на 40%.
Виконано влаштування фасаду комерційного поверху на 80%.
Будинок L5
Завершено фасадні роботи.
Виконано влаштування фасаду комерційного поверху на 60%.
Триває монтаж систем пожежогасіння.
Паркінг
Тривають підготовчі роботи з оздоблення стін паркінгу.

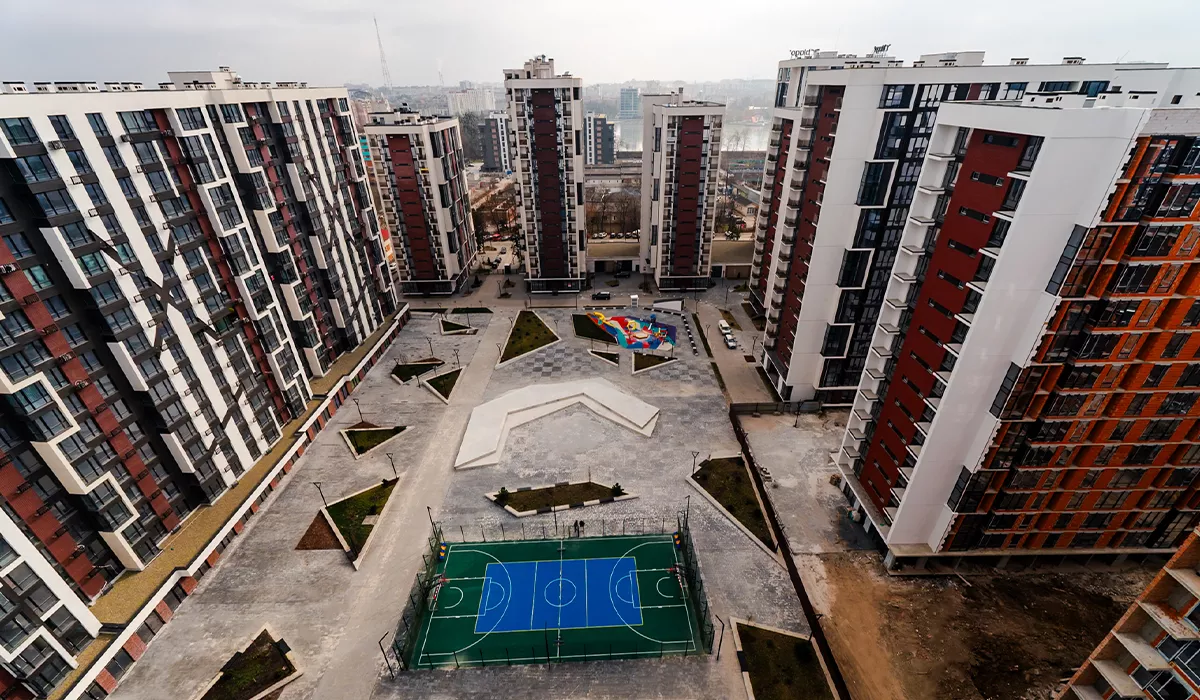

Благоустрій
Виконано монтаж амфітеатру на 85%.
Виконано влаштування бруківки на 85%.
Переглянути прогрес попереднього місяця можна за посиланням - https://blagodeveloper.com/news/stan-budivnycztva-zhytlovogo-rajonu-manhattan-na-20-01-2025/
