Стан будівництва житлового комплексу “Comfort House” на 10.02.2025
🔸Секції 1-3

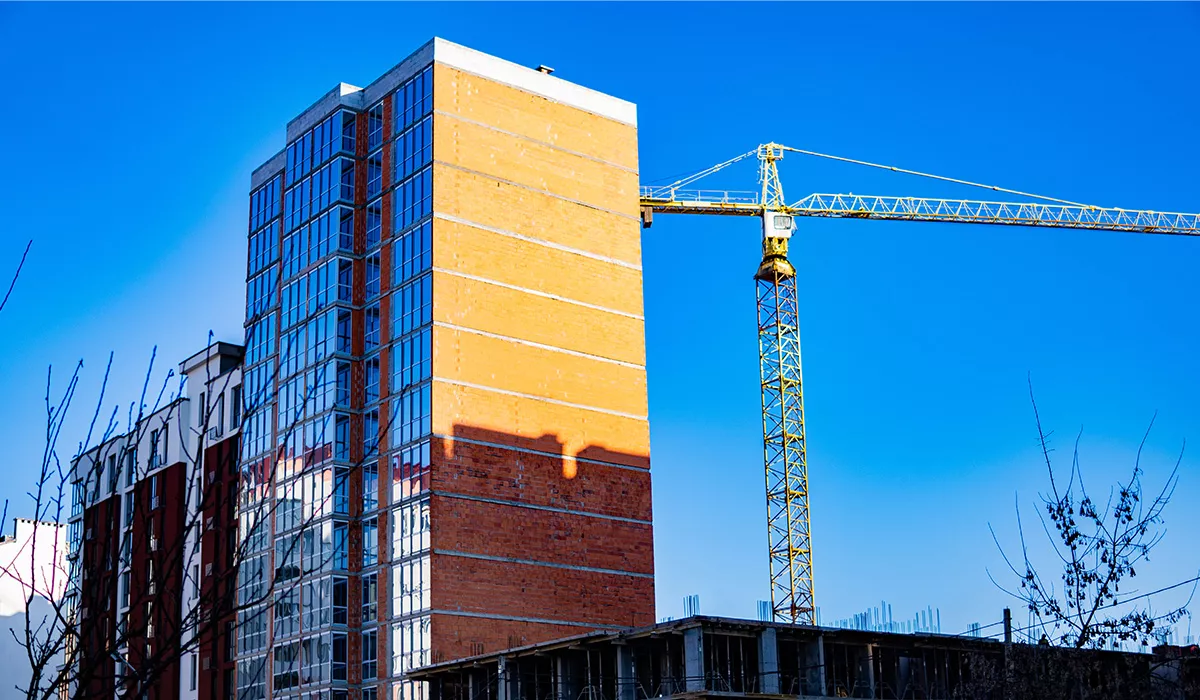

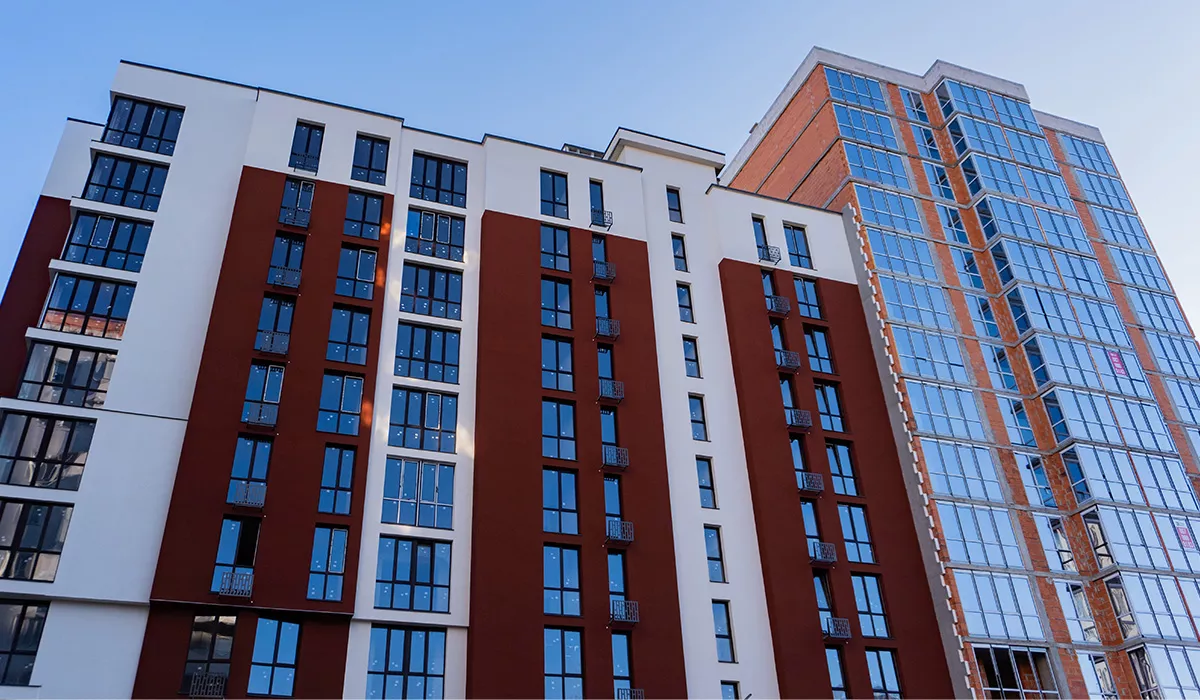

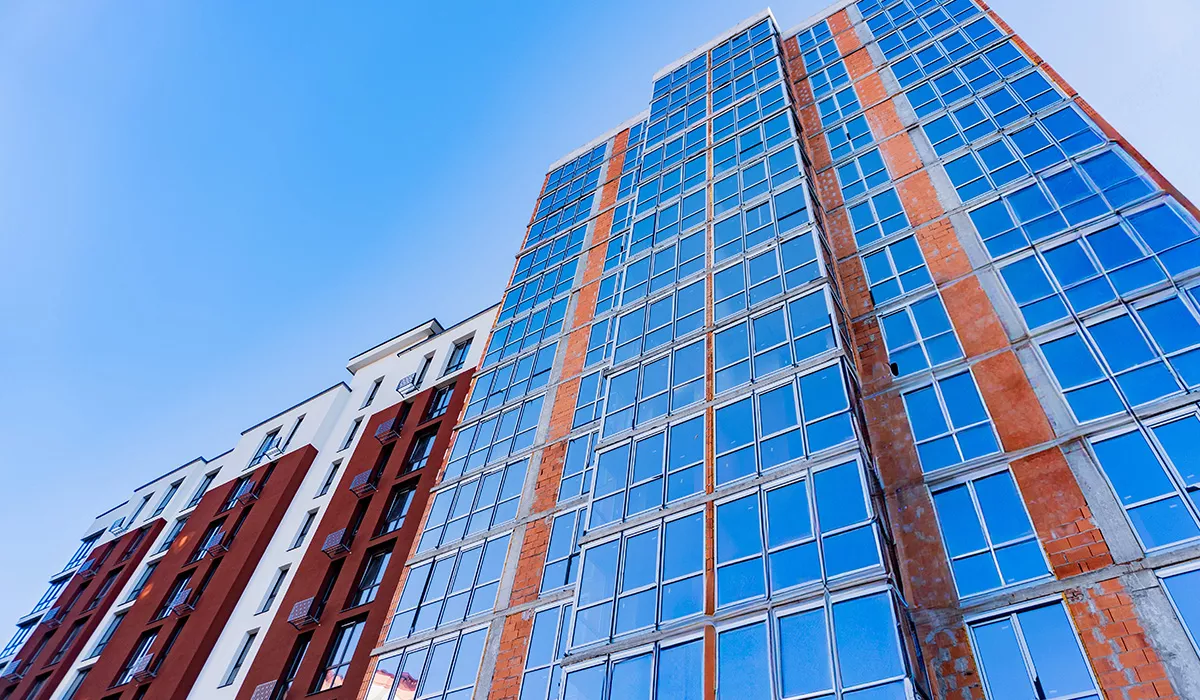

Виконано фасадні роботи на 90%.
Виконано внутрішнє оздоблення сходових маршів на 75%.
🔸Секція 4

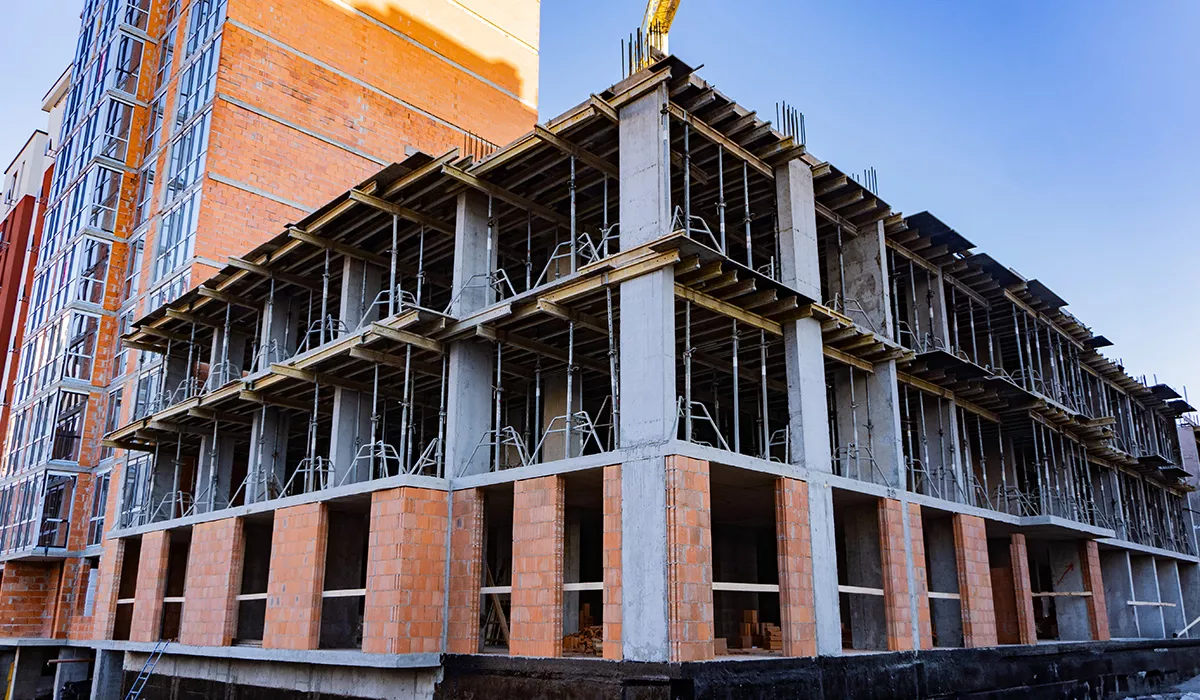

Завершено штукатурення стін квартир з 8-го по 10-й поверх.
🔸Секція 5
Поверхи 2-й і 3-й виконані конструктивами на 100%.

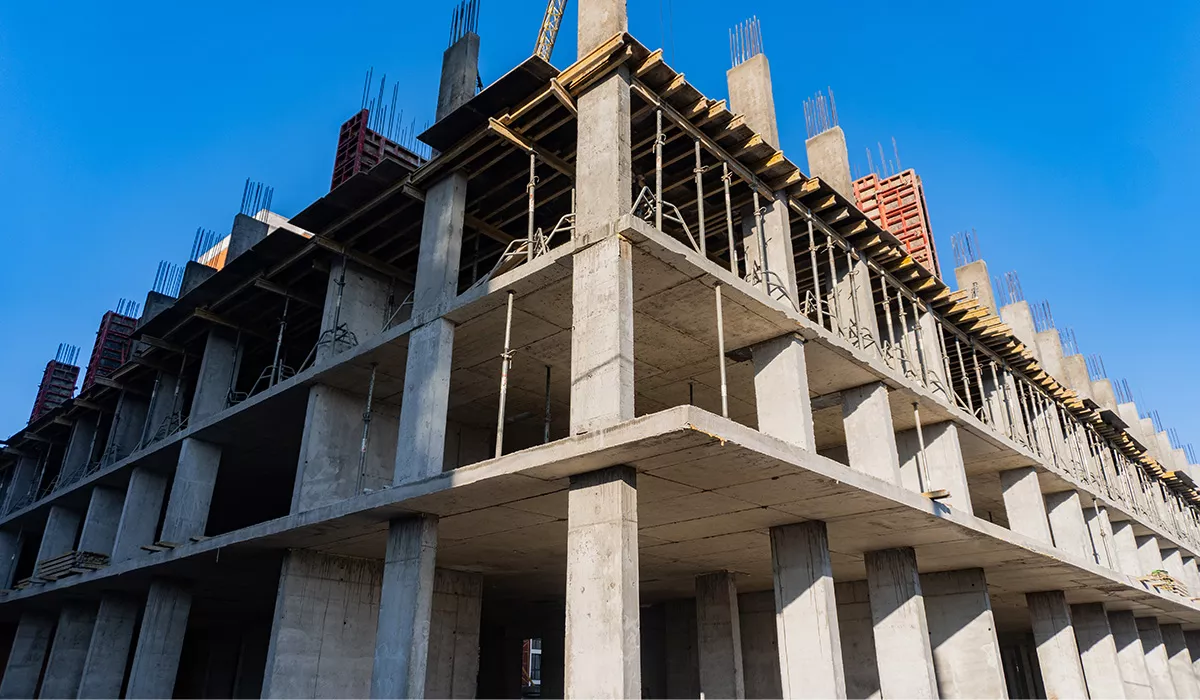

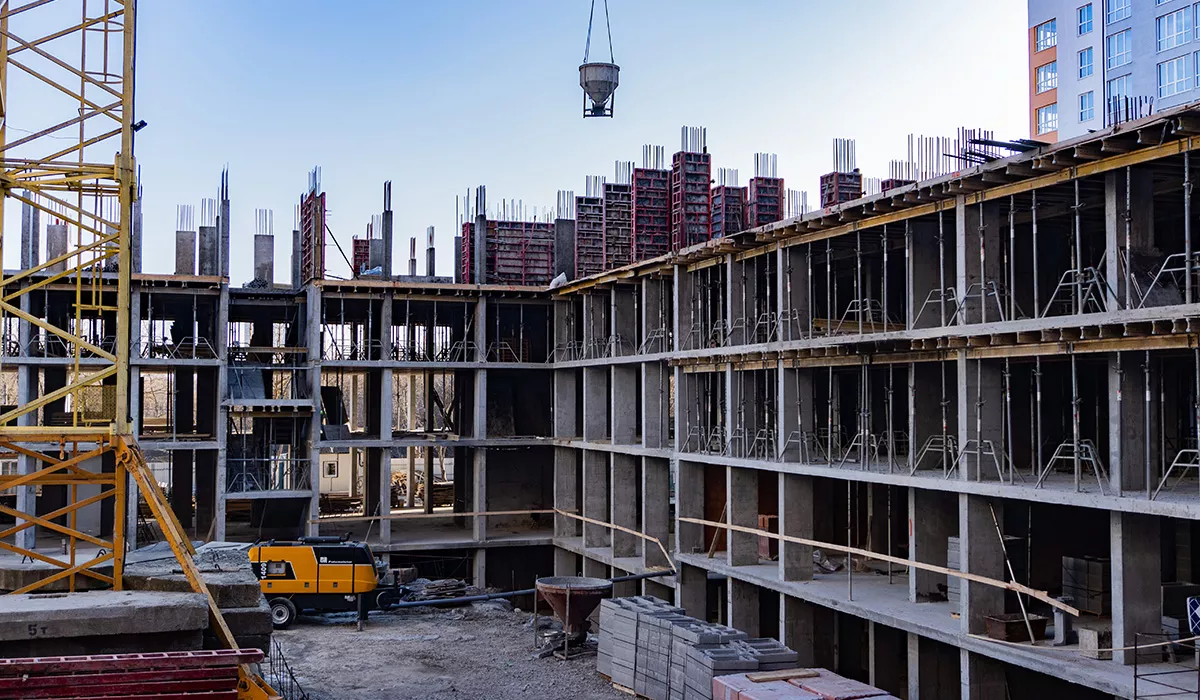

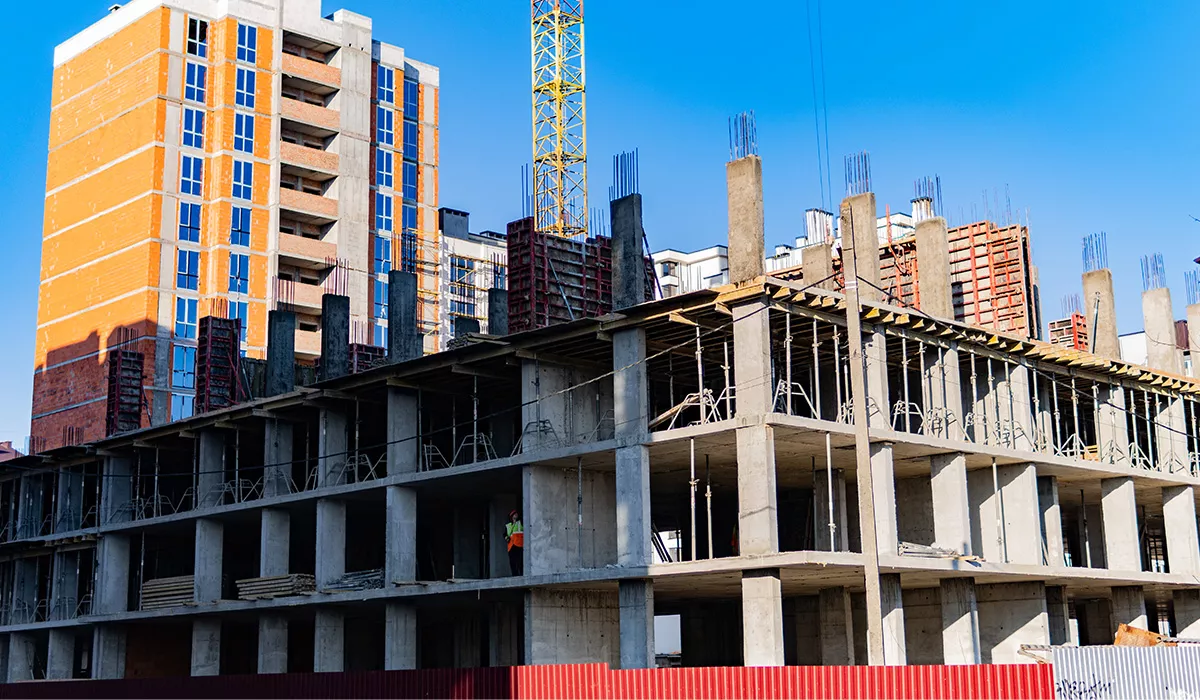

Розпочато влаштування вертикальних елементів 4-го поверху.

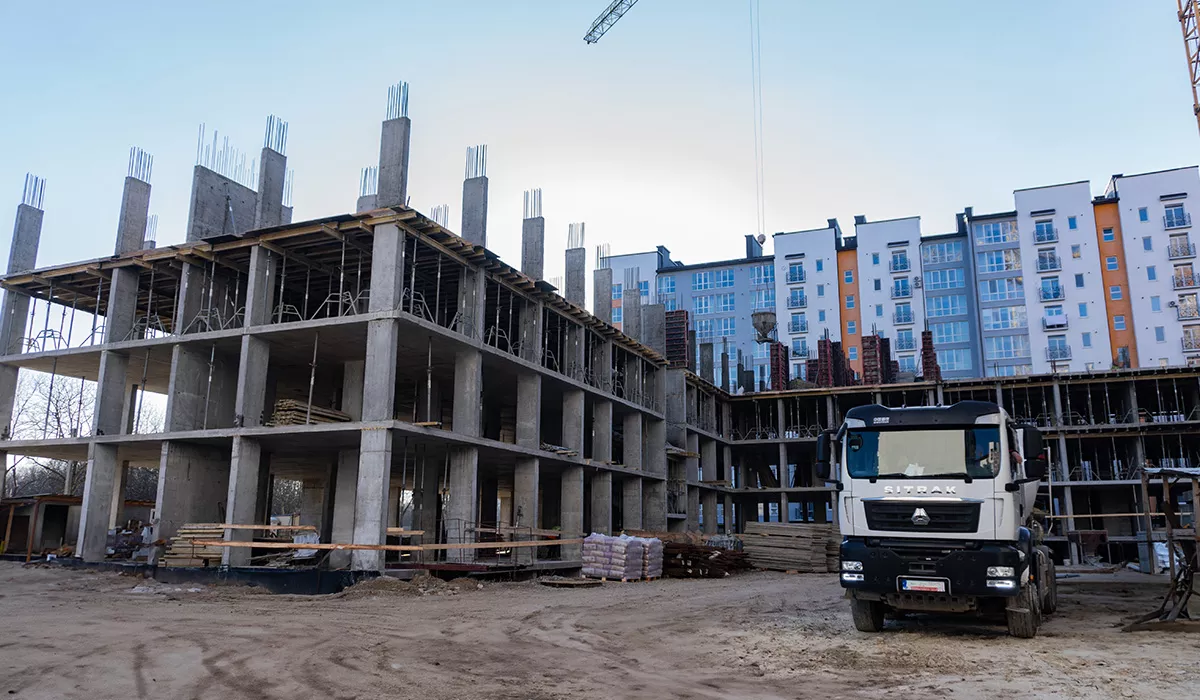

Триває мурування зовнішніх стін 1-го поверху.
🔸Секція 6

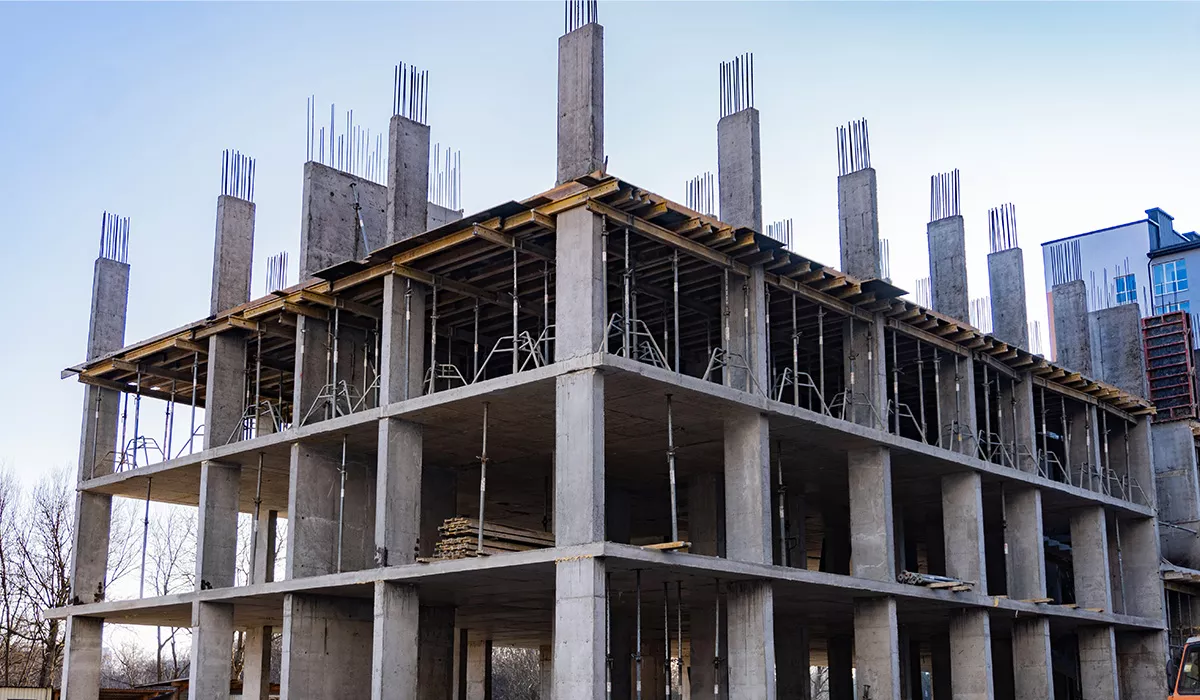

Поверх 3-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 4-го поверху.
Переглянути прогрес попереднього місяця можна за посиланням - https://blagodeveloper.com/news/stan-budivnycztva-zhytlovogo-kompleksu-comfort-house-na-16-01-2025/
