Динаміка будівництва ЖК «Family Plaza»: лютий – квітень 2023

Динаміка будівництва ЖК «Family Plaza»: лютий – квітень 2023

Будуємо активно заради вашого щасливого та безтурботного життя у новеньких квартирах ЖК «Family Plaza». З місяця в місяць комплекс продовжує динамічно збільшуватися. Перші секції готуються до введення в експлуатацію, а нові секції невпинно зростають. Переконайтеся самі.

За лютий-квітень цього року виконано:

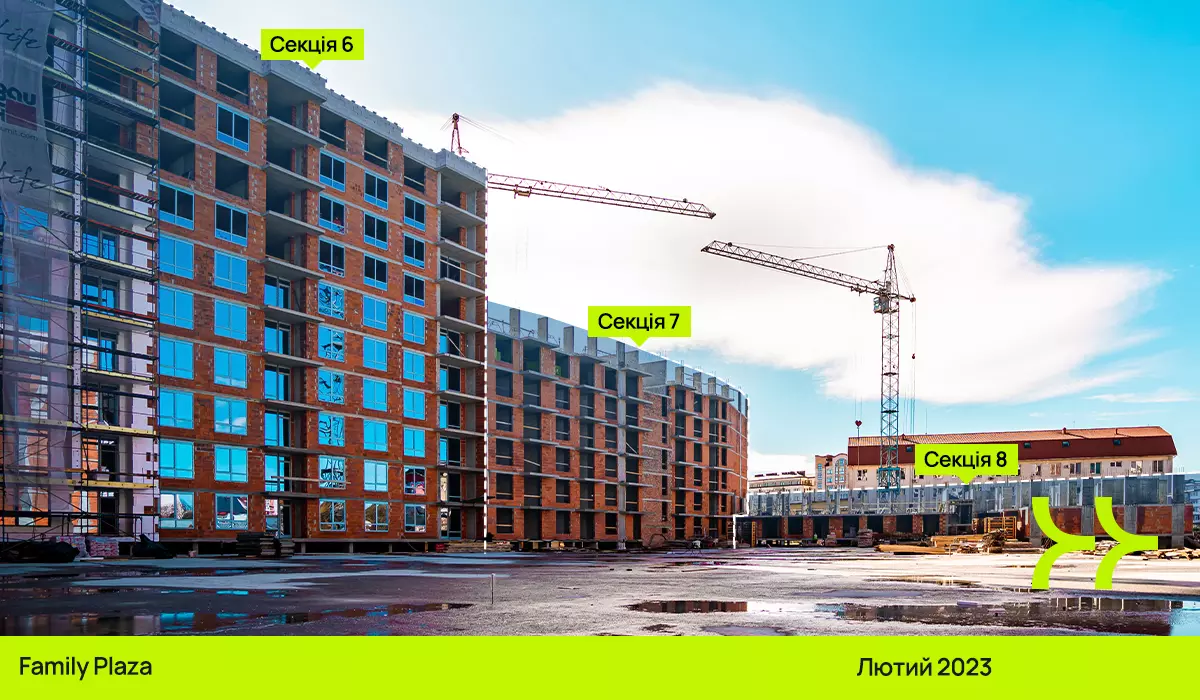

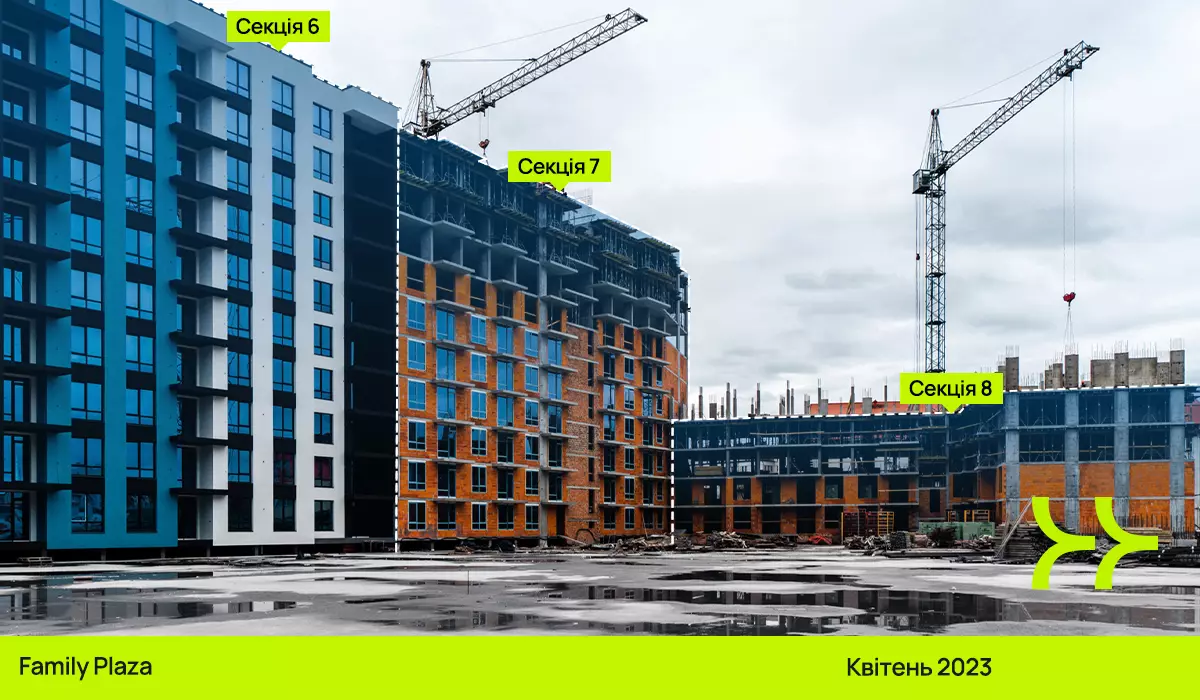

Секція 1

Завершено оздоблення холу.

Передано управляючій компанії.



Секція 2

Завершено оздоблення під’їзду та холу.

Передано управляючій компанії.



Секція 3

Триває оздоблення під’їзду.



Секція 4

Триває оздоблення під’їзду.



Секція 5

Завершено штукатурення квартир.

Триває оздоблення фасаду.

Тривають роботи по внутрішньобудинкових мережах (електропостачання).

Розпочато штукатурення сходової та гаражів.

Розпочато виконання робіт по оздобленню під’їзду.



Секція 6

Завершені роботи по внутрішньобудинкових мережах (водопостачання та каналізації).

Завершено скління.

Завершено штукатурення квартир.

Триває оздоблення фасаду.



Секція 7

Зведено 9-й і 10-й поверхи.

Змуровано зовнішні стіни 6-го і 7-го поверхів.

Змуровано внутрішні стіни 6-го поверху і триває мурування внутрішніх стін 7-го поверху.

Розпочато і триває скління поверхів.



Секція 8

Зведено 2-4-й поверхи.

Змуровано зовнішні стіни 1-го і 2-го поверхів.

Змуровано внутрішні стіни 1-го поверху і триває мурування внутрішніх стін 2-го поверху.



Секції 9-10

Завершено розробку котловану.

Виконано армування фундаментної плити.

Виконано бетонування вертикальних елементів цокольного поверху на 90%.



Секція 12

Тривають роботи по внутрішньобудинкових мережах (електропостачання).

Виконано скління комерції.
