Квартал А

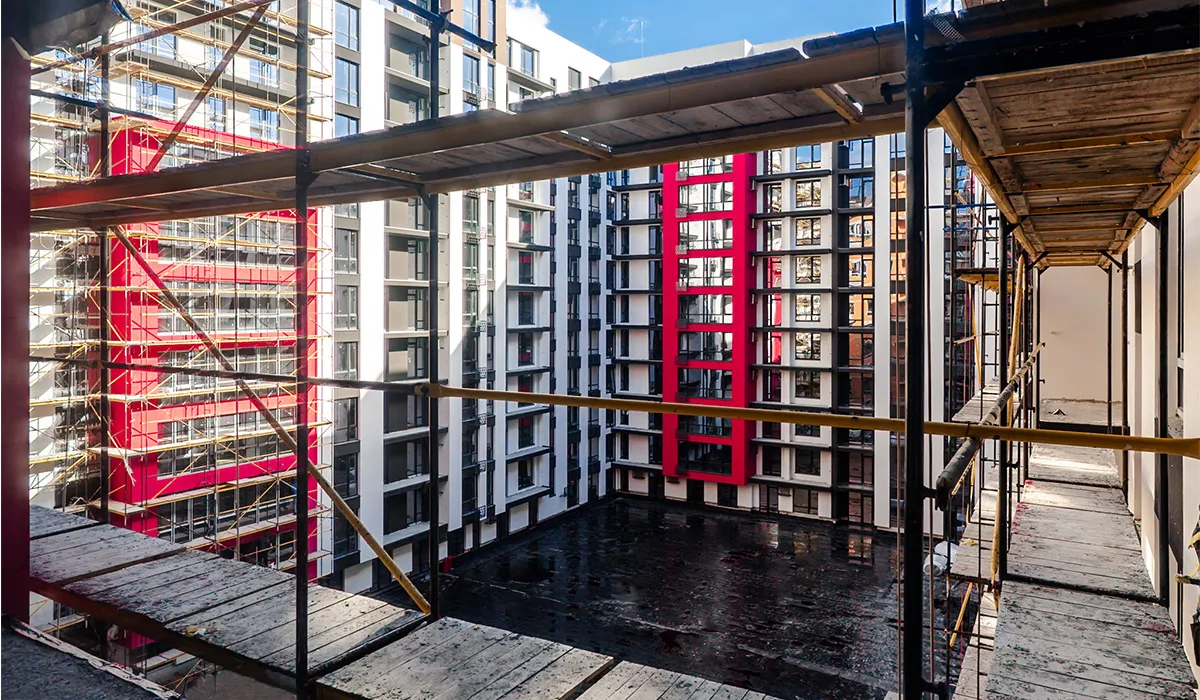

Виконано оздоблення терас загального користування на даху на 50%.
Виконано влаштування терасної дошки на даху на 60%.
Паркінг 1

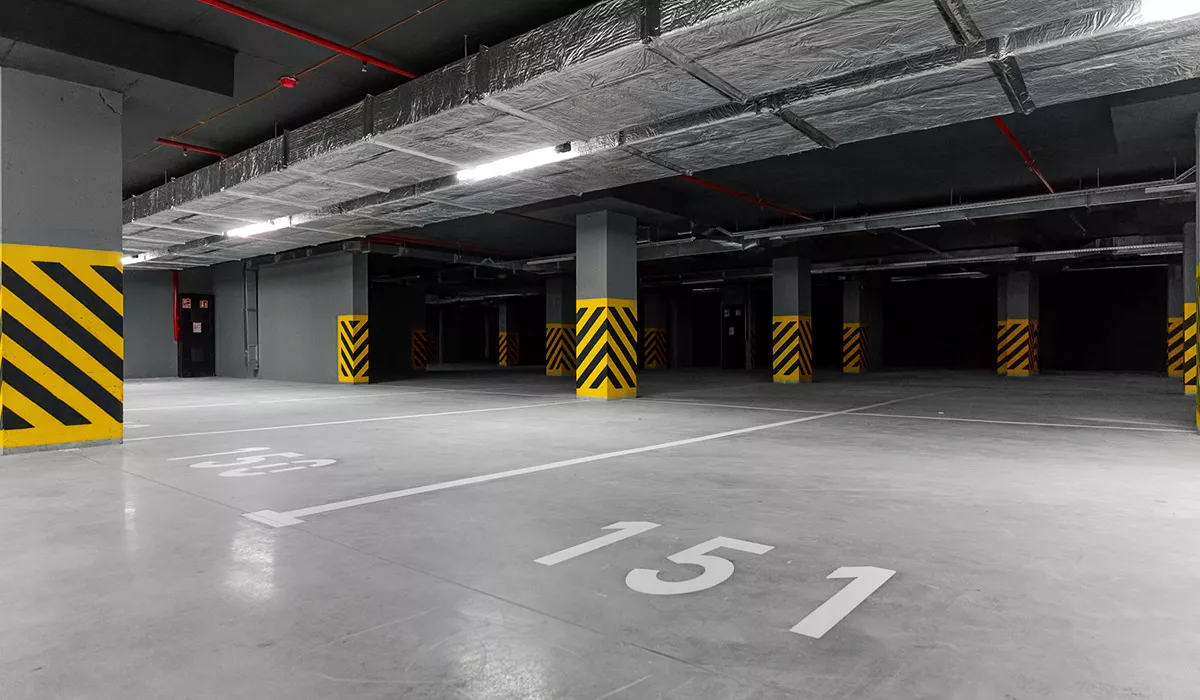

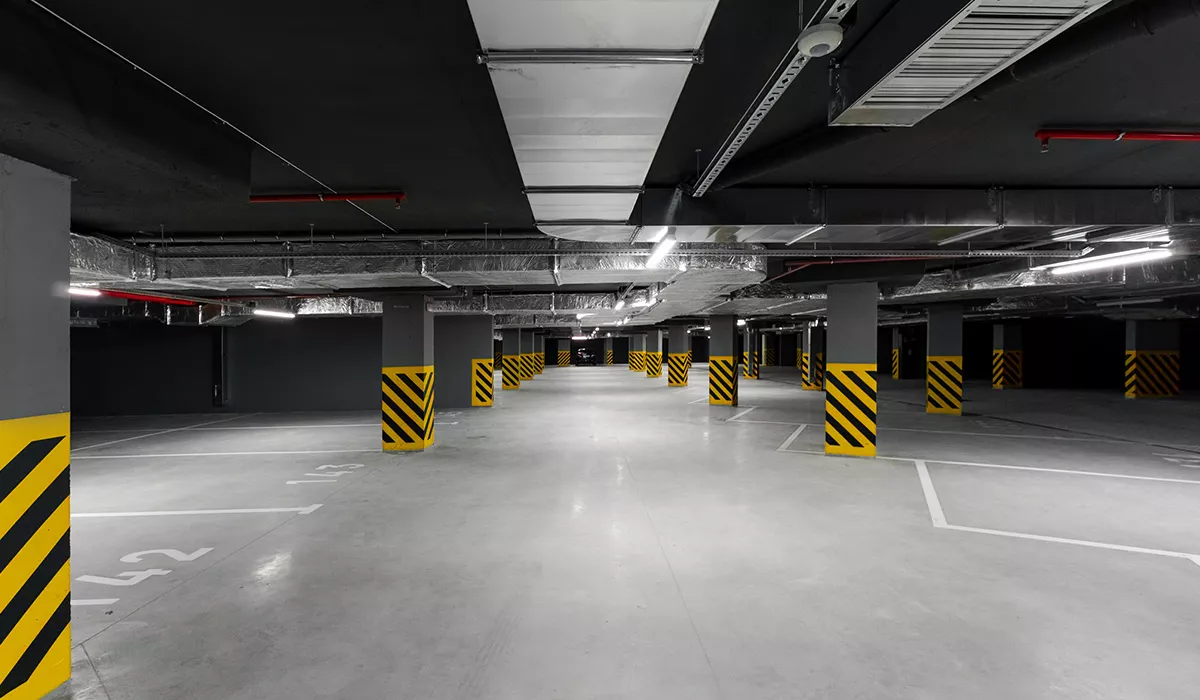

Завершено монтаж системи пожежогасіння.
Виконано нанесення розмітки на 50%.
Благоустрій
Виконано влаштування бруківки на 80%.
Виконано озеленення території на 40%.
Секція В1

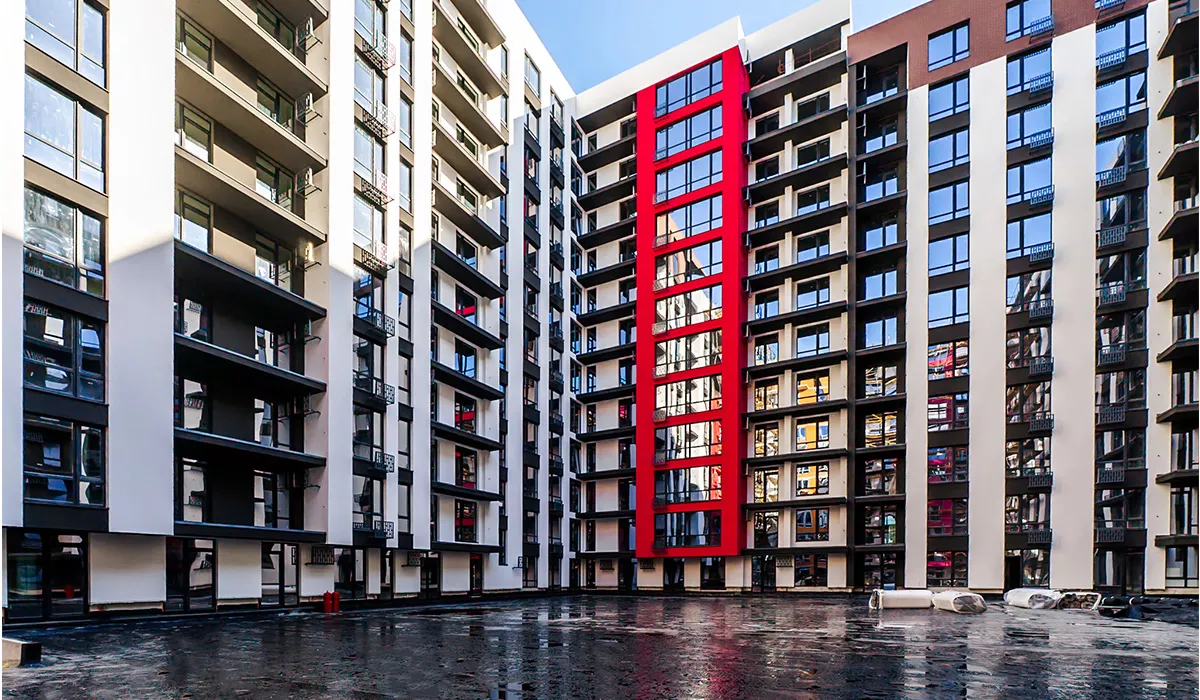

Завершено фасадні роботи.
Виконано монтаж перильного огородження на 65%.
Триває мурування стін комерції.
Триває мурування комор.
Секція В2
Виконано фасадні роботи на 42%.
Завершено штукатурення стін квартир і коридорів 12-го поверху.
Триває штукатурення стін квартир і коридорів 13-го поверху.
Триває мурування стін комерції.
Триває мурування комор.
Секція В3
Виконано фасадні роботи на 30%.
Виконано мурування стін комерції на 90%.
Завершено мурування комор.
Секція В4
Виконано фасадні роботи на 40%.
Виконано скління 13-го поверху на 80%.
Виконано мурування стін комерції на 25%.
Виконано мурування комор на 30%.
Паркінг 2
Виконано влаштування гідроізоляції внутрішнього двору на 40%.
Секція С1
Поверхи 11-й і 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Секція С2
Завершено мурування зовнішніх стін 3-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Секція С3
Цокольний поверх виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 1-го поверху.
Триває влаштування плити перекриття 1-го поверху.
Секція С4
Завершено влаштування вертикальних елементів 7-го поверху.
Триває влаштування плити перекриття 7-го поверху.
Триває мурування зовнішніх стін 3-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано фасадні роботи на 95%.
Завершено штукатурення стін квартир і коридорів.

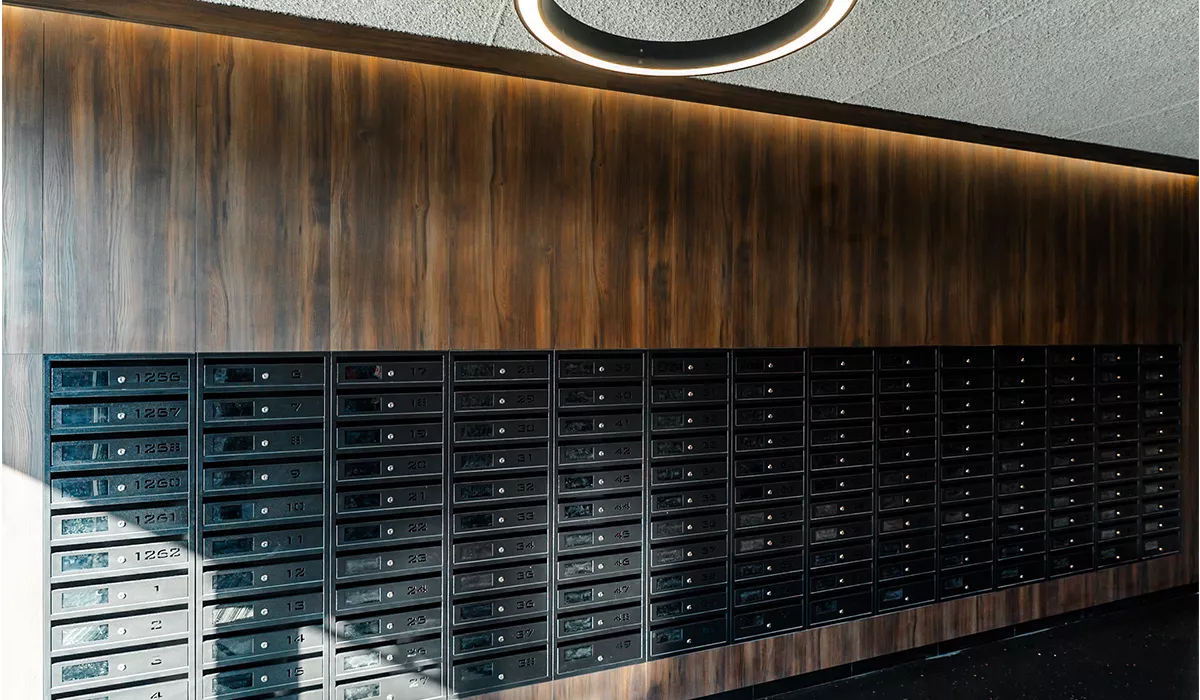

Виконано внутрішнє оздоблення під’їзду на 60%.
Секція S3
Поверхи 12-й і 13-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 14-го поверху.
Триває влаштування плити перекриття 14-го поверху.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Розпочато мурування зовнішніх стін 11-го поверху.
Завершено мурування внутрішніх стін 9-го і 10-го поверхів.
Секція S4
Поверх 11-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 12-го поверху.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Завершено мурування внутрішніх стін 9-го і 10-го поверхів.
Секція S5
Поверх 13-й виконано конструктивами на 100%.
Завершено всі монолітні роботи.
Розпочато фасадні роботи.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 13-го поверху.
Завершено скління з 2-го по 9-й поверхи.
Розпочато скління 10-го поверху.
Триває штукатурення стін квартир і коридорів з 2-го по 6-й поверхи.
Секція S6
Поверхи 7-й і 8-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 9-го поверху.
Триває влаштування плити перекриття 9-го поверху.
Завершено мурування зовнішніх стін 4-го і 5 го поверхів.
Завершено мурування внутрішніх стін 4-го і 5-го поверхів.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
Виконано оздоблення терас загального користування на даху на 50%.
Виконано влаштування терасної дошки на даху на 60%.
Паркінг 1
Завершено монтаж системи пожежогасіння.
Виконано нанесення розмітки на 50%.
Благоустрій
Виконано влаштування бруківки на 80%.
Виконано озеленення території на 40%.
Секція В1
Завершено фасадні роботи.
Виконано монтаж перильного огородження на 65%.
Триває мурування стін комерції.
Триває мурування комор.
Секція В2
Виконано фасадні роботи на 42%.
Завершено штукатурення стін квартир і коридорів 12-го поверху.
Триває штукатурення стін квартир і коридорів 13-го поверху.
Триває мурування стін комерції.
Триває мурування комор.
Секція В3
Виконано фасадні роботи на 30%.
Виконано мурування стін комерції на 90%.
Завершено мурування комор.
Секція В4
Виконано фасадні роботи на 40%.
Виконано скління 13-го поверху на 80%.
Виконано мурування стін комерції на 25%.
Виконано мурування комор на 30%.
Паркінг 2
Виконано влаштування гідроізоляції внутрішнього двору на 40%.
Секція С1
Поверхи 11-й і 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Секція С2
Завершено мурування зовнішніх стін 3-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Секція С3
Цокольний поверх виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 1-го поверху.
Триває влаштування плити перекриття 1-го поверху.
Секція С4
Завершено влаштування вертикальних елементів 7-го поверху.
Триває влаштування плити перекриття 7-го поверху.
Триває мурування зовнішніх стін 3-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано фасадні роботи на 95%.
Завершено штукатурення стін квартир і коридорів.
Виконано внутрішнє оздоблення під’їзду на 60%.
Секція S3
Поверхи 12-й і 13-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 14-го поверху.
Триває влаштування плити перекриття 14-го поверху.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Розпочато мурування зовнішніх стін 11-го поверху.
Завершено мурування внутрішніх стін 9-го і 10-го поверхів.
Секція S4
Поверх 11-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 12-го поверху.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Завершено мурування внутрішніх стін 9-го і 10-го поверхів.
Секція S5
Поверх 13-й виконано конструктивами на 100%.
Завершено всі монолітні роботи.
Розпочато фасадні роботи.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 13-го поверху.
Завершено скління з 2-го по 9-й поверхи.
Розпочато скління 10-го поверху.
Триває штукатурення стін квартир і коридорів з 2-го по 6-й поверхи.
Секція S6
Поверхи 7-й і 8-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 9-го поверху.
Триває влаштування плити перекриття 9-го поверху.
Завершено мурування зовнішніх стін 4-го і 5 го поверхів.
Завершено мурування внутрішніх стін 4-го і 5-го поверхів.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
