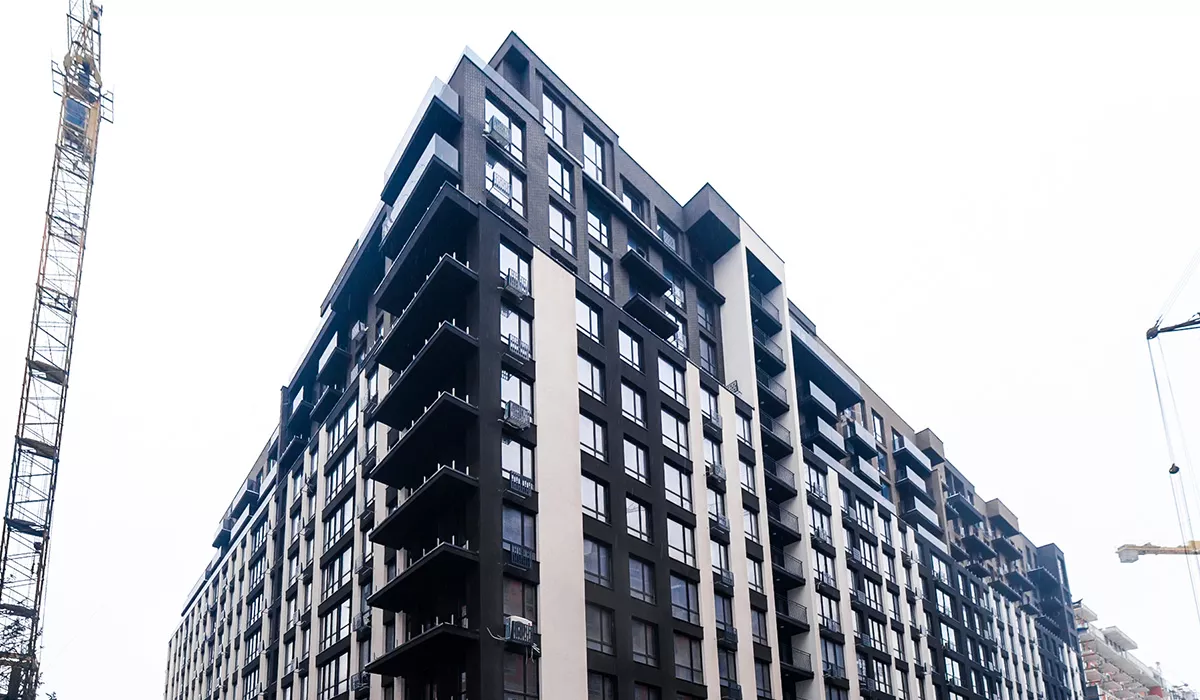

Квартал А
Виконано оздоблення терас загального користування на даху на 70%.
Виконано влаштування скляного огородження балконів на 80%.
Виконано влаштування терасної дошки на даху на 80%.
Паркінг 1
Підготовчий етап передачі паркінгу управляючій компанії.
Благоустрій
Завершено влаштування бруківки.
Завершено озеленення території.
Завершено влаштування зовнішнього освітлення.
Секція В1
Виконано монтаж перильного огородження на 90%.
Виконано внутрішнє оздоблення стін квартир і коридорів на 10%.
Виконано влаштування алюмінієвих конструкцій для вікон комерції на 75%.
Секція В2

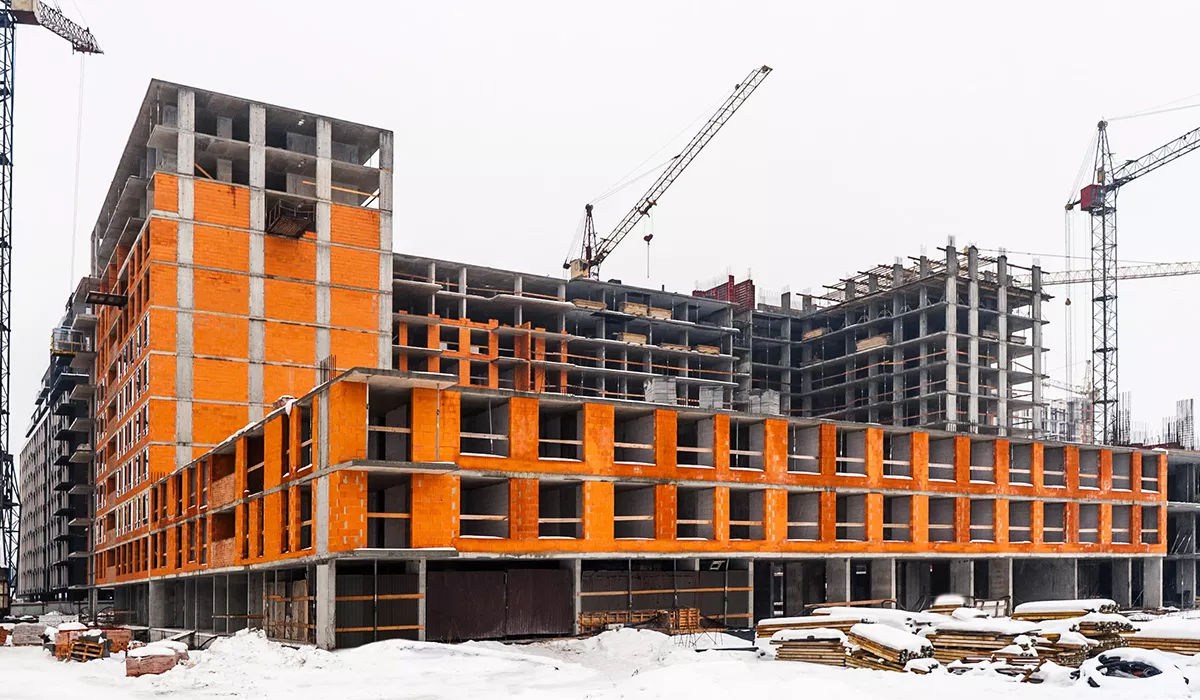

Виконано фасадні роботи на 60%.
Завершено мурування комор.
Виконано влаштування алюмінієвих конструкцій для вікон комерції на 75%.
Виконано оздоблення плиткою на балконах на 20%.
Секція В3
Виконано фасадні роботи на 55%.
Завершено мурування стін комерції.
Виконано штукатурення стін квартир і коридорів на 60%.
Виконано влаштування алюмінієвих конструкцій для вікон комерції на 75%.
Секція В4
Виконано фасадні роботи на 40%.
Виконано скління 13-го поверху на 80%.
Виконано мурування комор на 65%.
Виконано влаштування алюмінієвих конструкцій для вікон комерції на 60%.
Паркінг 2
Виконано влаштування гідроізоляції внутрішнього двору на 70%.
Секція С1
Розпочато скління 7-го поверху.
Завершено мурування зовнішніх стін 9-го поверху.
Розпочато мурування зовнішніх стін 10-го поверху.
Секція С2
Тривають підготовчі роботи до монолітних робіт.
Секція С3
Поверх 3-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 4-го поверху.
Секція С4
Розпочато влаштування вертикальних елементів 12-го поверху.
Паркінг 3
Триває влаштування щебеневої підготовки.
Тривають підготовчі роботи до влаштування промислової підлоги цокольного поверху.
Секція S2
Виконано фасадні роботи комерції на 10%.
Виконано внутрішнє оздоблення під’їзду на 75%.
Секція S3
Завершено скління 5-го поверху.
Триває скління 6-го поверху.
Завершено мурування зовнішніх стін 12-го поверху.
Секція S4
Поверх 14-й виконано конструктивами на 100%.
Завершено мурування зовнішніх стін 12-го поверху.
Секція S5
Виконано фасадні роботи на 60%.
Секція S6
Завершено влаштування вертикальних елементів 13-го поверху.
Триває мурування зовнішніх стін 8-го поверху.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
