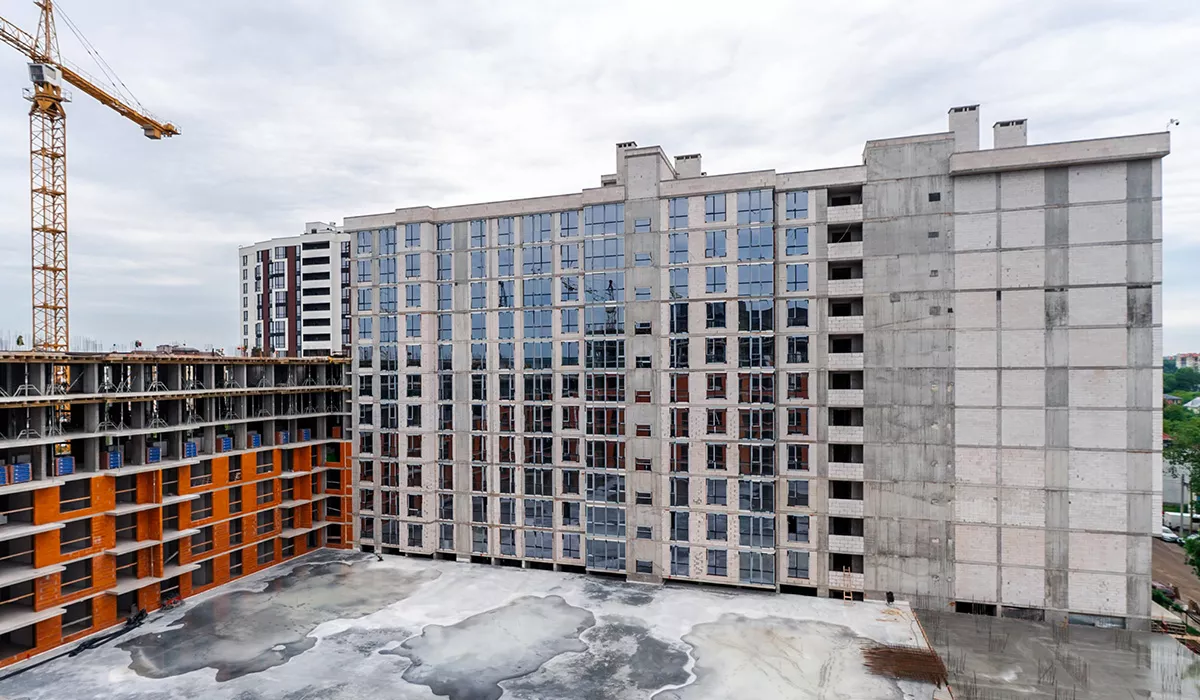

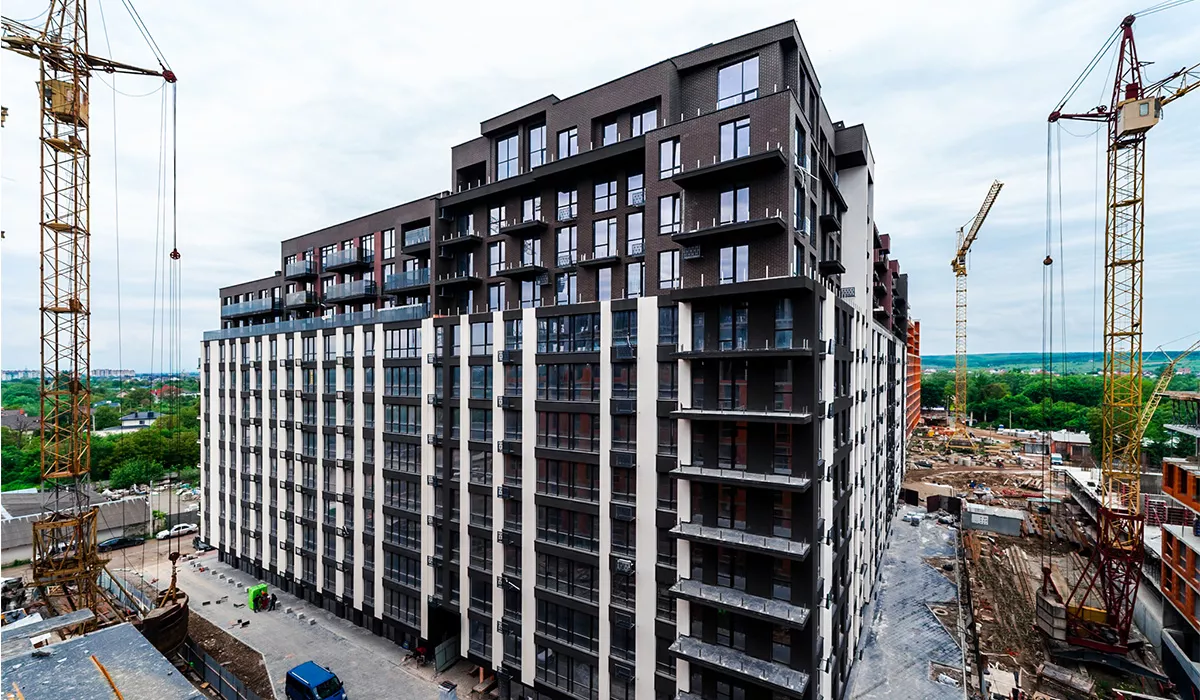

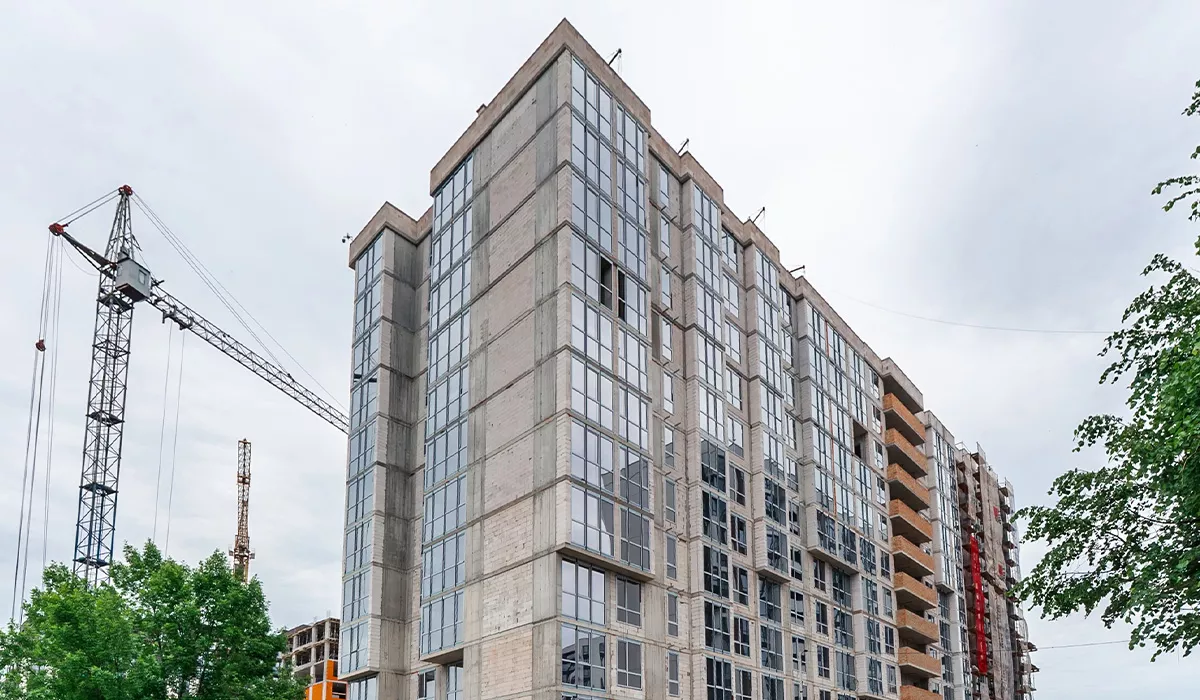

Стан будівництва житлового району Manhattan UP на 27.05.2025
Секція А1
Завершено влаштування промислової підлоги в холі.

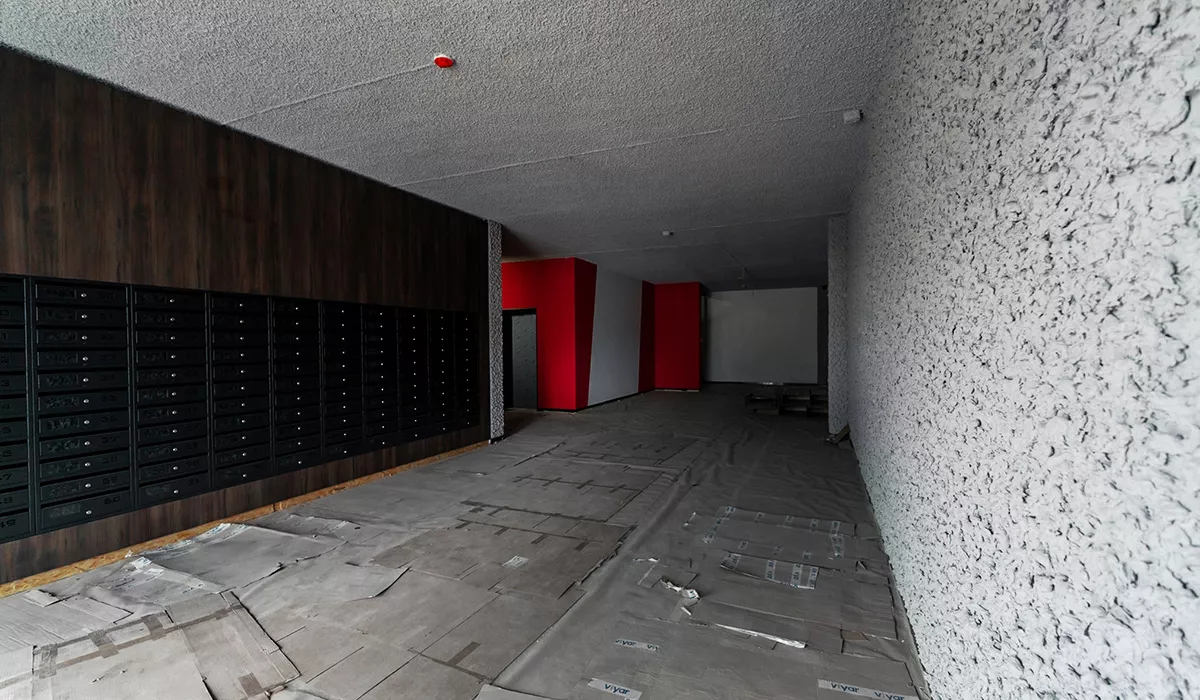

Завершено встановлення поштових скриньок.
Секція А2

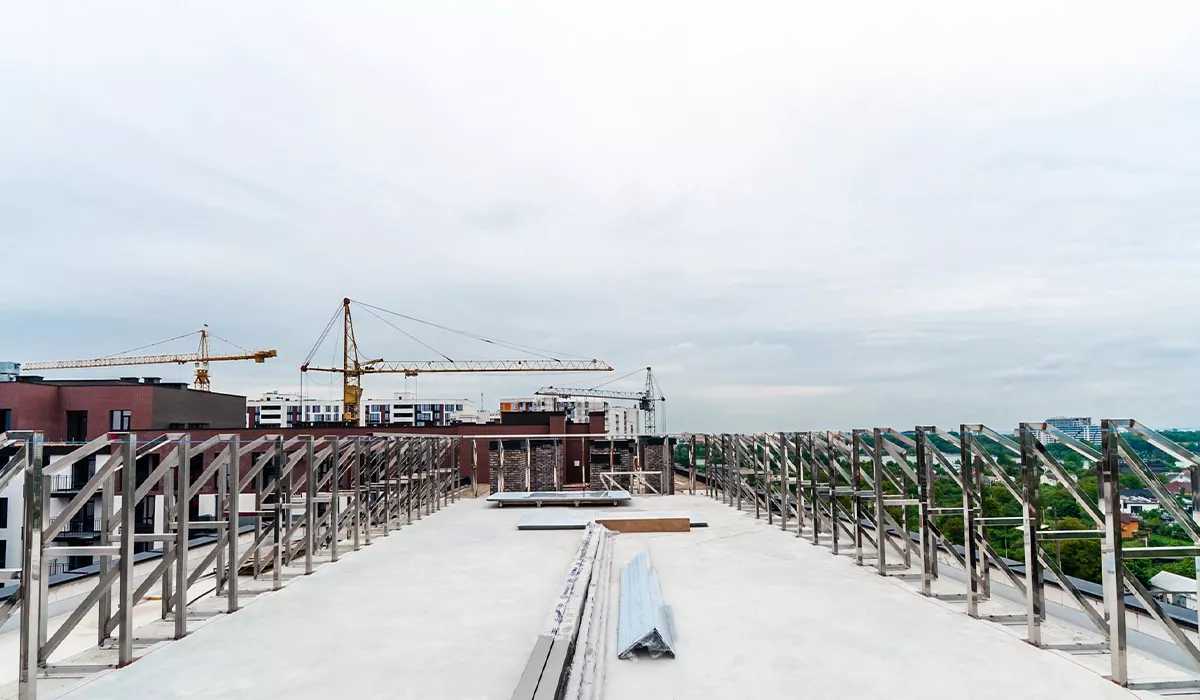

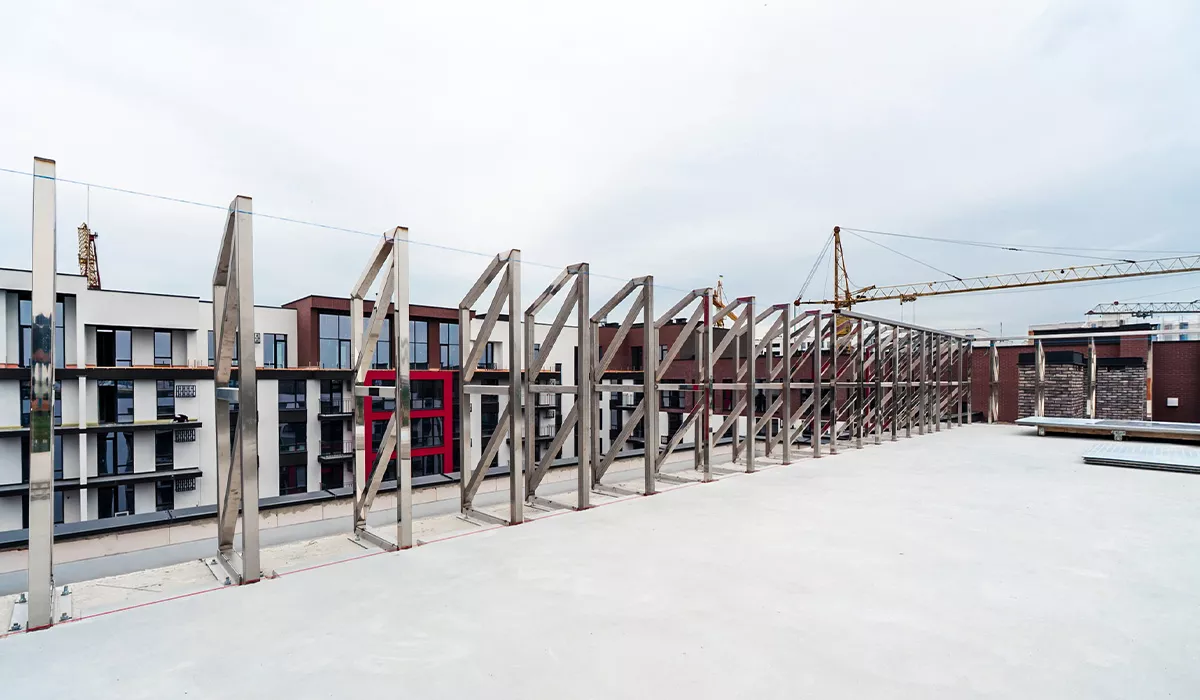

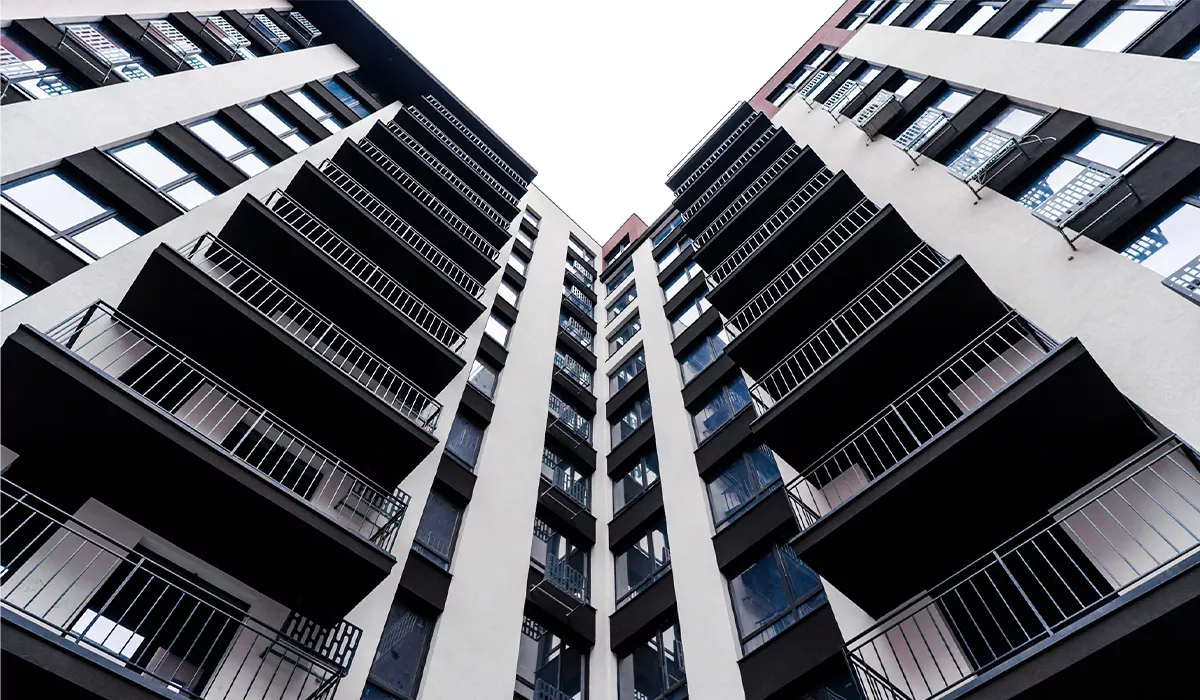

Виконано влаштування перильного огородження балконів на 65%.
Завершено влаштування промислової підлоги в холі.
Секція А3

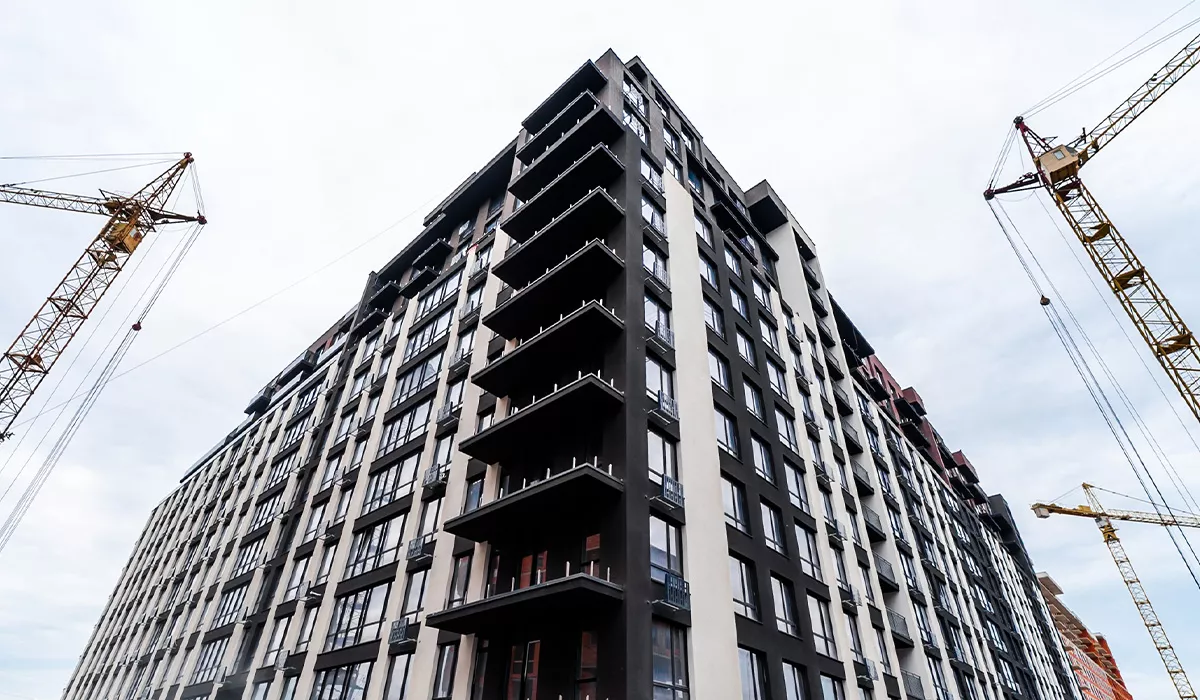

Виконано влаштування перильного огородження балконів на 60%.

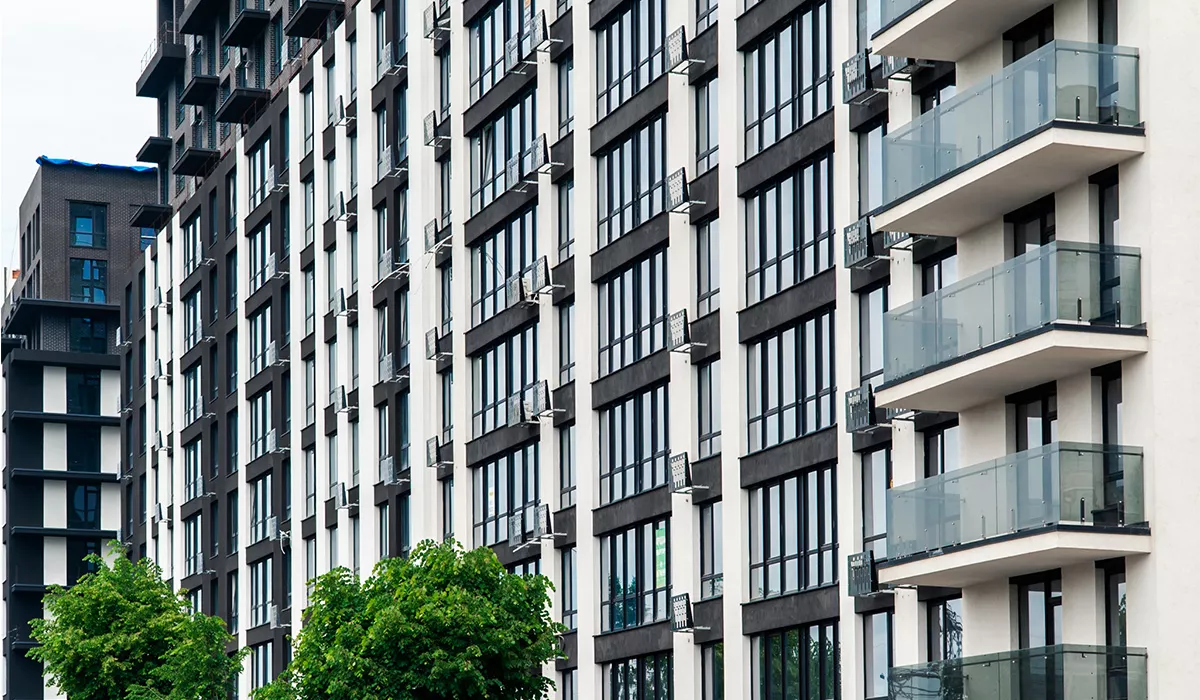

Виконано оздоблення плиткою на балконах на 92%.
Виконано оздоблення терас на 90%.
Завершено монтаж ліфтів.
Секція А4

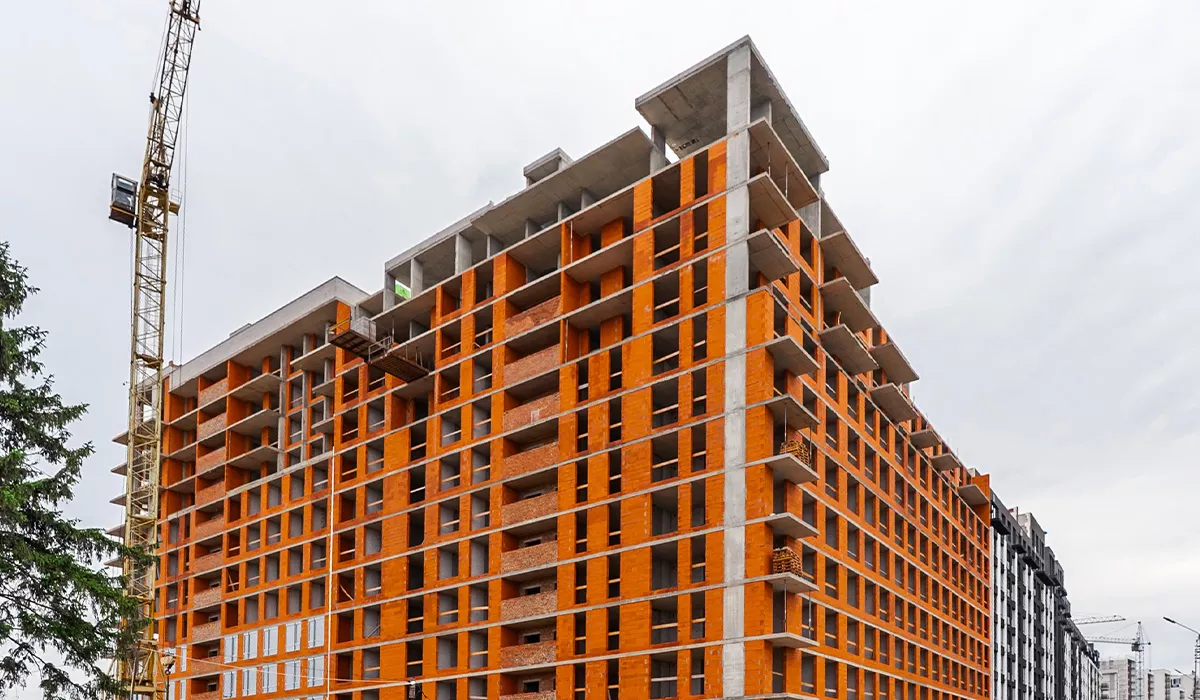

Виконано влаштування комерційного фасаду на 75%.
Виконано влаштування систем опалення квартир на 95%.
Виконано влаштування промислових підлог у коридорах на 100%.
Завершено монтаж вхідних дверей.
Виконано внутрішнє оздоблення коридорів на 80%.
Паркінг 1
Завершено фарбування стін та стелі на 1-му рівні.
Триває монтаж системи пожежогасіння.
Завершено влаштування промислової підлоги.
Секція В1

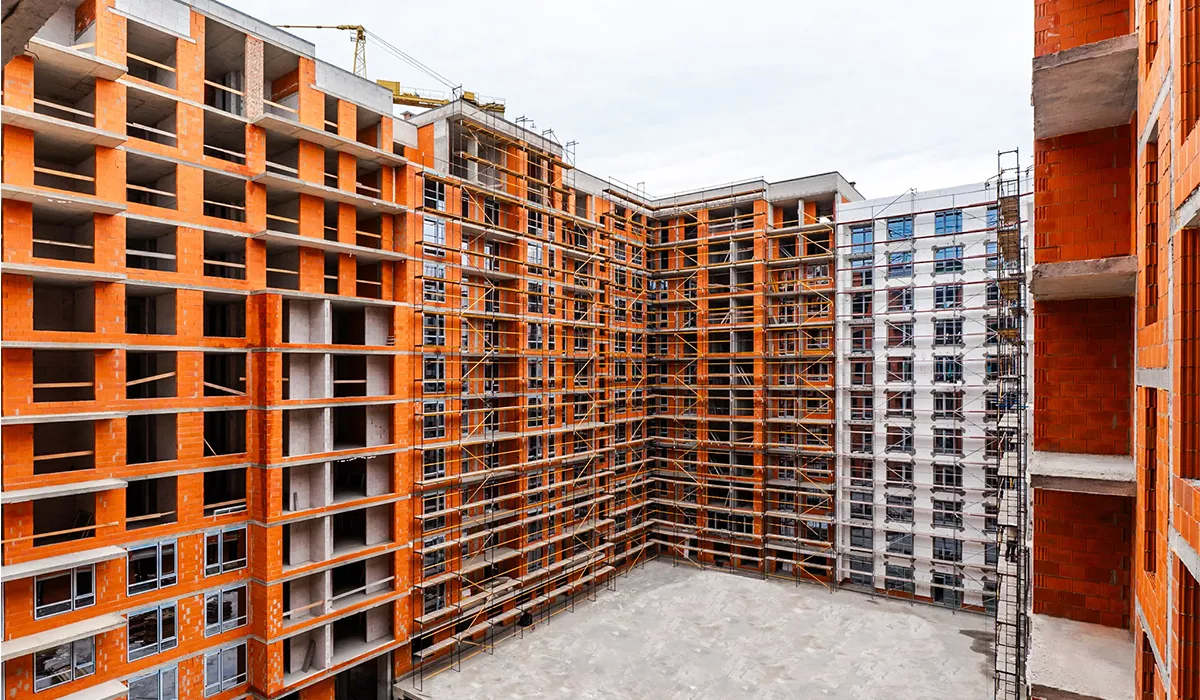

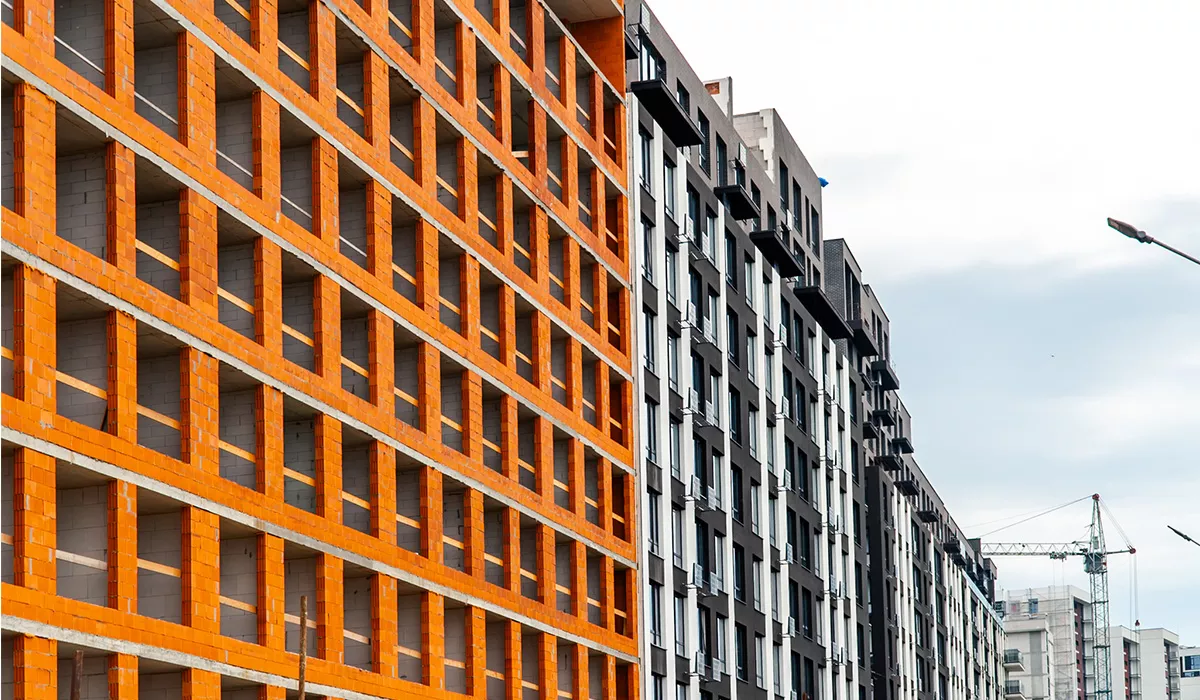

Виконано фасадні роботи на 75%.
Завершено штукатурення коридорів та квартир з 10-го по 12-й поверх.
Секція В2
Триває скління з 7-го по 11-й поверх.
Триває штукатурення стін квартир і коридорів 2-го поверху.
Секція В3
Триває скління 3-го поверху.
Секція В4
Завершено монолітні роботи.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Триває мурування зовнішніх стін 11-го і 12-го поверхів.
Завершено мурування внутрішніх стін 9-го і 10-го поверхів.
Триває мурування внутрішніх стін 11-го поверху.
Паркінг 2
Завершено монолітні роботи.

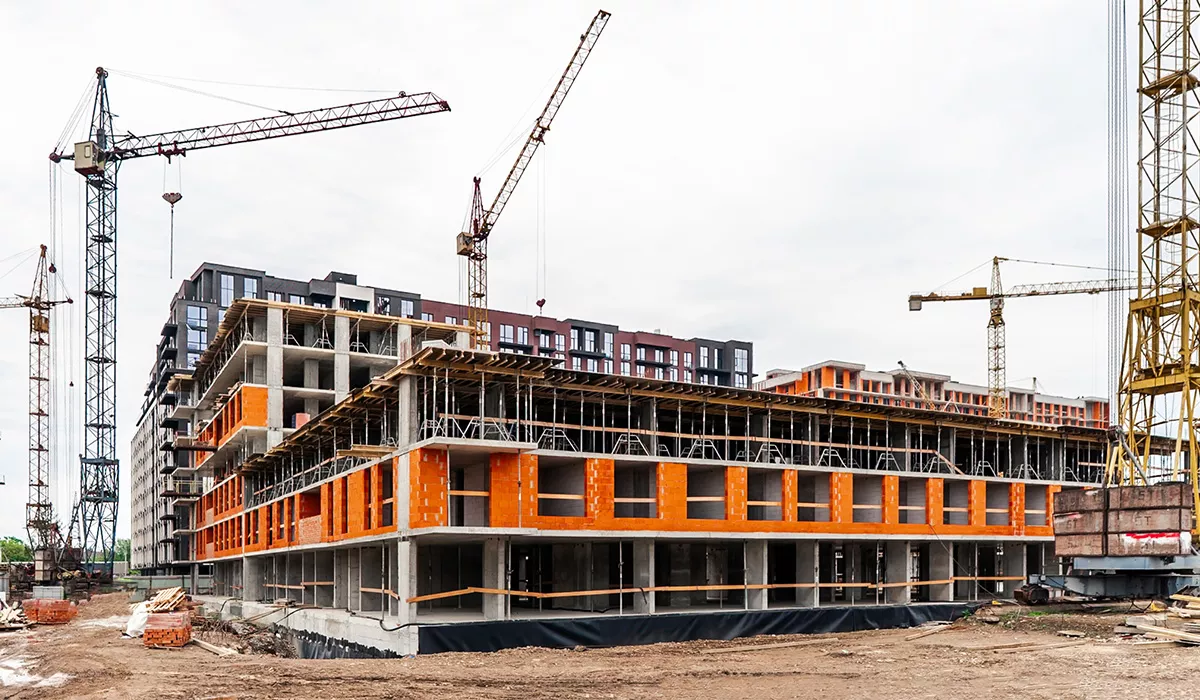

Секція С1

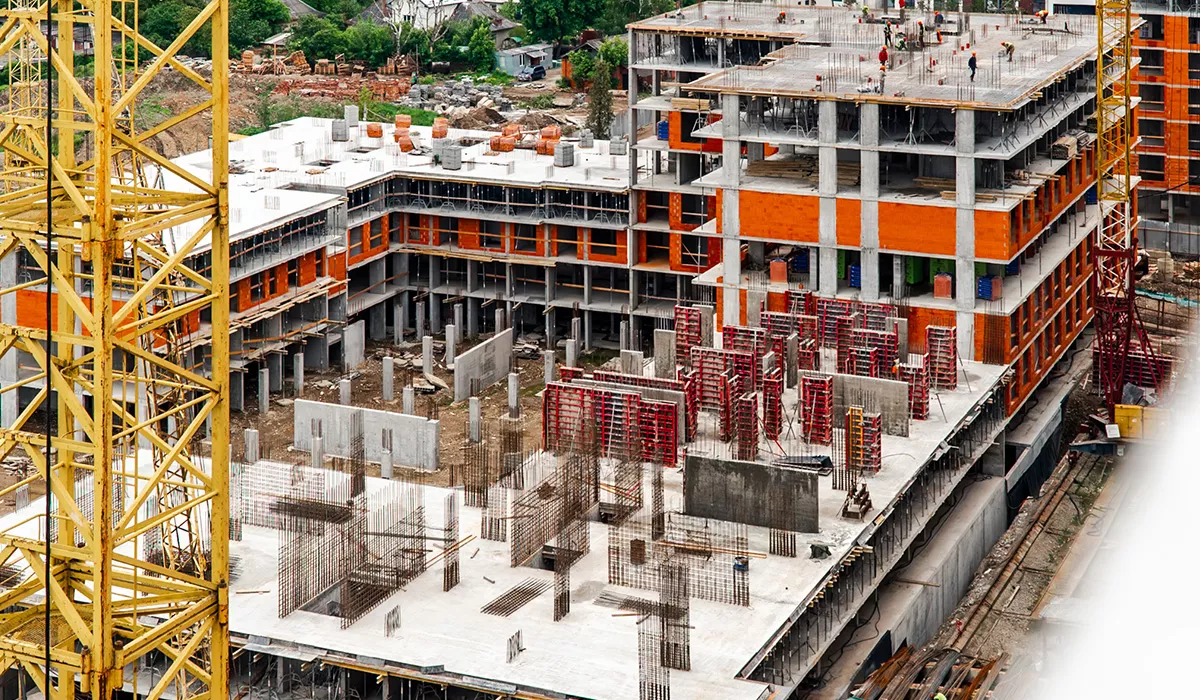

Поверхи 4-й і 5-й виконано конструктивами на 100%.
Завершено мурування зовнішніх стін 3-го поверху.
Триває мурування зовнішніх стін 4-го і 5-го поверхів.
Завершено мурування внутрішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 4-го поверху.
Секція С2
Поверх 3-й виконано конструктивами на 100%.
Розпочато мурування зовнішніх стін 2-го поверху.
Секція С3
Завершено вдавлювання паль.
Секція С4
Триває влаштування вертикальних елементів 2-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Розпочато фасадні роботи.
Завершено влаштування віконних конструкцій.
Секція S3
Поверхи 6-8 виконано конструктивами на 100%.
Завершено мурування зовнішніх стін з 2-го по 4-й поверх.
Триває мурування зовнішніх стін 5-го поверху.
Завершено мурування внутрішніх стін з 2-го по 4-й поверх.
Триває мурування внутрішніх стін 5-го поверху.
Секція S4
Поверхи 6-й і 7-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 8-го поверху.
Завершено мурування зовнішніх стін з 2-го по 5-й поверх.
Триває мурування зовнішніх стін 6-го поверху.
Завершено мурування внутрішніх стін з 2-го по 5-й поверх.
Триває мурування внутрішніх стін 6-го поверху.
Секція S5
Поверхи 7-9 виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Триває мурування зовнішніх стін 6-го і 7-го поверхів.
Триває мурування внутрішніх стін 6-го і 7-го поверхів.
Секція S6
Завершено влаштування вертикальних елементів цокольного поверху.
Завершено влаштування плити перекриття цокольного поверху.
Поверх 1-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 2-го поверху.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
