Стан будівництва житлового району Manhattan UP на 24.03.2026

Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026
Стан будівництва житлового району Manhattan UP на 24.03.2026

01 /16

Квартал А
Виконано оздоблення терас загального користування на даху на 85%.
Виконано влаштування скляного огородження балконів на 80%.
Завершено влаштування терасної дошки на даху.
Паркінг 1
Передано управляючій компанії.

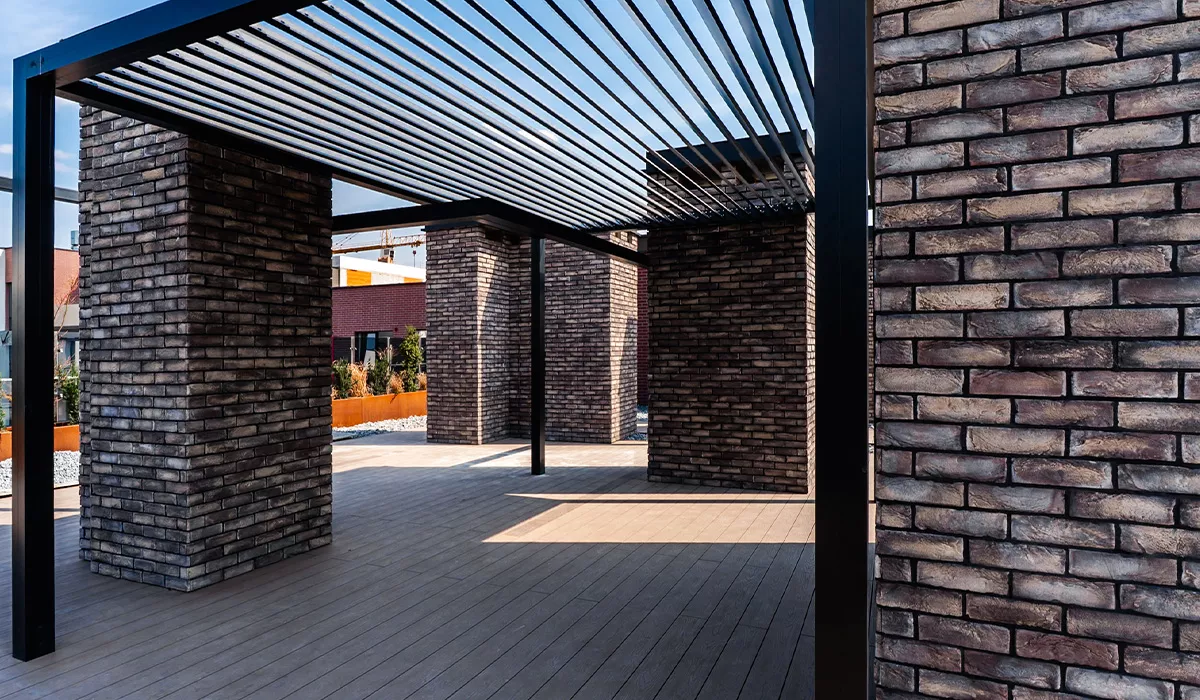

Благоустрій
Триває благоустрій двору.
Секція В1
Виконано монтаж перильного огородження на 90%.
Виконано внутрішнє оздоблення стін квартир і коридорів на 65%.
Виконано оздоблення плиткою сходових на 55%.
Секція В2
Виконано фасадні роботи на 75%.
Виконано оздоблення плиткою на балконах на 20%.
Триває монтаж систем пожежогасіння.
Секція В3
Виконано фасадні роботи на 78%.
Завершено штукатурення стін квартир і коридорів.
Секція В4
Виконано фасадні роботи на 65%.
Завершено скління 13-го поверху.
Завершено мурування комор.
Паркінг 2
Виконано влаштування гідроізоляції внутрішнього двору на 85%.
Триває монтаж систем пожежогасіння.
Триває влаштування промислової підлоги.
Секція С1

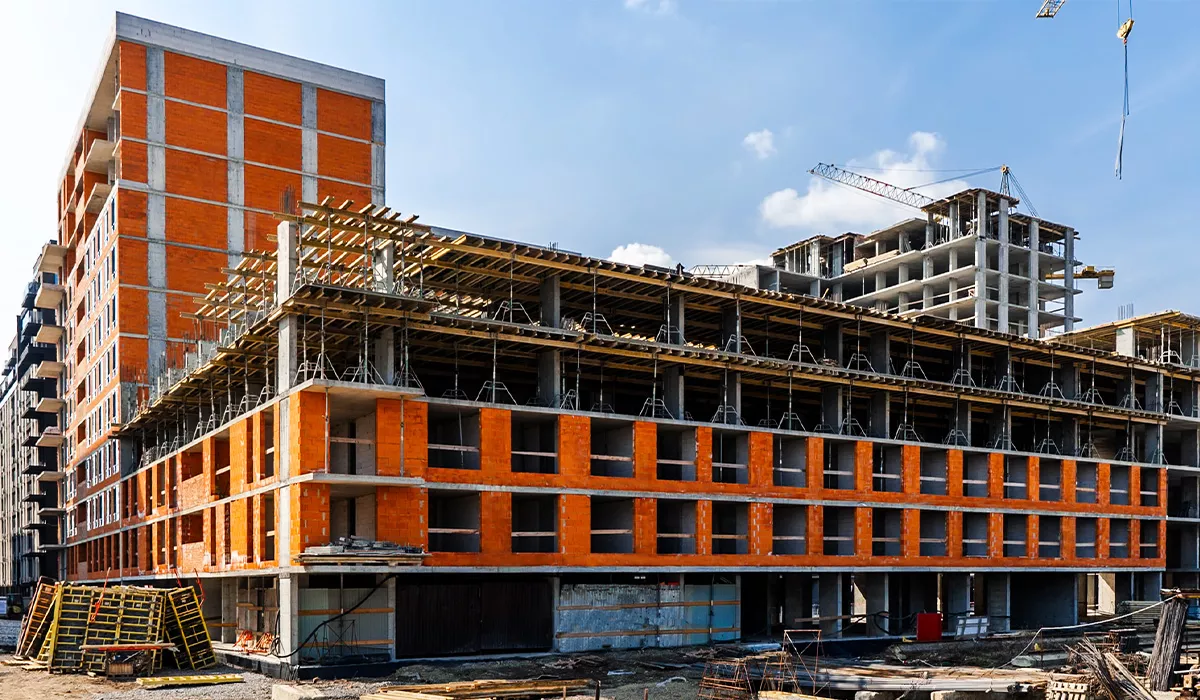

Завершено скління 7-го і 8-го поверхів.
Триває скління 9-го поверху.
Завершено мурування зовнішніх стін з 10-го по 12-й поверхи.
Триває мурування внутрішніх стін 11-го і 12-го поверхів.
Триває мурування парапетів терас загального користування 12-го поверху.
Секція С2
Поверх 4-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 5-го поверху.
Триває влаштування плити перекриття 5-го поверху.
Секція С3
Поверх 5-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 6-го поверху.
Розпочато влаштування плити перекриття 6-го поверху.
Секція С4
Поверх 13-й виконано конструктивами на 100%.
Триває мурування зовнішніх стін з 5-го по 8-й поверхи.
Паркінг 3
Поверх -1-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 1-го поверху.
Секція S2
Виконано фасадні роботи комерції на 10%.
Виконано внутрішнє оздоблення під’їзду на 90%.
Виконано монтаж вхідних дверей до квартир на 95%.
Виконано монтаж ліфтів на 50%.
Секція S3
Виконано фасадні роботи на 30%.
Завершено скління 11-го і 12-го поверхів.
Триває скління 13-го поверху.
Завершено мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.
Триває мурування внутрішніх стін 13-го та 14-го поверхів.
Секція S4
Завершено скління з 8-го по 12-й поверхи.
Триває скління 13-го поверху.
Завершено мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 11-го поверху.
Триває мурування внутрішніх стін 12-го поверху.
Секція S5
Виконано фасадні роботи на 95%.
Виконано монтаж систем пожежогасіння на 80%.
Завершено штукатурення стін квартир з 2-го по 12-й поверхи.
Секція S6
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
