Стан будівництва житлового району Manhattan UP на 23.06.2025
Секція А3
Виконано оздоблення терас на 95%.
Завершено фарбування промислової підлоги на коридорах.
Секція А4

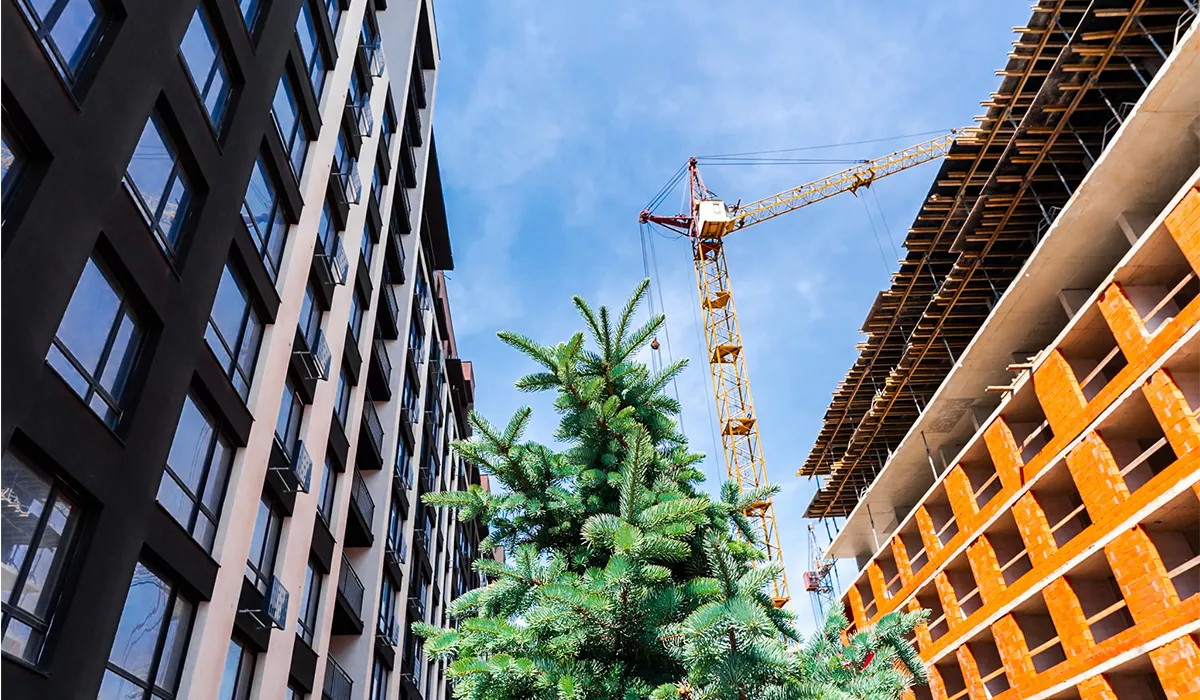

Триває монтаж басейну.
Розпочато озеленення даху будинку.
Завершено влаштування комерційного фасаду.
Виконано внутрішнє оздоблення коридорів на 90%.
Завершено влаштування терасної дошки.
Завершено укладання декоративного каменю на терасі спільного користування, розташованій на даху будинку.

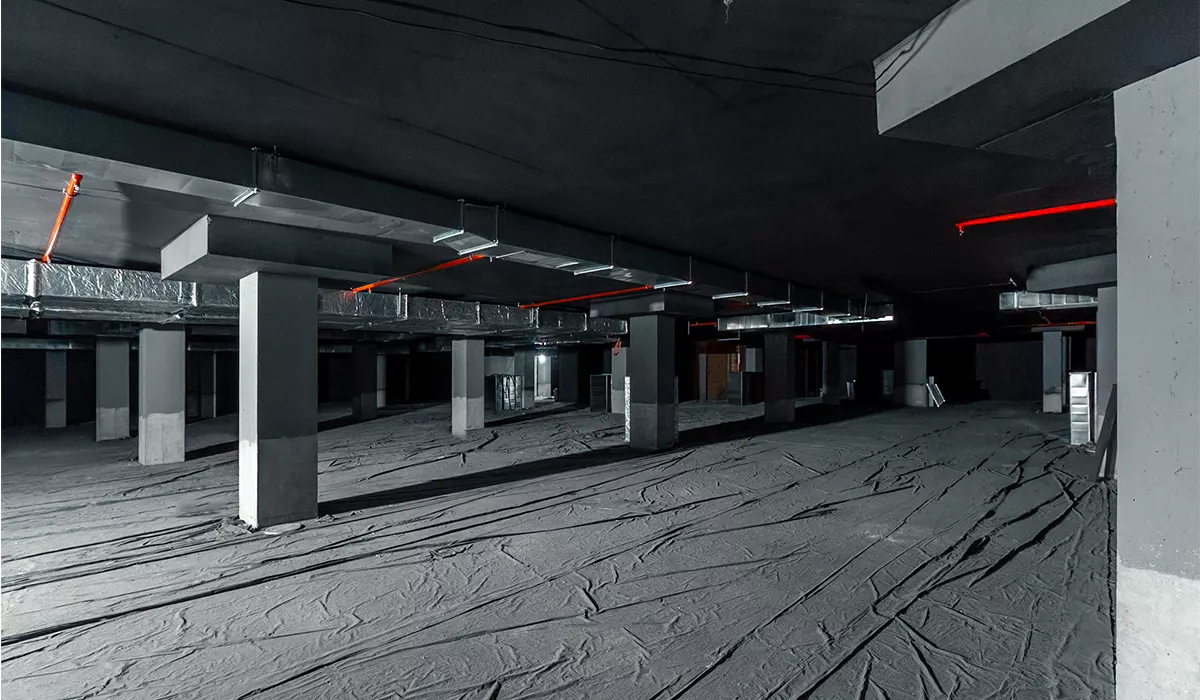

Паркінг 1
Триває монтаж системи пожежогасіння.
Секція В1

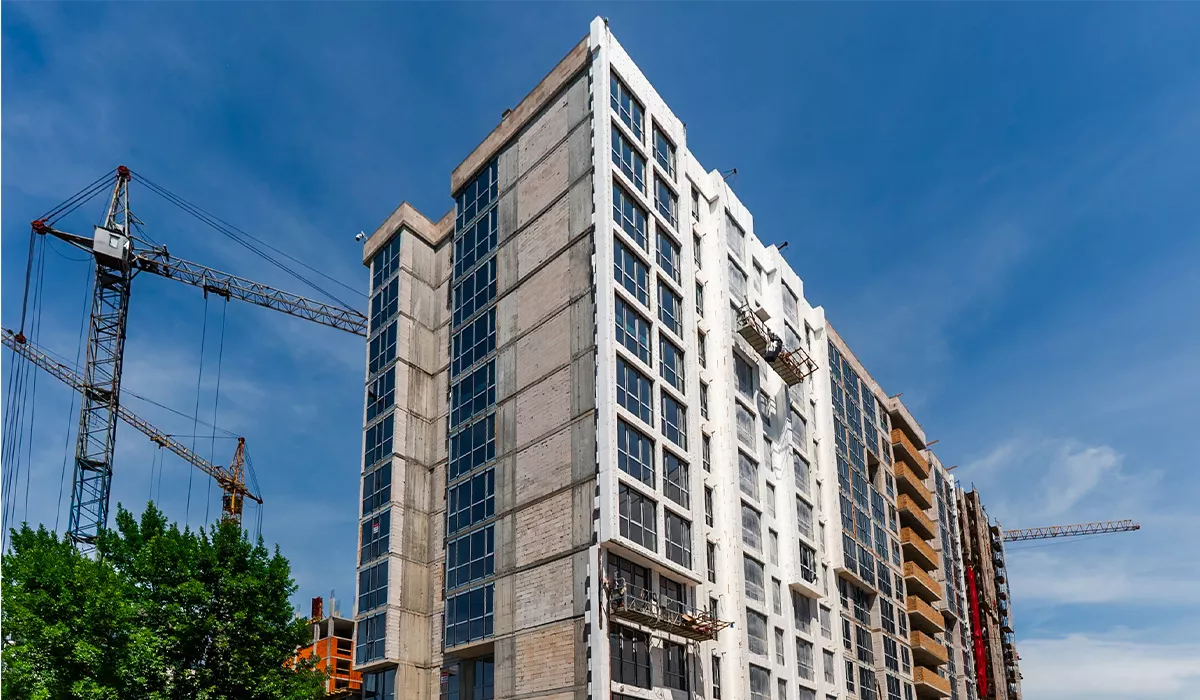

Виконано фасадні роботи на 80%.
Секція В2

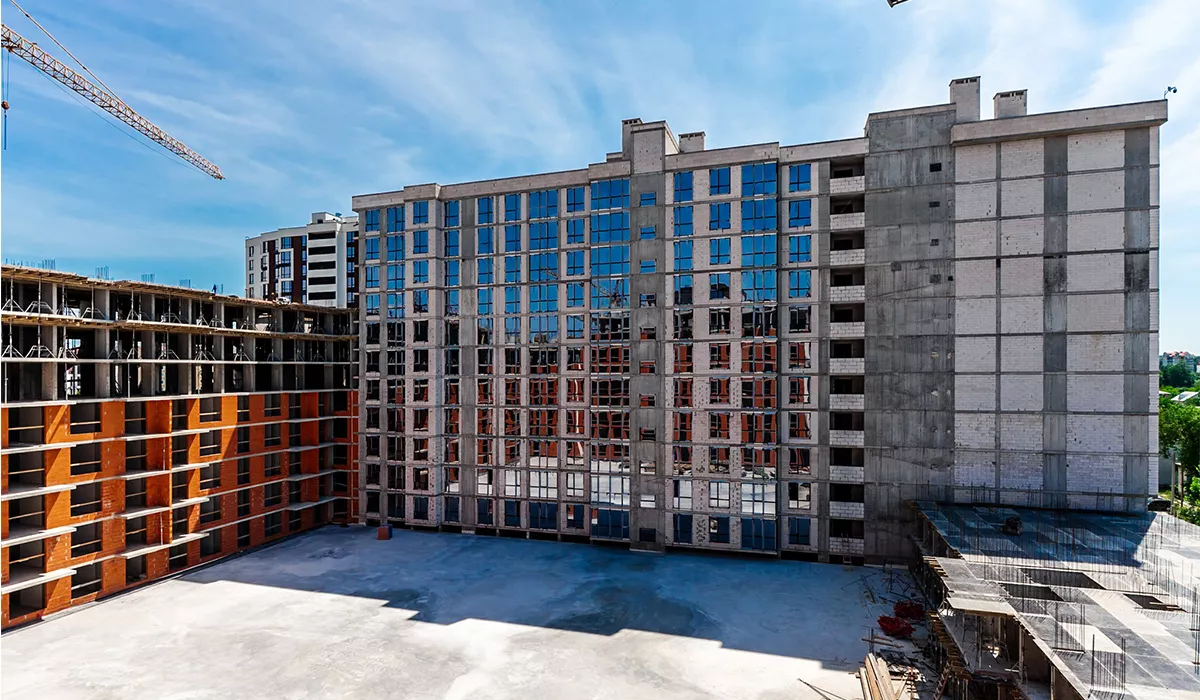

Завершено скління з 7-го по 9-й поверх
Триває скління 10-го і 11-го поверхів.
Триває монтаж алюмінієвих конструкцій з 2-го по 13-й поверх.
Завершено штукатурення стін квартир і коридорів 2-го і 3-го поверхів.
Триває штукатурення стін квартир і коридорів 4-го поверху.
Секція В3
Завершено скління з 3-го по 8-й поверх.
Триває скління 9-го поверху.
Секція В4

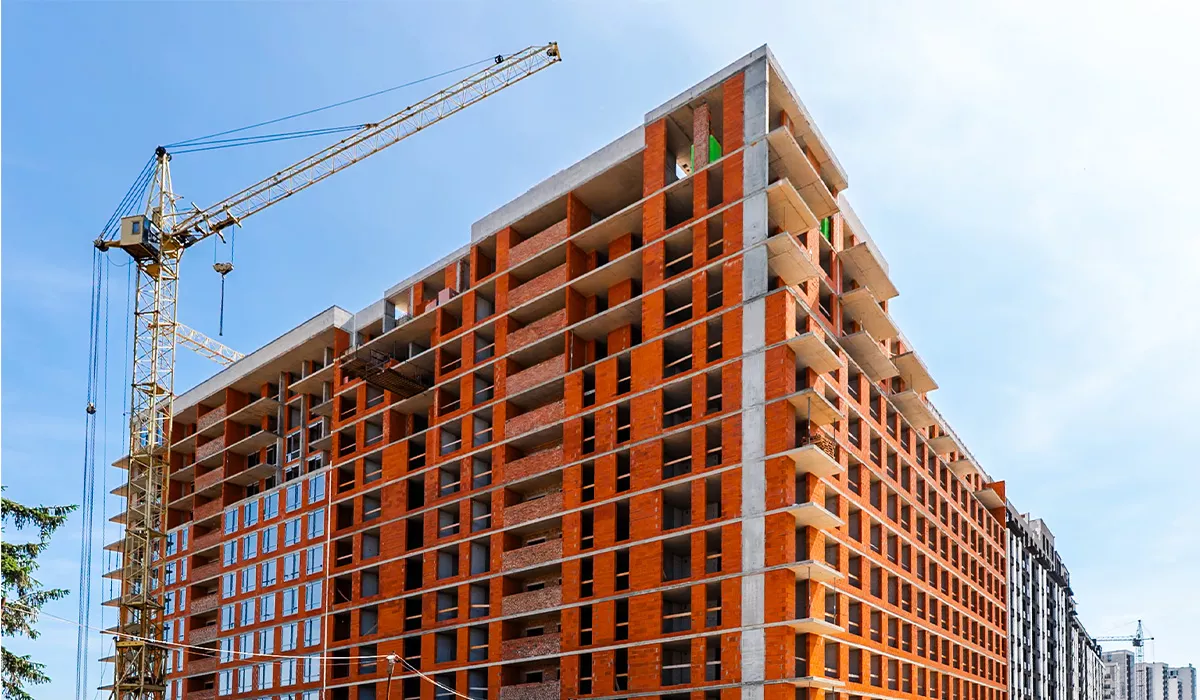

Завершено мурування зовнішніх стін 11-го і 12-го поверхів.
Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін 11-го поверху.
Триває мурування внутрішніх стін 12-го поверху.
Паркінг 2
Завершено монолітні роботи.

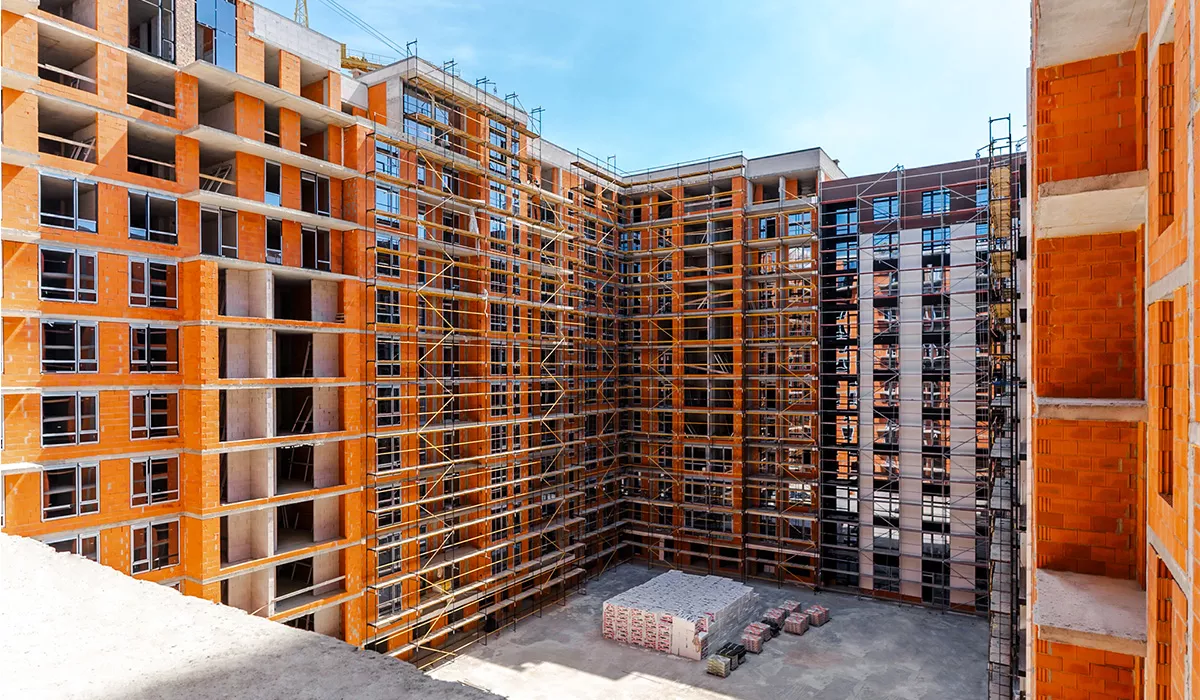

Секція С1
Поверхи 6-й і 7-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 8-го поверху.
Завершено мурування зовнішніх стін 4-го і 5-го поверхів.
Триває мурування внутрішніх стін 4-го і 5-го поверхів.
Секція С2
Триває мурування зовнішніх стін 2-го поверху.
Секція С3
Триває влаштування фундаментних ростверків.
Секція С4
Поверх 2-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 3-го поверху.
Триває влаштування плити перекриття 3-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.

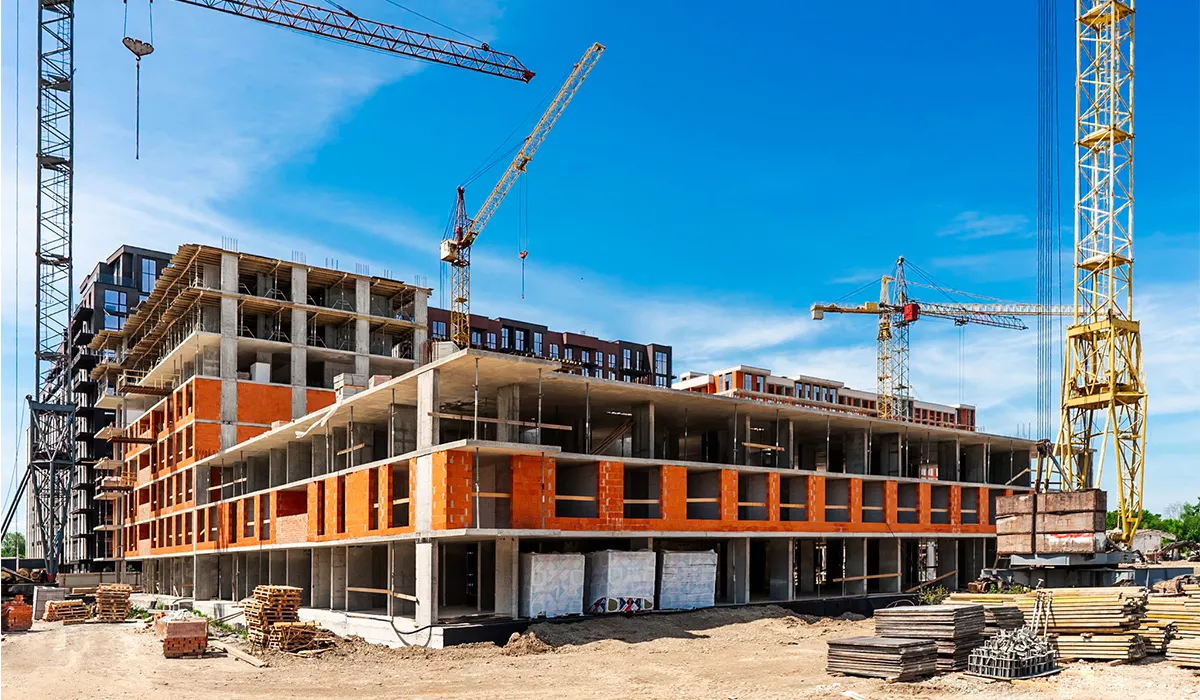

Секція S2
Тривають фасадні роботи.
Триває штукатурення стін квартир і коридорів.
Триває монтаж електропостачання.
Секція S3
Завершено влаштування вертикальних елементів 9-го поверху.
Триває влаштування плити перекриття 9-го поверху.
Завершено мурування зовнішніх стін 5-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Завершено мурування внутрішніх стін 5-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція S4
Поверх 8-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 9-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція S5
Поверх 10-й виконано конструктивами на 100%.
Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
Триває мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 6-го і 7-го поверхів.
Триває мурування внутрішніх стін 8-го поверху.
Секція S6
Поверх 2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 3-го поверху.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
