Секція А1
Завершено влаштування перильного огородження балконів.
Завершено влаштування комерційного фасаду.

Завершено декоративне оздоблення холу.
Секція А2
Завершено внутрішнє оздоблення сходової.
Виконано влаштування перильного огородження балконів на 65%.
Секція А3
Виконано влаштування перильного огородження балконів на 60%.
Виконано оздоблення плиткою на балконах на 75%.
Секція А4

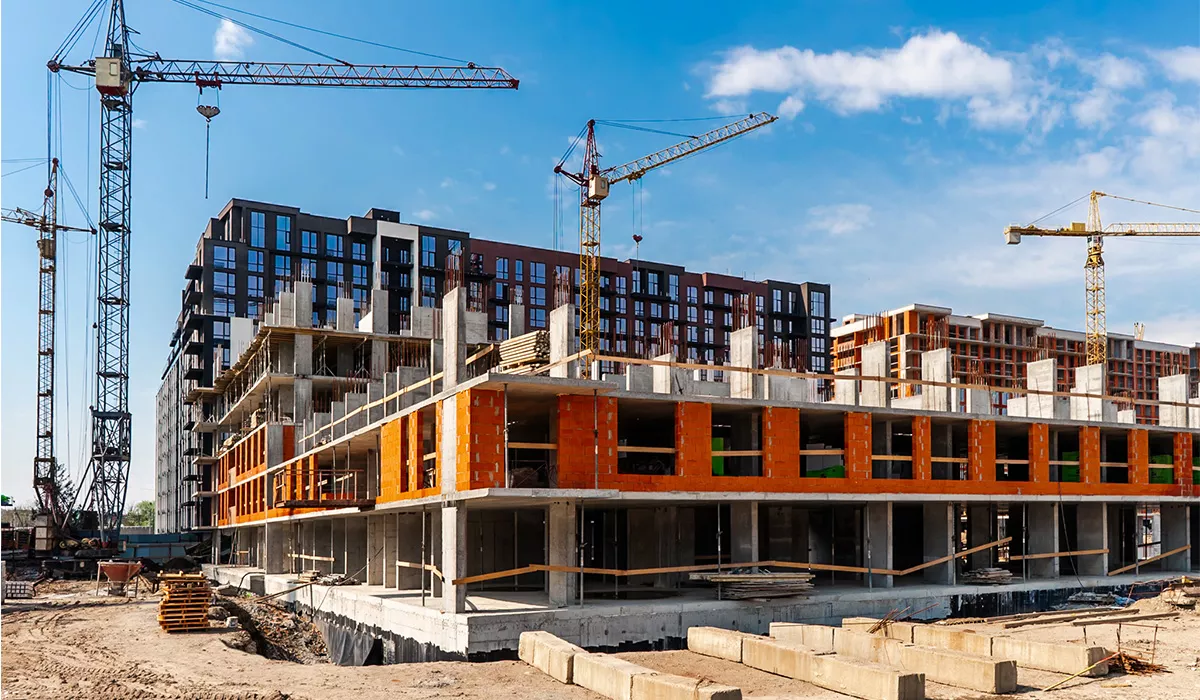

Виконано влаштування комерційного фасаду на 50%.
Виконано влаштування систем опалення квартир на 95%.
Виконано влаштування промислових підлог у коридорах на 100%.
Паркінг 1
Триває фарбування стін та стелі на 1-му рівні.
Триває монтаж системи пожежогасіння.
Секція В1
Виконано фасадні роботи на 65%.
Завершено штукатурення коридорів та квартир з 1-го до 9-го поверху.
Завершено скління 12-го поверху.
Секція В2
Завершено скління з 2-го по 6-поверхів.
Секція В3
Триває скління 3-го поверху.
Секція В4

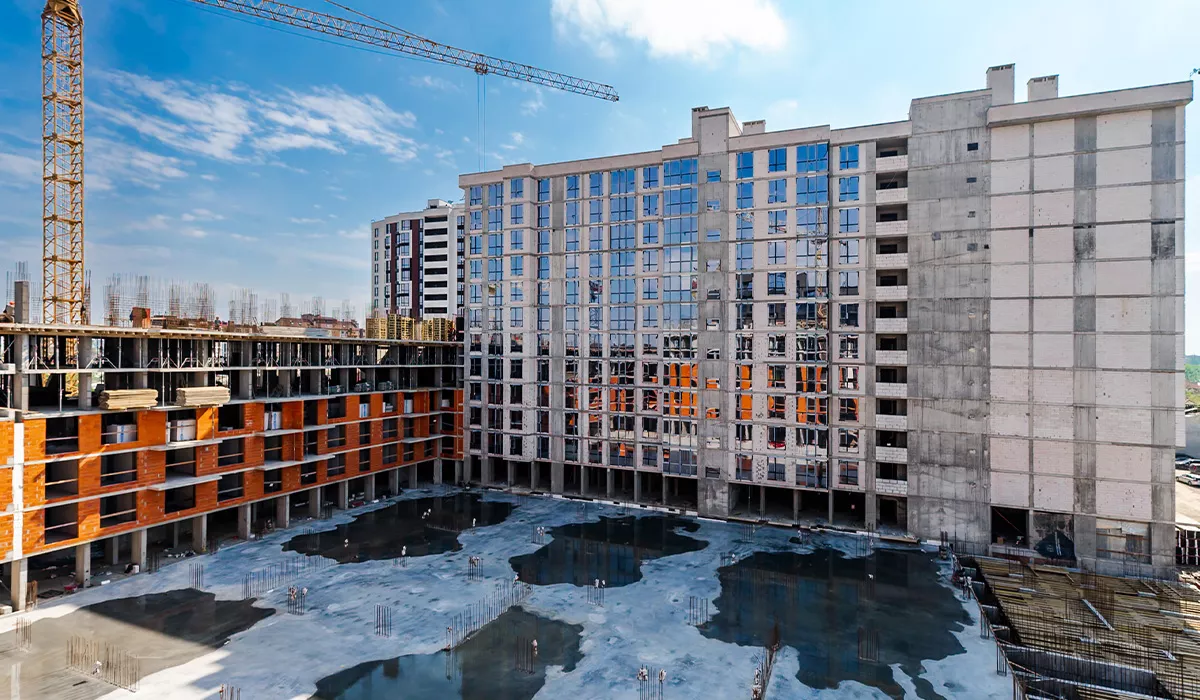

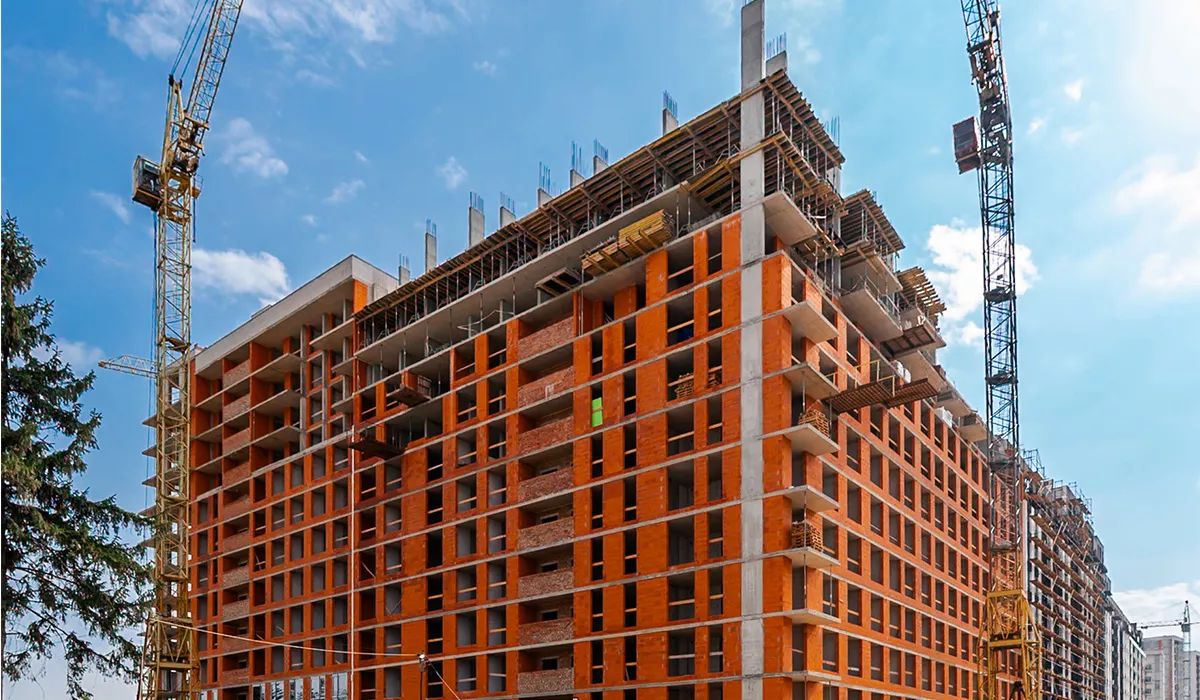

Поверхи 10-12 виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 13-го поверху.

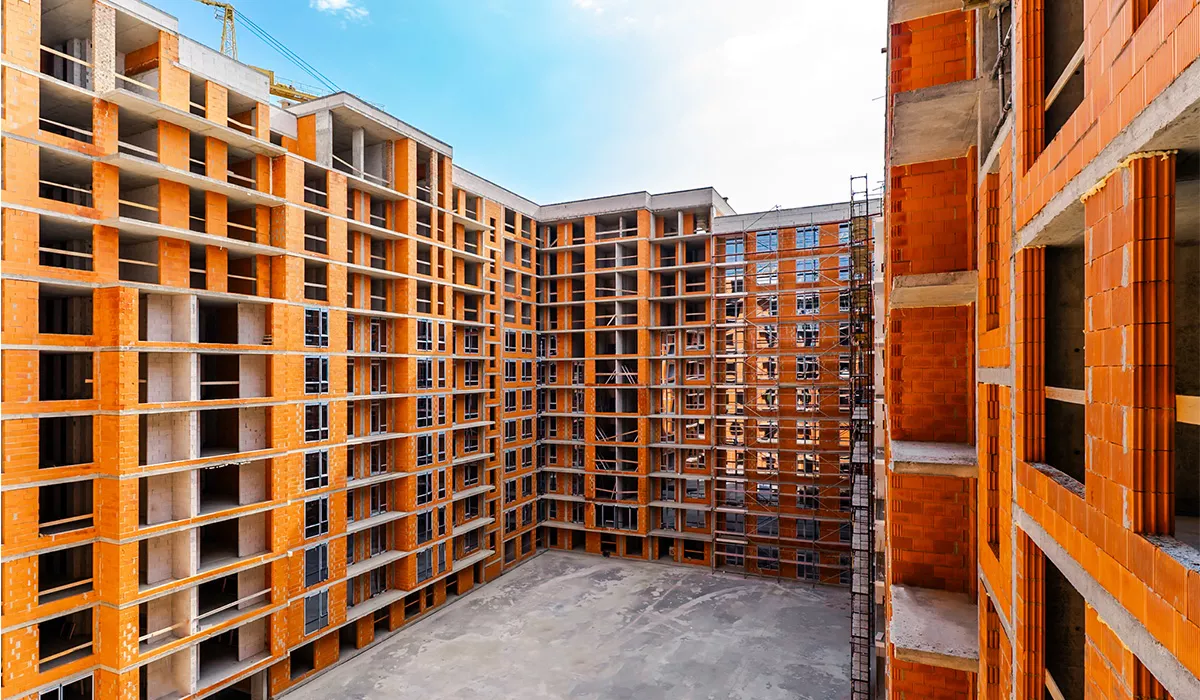

Завершено мурування зовнішніх стін 7-го і 8-го поверхів.
Триває мурування зовнішніх стін 9-го і 10-го поверхів.
Триває мурування внутрішніх стін 9-го поверху.
Паркінг 2

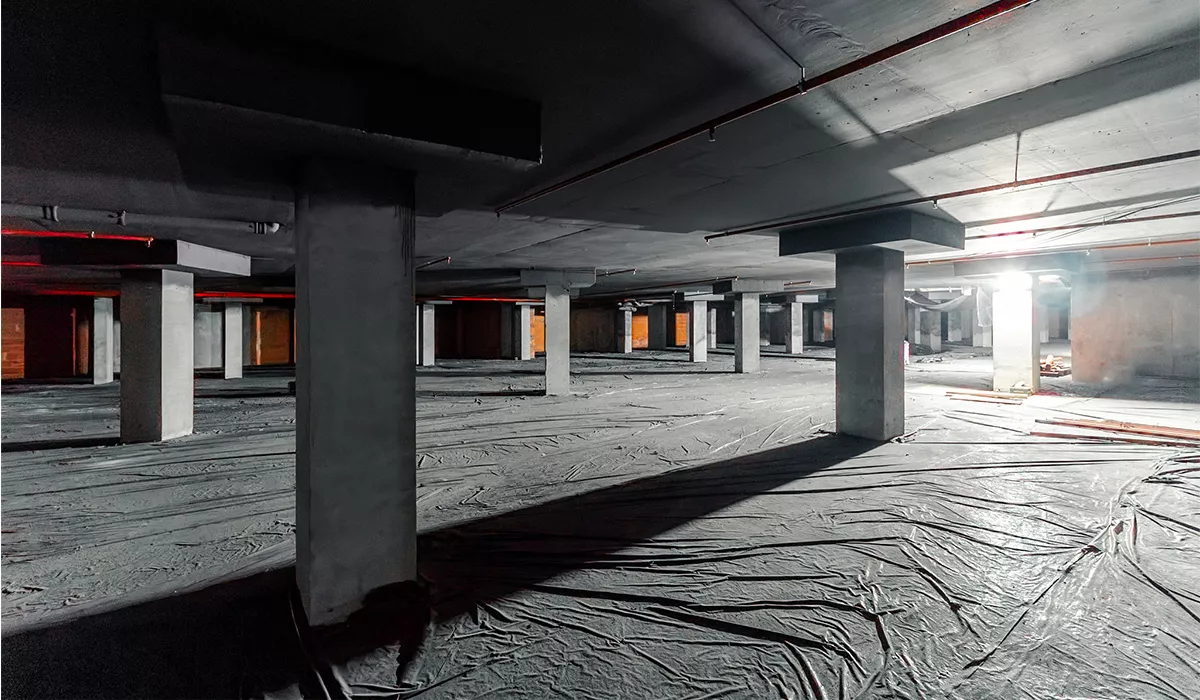

Завершено монолітні роботи.
Секція С1
Триває влаштування вертикальних елементів 4-го поверху.
Триває мурування зовнішніх стін 3-го поверху.
Триває мурування внутрішніх стін 3-го поверху.
Секція С2
Триває влаштування вертикальних елементів 3-го поверху.
Секція С3
Завершено вдавлювання паль.
Секція С4
Поверх 1-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 2-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано влаштування віконних конструкцій на 85%.
Секція S3
Поверх 5-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 6-го поверху.
Триває влаштування плити перекриття 6-го поверху.
Завершено мурування зовнішніх стін 2-го поверху.
Триває мурування зовнішніх стін 2-го поверху.
Триває мурування внутрішніх стін 2-го поверху.
Секція S4
Поверх 5-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 6-го поверху.
Триває влаштування плити перекриття 6-го поверху.
Триває мурування зовнішніх стін 2-го і 3-го поверхів.
Завершено мурування внутрішніх стін 2-го і 3-го поверхів.
Секція S5
Поверхи 4-6 виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 7-го поверху.
Секція S6
Завершено влаштування монолітних ростверків.
Завершено зрубку паль.
Паркінг 4
Завершено влаштування плити перекриття.
