Секція А1

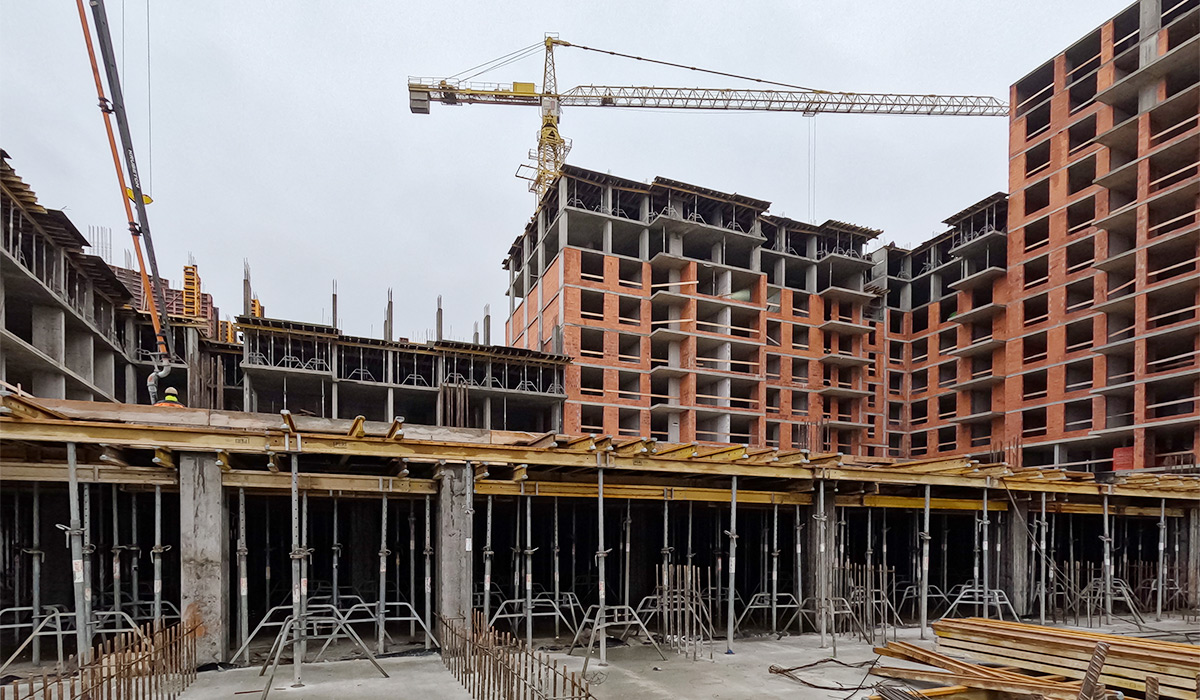

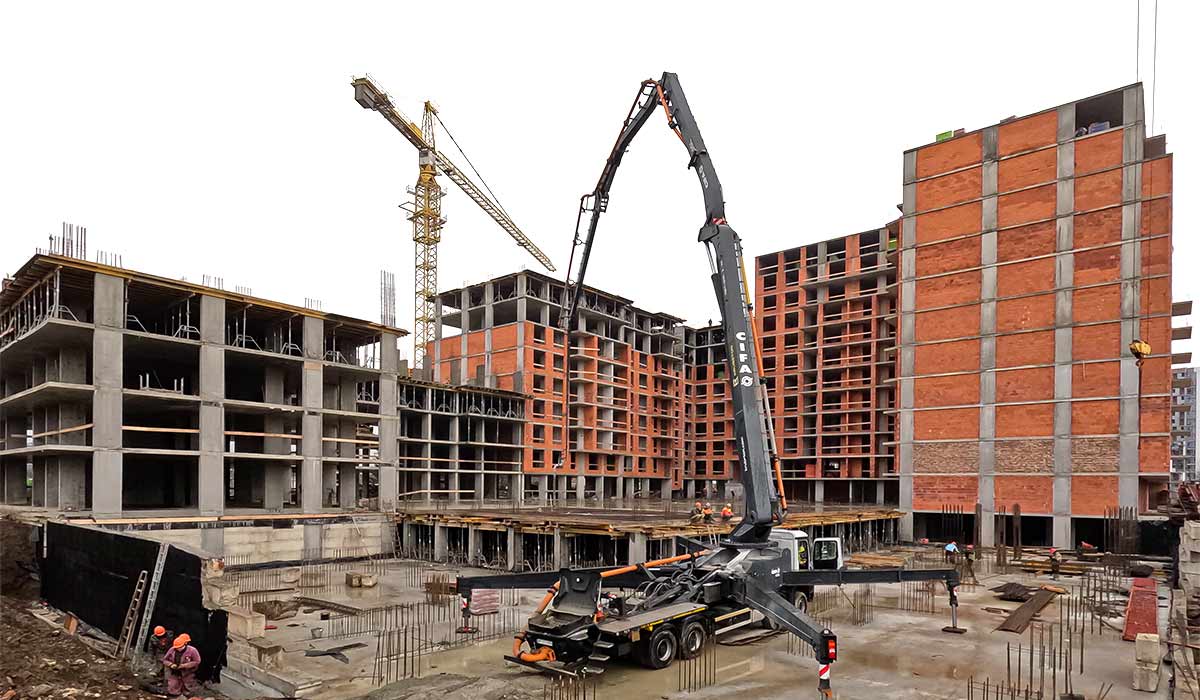

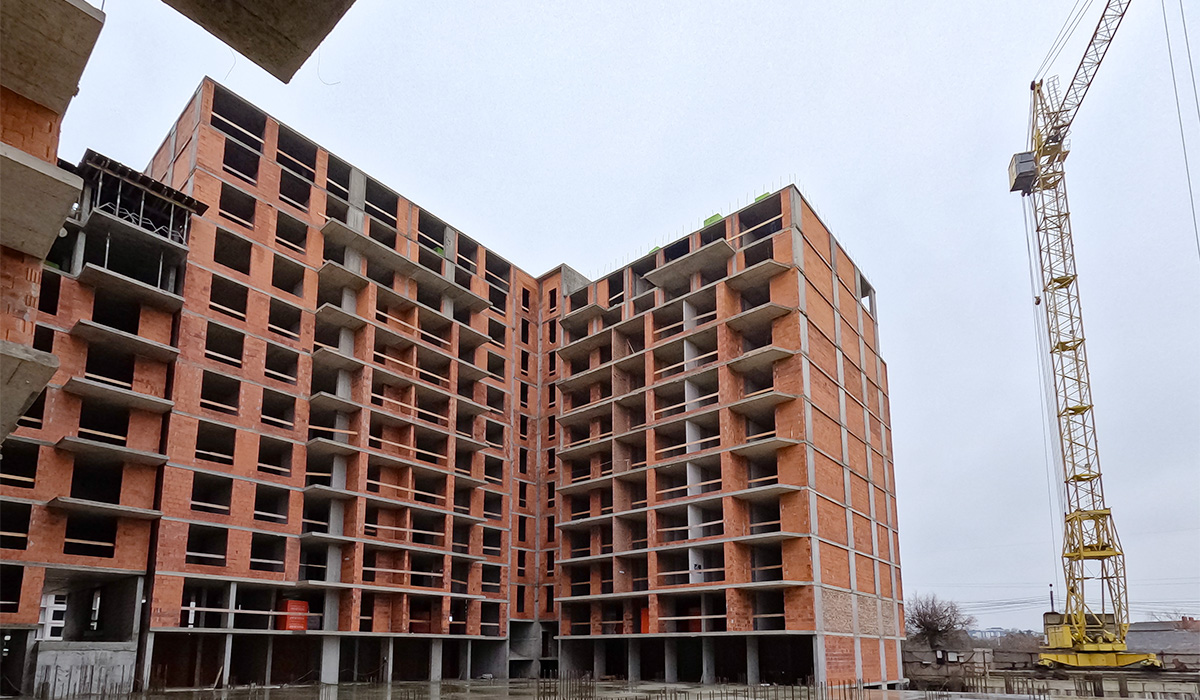

Завершується мурування внутрішніх стін 11-го поверху.
Розпочато мурування парапету.
Секція А2

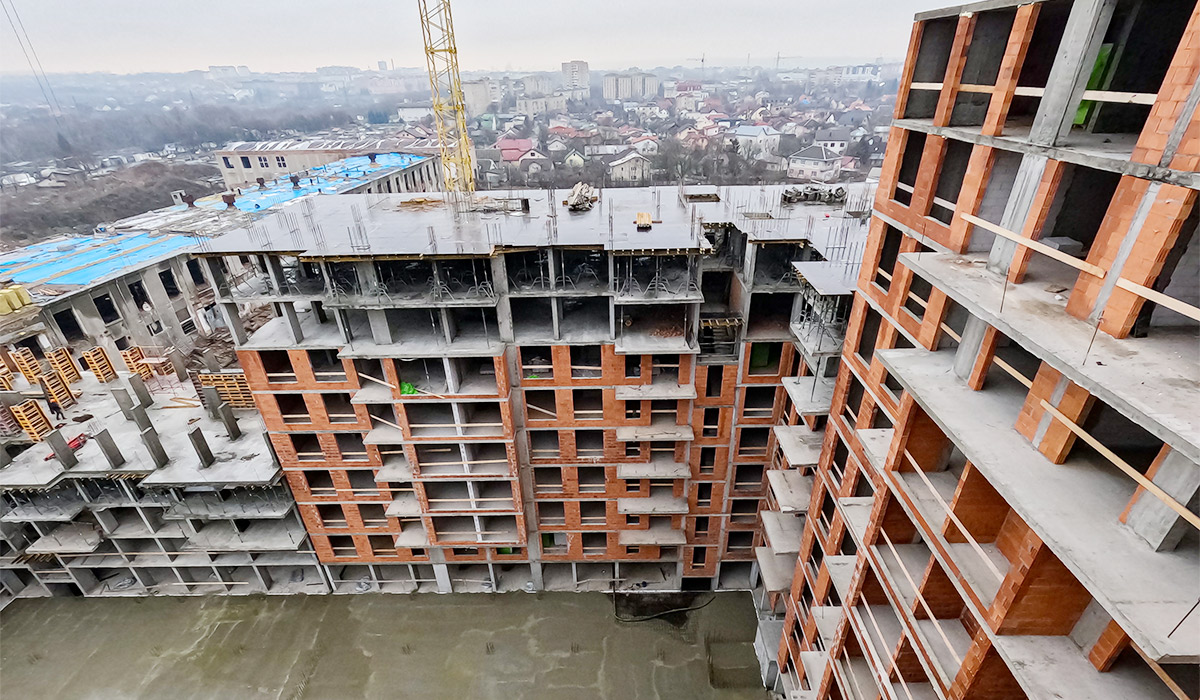

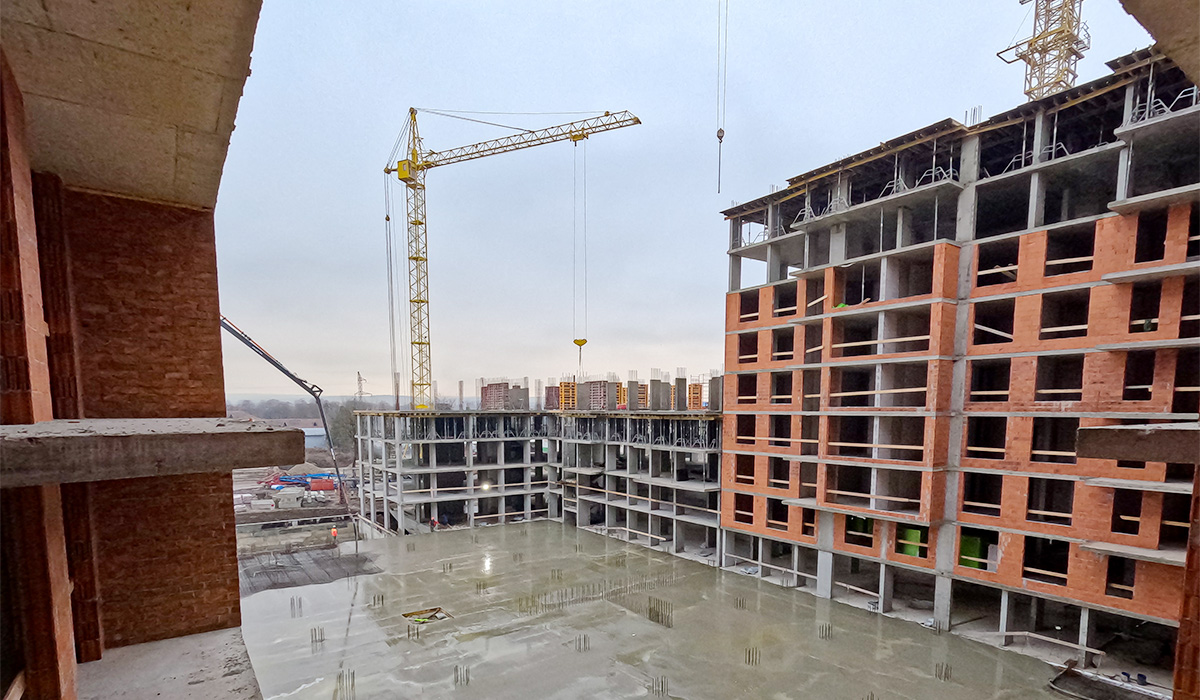

Завершено армування плити перекриття 9-го поверху.

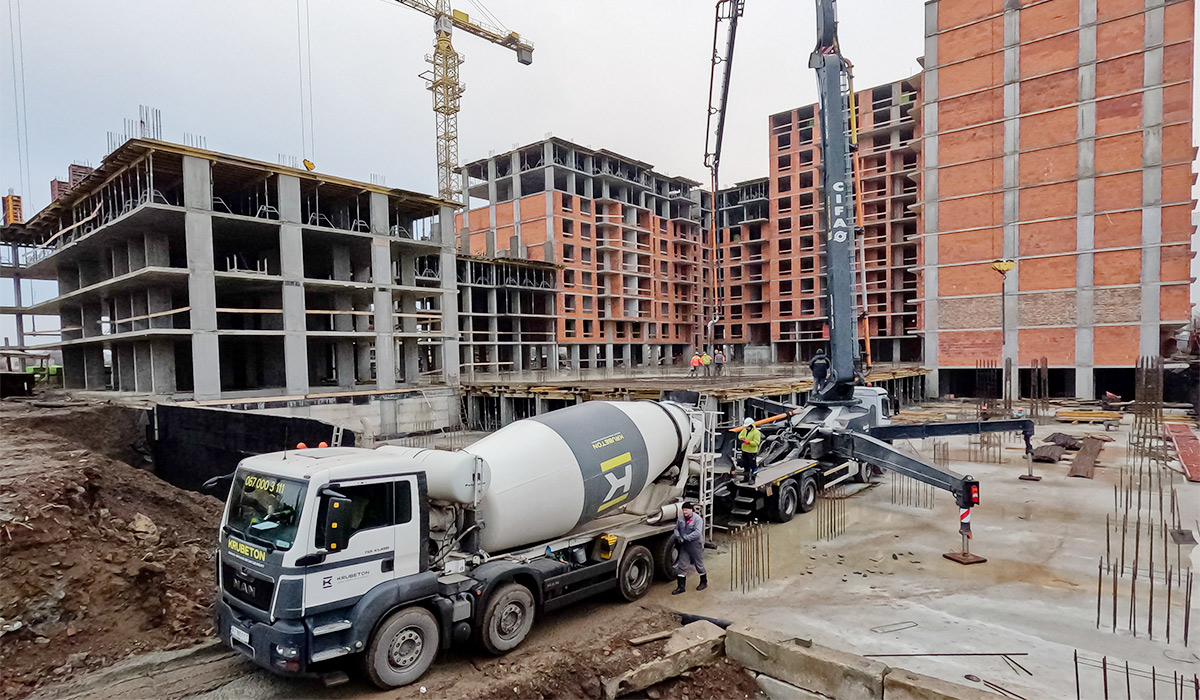

Триває мурування внутрішніх стін 7-го поверху.
Секція А3

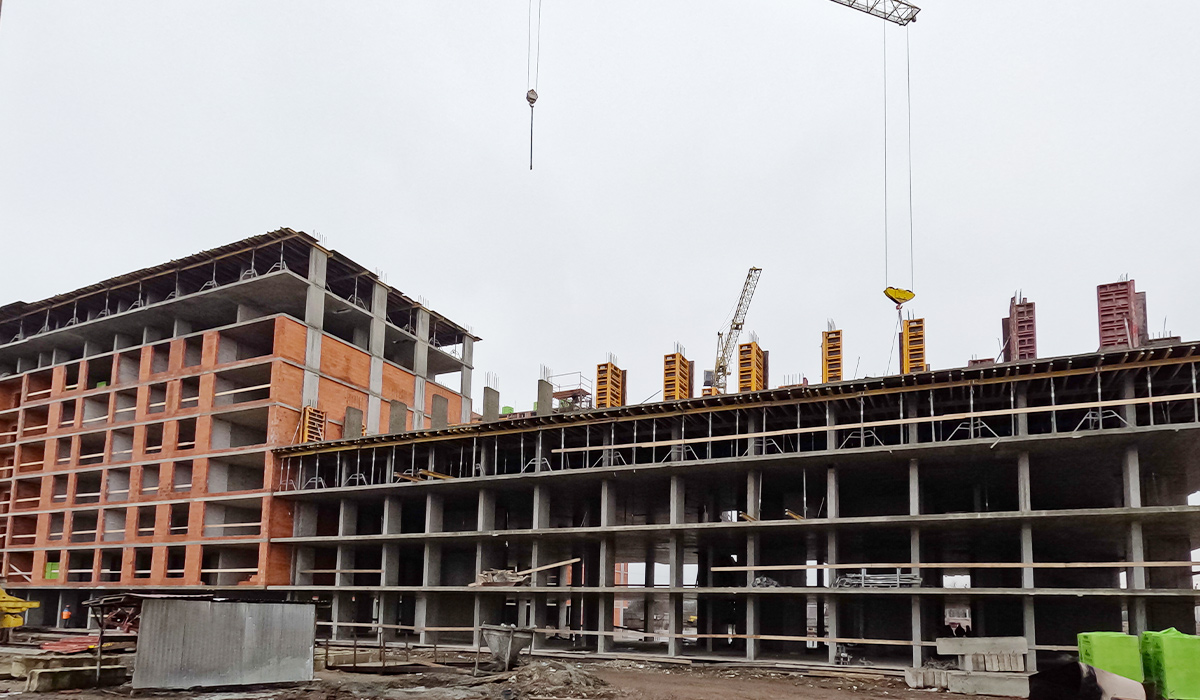

Завершено встановлення вертикальних елементів 4-го поверху.
Секція А4
Розпочато монтаж вертикальних елементів цокольного поверху.
Паркінг

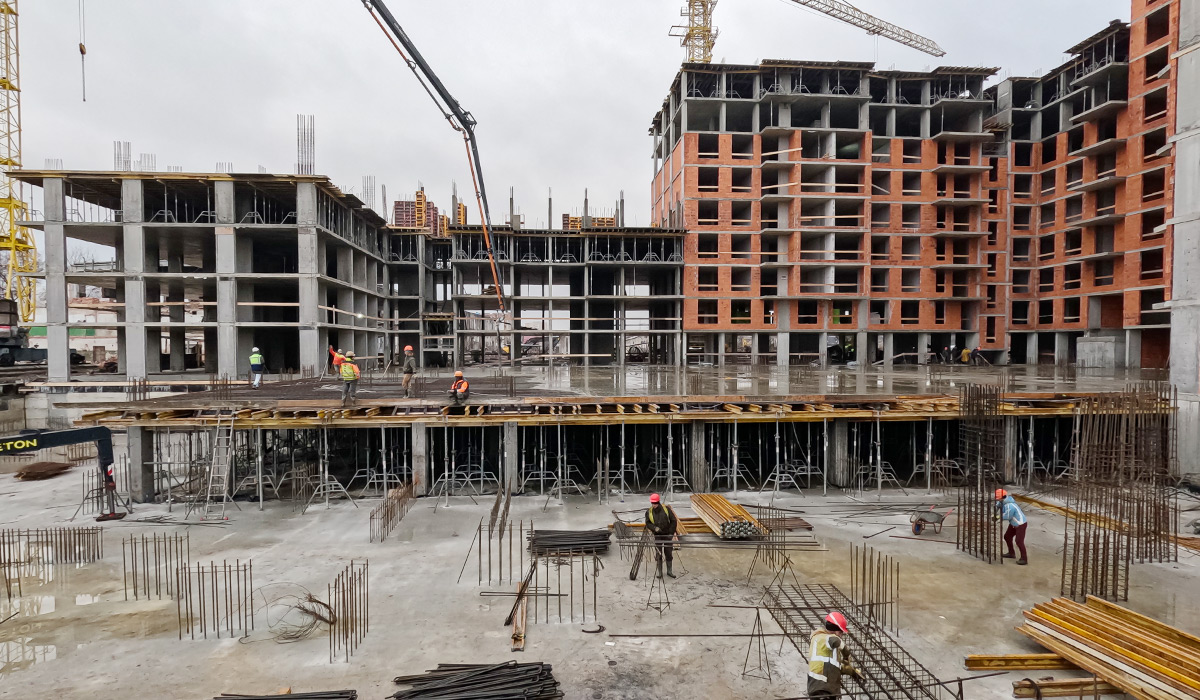

Завершено плиту перекриття цокольного поверху.
