Секція 8

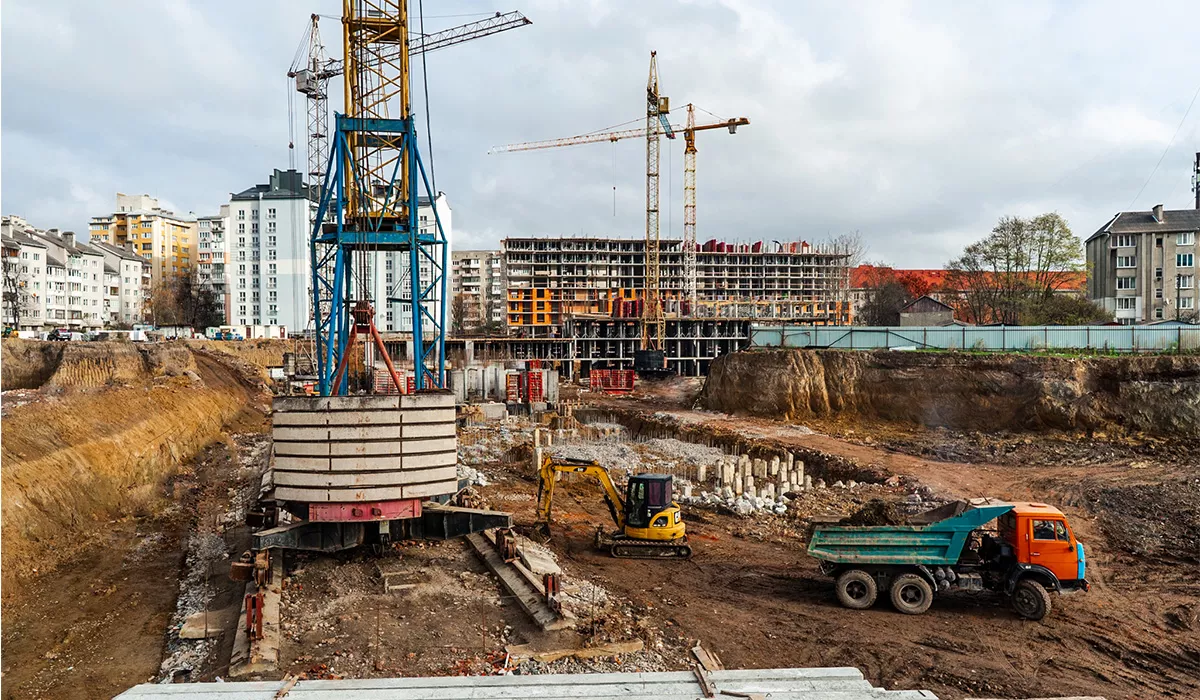

Завершено вдавлювання пробних паль.
Виконано вдавлювання паль на 50%.
Секція 9
Виконано вдавлювання паль на 90%.
Секція 10
Виконано зрубку паль на 65%.
Виконано щебеневу підготовку під ростверки на 45%.

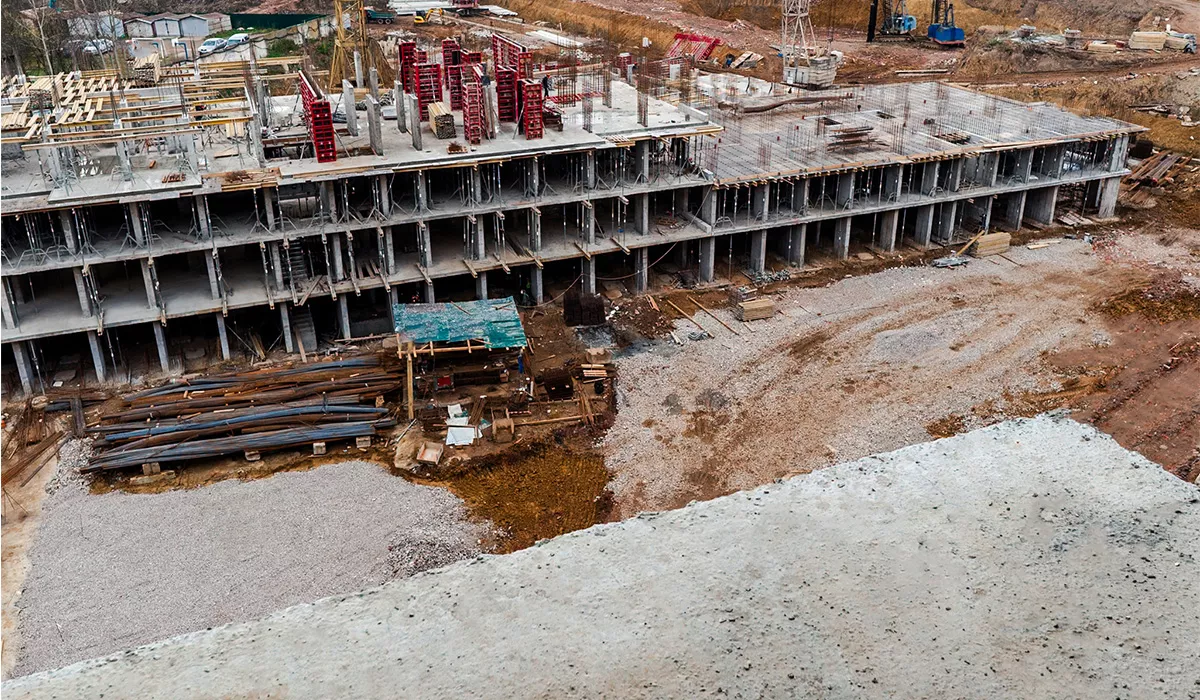

Виконано влаштування фундаментних ростверків на 10%.
Триває влаштування вертикальних елементів -2 поверху паркінгу.
Секція 11
Завершено зрубку паль.
Завершено щебеневу підготовку під ростверки.
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів-2 поверху паркінгу.

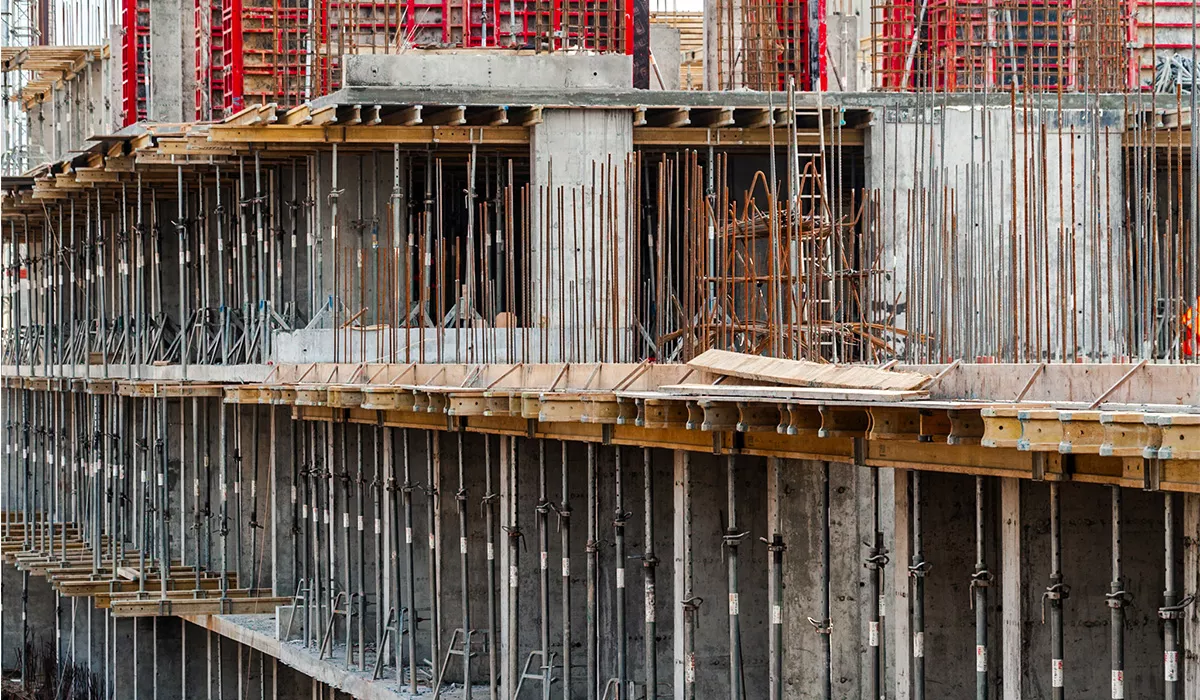

Триває влаштування плити перекриття -2 поверху паркінгу.
Секція 12
Завершено влаштування вертикальних елементів -1 поверху паркінгу.
Триває влаштування плити перекриття -1 поверху паркінгу.
Секція 14

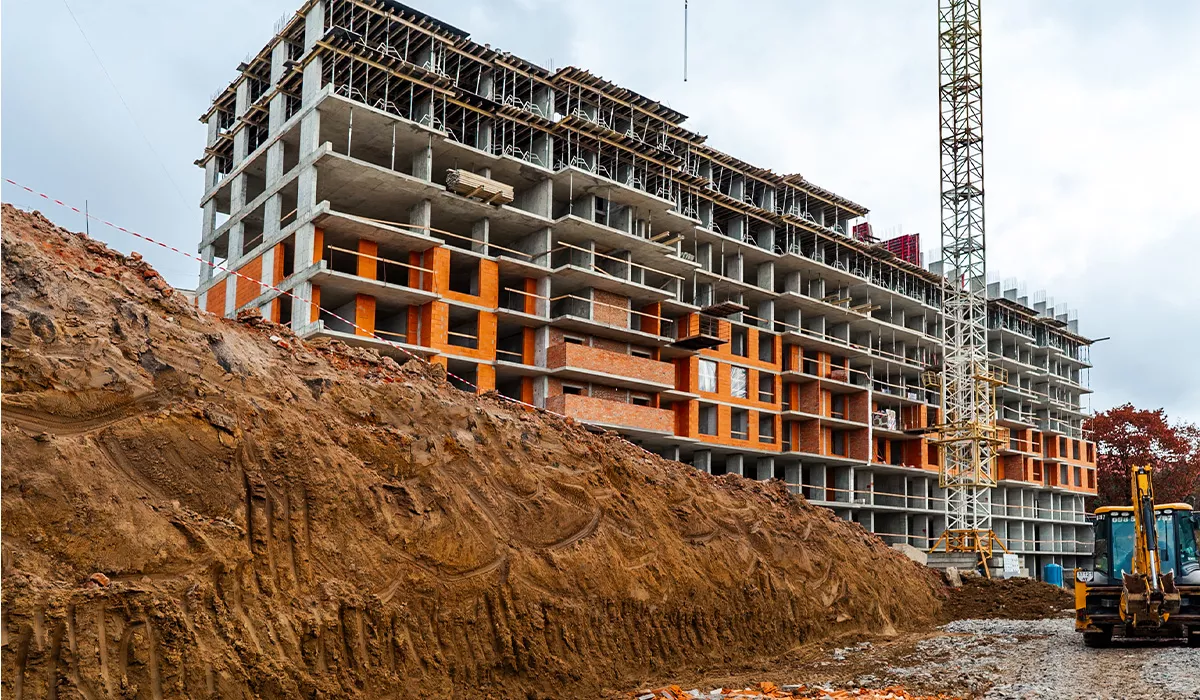

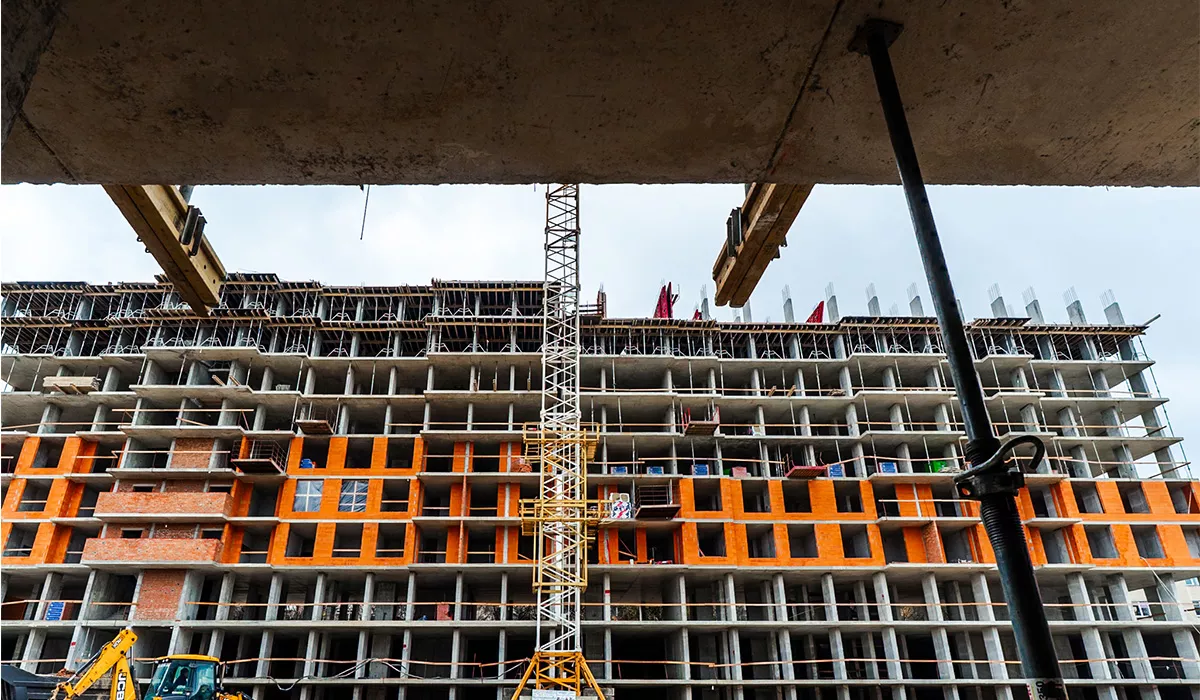

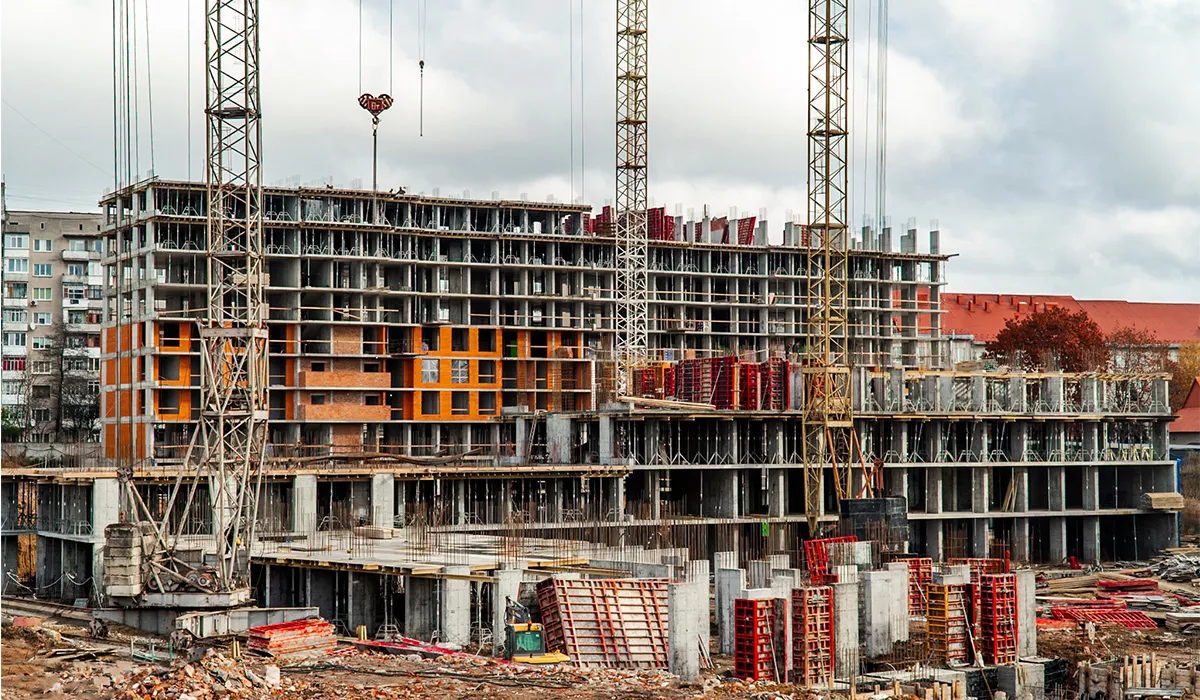

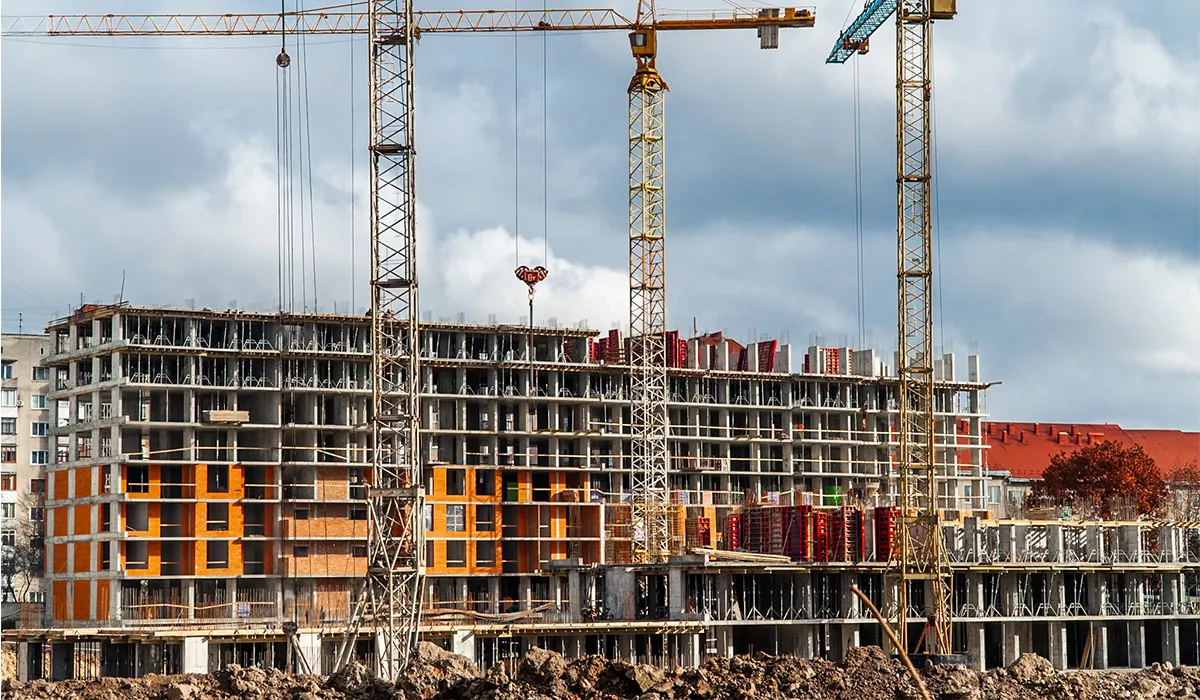

Поверх 7-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 8-го поверху.

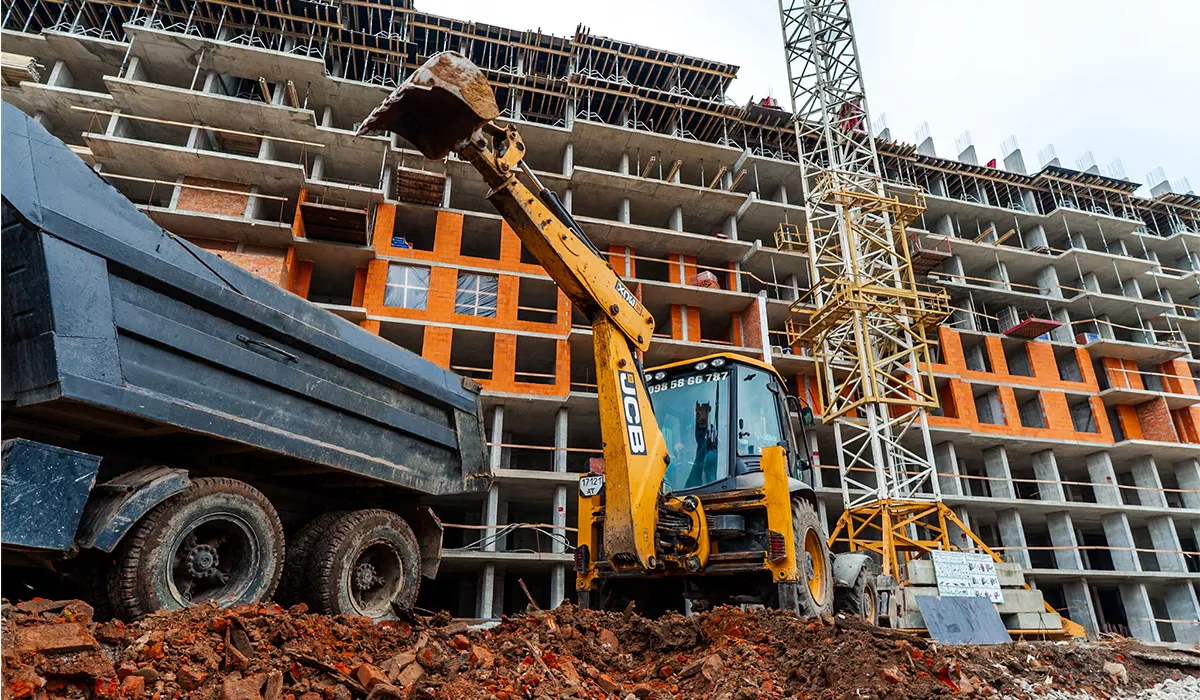

Завершено мурування зовнішніх стін 3-го поверху.
Розпочато мурування зовнішніх стін 4-го поверху.
Триває мурування внутрішніх стін 3-го поверху.
Секція 15
Поверх 8-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 9-го поверху.
Завершено мурування зовнішніх стін 4-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 4-го поверху.
Секція 16
Поверх 1-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 2-го поверху.
Завершено вдавлювання пробних паль.
Виконано вдавлювання паль на 50%.
Секція 9
Виконано вдавлювання паль на 90%.
Секція 10
Виконано зрубку паль на 65%.
Виконано щебеневу підготовку під ростверки на 45%.
Виконано влаштування фундаментних ростверків на 10%.
Триває влаштування вертикальних елементів -2 поверху паркінгу.
Секція 11
Завершено зрубку паль.
Завершено щебеневу підготовку під ростверки.
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів-2 поверху паркінгу.
Триває влаштування плити перекриття -2 поверху паркінгу.
Секція 12
Завершено влаштування вертикальних елементів -1 поверху паркінгу.
Триває влаштування плити перекриття -1 поверху паркінгу.
Секція 14
Поверх 7-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 8-го поверху.
Завершено мурування зовнішніх стін 3-го поверху.
Розпочато мурування зовнішніх стін 4-го поверху.
Триває мурування внутрішніх стін 3-го поверху.
Секція 15
Поверх 8-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 9-го поверху.
Завершено мурування зовнішніх стін 4-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 4-го поверху.
Секція 16
Поверх 1-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 2-го поверху.
