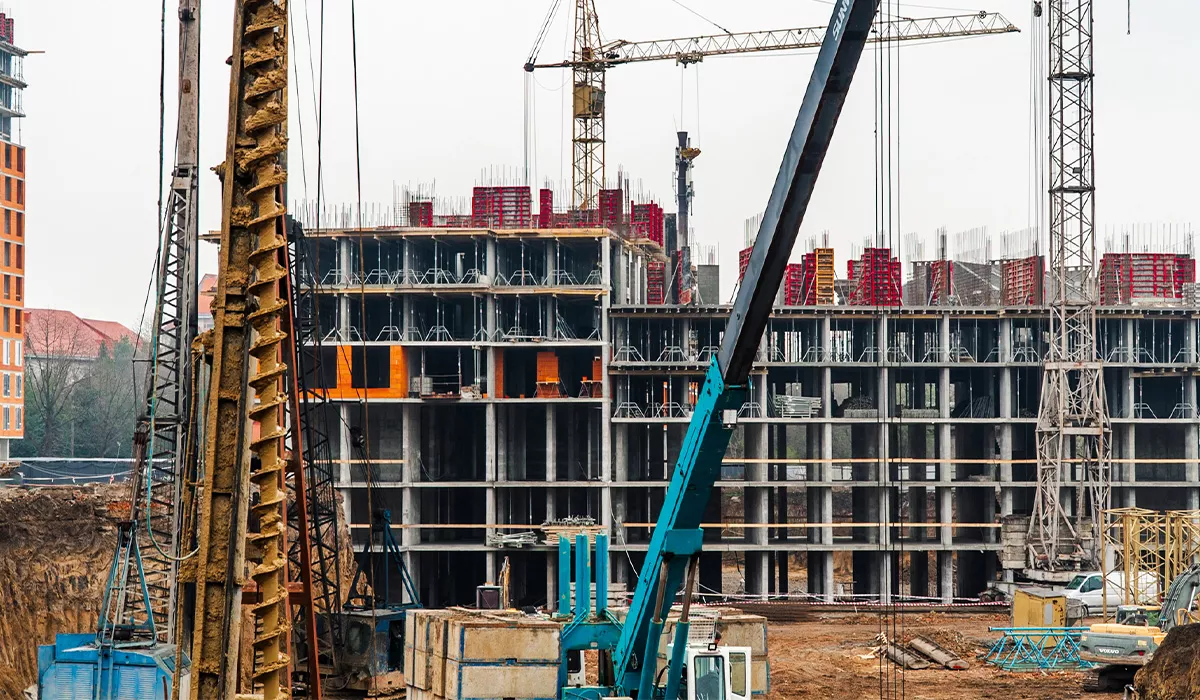

Секція 6В
Завершено вдавлювання паль.
Секція 6С
Виконано вдавлювання паль на 20%.
Секція 7
Завершено вдавлювання паль.
Секція 8
Завершено зрубку паль.
Триває щебенева підготовка.
Секція 9
Завершено влаштування вертикальних елементів -2-го поверху.
Триває влаштування плити перекриття -2-го поверху.
Секція 10

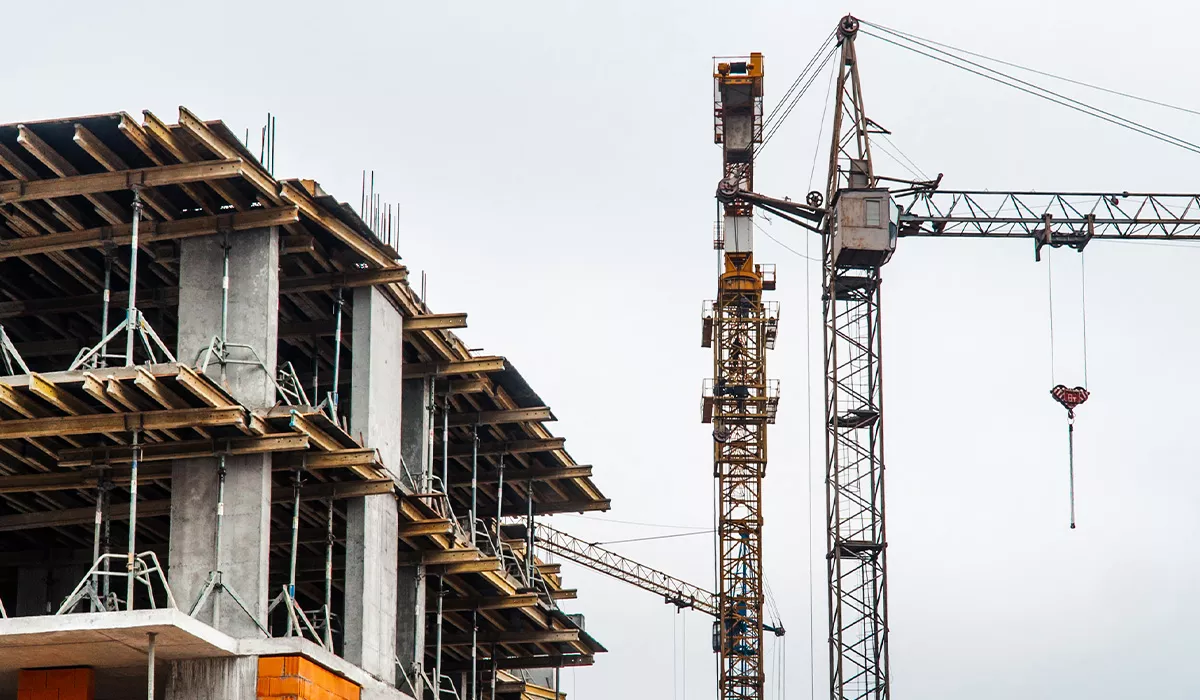

Поверх -2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів -1-го поверху.
Секція 11
Поверх 3-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 4-го поверху.
Секція 12
Завершено влаштування вертикальних елементів 4-го поверху.
Триває влаштування плити перекриття 4-го поверху

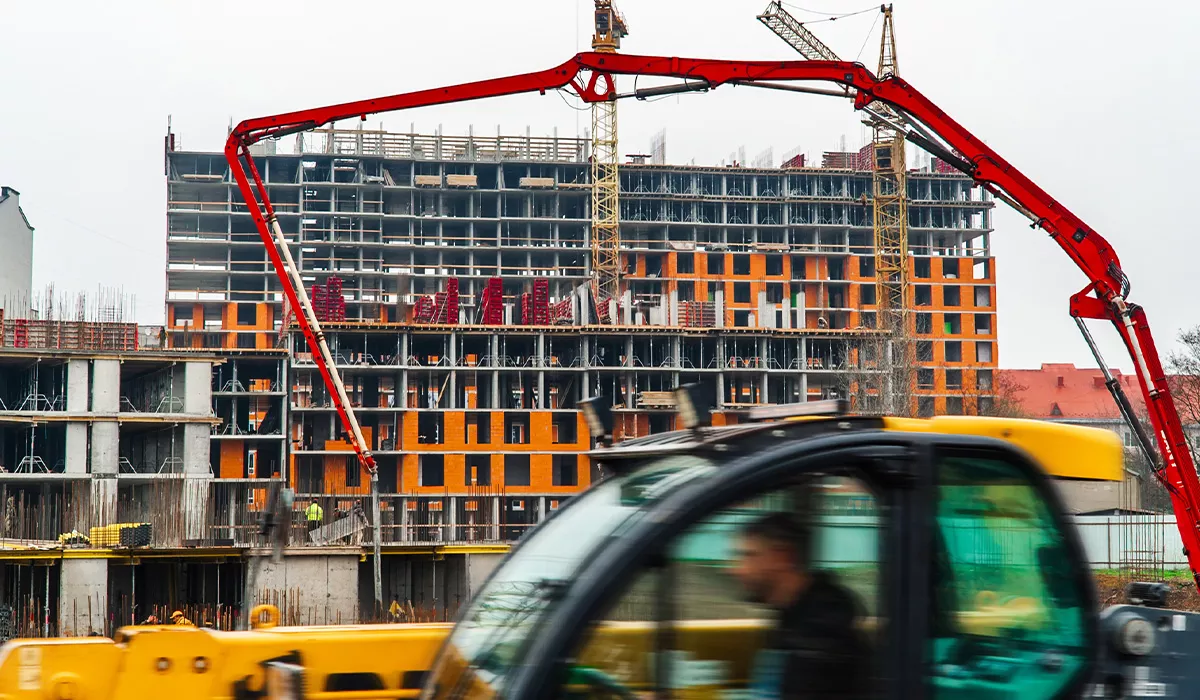

Розпочато мурування зовнішніх стін 2-го поверху.
Секція 14

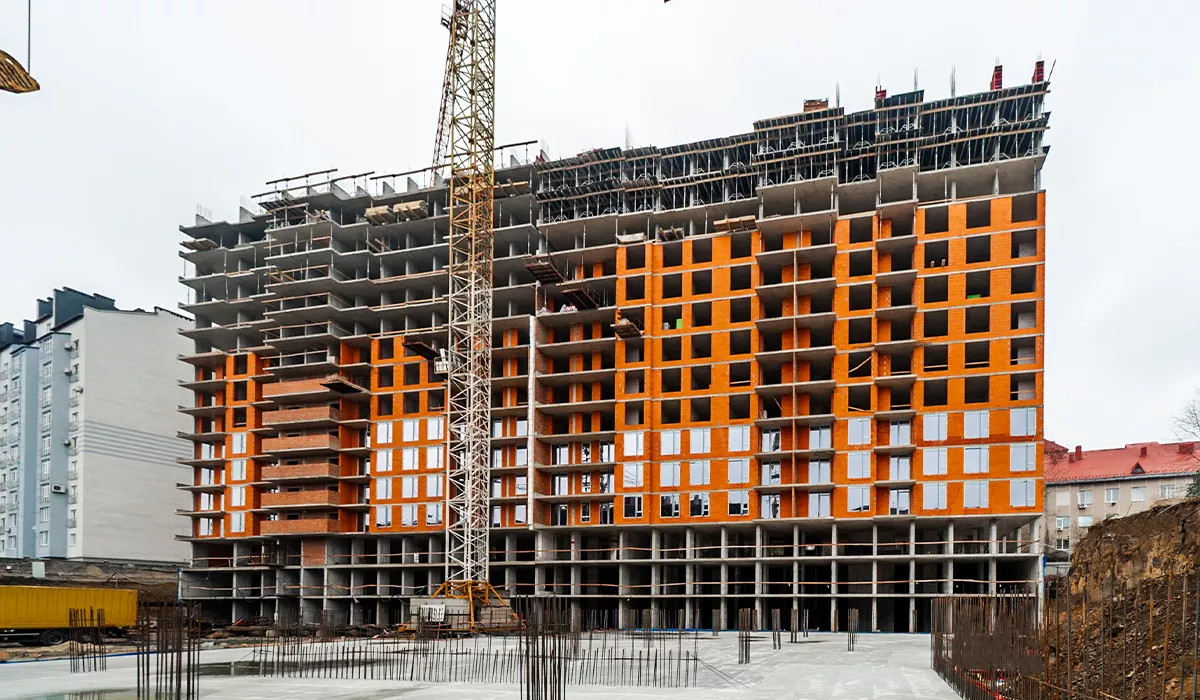

Завершено скління з 2-го по 4-й поверхи.
Поверхи з 12-го та 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Завершено мурування зовнішніх стін з 7-го по 9-й поверхи.
Триває мурування зовнішніх стін 10-го поверху.
Завершено мурування внутрішніх стін 7-го поверху.
Триває мурування внутрішніх стін 5-го, 8-го і 9-го поверхів.
Секція 15
Завершено скління 3-го по 5-й поверхи.
Розпочато скління 6-го поверху.
Поверх 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
Триває мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 5-го поверху.
Триває мурування внутрішніх стін 6-го і 7-го поверхів.
Секція 16
Поверх 5-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 6-го поверху
Триває мурування зовнішніх стін 3-го поверху
Триває мурування внутрішніх стін 2-го поверху.
Завершено вдавлювання паль.
Секція 6С
Виконано вдавлювання паль на 20%.
Секція 7
Завершено вдавлювання паль.
Секція 8
Завершено зрубку паль.
Триває щебенева підготовка.
Секція 9
Завершено влаштування вертикальних елементів -2-го поверху.
Триває влаштування плити перекриття -2-го поверху.
Секція 10
Поверх -2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів -1-го поверху.
Секція 11
Поверх 3-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 4-го поверху.
Секція 12
Завершено влаштування вертикальних елементів 4-го поверху.
Триває влаштування плити перекриття 4-го поверху
Розпочато мурування зовнішніх стін 2-го поверху.
Секція 14
Завершено скління з 2-го по 4-й поверхи.
Поверхи з 12-го та 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Завершено мурування зовнішніх стін з 7-го по 9-й поверхи.
Триває мурування зовнішніх стін 10-го поверху.
Завершено мурування внутрішніх стін 7-го поверху.
Триває мурування внутрішніх стін 5-го, 8-го і 9-го поверхів.
Секція 15
Завершено скління 3-го по 5-й поверхи.
Розпочато скління 6-го поверху.
Поверх 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
Триває мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 5-го поверху.
Триває мурування внутрішніх стін 6-го і 7-го поверхів.
Секція 16
Поверх 5-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 6-го поверху
Триває мурування зовнішніх стін 3-го поверху
Триває мурування внутрішніх стін 2-го поверху.
Паркінг між секціями 14-16: триває влаштування фундаментної плити, розпочато влаштування вертикальних елементів -2-го поверху.
Паркінг між секціями 15-12: триває бетонна підготовка.
Паркінг між секціями 16-12-11-10: триває щебенева підготовка.
