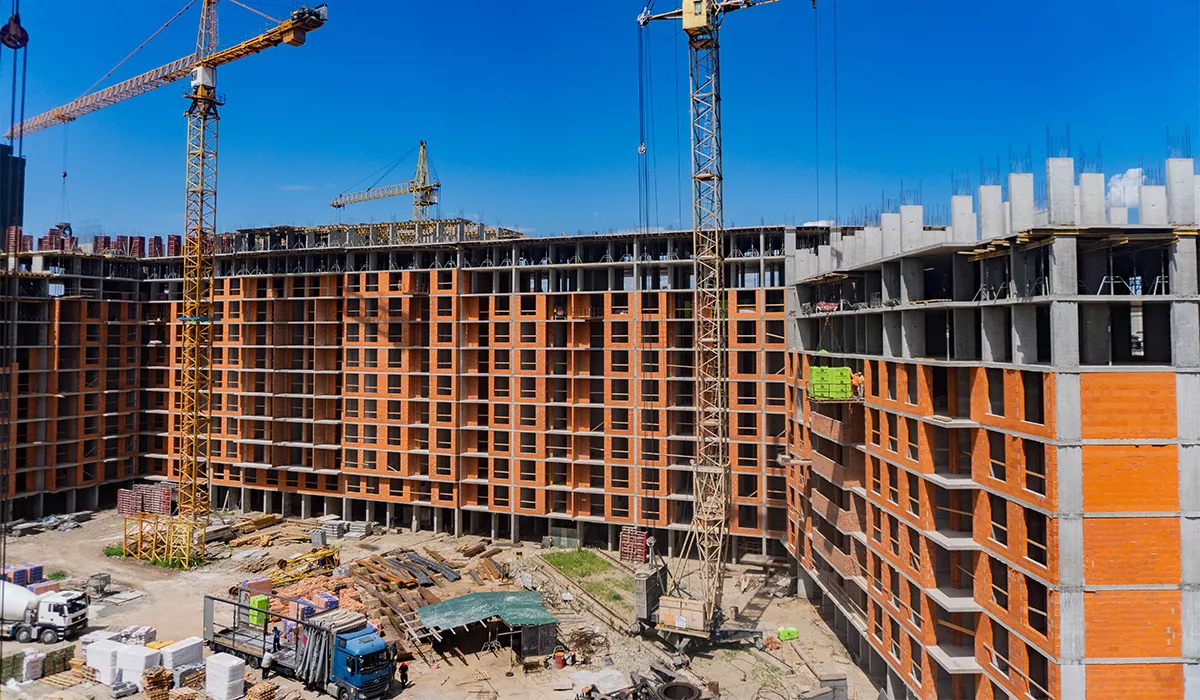

Стан будівництва житлового комплексу SKYGARDEN на 25.06.2025
Секція 1
Виконано фасадні роботи на 90%.
Завершено мурування комерційних приміщень.
Секція 2
Виконано фасадні роботи на 95%.
Завершено мурування цокольного поверху.
Секція 3
Виконано фасадні роботи на 35%.
Триває штукатурення з 12-го по 14-й поверх.
Секція 4
Триває скління з 17-го по 19-й поверх.
Секція 5
Завершено скління з 8-го по 11-й поверх.
Триває скління з 12-го по 15-й поверх.
Секція 6
Поверх 9-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін 6-го поверху.
Триває мурування зовнішніх стін 7-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція 7.1
Поверх 10-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 11-го поверху.
Триває влаштування плити перекриття 11-го поверху.
Триває мурування зовнішніх стін 9-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Секція 7.2
Поверх 11-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 12-го поверху.
Триває мурування зовнішніх стін 10-го поверху.
Секція 8
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 9-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 9
Триває влаштування вертикальних елементів 10-го поверху.
Триває мурування зовнішніх стін 7-го поверху.
Завершено мурування внутрішніх стін 6-го поверху.
Триває мурування внутрішніх стін 7-го поверху.
Секція 10
Триває влаштування плити перекриття 7-го поверху.
Триває мурування зовнішніх стін з 4-го по 6-й поверх.
Триває мурування внутрішніх стін 4-го і 5-го поверхів.
Секція 11
Поверх 6-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 7-го поверху.
Завершено мурування зовнішніх стін 4-го поверху.
Паркінг
Триває влаштування вертикальних елементів 2-ї половини паркінгу.
