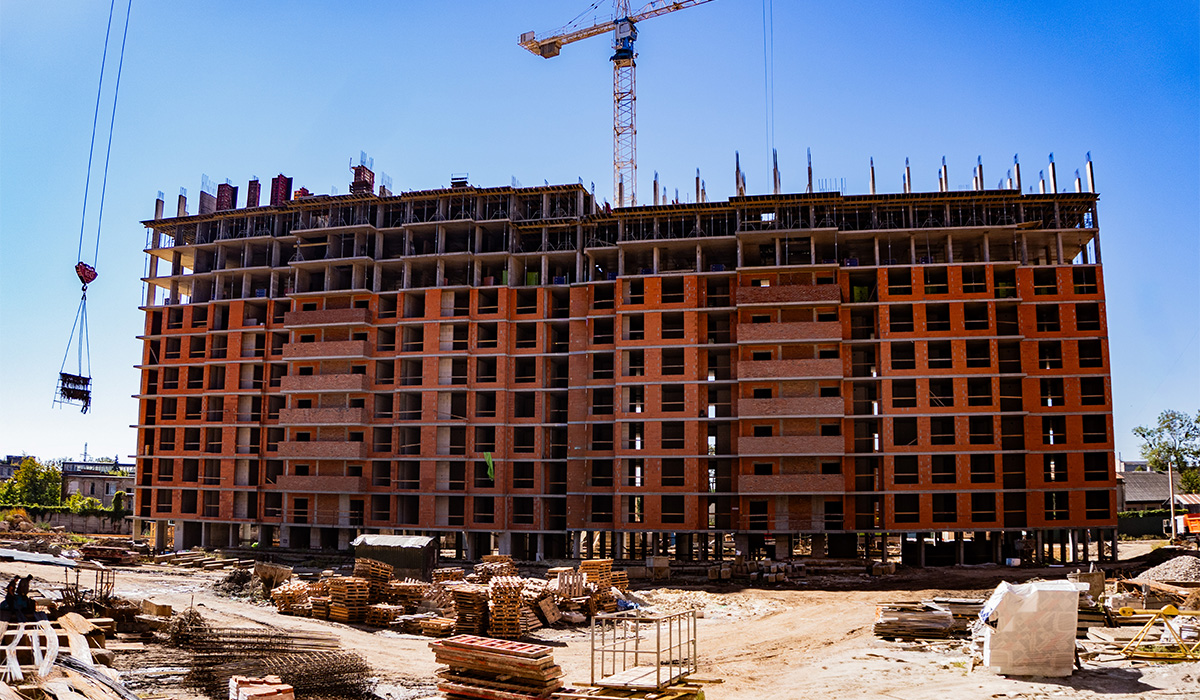

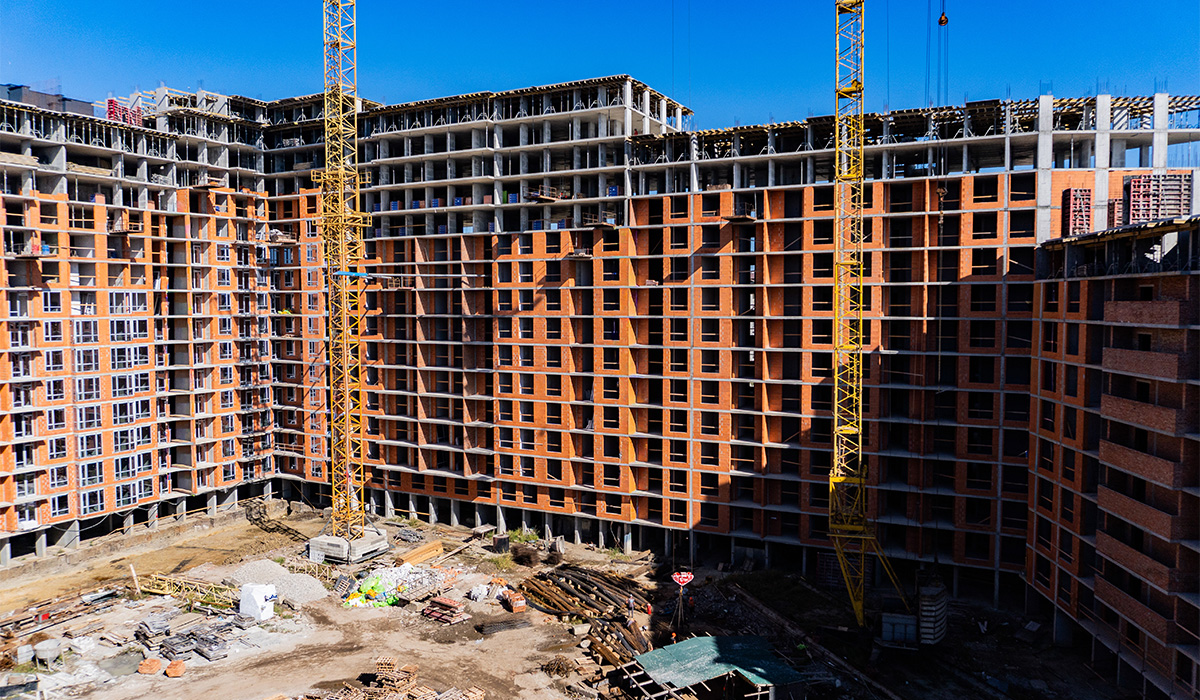

Секція 1
Завершено фасадні роботи.
Секція 2
Завершено фасадні роботи.
Секція 3
Виконано фасадні роботи на 87%.
Секція 4
Виконано фасадні роботи на 79%.
Секція 5
Виконано фасадні роботи на 25%.
Секція 6
Поверх 15-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 16-го поверху.
Триває скління 9-го поверху.
Завершено мурування зовнішніх стін 11-го і 12-го поверхів.
Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін 10-го поверху.
Триває мурування внутрішніх стін 11-го та 12-го поверхів.
Секція 7.1
Триває влаштування вертикальних елементів 17-го поверху.
Завершено скління 10-го поверху.
Триває скління 11-го та 12-го поверхів.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.
Триває мурування внутрішніх стін 13-го та 14-го поверхів.
Секція 7.2
Поверх 16-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів технічного поверху.
Завершено мурування зовнішніх стін 11-го поверху.
Триває мурування зовнішніх стін 12-го та 13-го поверхів.
Завершено мурування внутрішніх стін 10-го поверху.
Триває мурування внутрішніх стін 11-го поверху.
Секція 8
Завершено влаштування вертикальних елементів 14-го поверху.
Триває влаштування плити перекриття 14-го поверху.
Триває мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 12-го поверху.
Секція 9
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Секція 10
Поверх 11-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 12-го поверху.
Триває мурування зовнішніх стін 9-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Секція 11
Завершено влаштування вертикальних елементів 11-го поверху.
Триває влаштування плити перекриття 11-го поверху.
Завершено мурування зовнішніх стін 9-го поверху.
Завершено мурування внутрішніх стін 8-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Паркінг 1
Триває встановлення 2-го шару гідроізоляції.
Паркінг 2
Триває розробка котловану.
Завершено фасадні роботи.
Секція 2
Завершено фасадні роботи.
Секція 3
Виконано фасадні роботи на 87%.
Секція 4
Виконано фасадні роботи на 79%.
Секція 5
Виконано фасадні роботи на 25%.
Секція 6
Поверх 15-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 16-го поверху.
Триває скління 9-го поверху.
Завершено мурування зовнішніх стін 11-го і 12-го поверхів.
Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін 10-го поверху.
Триває мурування внутрішніх стін 11-го та 12-го поверхів.
Секція 7.1
Триває влаштування вертикальних елементів 17-го поверху.
Завершено скління 10-го поверху.
Триває скління 11-го та 12-го поверхів.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.
Триває мурування внутрішніх стін 13-го та 14-го поверхів.
Секція 7.2
Поверх 16-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів технічного поверху.
Завершено мурування зовнішніх стін 11-го поверху.
Триває мурування зовнішніх стін 12-го та 13-го поверхів.
Завершено мурування внутрішніх стін 10-го поверху.
Триває мурування внутрішніх стін 11-го поверху.
Секція 8
Завершено влаштування вертикальних елементів 14-го поверху.
Триває влаштування плити перекриття 14-го поверху.
Триває мурування зовнішніх стін 13-го поверху.
Триває мурування внутрішніх стін 12-го поверху.
Секція 9
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Секція 10
Поверх 11-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 12-го поверху.
Триває мурування зовнішніх стін 9-го поверху.
Триває мурування внутрішніх стін 8-го поверху.
Секція 11
Завершено влаштування вертикальних елементів 11-го поверху.
Триває влаштування плити перекриття 11-го поверху.
Завершено мурування зовнішніх стін 9-го поверху.
Завершено мурування внутрішніх стін 8-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Паркінг 1
Триває встановлення 2-го шару гідроізоляції.
Паркінг 2
Триває розробка котловану.
