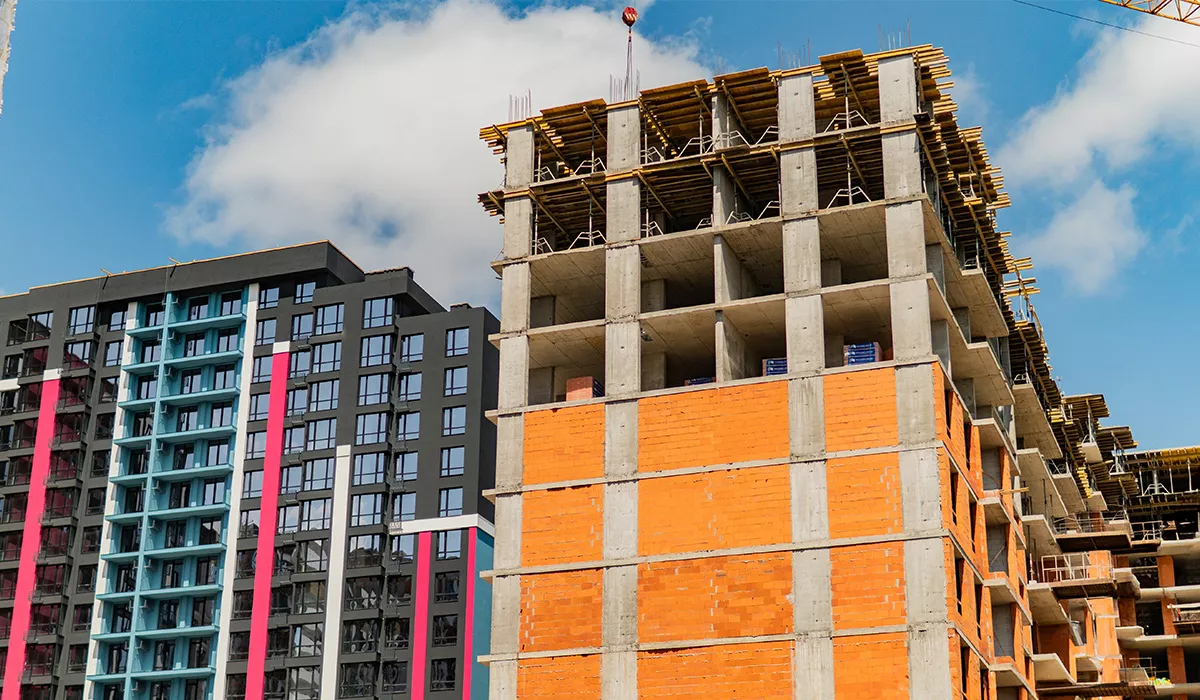

Секція 1
Виконано фасадні роботи на 98%.
Секція 2
Виконано фасадні роботи на 99%.
Секція 3
Виконано фасадні роботи на 45%.
Завершено штукатурення з 12-го по 14-й поверх.
Секція 4
Виконано фасадні роботи на 45%.
Секція 5
Розпочато фасадні роботи.
Секція 6
Поверх 11-й виконано конструктивами на 100%.

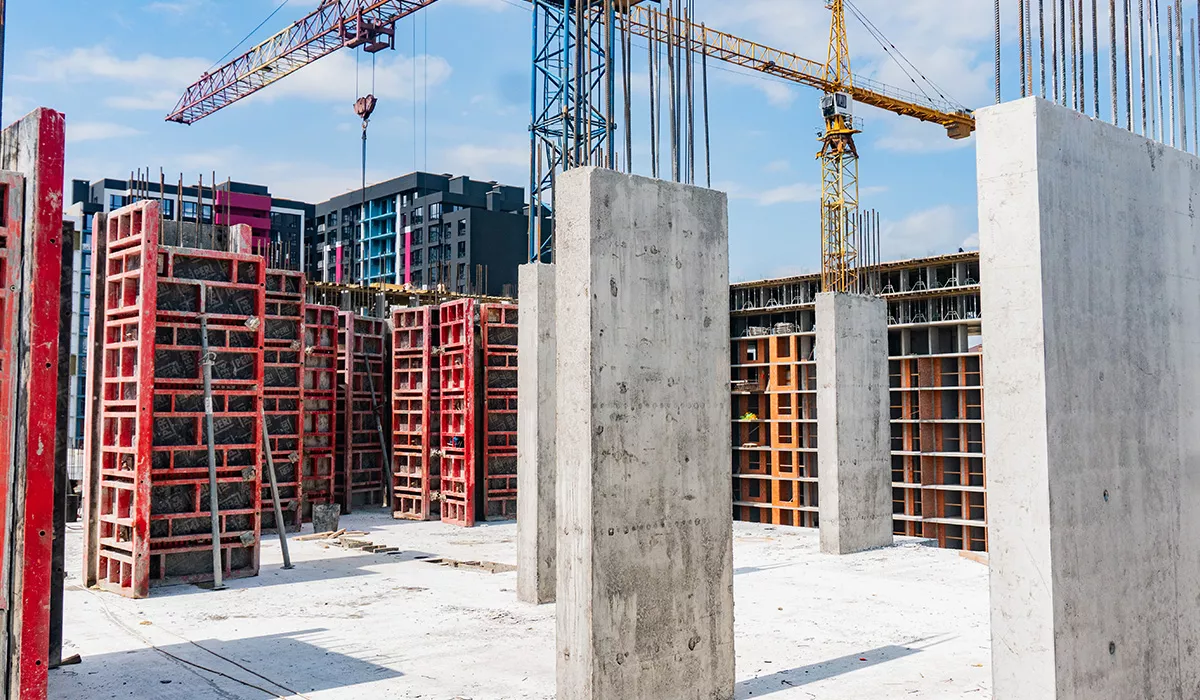

Завершено влаштування вертикальних елементів 12-го поверху.
Триває влаштування плити перекриття 12-го поверху.

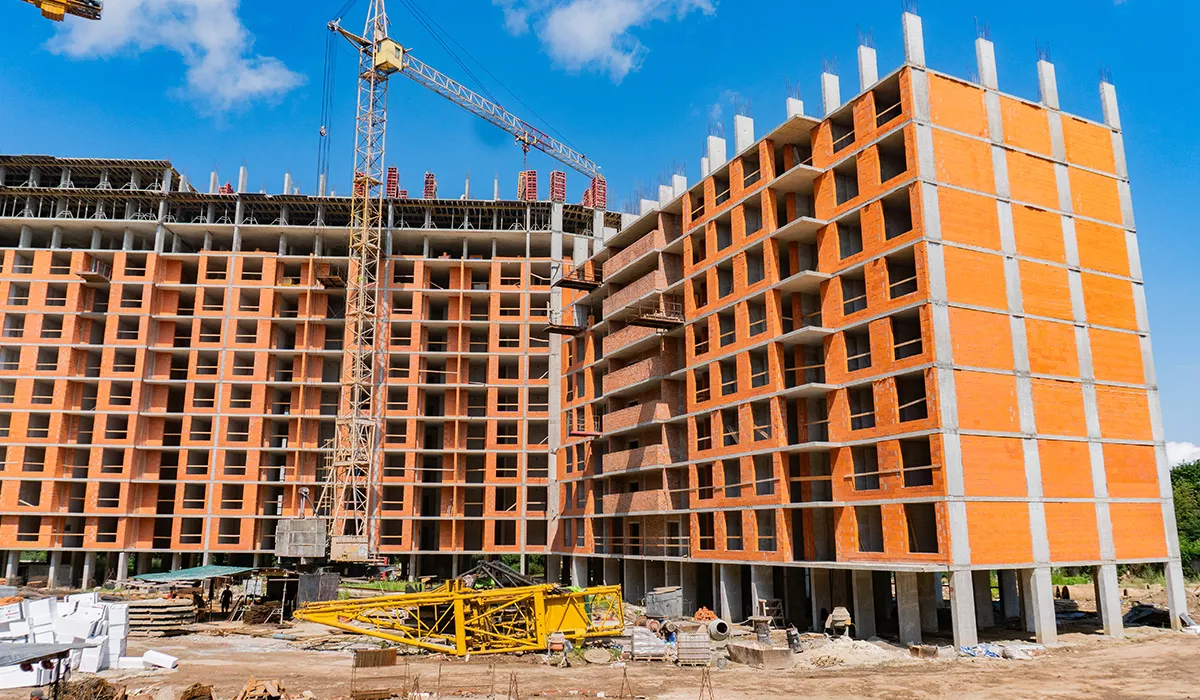

Завершено мурування зовнішніх стін 8-го поверху.
Триває мурування внутрішніх стін 7-го поверху.
Секція 7.1
Поверх 12-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.

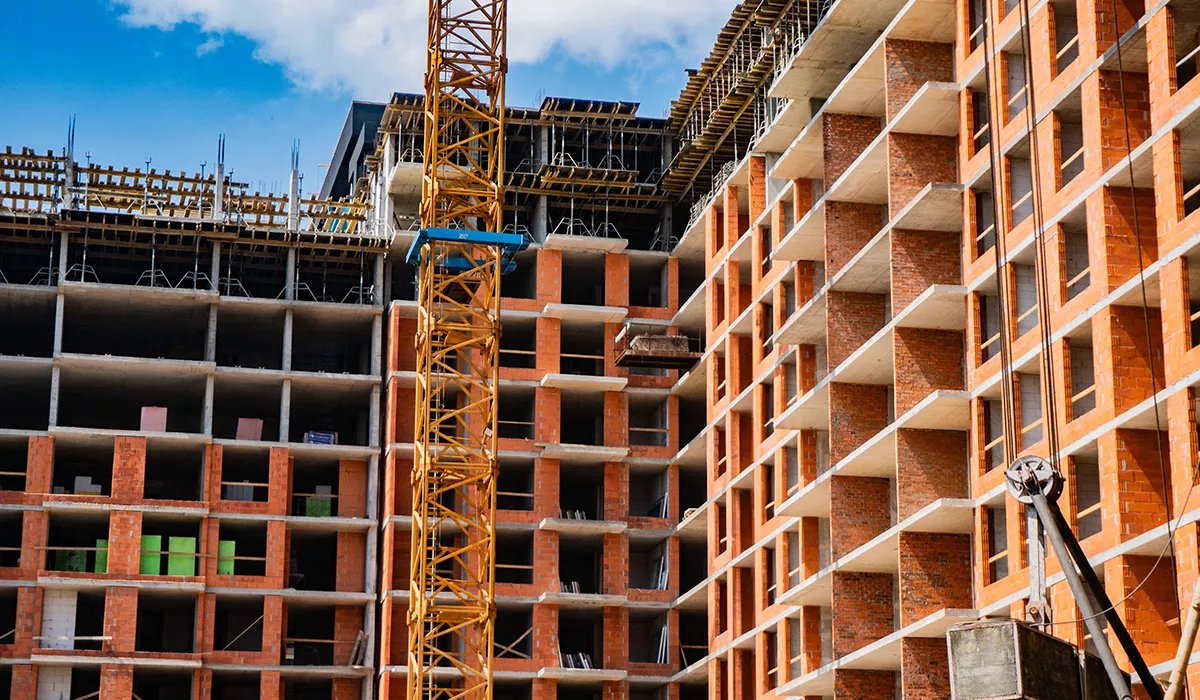

Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Розпочато мурування зовнішніх стін 11-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 7.2
Поверх 12-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.
Розпочато мурування зовнішніх стін 11-го поверху.
Триває мурування внутрішніх стін 10-го поверху.
Секція 8
Поверх 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.

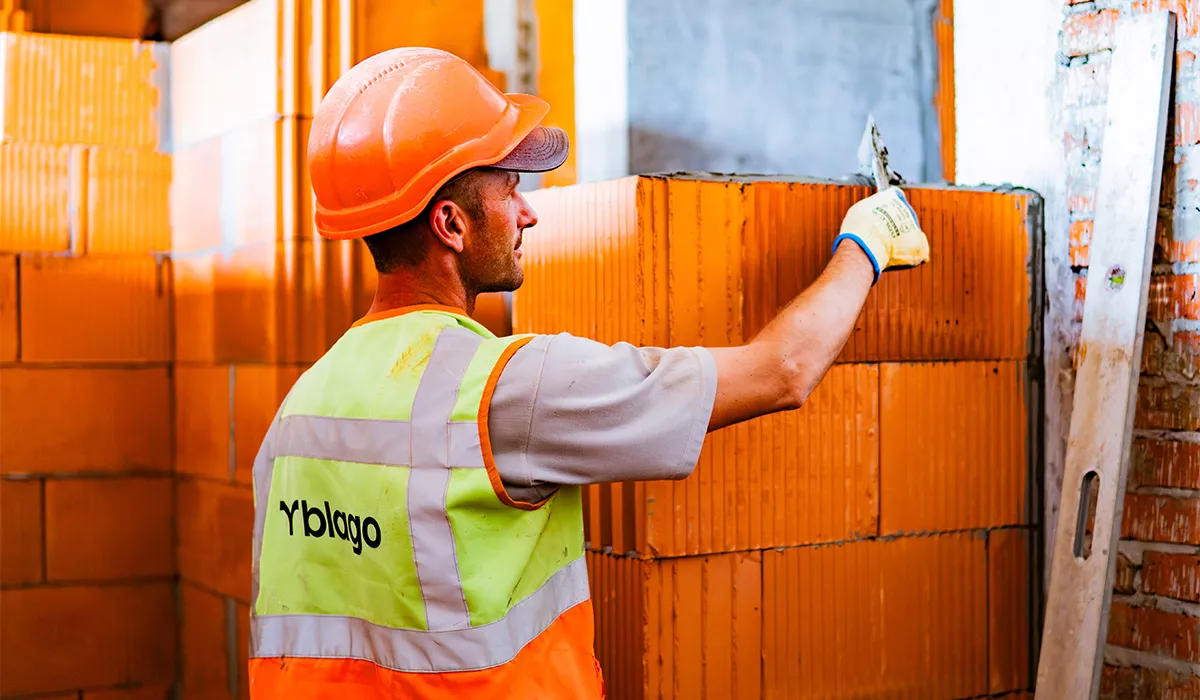

Триває мурування внутрішніх стін 9-го поверху.
Секція 9
Триває влаштування вертикальних елементів 10-го поверху.
Завершено мурування зовнішніх стін 8-го і 9-го поверхів.
Триває мурування внутрішніх стін 7-го і 8-го поверхів.
Секція 10
Поверх 8-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 9-го поверху.
Завершено мурування зовнішніх стін 6-го поверху.
Триває мурування зовнішніх стін 7-го поверху.
Завершено мурування внутрішніх стін 6-го поверху.
Секція 11
Поверх 7-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 8-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 5-го поверху.
Паркінг
Завершено влаштування плити перекриття другої частини паркінгу.
Виконано фасадні роботи на 98%.
Секція 2
Виконано фасадні роботи на 99%.
Секція 3
Виконано фасадні роботи на 45%.
Завершено штукатурення з 12-го по 14-й поверх.
Секція 4
Виконано фасадні роботи на 45%.
Секція 5
Розпочато фасадні роботи.
Секція 6
Поверх 11-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 12-го поверху.
Триває влаштування плити перекриття 12-го поверху.
Завершено мурування зовнішніх стін 8-го поверху.
Триває мурування внутрішніх стін 7-го поверху.
Секція 7.1
Поверх 12-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.
Завершено мурування зовнішніх стін 9-го і 10-го поверхів.
Розпочато мурування зовнішніх стін 11-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 7.2
Поверх 12-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.
Розпочато мурування зовнішніх стін 11-го поверху.
Триває мурування внутрішніх стін 10-го поверху.
Секція 8
Поверх 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 9
Триває влаштування вертикальних елементів 10-го поверху.
Завершено мурування зовнішніх стін 8-го і 9-го поверхів.
Триває мурування внутрішніх стін 7-го і 8-го поверхів.
Секція 10
Поверх 8-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 9-го поверху.
Завершено мурування зовнішніх стін 6-го поверху.
Триває мурування зовнішніх стін 7-го поверху.
Завершено мурування внутрішніх стін 6-го поверху.
Секція 11
Поверх 7-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 8-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 5-го поверху.
Паркінг
Завершено влаштування плити перекриття другої частини паркінгу.
