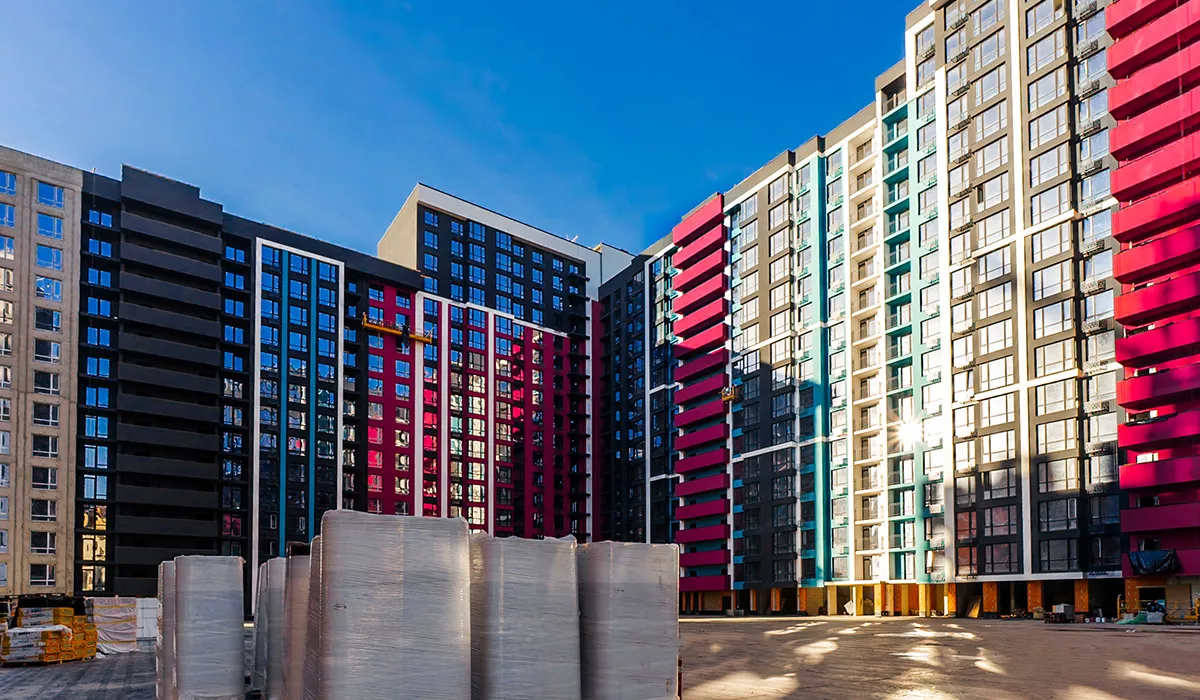

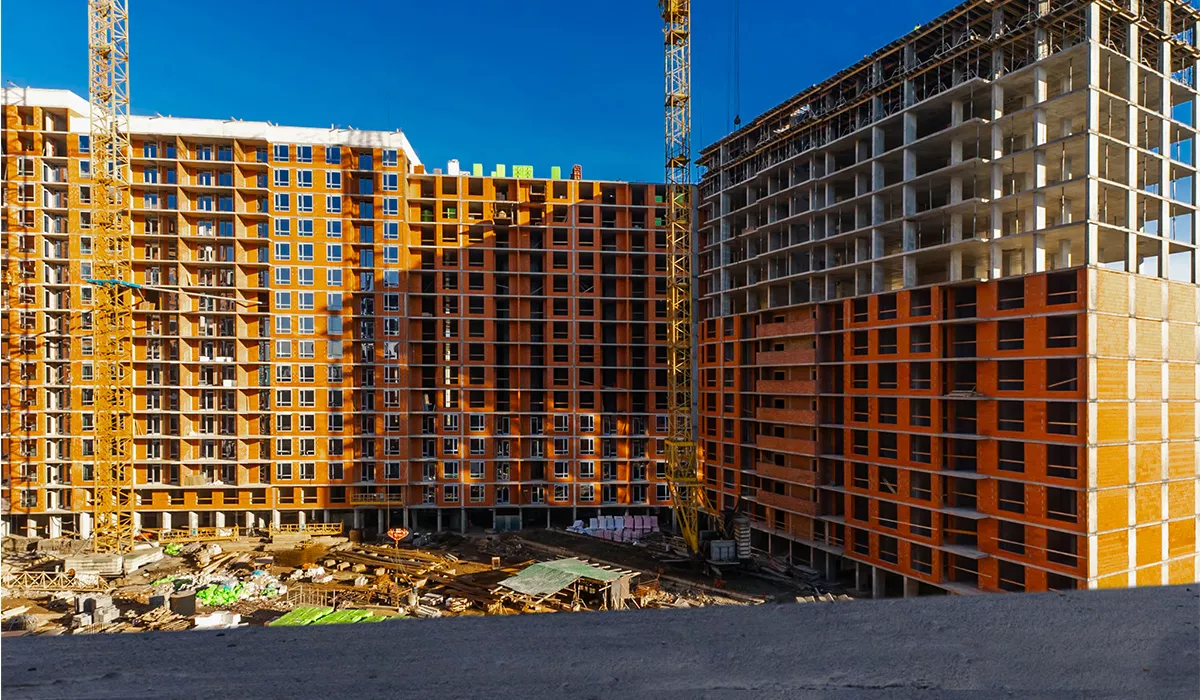

Секція 1
Завершено внутрішньомережеві роботи.
Тривають оздоблювальні роботи.
Розпочато монтаж ліфтів.
Секція 2
Завершено внутрішньомережеві роботи.
Тривають оздоблювальні роботи.
Розпочато монтаж ліфтів.
Секція 3
Завершено фасадні роботи.
Тривають внутрішньомережеві роботи.
Секція 4
Завершено фасадні роботи.
Тривають внутрішньомережеві роботи.
Секція 5
Виконано фасадні роботи на 85%.
Тривають внутрішньомережеві роботи.
Секція 6
Тривають фасадні роботи.
Завершено мурування зовнішніх стін 15-го і 16-го поверхів.
Завершено мурування внутрішніх стін 14-го поверху.
Триває мурування внутрішніх стін 15-го і 16-го поверхів.
Завершено скління 12-го поверху.
Триває скління 13-го поверху.
Секція 7.1
Завершено мурування зовнішніх стін 17-го поверху.
Завершено мурування внутрішніх стін з 14-го і 15-го поверхів.
Триває мурування внутрішніх стін з 16-го і 17-го поверхів.
Завершено скління 13-го і 14-го поверхів.
Триває скління 15-го поверху.
Секція 7.2
Завершено мурування внутрішніх стін 16-го поверху.
Завершено скління всіх поверхів.
Секція 8
Триває скління 6-го поверху.
Поверх 16-й виконано конструктивами на 100%.
Завершено мурування зовнішніх стін з 14-го по 16-й поверхи.
Триває мурування внутрішніх стін 14-го та 15-го поверхів.
Секція 9
Поверхи 14-й та 15-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 16-го поверху.
Триває влаштування плити перекриття 16-го поверху.
Секція 10
Поверх 14-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 15-го поверху.
Триває влаштування плити перекриття 15-го поверху.
Завершено мурування зовнішніх стін 10-го поверху.
Завершено мурування внутрішніх стін 9-го поверху.
Секція 11
Поверхи 13-й та 14-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 15-го поверху.
Завершено мурування зовнішніх стін 10-го поверху.
Завершено мурування внутрішніх стін 9-го поверху.
Паркінг 1
Завершено встановлення 2-го шару гідроізоляції.
Паркінг 2
Триває влаштування вертикальних елементів.
