Секція 1
Тривають внутрішньомережеві роботи.
Секція 2
Тривають внутрішньомережеві роботи.

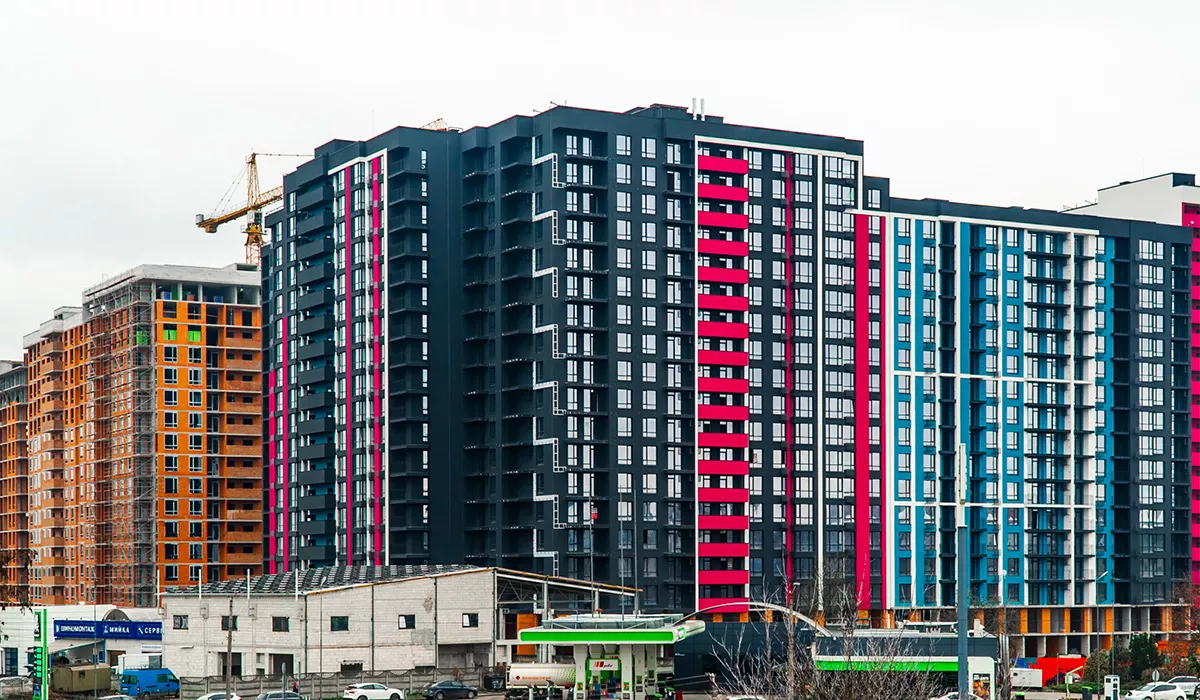

Секція 3
Виконано фасадні роботи на 98%.
Тривають внутрішньомережеві роботи.
Секція 4
Виконано фасадні роботи на 82%.
Тривають внутрішньомережеві роботи.

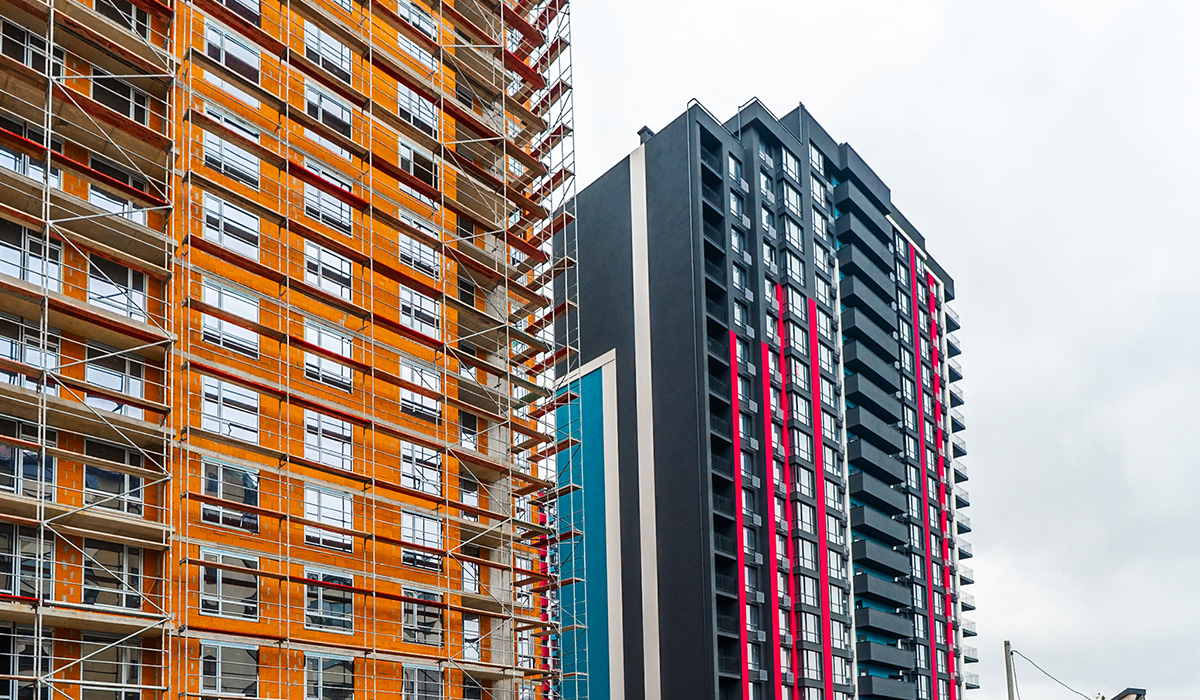

Секція 5
Виконано фасадні роботи на 50%.
Тривають внутрішньомережеві роботи.
Секція 6
Завершено мурування зовнішніх стін 14-го поверху.
Триває мурування зовнішніх стін 15-го і 16-го поверхів.
Завершено мурування внутрішніх стін 13-го поверхів.
Триває мурування внутрішніх стін 14-го поверху.
Завершено скління 11-го поверху.
Триває скління 12-го поверху.
Секція 7.1
Завершено мурування зовнішніх стін 16-го поверху.
Триває мурування зовнішніх стін 17-го поверху.
Триває мурування внутрішніх стін з 14-го по 16-й поверхи.
Триває скління 13-го поверху.
Секція 7.2
Завершено мурування зовнішніх стін 16-го поверху.
Завершено мурування внутрішніх стін з 12-го по 15-й поверхи.
Триває мурування внутрішніх стін 16-го поверху.
Завершено скління з 8-го по 10-й поверхи.
Триває скління 11-го поверху.

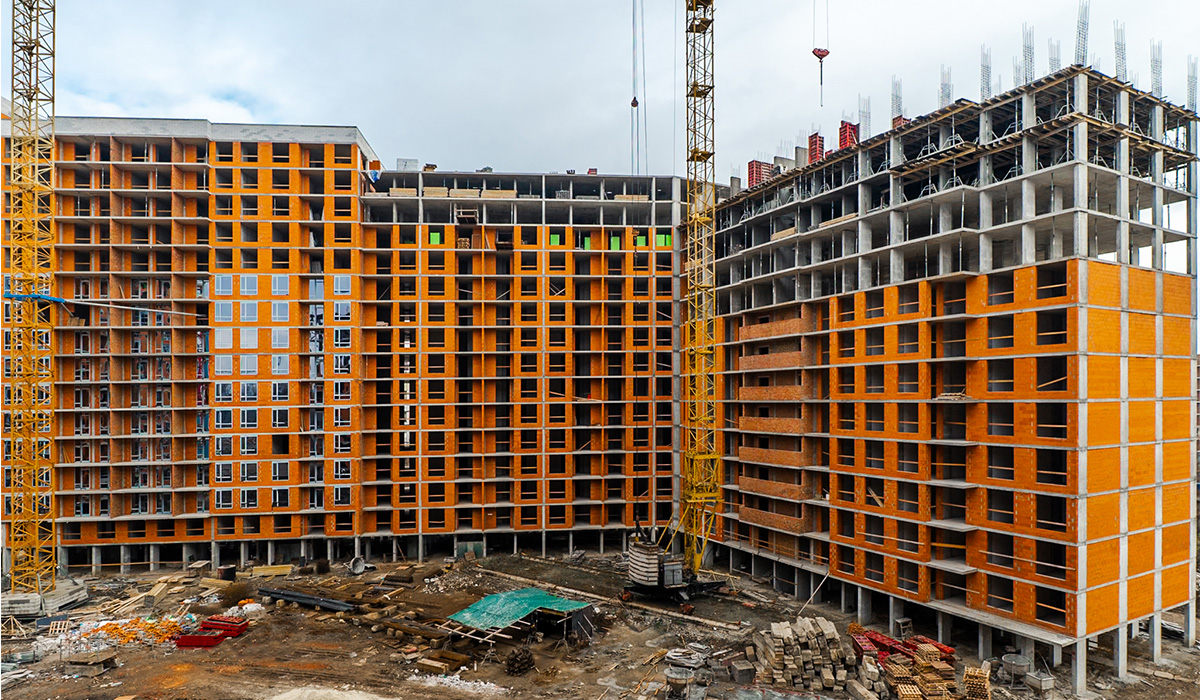

Секція 8
Поверхи 14-й і 15-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 16-го поверху.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.

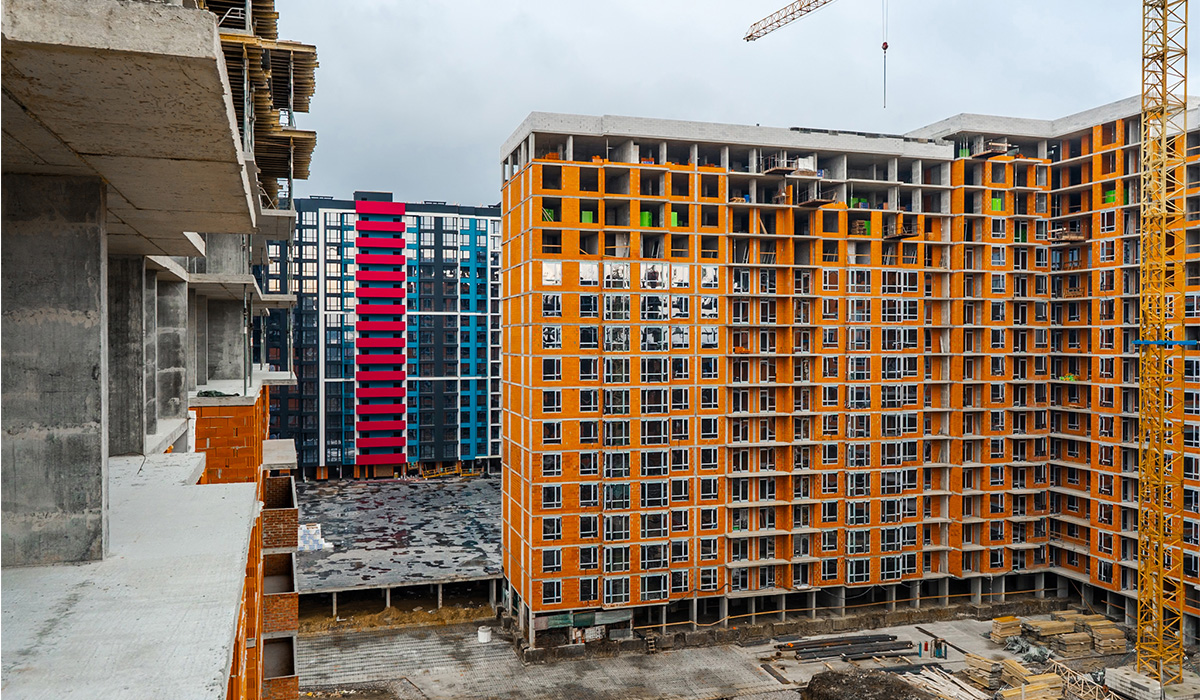

Секція 9
Поверх 13-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 14-го поверху.
Секція 10
Поверх 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Триває мурування зовнішніх стін 10-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 11
Поверх 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.
Триває мурування зовнішніх стін 10-го поверху.
Триває мурування внутрішніх стін 9-го поверху.

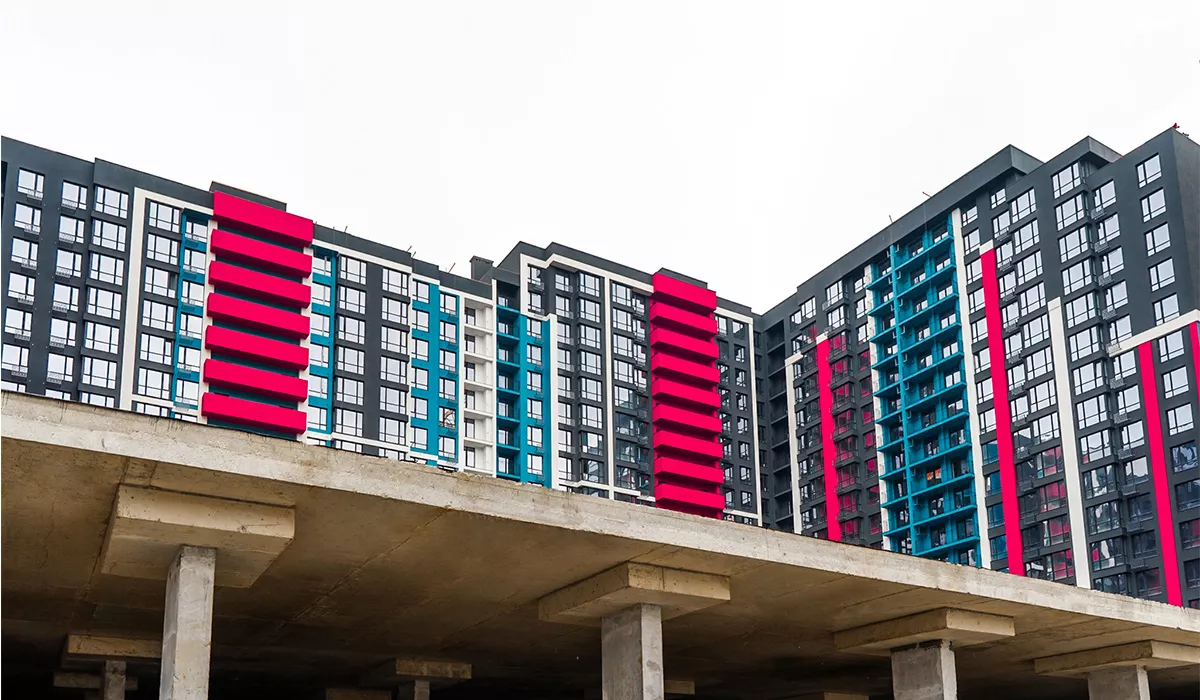

Паркінг 1
Завершено встановлення 2-го шару гідроізоляції.
Паркінг 2
Триває влаштування бетонної підготовки.
Тривають внутрішньомережеві роботи.
Секція 2
Тривають внутрішньомережеві роботи.
Секція 3
Виконано фасадні роботи на 98%.
Тривають внутрішньомережеві роботи.
Секція 4
Виконано фасадні роботи на 82%.
Тривають внутрішньомережеві роботи.
Секція 5
Виконано фасадні роботи на 50%.
Тривають внутрішньомережеві роботи.
Секція 6
Завершено мурування зовнішніх стін 14-го поверху.
Триває мурування зовнішніх стін 15-го і 16-го поверхів.
Завершено мурування внутрішніх стін 13-го поверхів.
Триває мурування внутрішніх стін 14-го поверху.
Завершено скління 11-го поверху.
Триває скління 12-го поверху.
Секція 7.1
Завершено мурування зовнішніх стін 16-го поверху.
Триває мурування зовнішніх стін 17-го поверху.
Триває мурування внутрішніх стін з 14-го по 16-й поверхи.
Триває скління 13-го поверху.
Секція 7.2
Завершено мурування зовнішніх стін 16-го поверху.
Завершено мурування внутрішніх стін з 12-го по 15-й поверхи.
Триває мурування внутрішніх стін 16-го поверху.
Завершено скління з 8-го по 10-й поверхи.
Триває скління 11-го поверху.
Секція 8
Поверхи 14-й і 15-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 16-го поверху.
Завершено мурування зовнішніх стін 13-го поверху.
Триває мурування зовнішніх стін 14-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.
Секція 9
Поверх 13-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 14-го поверху.
Секція 10
Поверх 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Триває мурування зовнішніх стін 10-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Секція 11
Поверх 12-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 13-го поверху.
Триває влаштування плити перекриття 13-го поверху.
Триває мурування зовнішніх стін 10-го поверху.
Триває мурування внутрішніх стін 9-го поверху.
Паркінг 1
Завершено встановлення 2-го шару гідроізоляції.
Паркінг 2
Триває влаштування бетонної підготовки.
