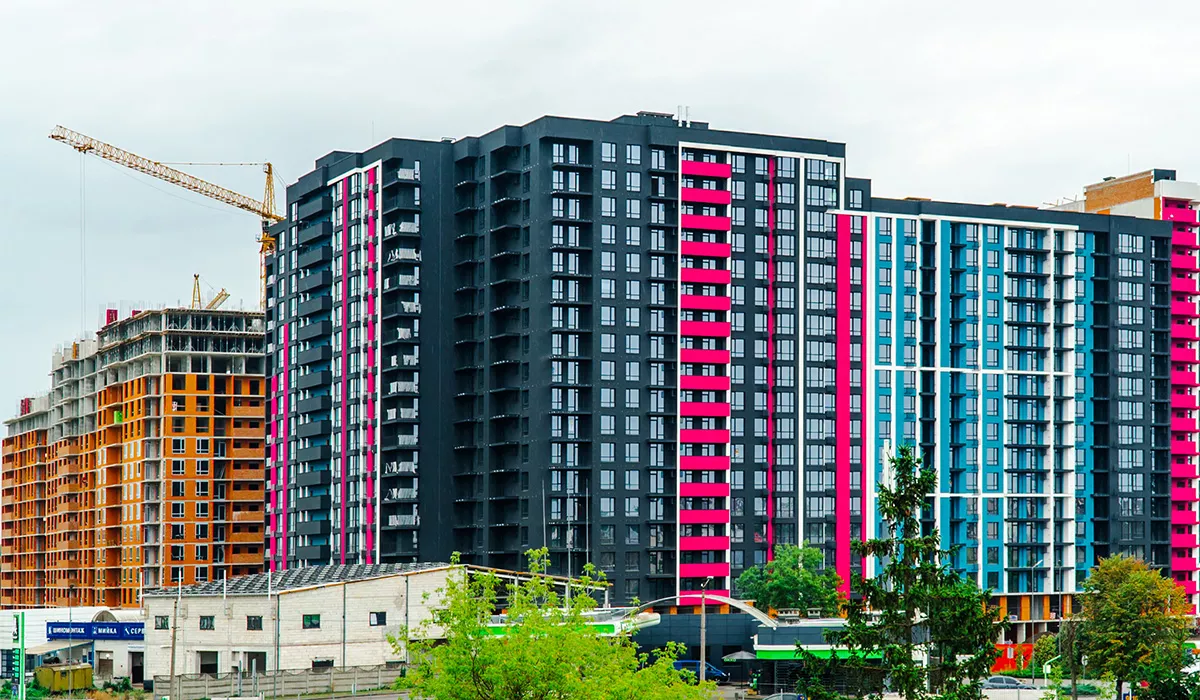

Секція 1
Виконано фасадні роботи на 100%.
Секція 2
Виконано фасадні роботи на 100%.
Секція 3
Виконано фасадні роботи на 85%.
Секція 4
Виконано фасадні роботи на 75%.
Секція 5
Виконано фасадні роботи на 15%.
Секція 6
Поверх 14-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 15-го поверху.
Триває влаштування плити перекриття 15-го поверху.
Триває мурування зовнішніх стін 11-го поверху.
Завершено мурування внутрішніх стін з 7-го по 9-й поверхи.
Триває мурування внутрішніх стін 10-го поверху.
Секція 7.1
Поверхи 15-й та 16-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 17-го поверху.
Виконано скління з 2-го по 9-й поверх.
Триває скління 10-го поверху.
Завершено мурування зовнішніх стін 11-го та 12-го поверхів.
Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін з 9-го і 11-й поверхи.
Триває мурування внутрішніх стін 12-го поверху.
Секція 7.2
Поверх 15-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 16-го поверху.
Триває влаштування плити перекриття 16-го поверху.
Триває мурування зовнішніх стін 11-го поверху.
Триває мурування внутрішніх стін 10-го поверху.
Секція 8
Поверх 13-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 14-го поверху.
Завершено мурування зовнішніх стін 12-го поверху.
Триває мурування внутрішніх стін 12-го поверху.
Секція 9
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Завершено мурування внутрішніх стін 9-го поверху.
Секція 10
Поверх 10-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 11-го поверху.
Триває влаштування плити перекриття 11-го поверху.
Завершено мурування зовнішніх стін 7-го і 8-го поверхів.
Секція 11
Поверх 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 6-го та 7-го поверхів.
Триває мурування внутрішніх стін 8-го поверху.
Паркінг 1
Встановлено 1-й шар гідроізоляції
Триває встановлення 2-го шару гідроізоляції
Паркінг 2
Триває розробка котловану
