Стан будівництва житлового комплексу Паркова Алея на 30.09.2021

Стан будівництва житлового комплексу Паркова Алея на 30.09.2021

Секції 2-2а

Влаштування фасаду виконано на 95%

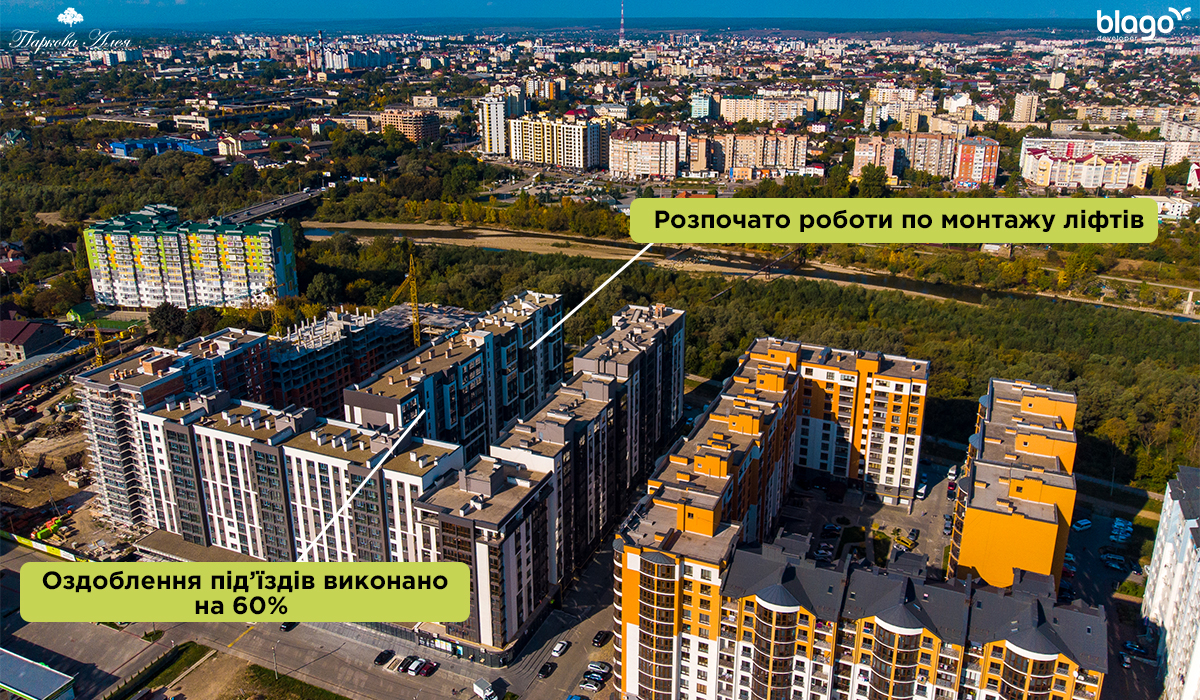

Оздоблення під’їздів виконано на 60%
Розпочато роботи по монтажу ліфтів.

Секція 8-10

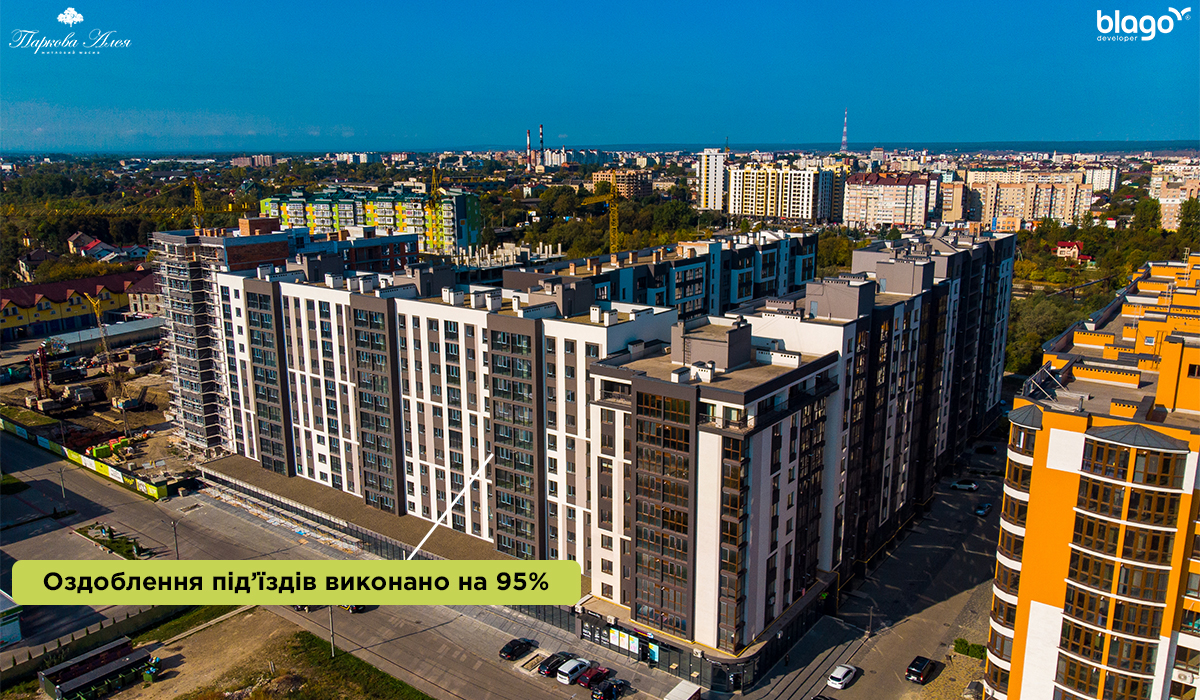

Оздоблення під’їздів виконано на 95%

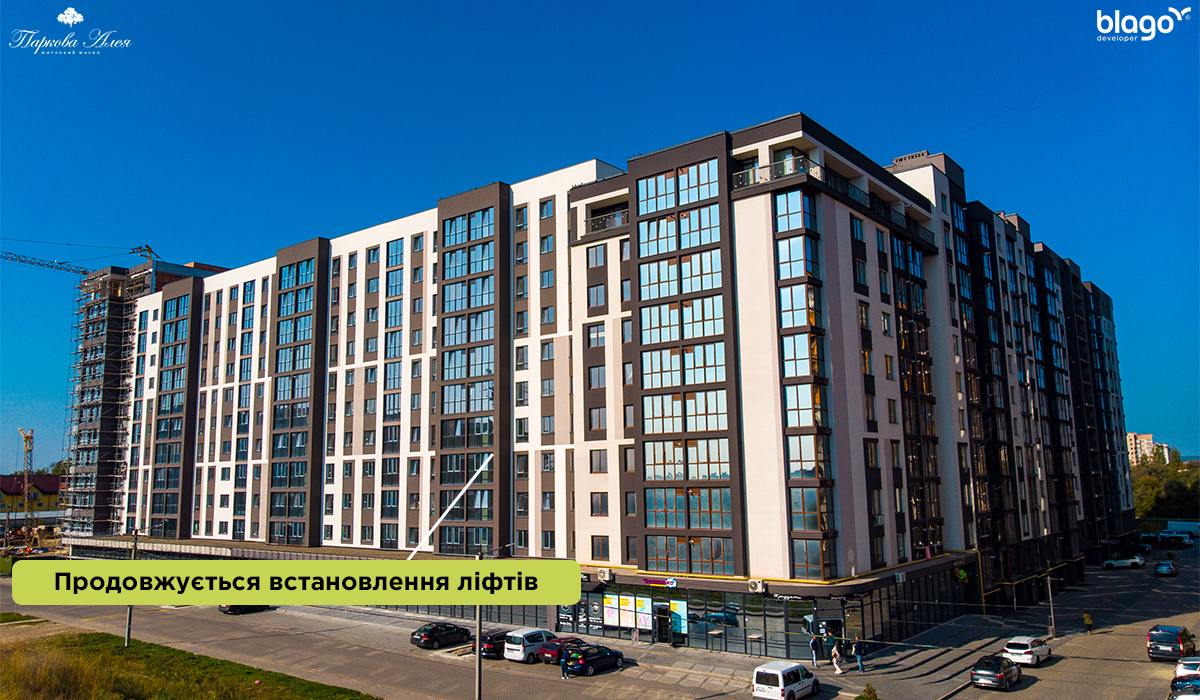

Продовжується встановлення ліфтів.
Продовжуються роботи з влаштування вхідної групи в секції 8, 9, 10.

Секції 6-7

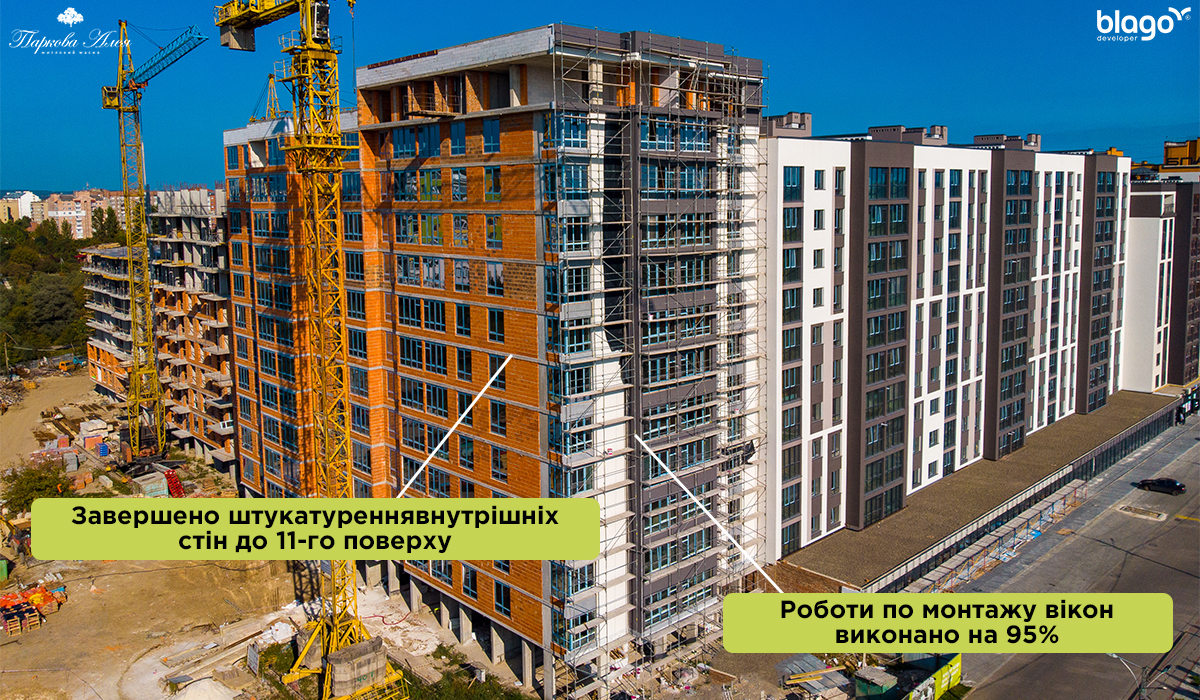

Роботи по монтажу вікон виконано на 95%
Оздоблення фасаду виконано на 15%
У 6 секції завершено штукатурення внутрішніх стін до 11-го поверху.
Завершено влаштування покрівлі даху.

Секція 5

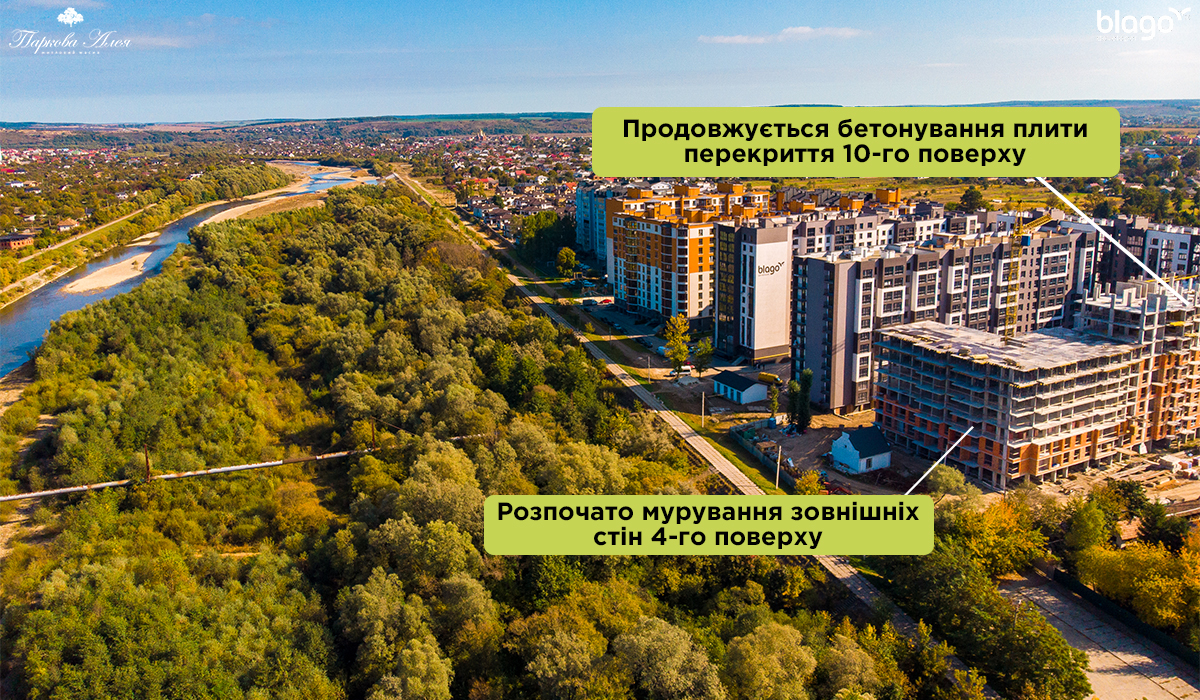

Продовжується бетонування плити перекриття 10-го поверху.
Завершено бетонування вертикальних елементів 10-го поверху.
Розпочато мурування зовнішніх стін 7-го поверху.
Розпочато мурування внутрішніх стін 3-го і  4-го поверху.

Секція 4

Продовжуються роботи по влаштуванню плити перекриття 7-го поверху.
Розпочато мурування зовнішніх стін 4-го поверху.
Продовжуються роботи по муруванню внутрішніх стін 1-го поверху.
