Секція 1

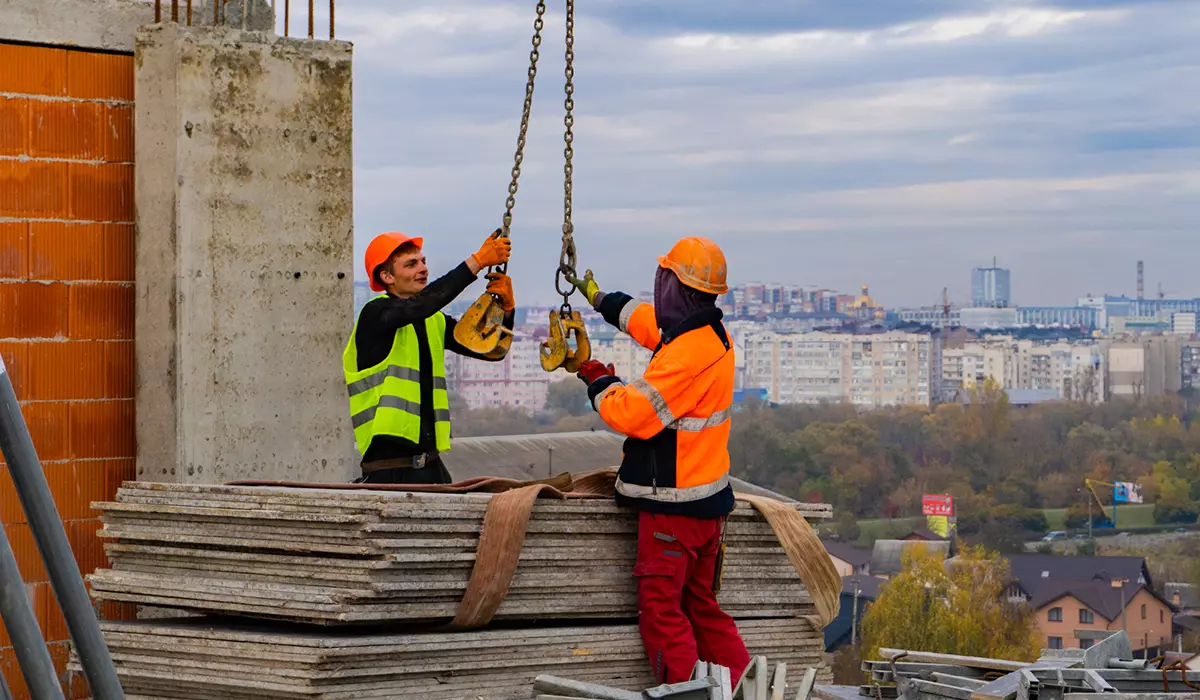

Завершено армування плити перекриття 8-го поверху.
Виконано роботи з гідроізоляції фундаменту на 70%.

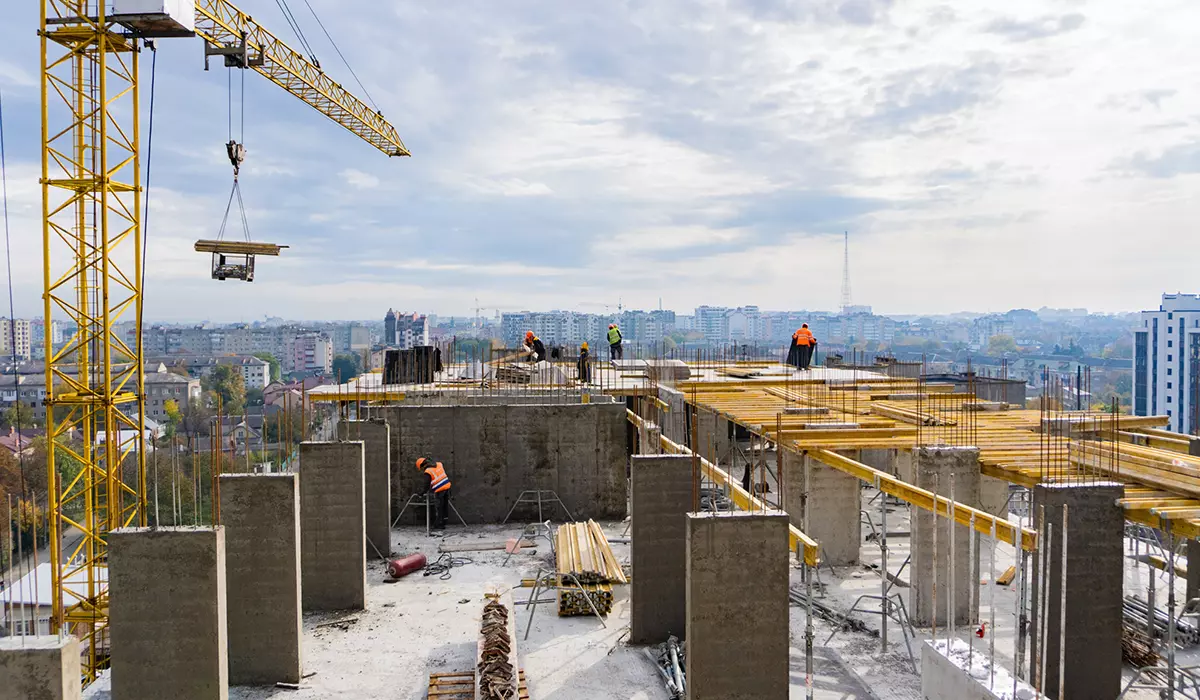

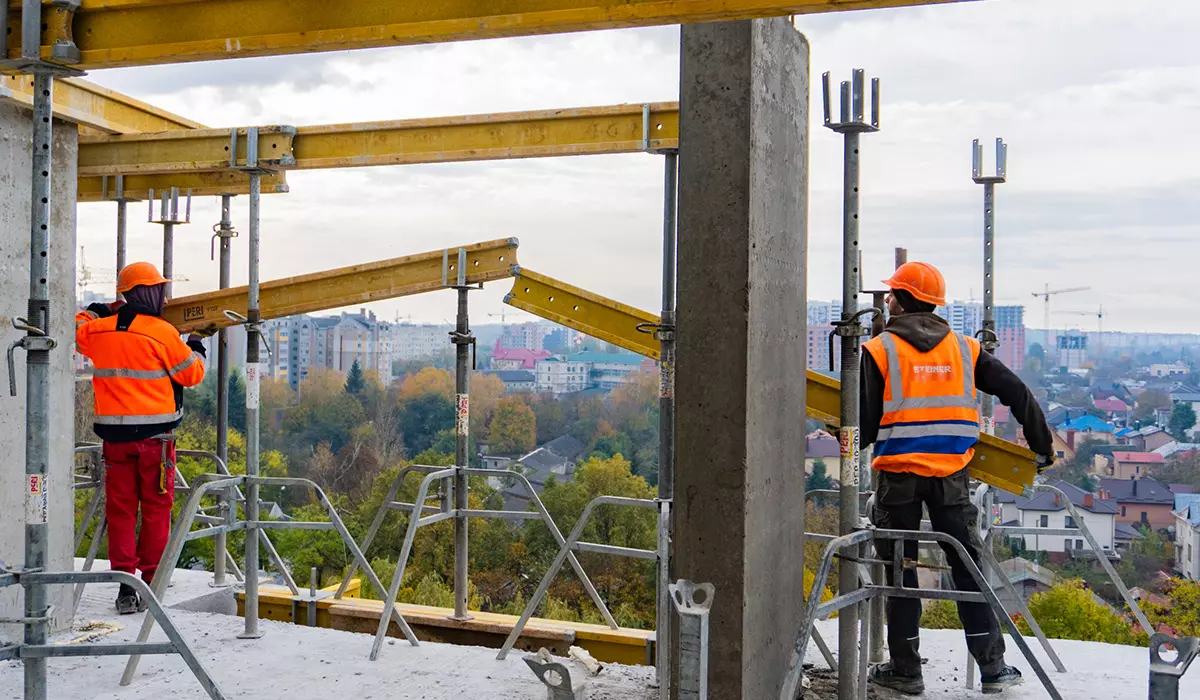

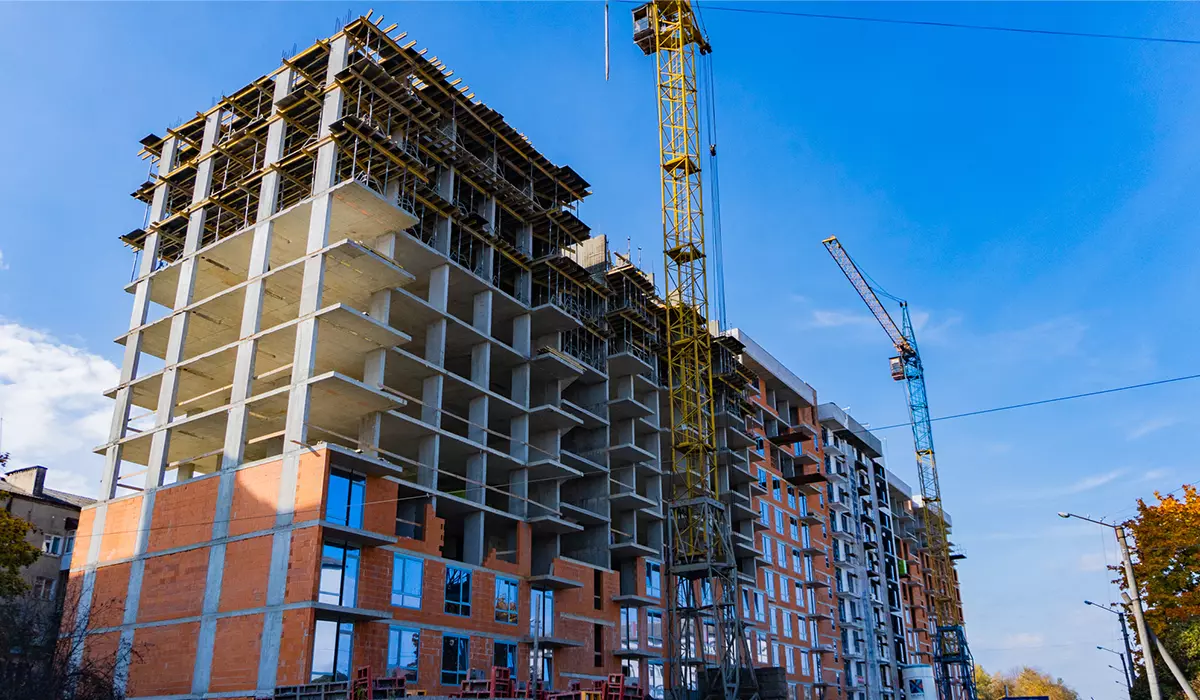

Розпочато монтаж опалубки плити перекриття 10-го поверху.
Завершено бетонування стін та колон 10-го поверху.
Завершено бетонування сходових маршів 9-го поверху.
Завершено штукатурення електрощитових та водомірних вузлів.Секція 2

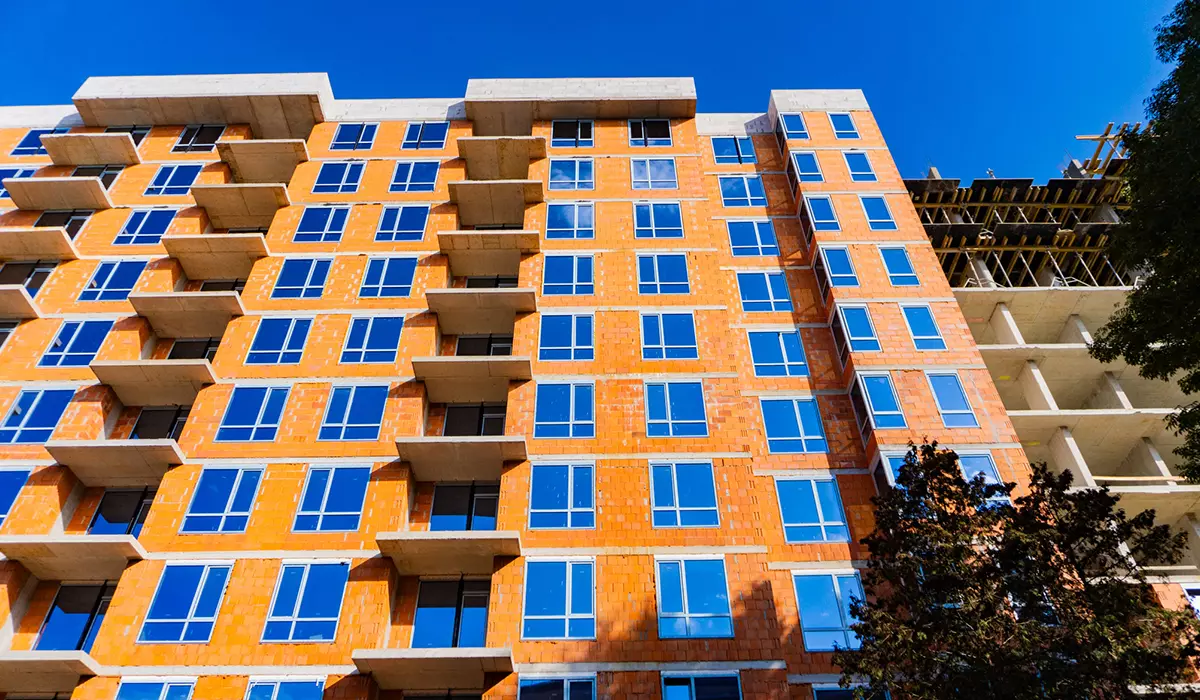

Завершено монтаж вікон 9-го поверху.

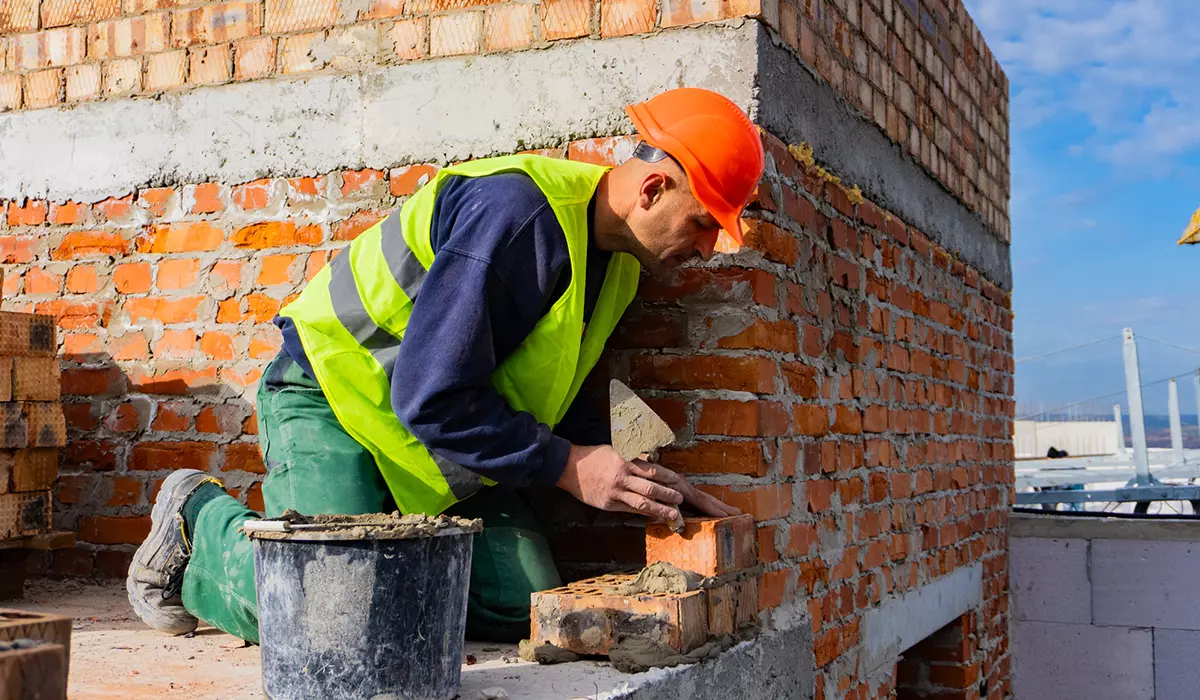

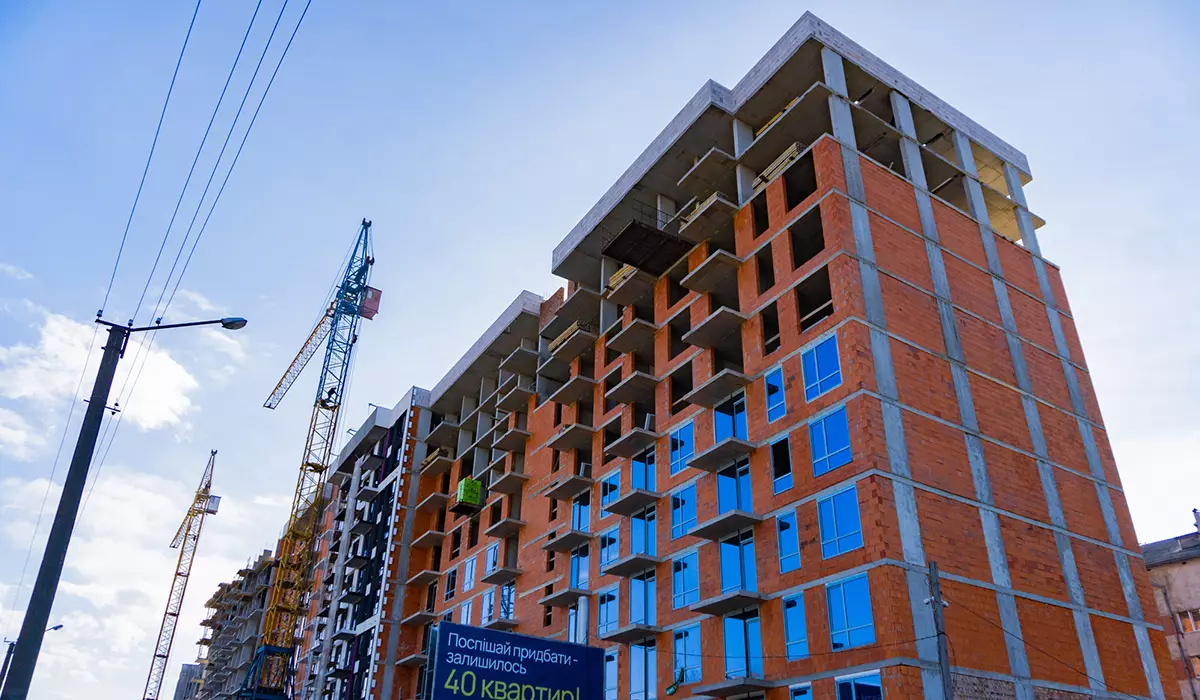

Завершено мурування міжкімнатних та міжквартирних стін 8-го поверху.
Розпочато мурування міжкімнатних та міжквартирних стін 9-го поверху.
Виконано фасадні роботи на 25%.
Виконано роботи з гідроізоляції фундаменту на 50%.
Завершено штукатурення електрощитових та водомірних вузлів.
Секція 3
Завершено штукатурення 1-го поверху.
Триває штукатурення 2-го і 3-го поверхів.
Завершено мурування парапету.
Виконано роботи з гідроізоляції фундаменту на 70%.
Завершено мурування міжкімнатних та міжквартирних стін 7-го поверху.
Розпочато мурування вентиляційних коминків.
Завершено штукатурення електрощитових та водомірних вузлів.
