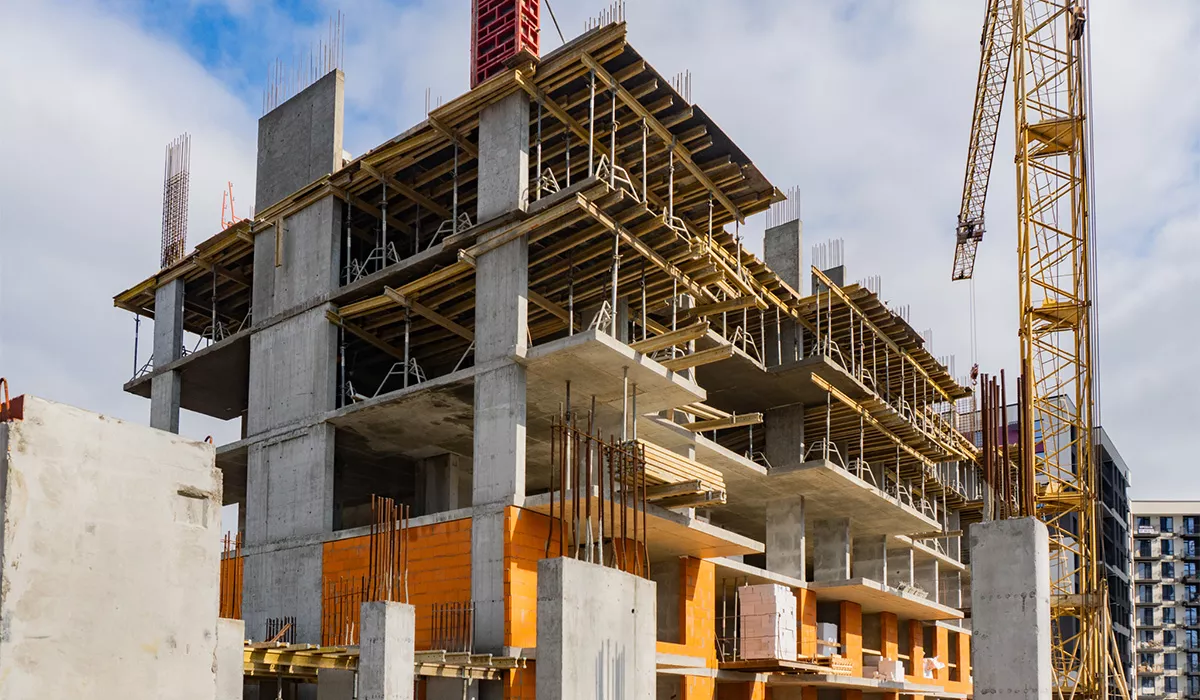

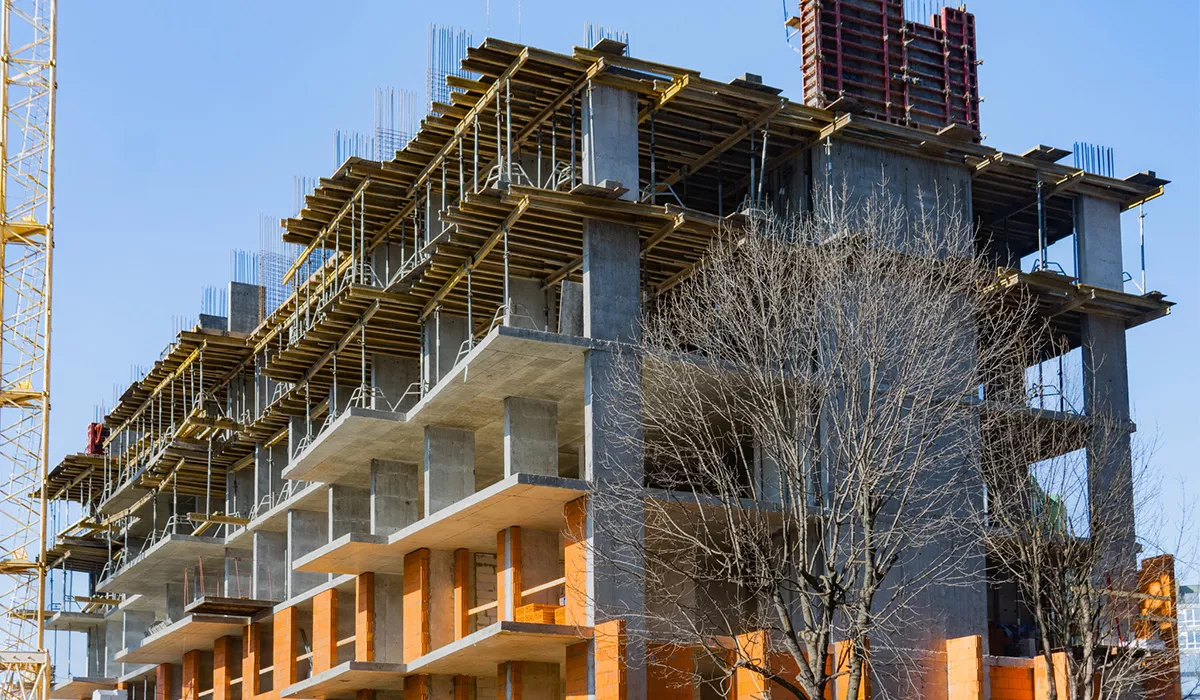

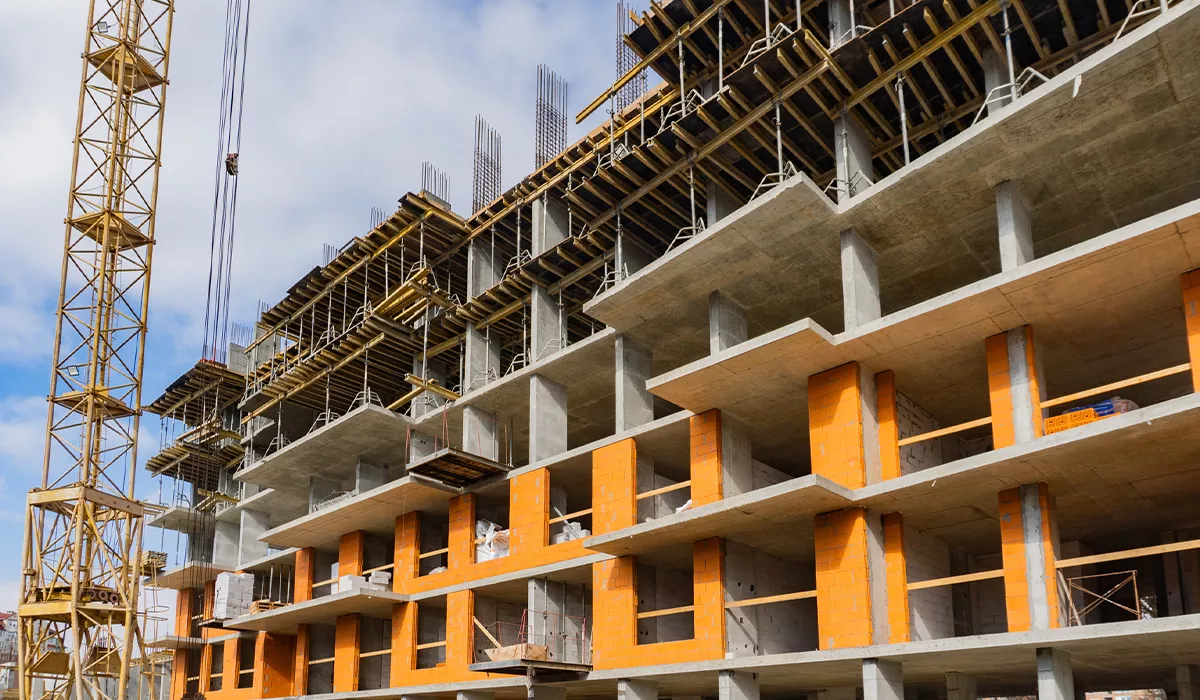

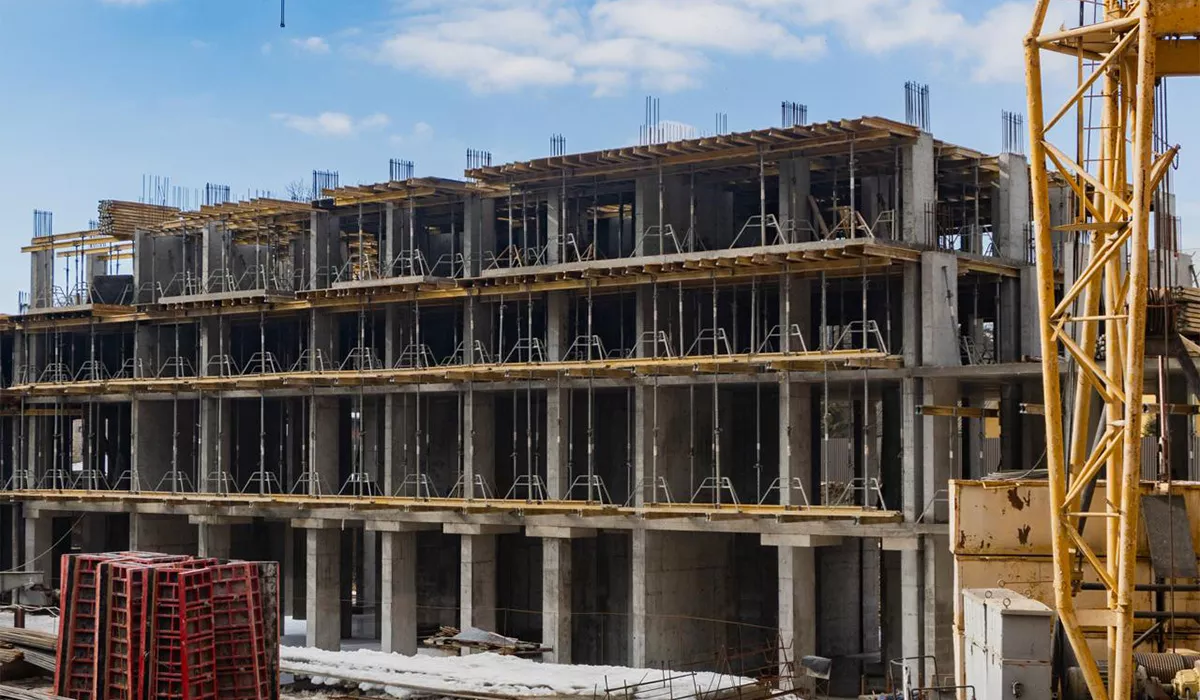

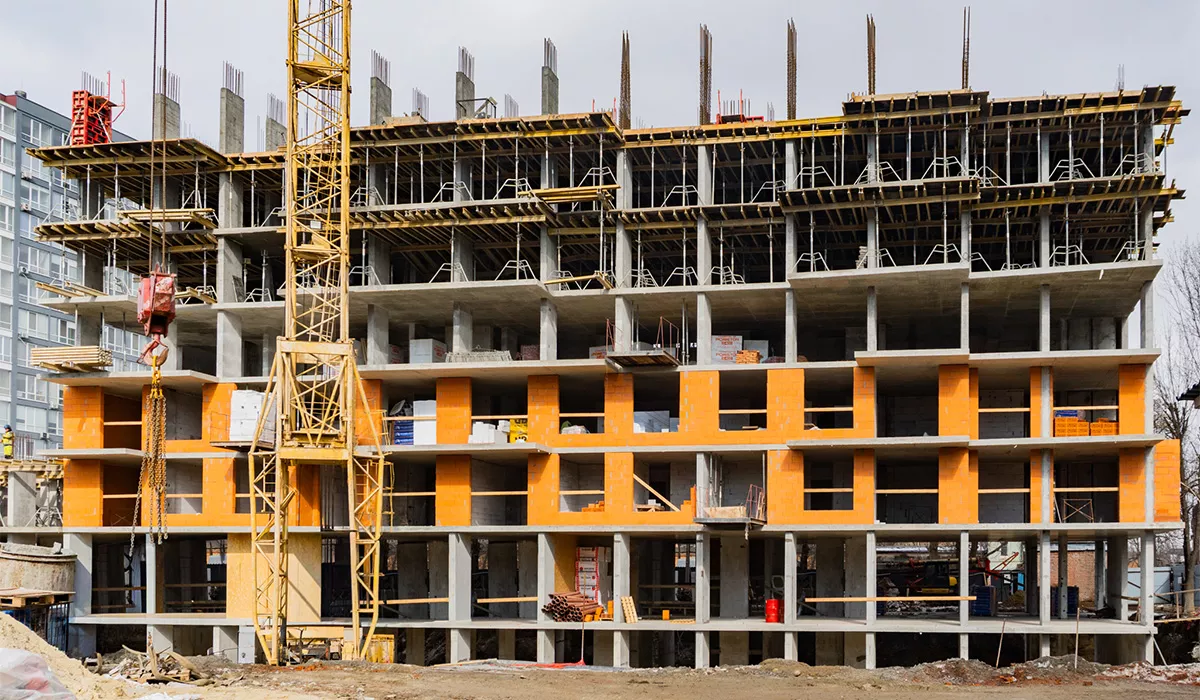

Секція 1
Поверх 2-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 3-го поверху.
Секція 2
Поверхи 1-й та 2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 3-го поверху.
Секція 3
Поверх 2-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 3-го поверху.
Триває влаштування плити перекриття 3-го поверху.
Секція 4
Поверх 2-й виконано конструктивами на 100%.
Секція 5
Поверх 5-й і 6-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 7-го поверху.

Завершено мурування зовнішніх стін 2-го поверху.
Розпочато мурування зовнішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 2-го поверху.
Поверх 2-й виконано конструктивами на 100%.
Розпочато влаштування вертикальних елементів 3-го поверху.
Секція 2
Поверхи 1-й та 2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 3-го поверху.
Секція 3
Поверх 2-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 3-го поверху.
Триває влаштування плити перекриття 3-го поверху.
Секція 4
Поверх 2-й виконано конструктивами на 100%.
Секція 5
Поверх 5-й і 6-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 7-го поверху.
Завершено мурування зовнішніх стін 2-го поверху.
Розпочато мурування зовнішніх стін 3-го поверху.
Розпочато мурування внутрішніх стін 2-го поверху.
