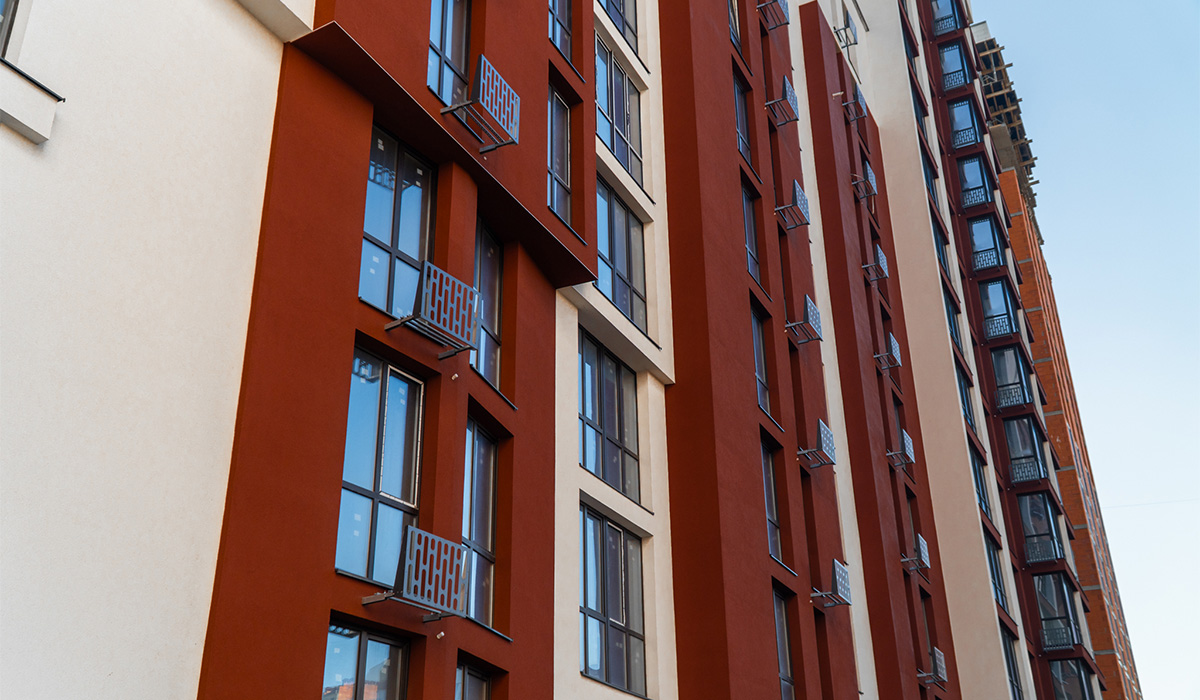

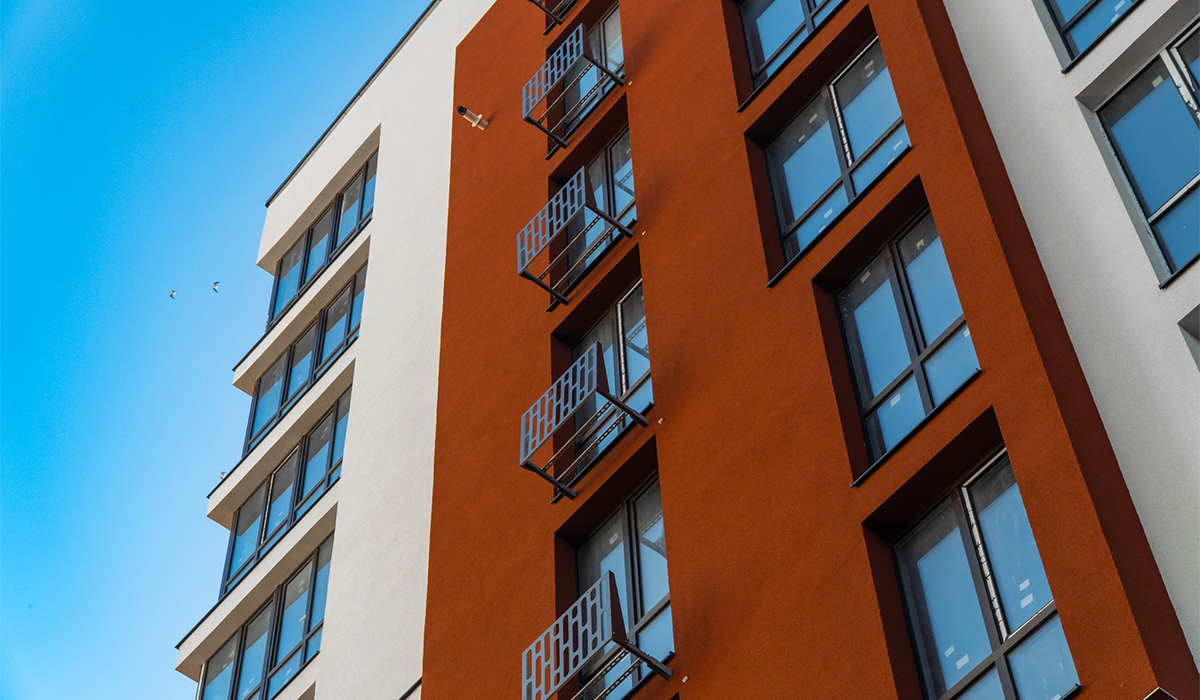

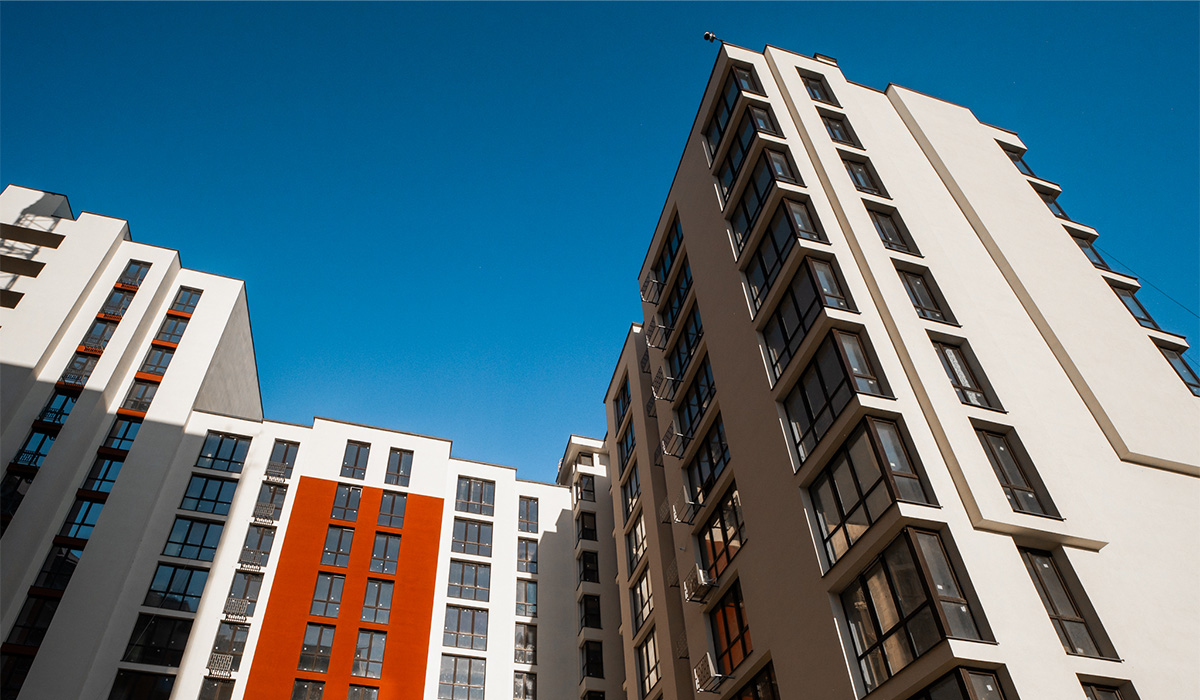

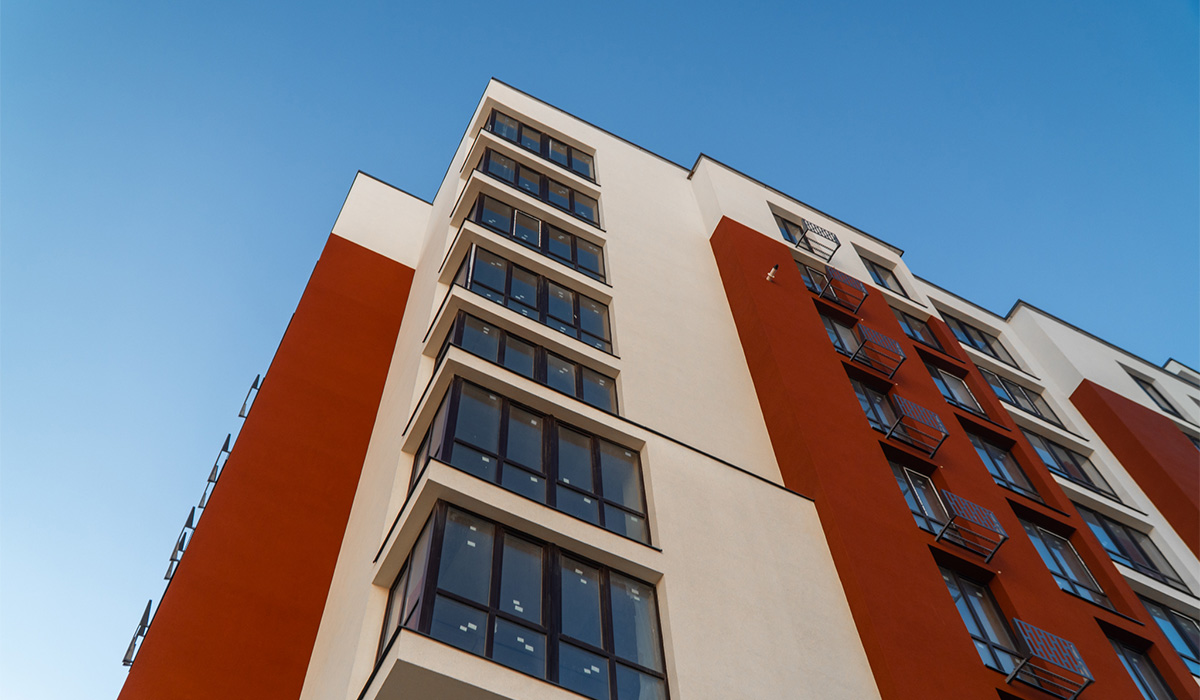

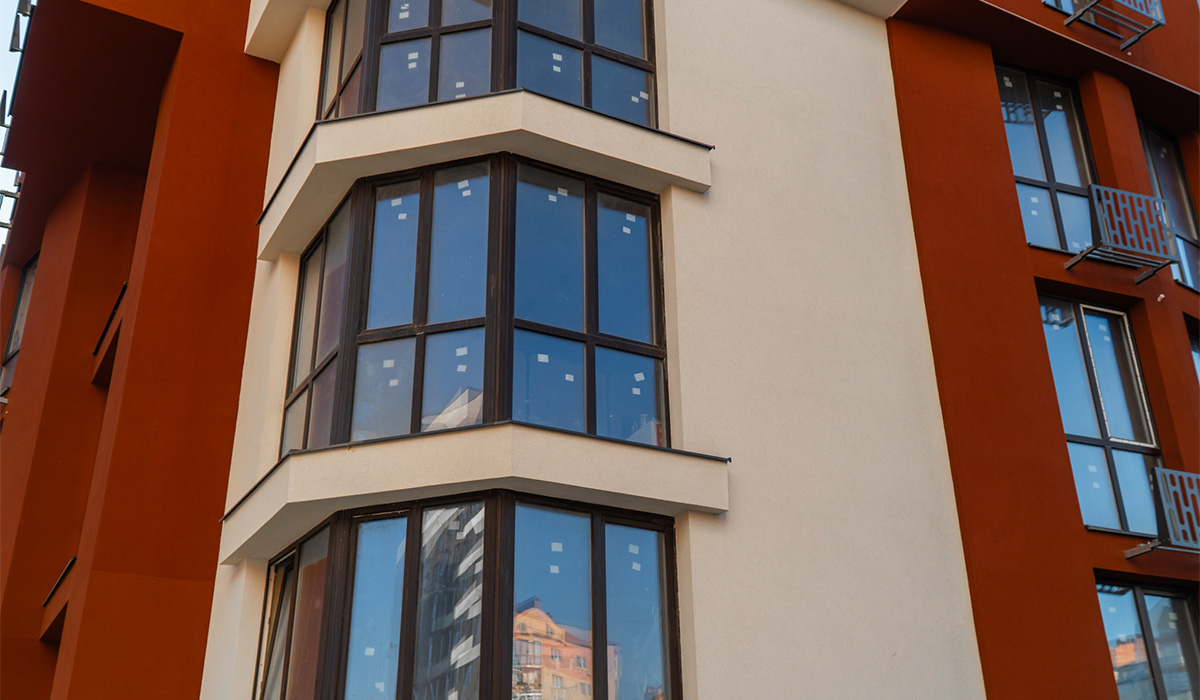

Секції 1-3
Виконано внутрішнє оздоблення сходових маршів та холу на 92%.
Виконано влаштування бруківки на 85%.
Триває монтаж ліфта у секціях 1 і 2.
Секція 4
Триває внутрішнє оздоблення коридорів і сходових.
Виконано влаштування бруківки на 100%.
Секція 5
Завершено всі монолітні роботи.
Завершено скління 7-го і 8-го поверхів.
Розпочато скління 9-го поверху.

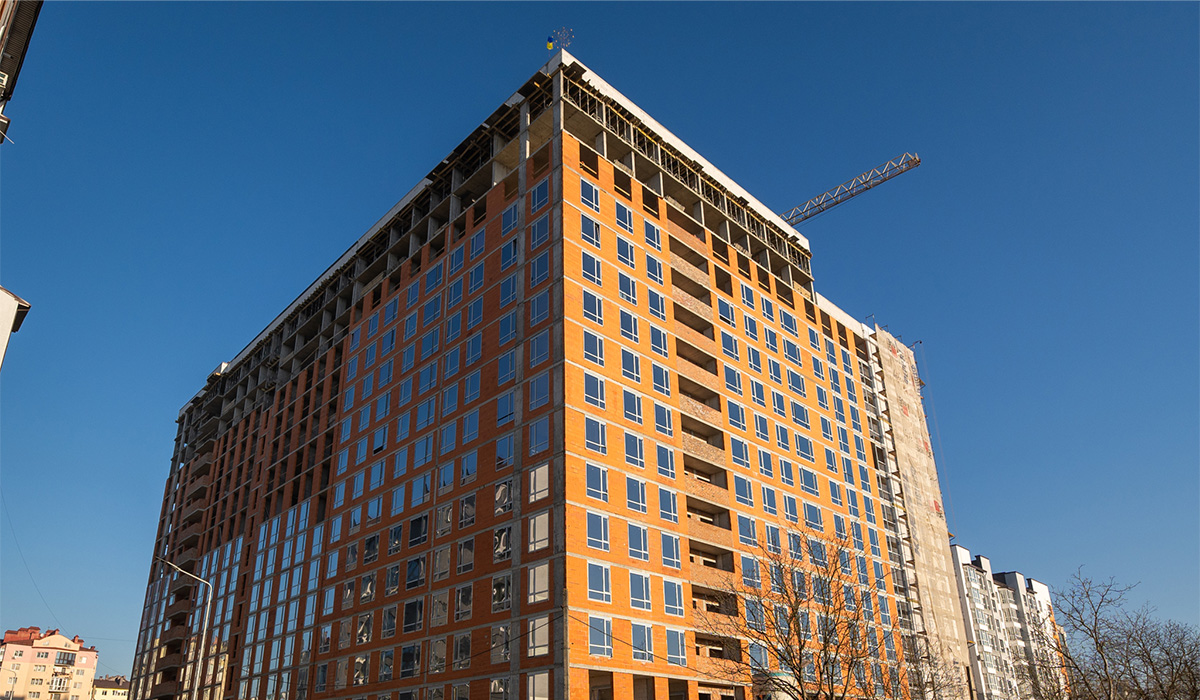

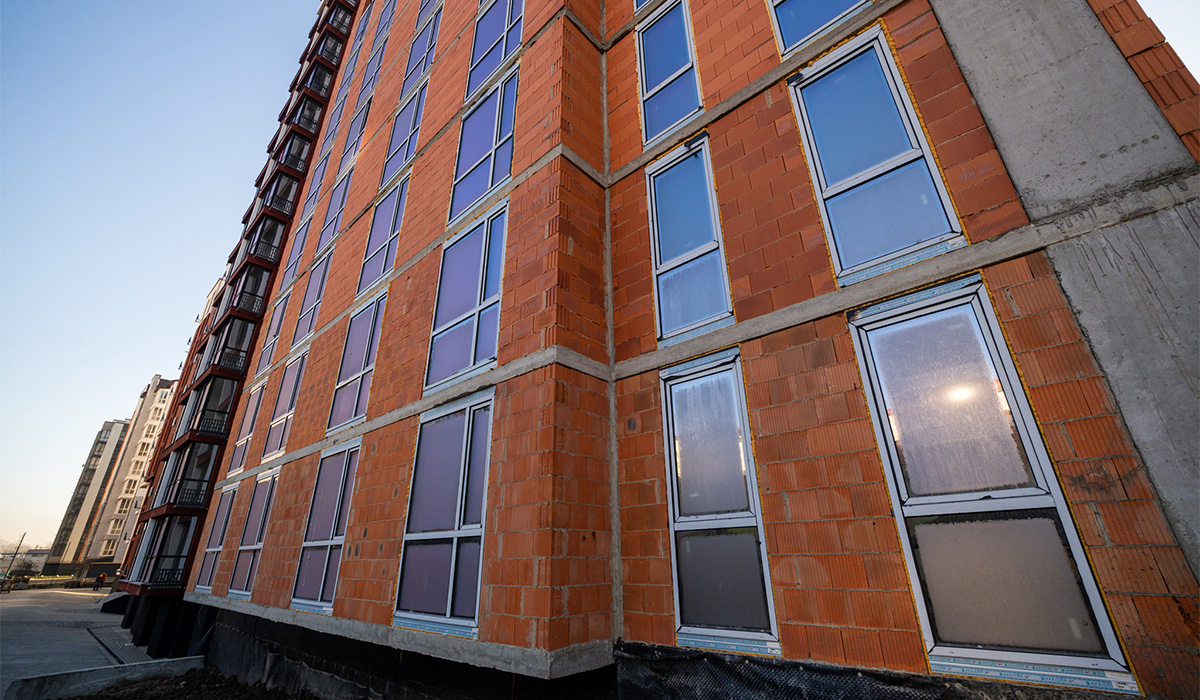

Триває мурування зовнішніх стін 13-го поверху.
Завершено мурування внутрішніх стін 9-го поверху.
Триває мурування внутрішніх стін 10-го поверху.
Секція 6
Завершено всі монолітні роботи.
Завершено скління з 7-го по 13-й поверхи.

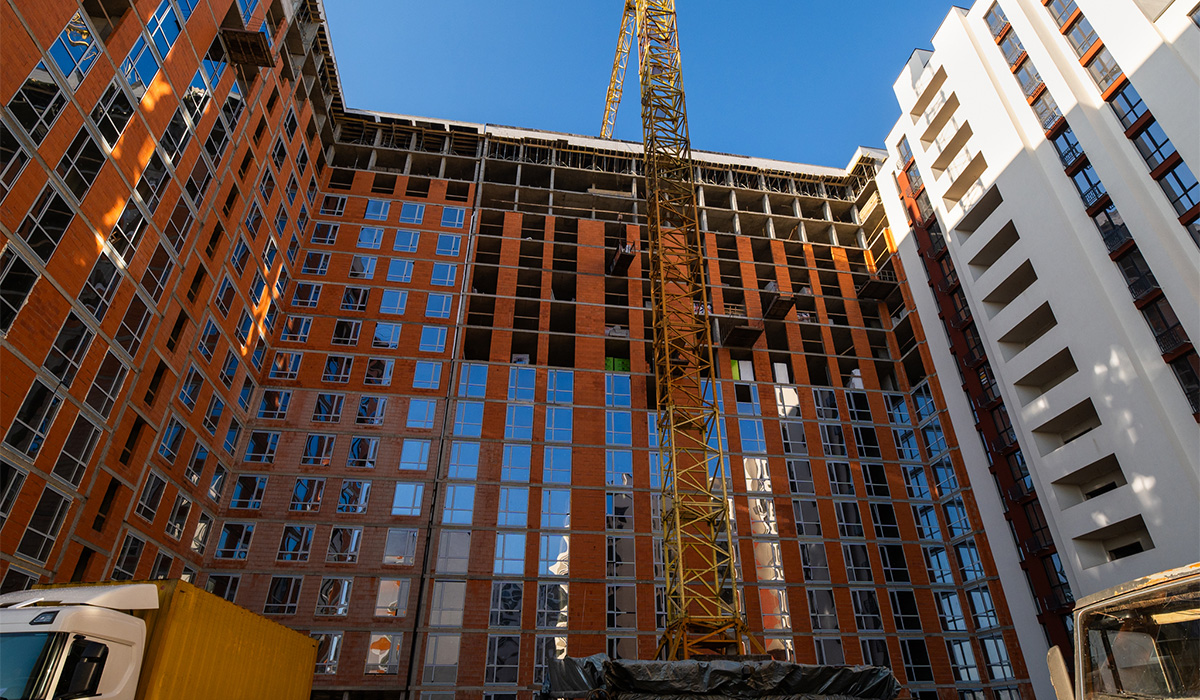

Тривають фасадні роботи.
Завершено мурування зовнішніх стін 13-го і 14-го поверхів.
Завершено мурування внутрішніх стін 9-го поверху.
Триває мурування внутрішніх стін з 10-го по 12-й поверхи.
