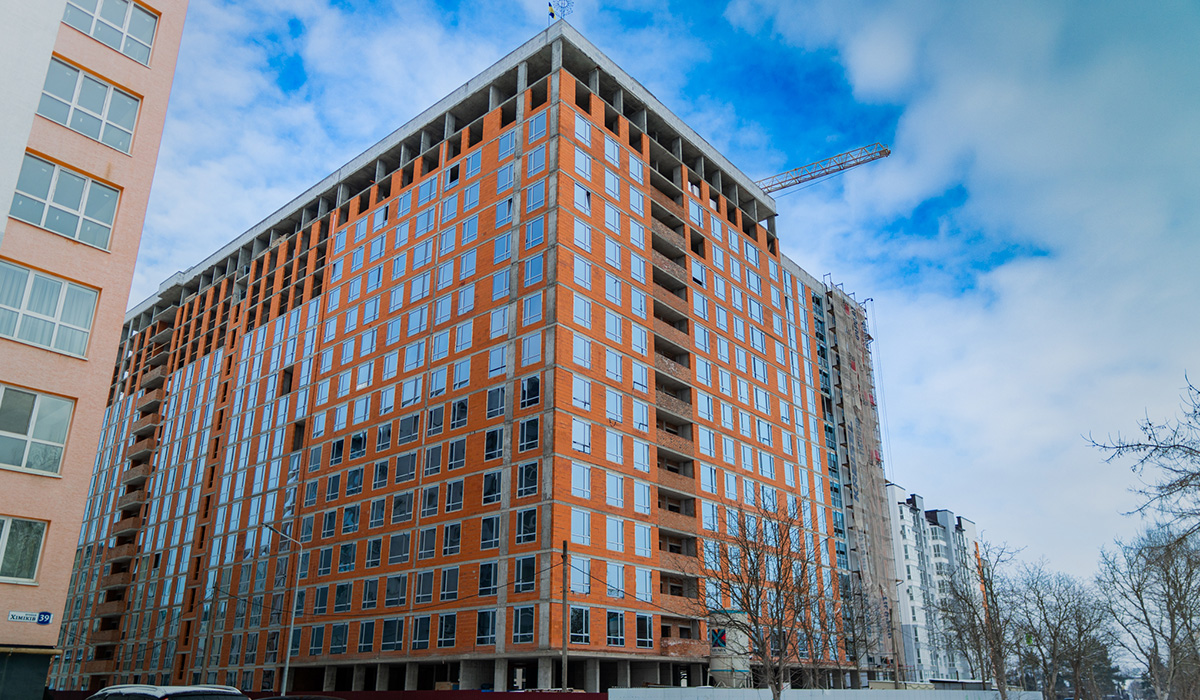

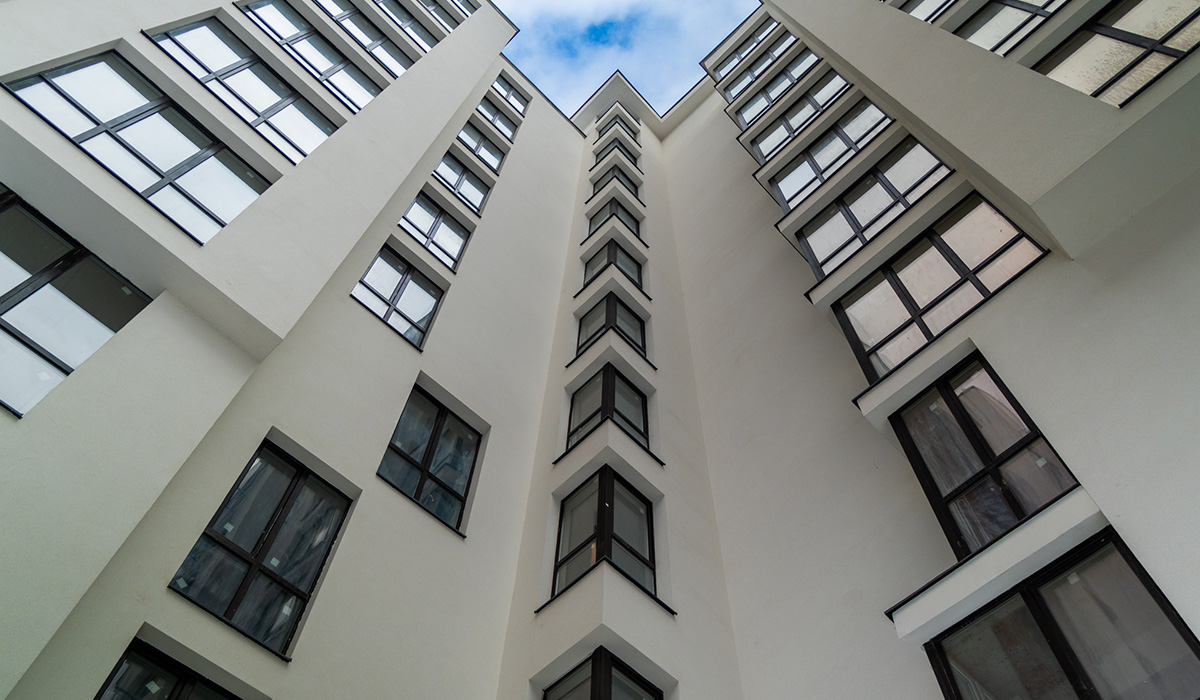

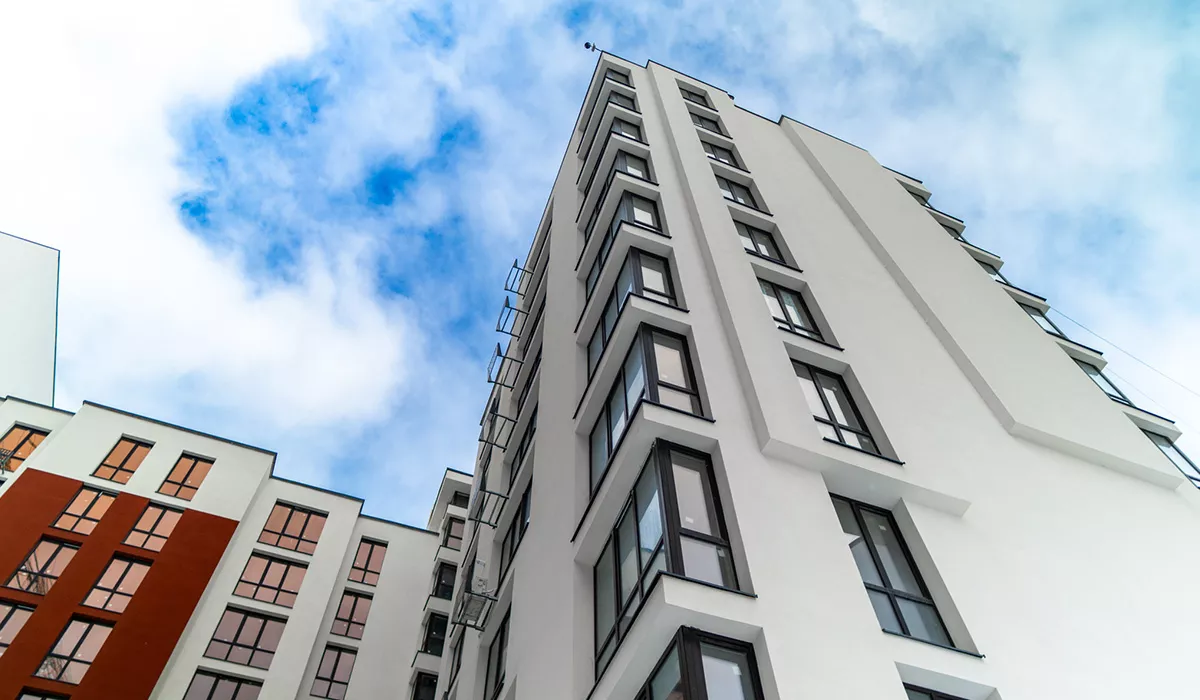

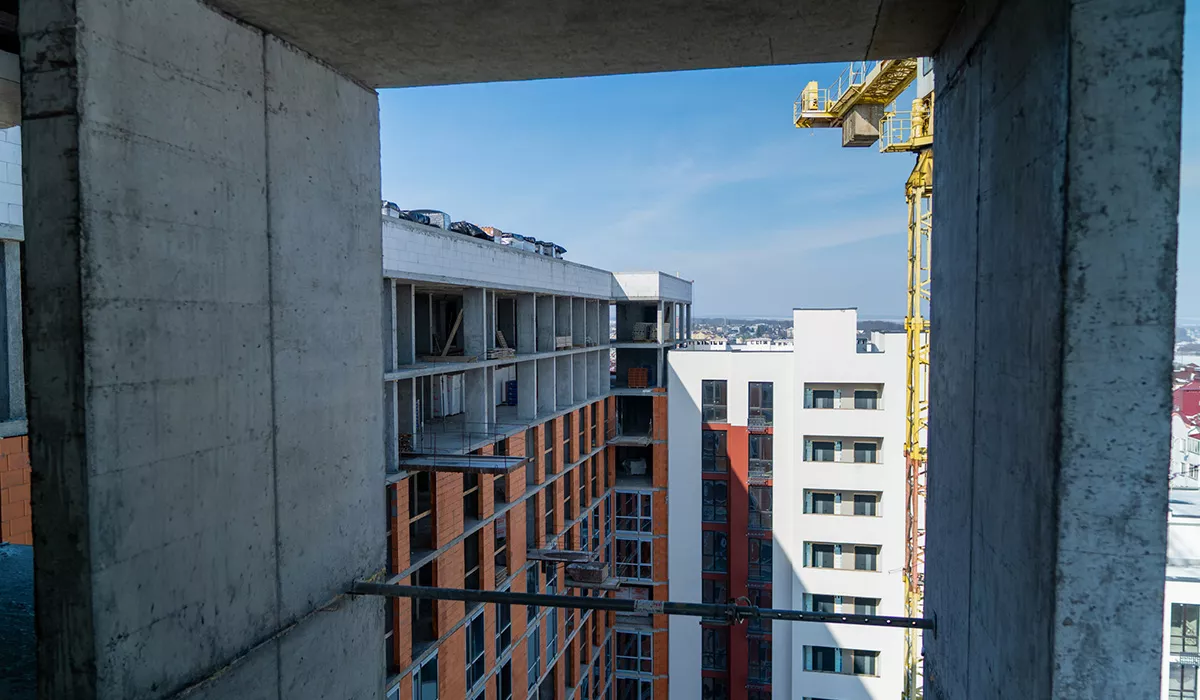

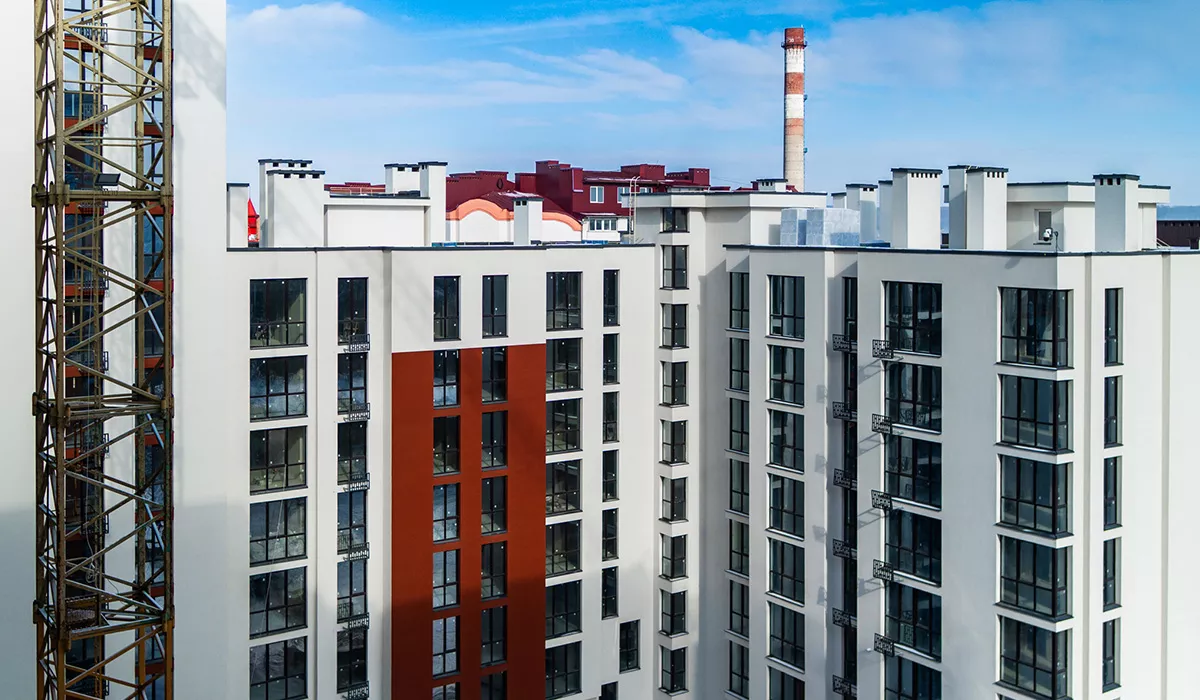

Секції 1-3

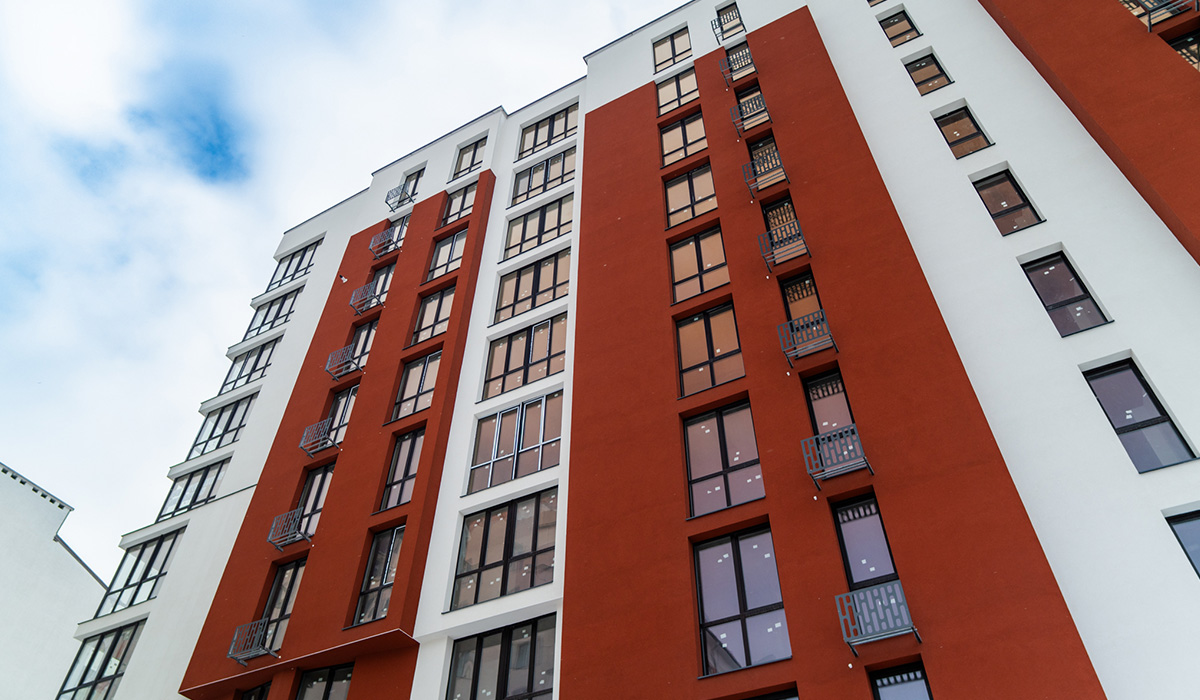

Виконано внутрішнє оздоблення сходових маршів та холу на 92%.
Виконано влаштування бруківки на 95%.

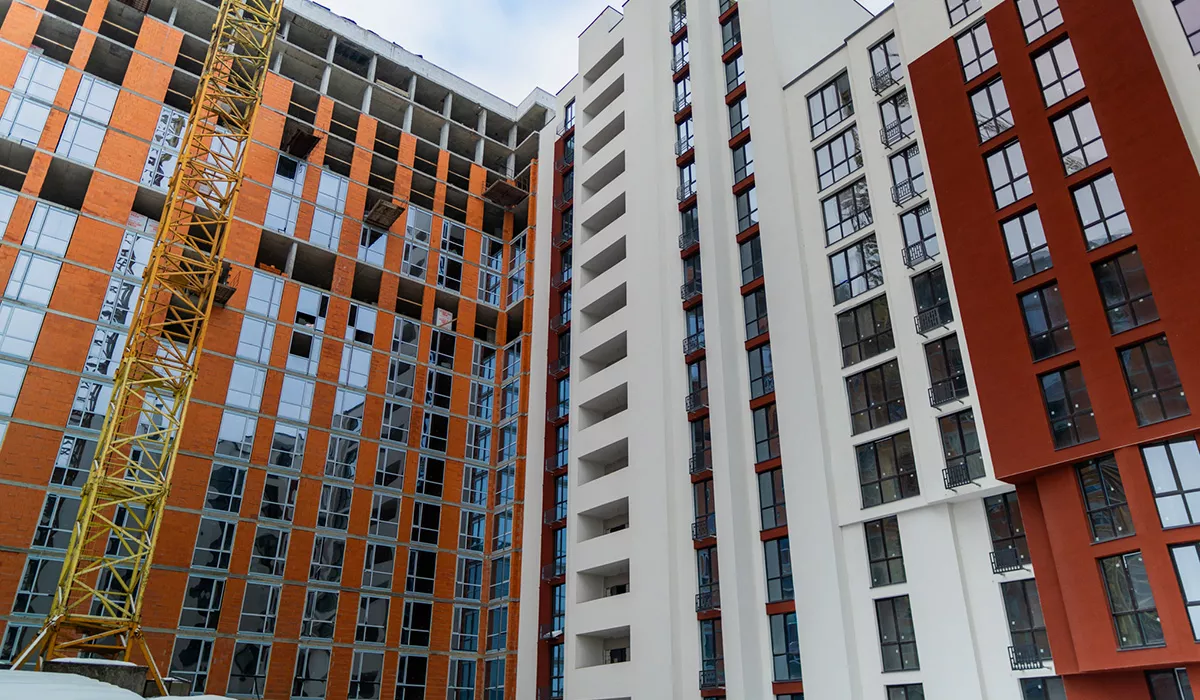

Триває монтаж ліфтів у секціях 1 і 2.
Секція 4
Триває внутрішнє оздоблення коридорів і сходових маршів.
Секція 5
Завершено скління 11-го і 12-го поверхів.
Триває скління 13-го поверху.

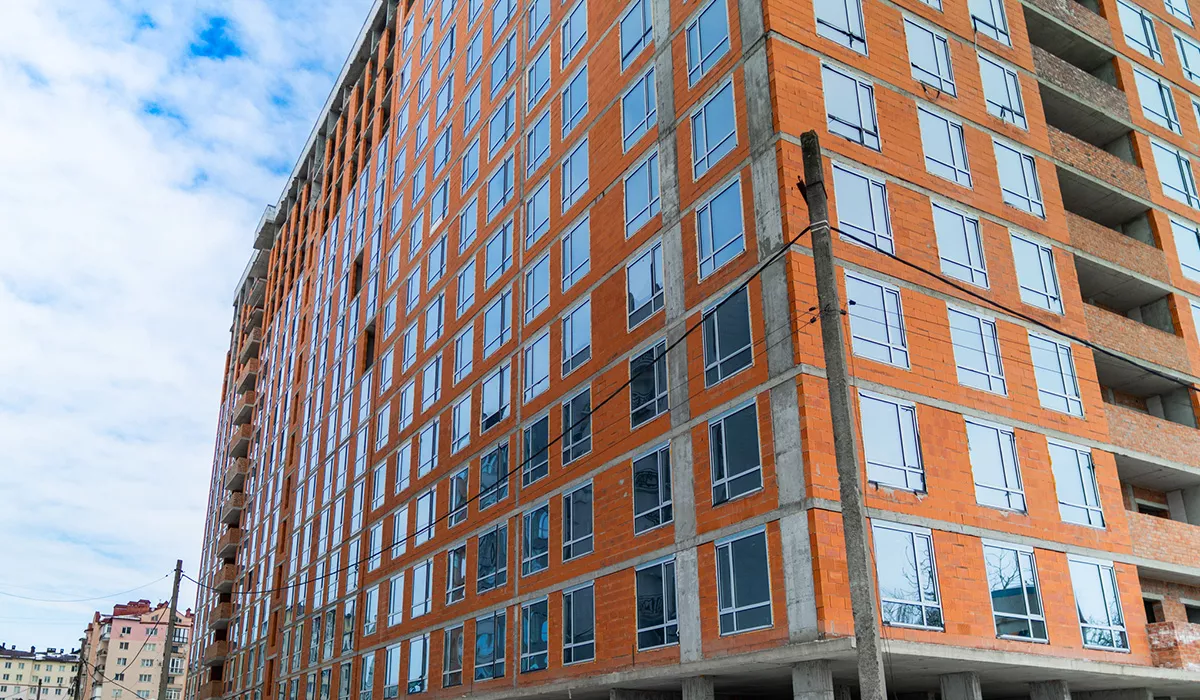

Завершено мурування зовнішніх стін 14-го поверху.
Розпочато мурування зовнішніх стін 15-го поверху.
Завершено мурування внутрішніх стін 11-го поверху.
Триває мурування внутрішніх стін 10-го, 12-го і 13-го поверхів.
Секція 6

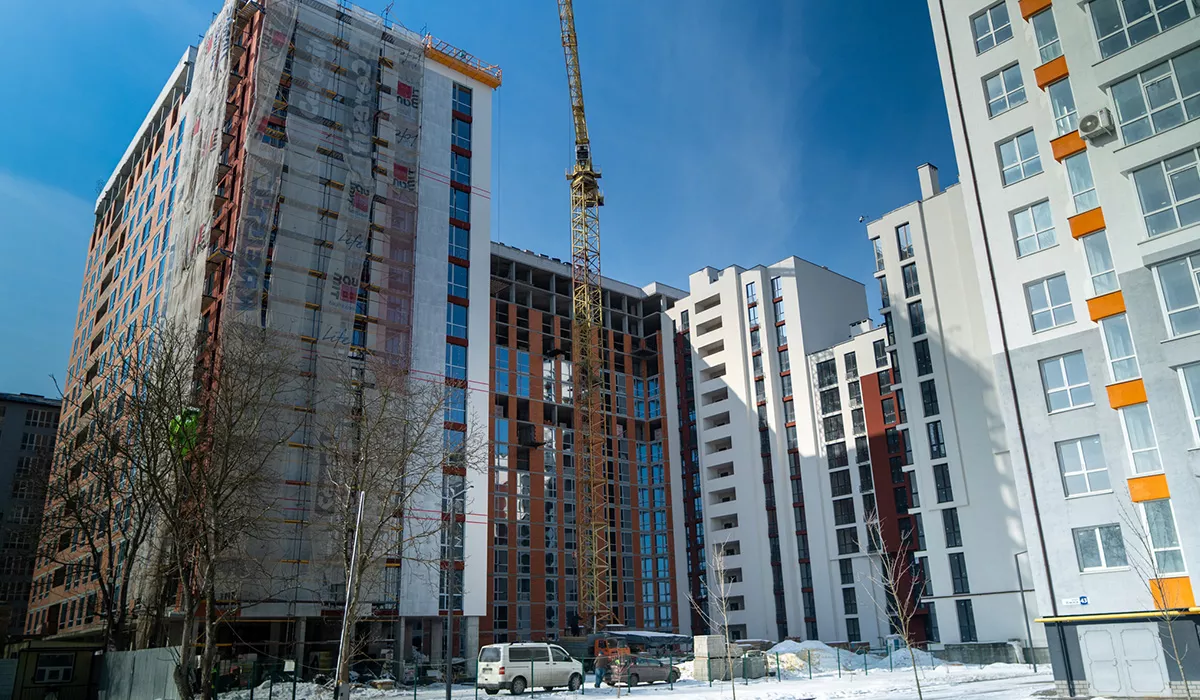

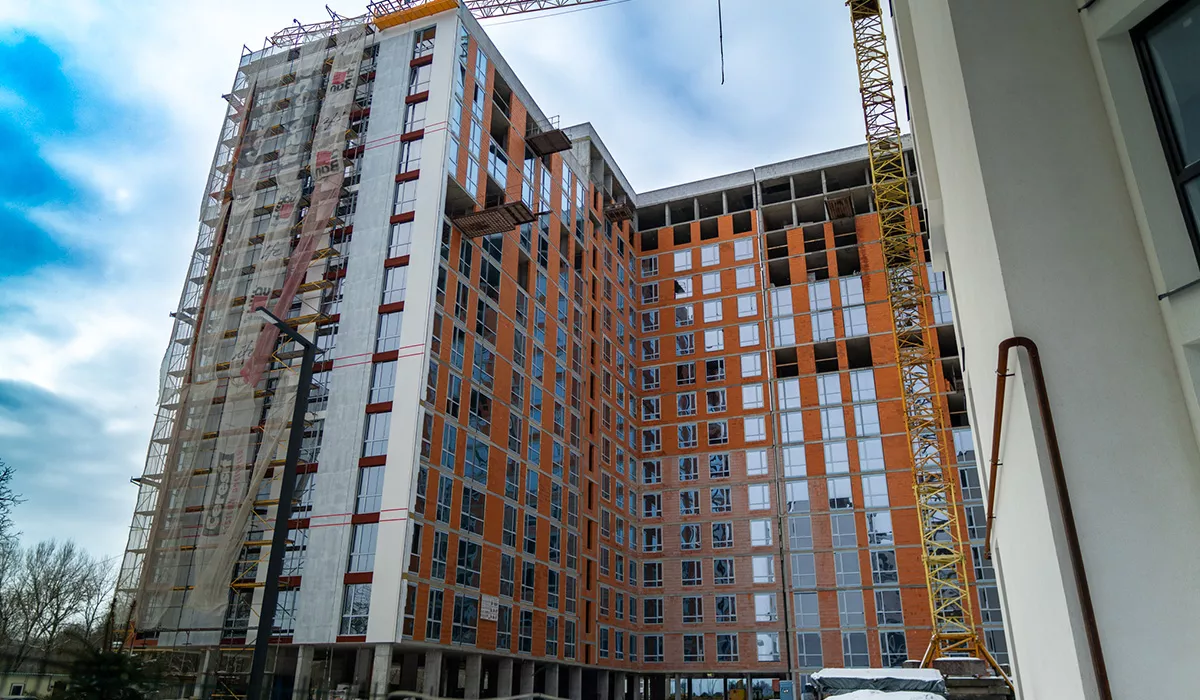

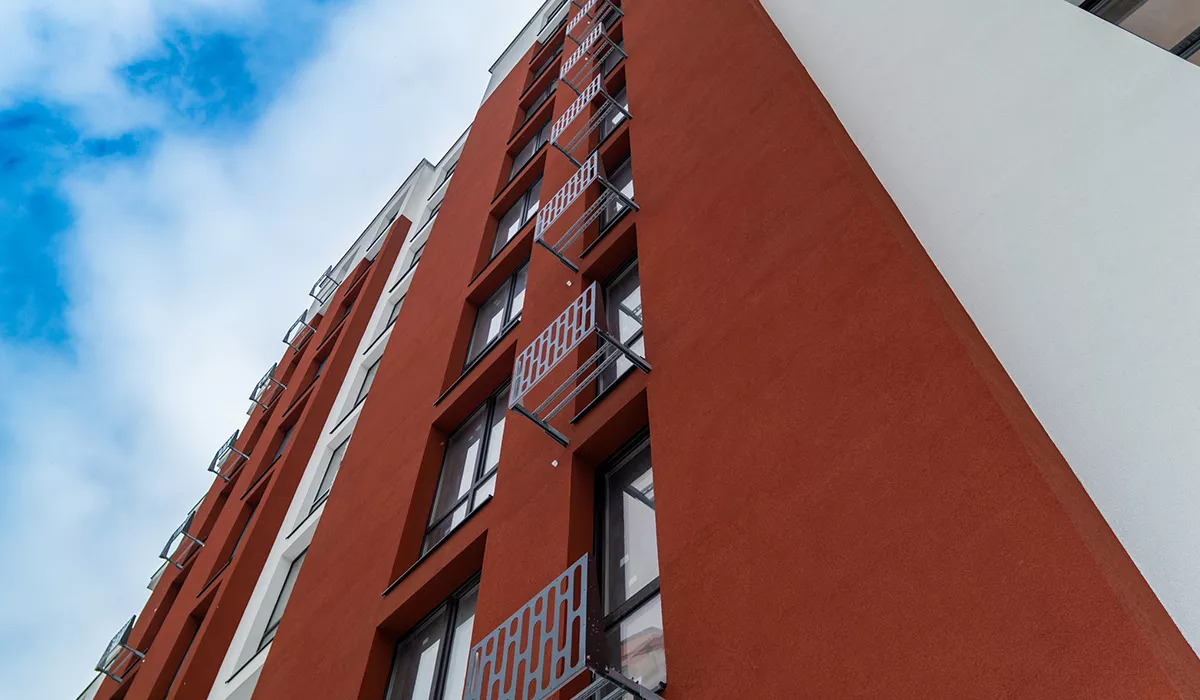

Виконано фасадні роботи на 15%.
Триває скління 15-го і 16-го поверхів.
Триває мурування внутрішніх стін 13-го і 14-го поверхів.
Триває штукатурення стін квартир і коридорів 9-го поверху.
