Секції 1-3
Виконано внутрішнє оздоблення сходових маршів та холу на 92%.
Розпочато влаштування бруківки.
Секція 4
Завершено штукатурення коридорів 7-го поверху.
Розпочато штукатурення коридорів 8-го поверху.
Секція 5
Поверх 10-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 11-го поверху.

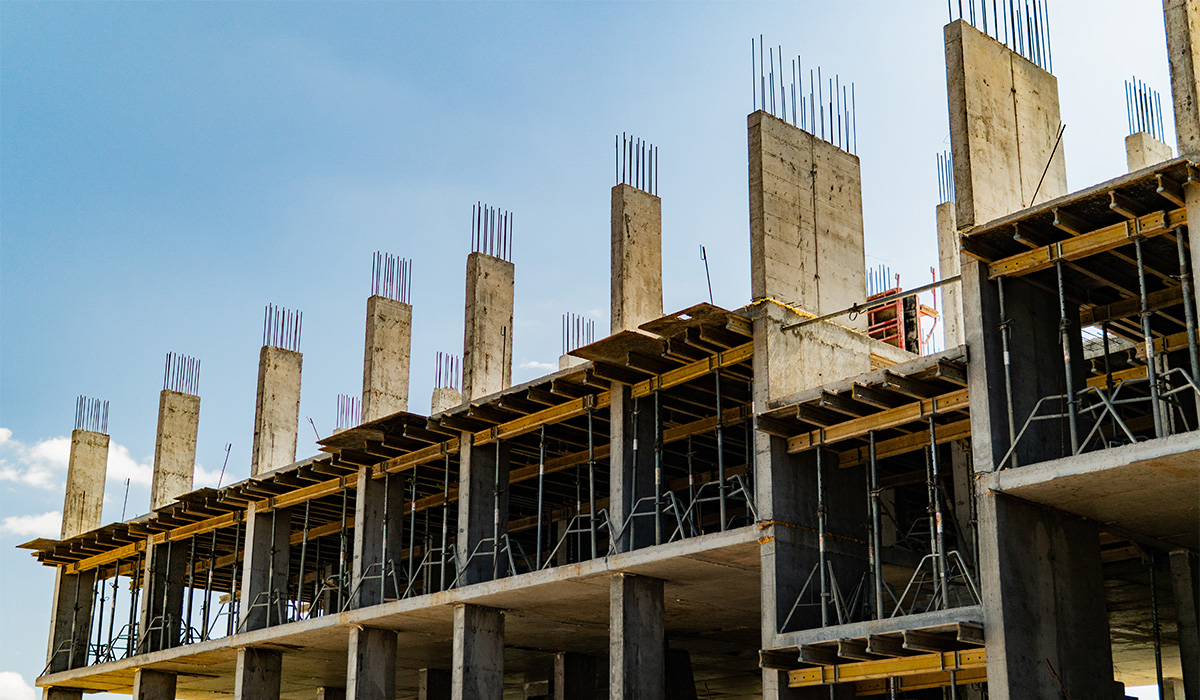

Триває влаштування плити перекриття 11-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.

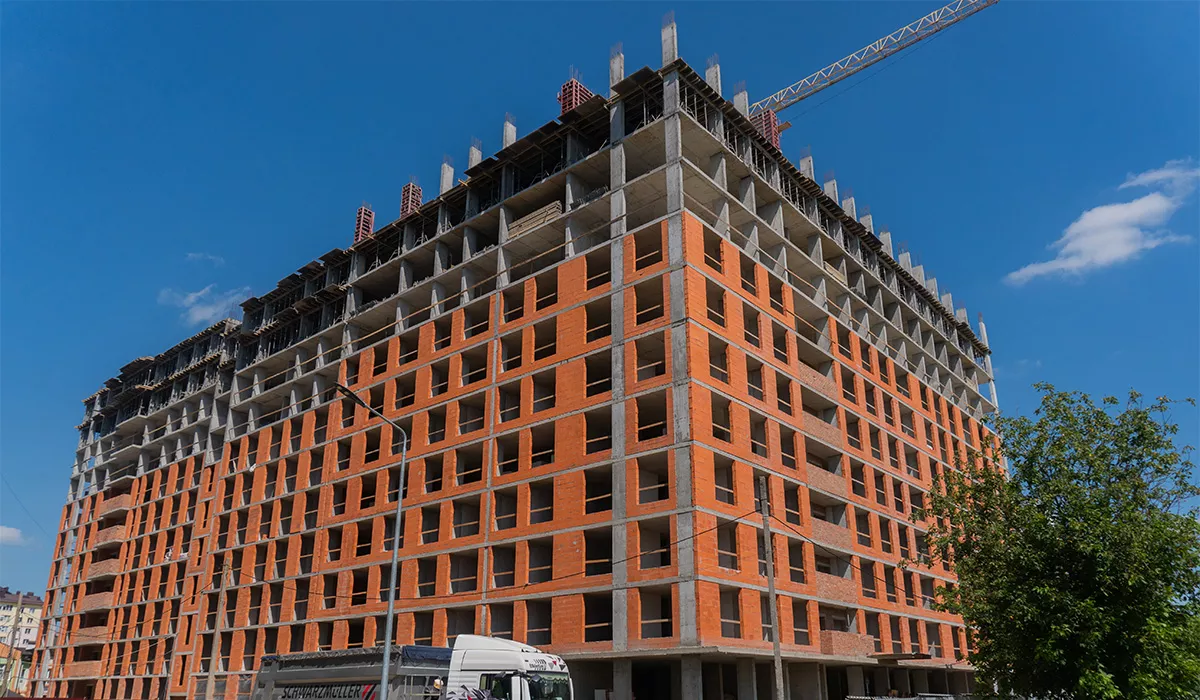

Розпочато мурування зовнішніх стін 8-го поверху.

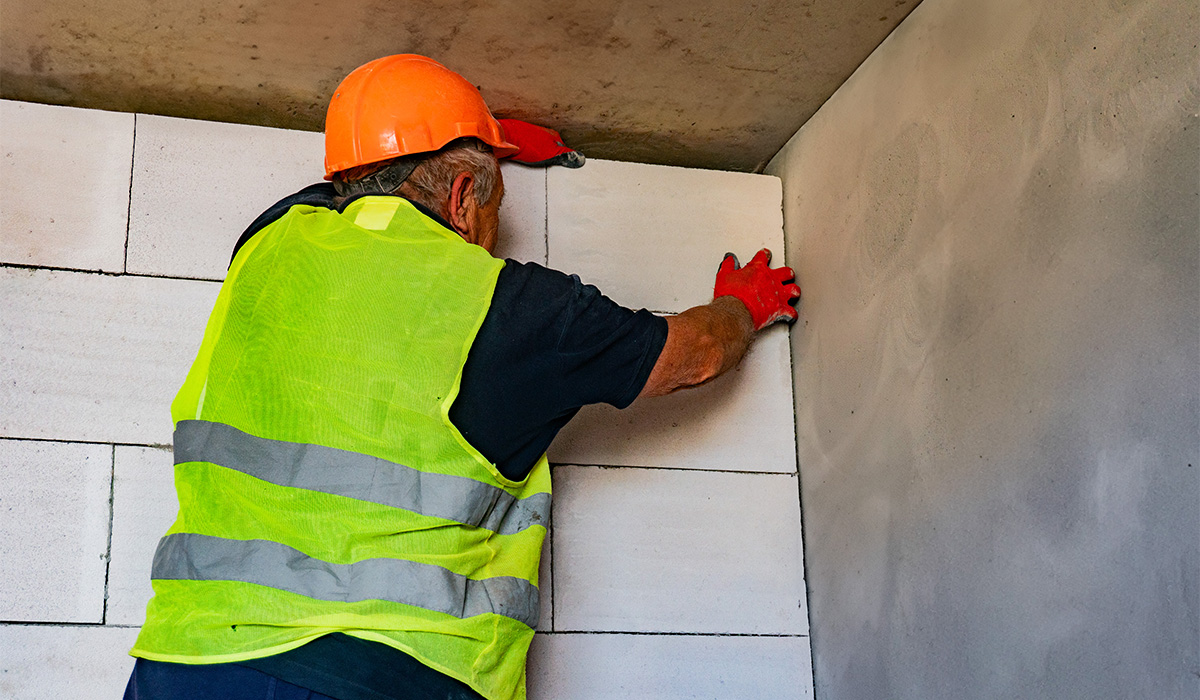

Завершено мурування внутрішніх стін 6-го поверху.
Розпочато мурування внутрішніх стін 7-го поверху.
Секція 6
Поверх 11-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 12-го поверху.

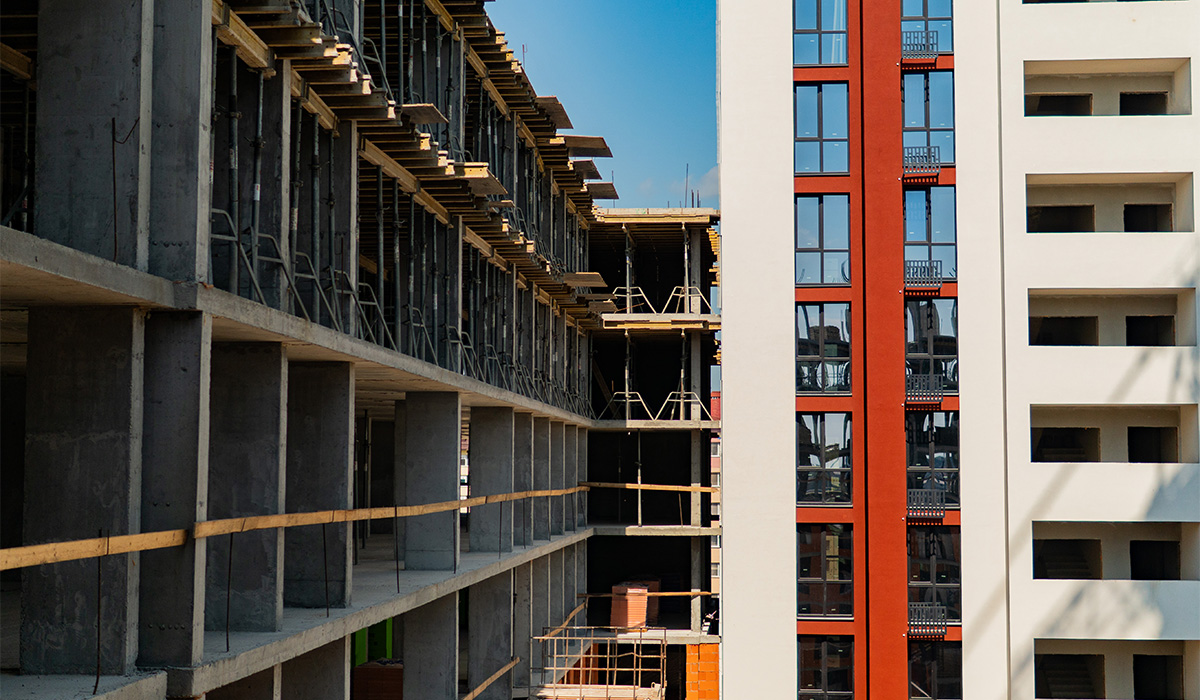

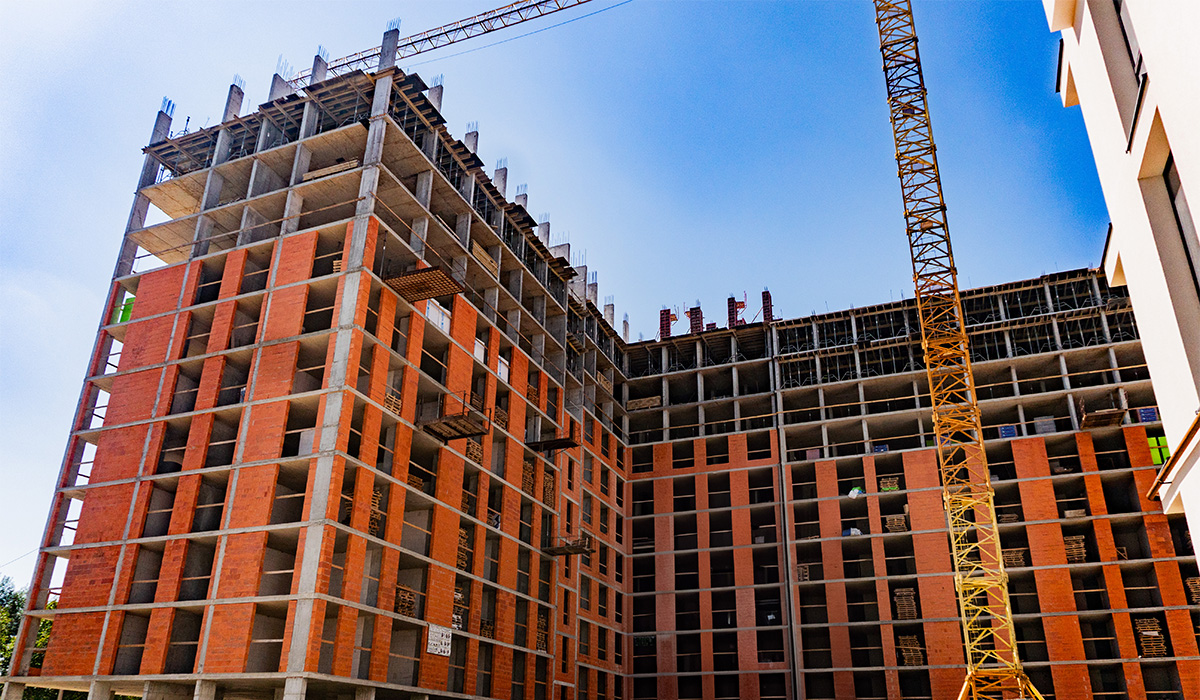

Завершено мурування зовнішніх стін 8-го поверху.
Розпочато мурування зовнішніх стін 9-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
