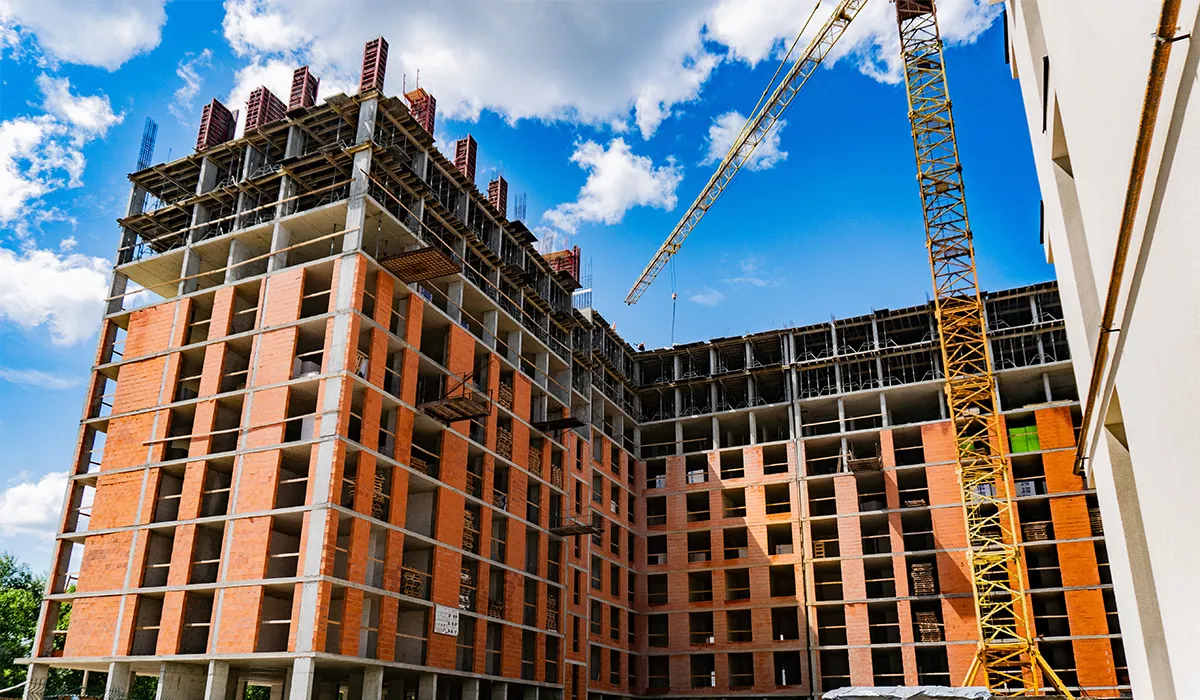

Секції 1-3
Виконано внутрішнє оздоблення сходових маршів та холу на 90%.
Секція 4
Завершено штукатурення коридорів з 4-го по 6-й поверх.
Розпочато штукатурення коридорів 7-го поверху.
Секція 5
Поверх 9-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін з 4-го по 6-й поверх.
Розпочато мурування зовнішніх стін 7-го поверху.

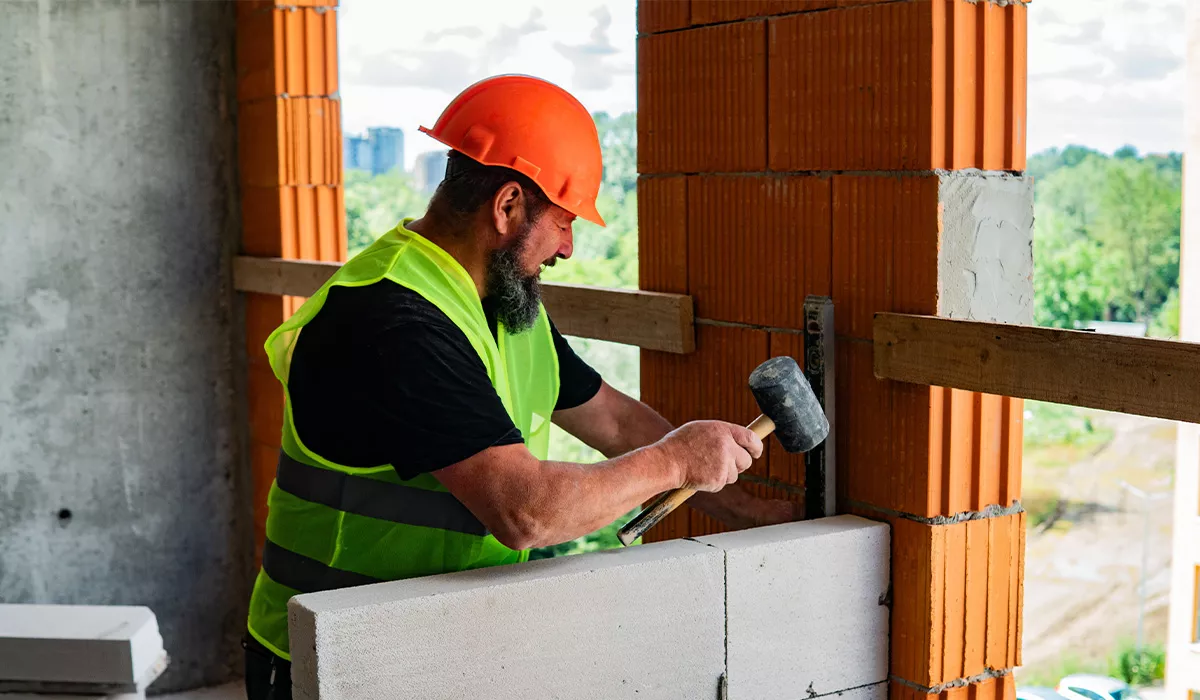

Завершено мурування внутрішніх стін з 2-го по 5-й поверх.
Розпочато мурування внутрішніх стін 6-го поверху.
Секція 6
Поверхи 9-й і 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
Розпочато мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 5-го поверху
Розпочато мурування внутрішніх стін 6-го поверху.
Виконано внутрішнє оздоблення сходових маршів та холу на 90%.
Секція 4
Завершено штукатурення коридорів з 4-го по 6-й поверх.
Розпочато штукатурення коридорів 7-го поверху.
Секція 5
Поверх 9-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін з 4-го по 6-й поверх.
Розпочато мурування зовнішніх стін 7-го поверху.
Завершено мурування внутрішніх стін з 2-го по 5-й поверх.
Розпочато мурування внутрішніх стін 6-го поверху.
Секція 6
Поверхи 9-й і 10-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 6-го і 7-го поверхів.
Розпочато мурування зовнішніх стін 8-го поверху.
Завершено мурування внутрішніх стін 5-го поверху
Розпочато мурування внутрішніх стін 6-го поверху.
