Стан будівництва Шоколад 30.09.2021

Стан будівництва Шоколад 30.09.2021

Секція 1,2

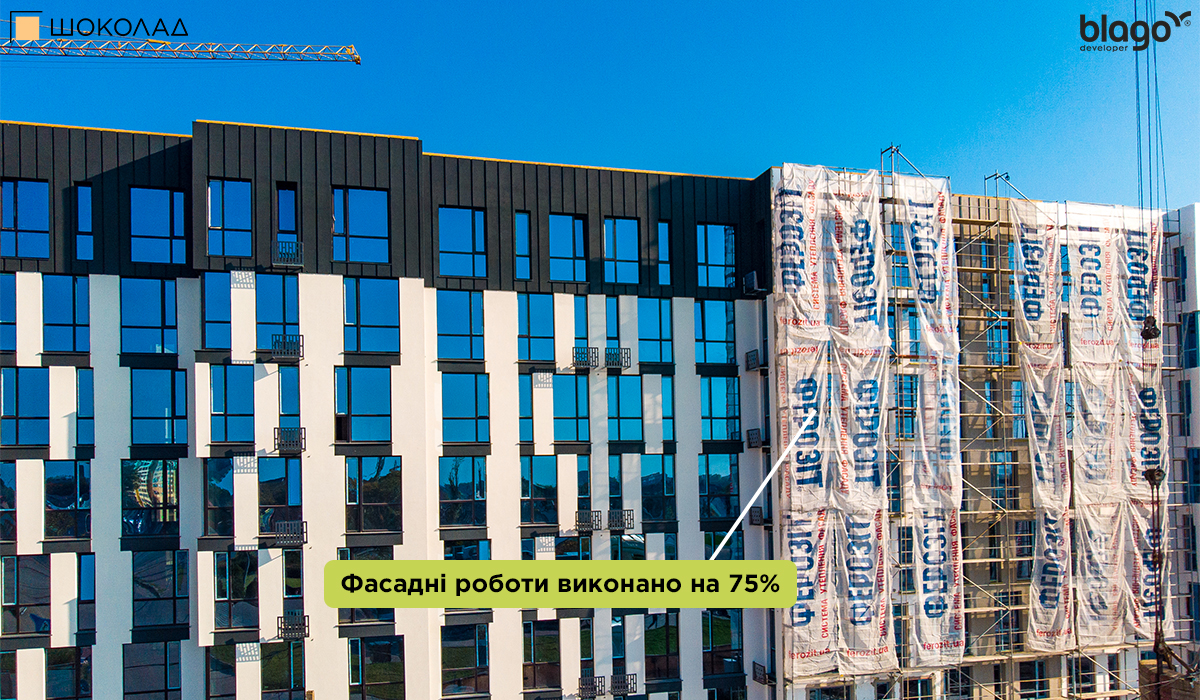

Фасадні роботи виконано на 75%

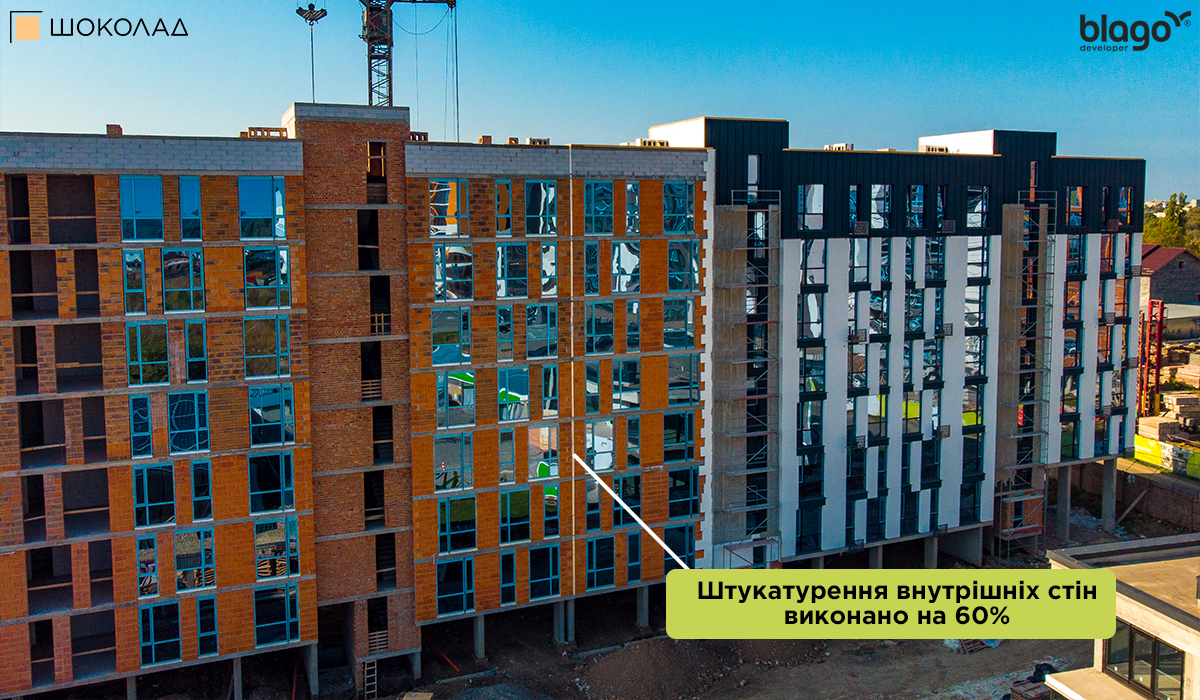

Штукатурення внутрішніх стін у квартирах виконано на 60%

Секція 3,4

Розпочато фасадні роботи.
Завершено мурування внутрішніх стін цокольного поверху.

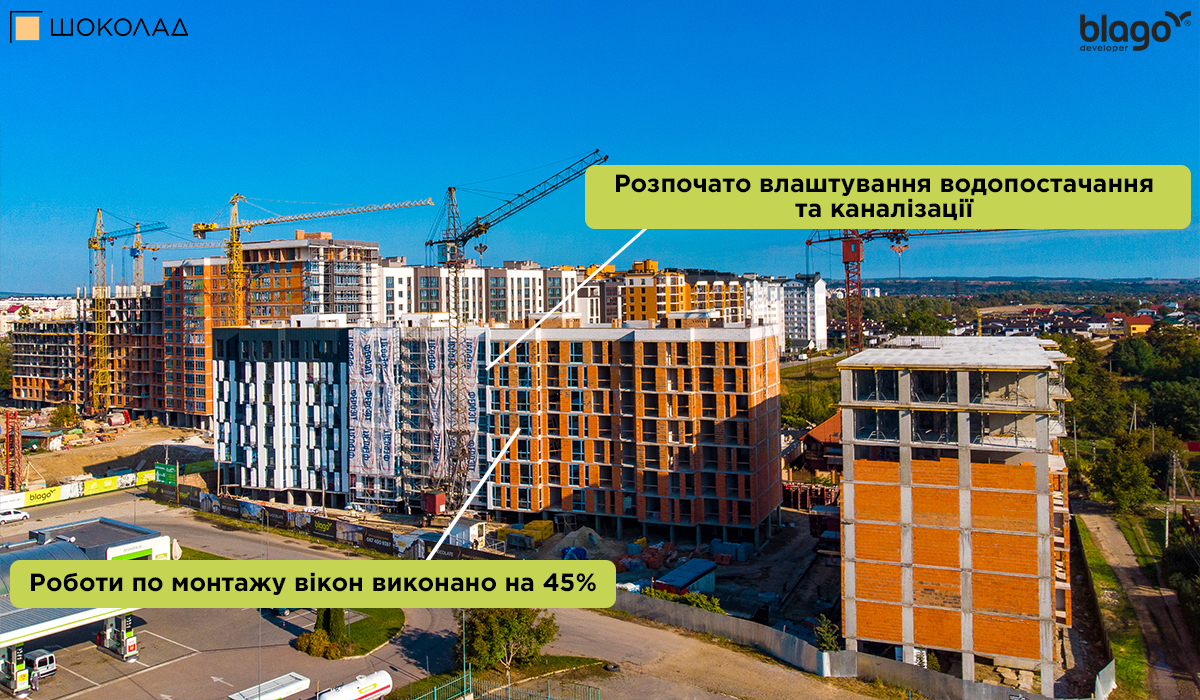

Роботи по монтажу вікон виконано на 45%
Розпочато влаштування водопостачання та каналізації.

Секція 5

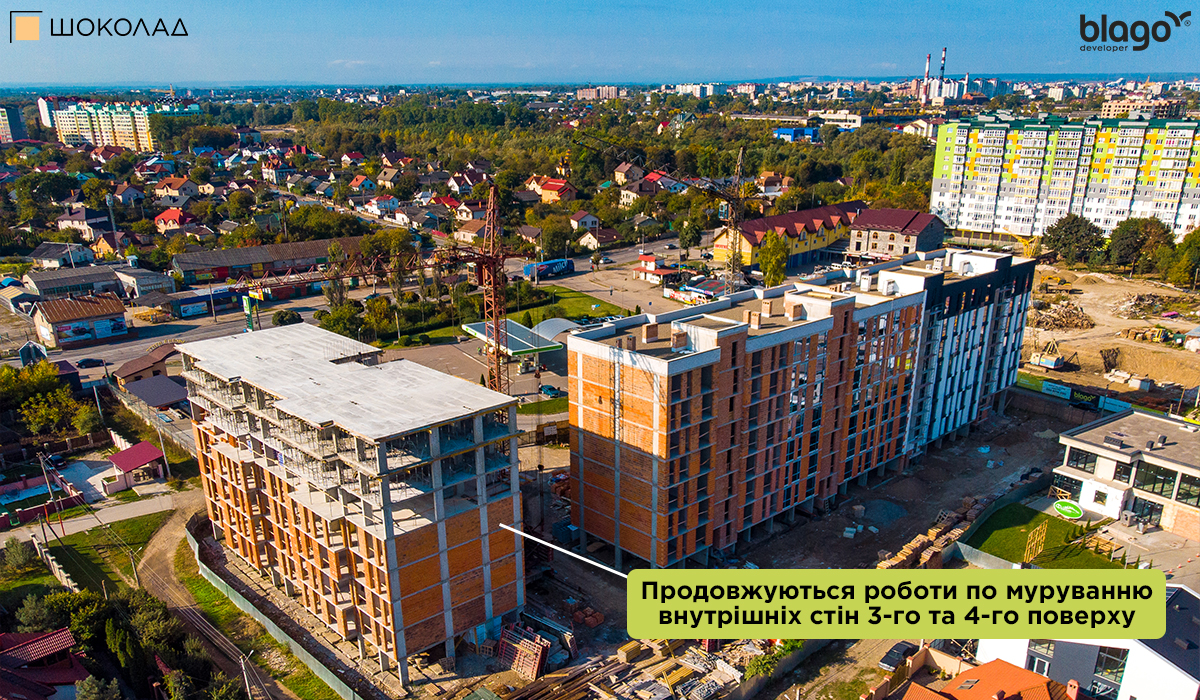

Продовжуються роботи по муруванню внутрішніх стін 3-го та 4-го поверху.

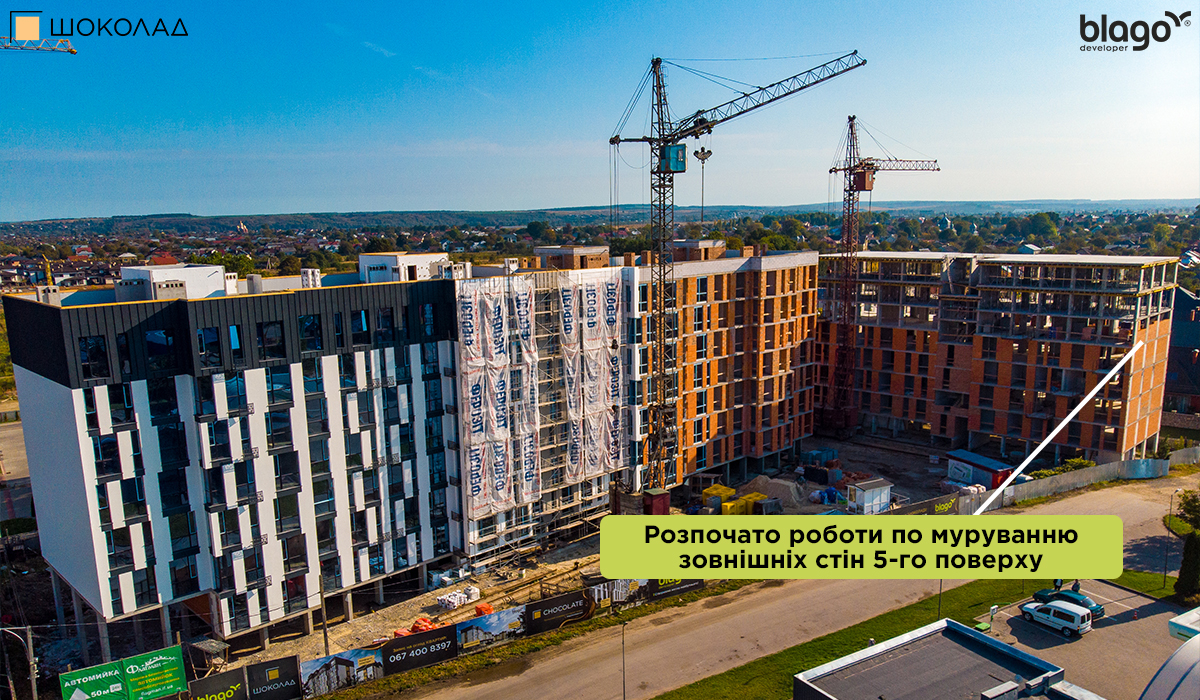

Розпочато роботи по муруванню зовнішніх стін 5-го поверху.
