Будинки №1-6
Введено в експлуатацію.
⠀
Будинок №7
Завершено благоустрій території.
Завершено опорядження під’їзду.
Змонтовано вхідні двері в під’їзд.
⠀
Будинок №8

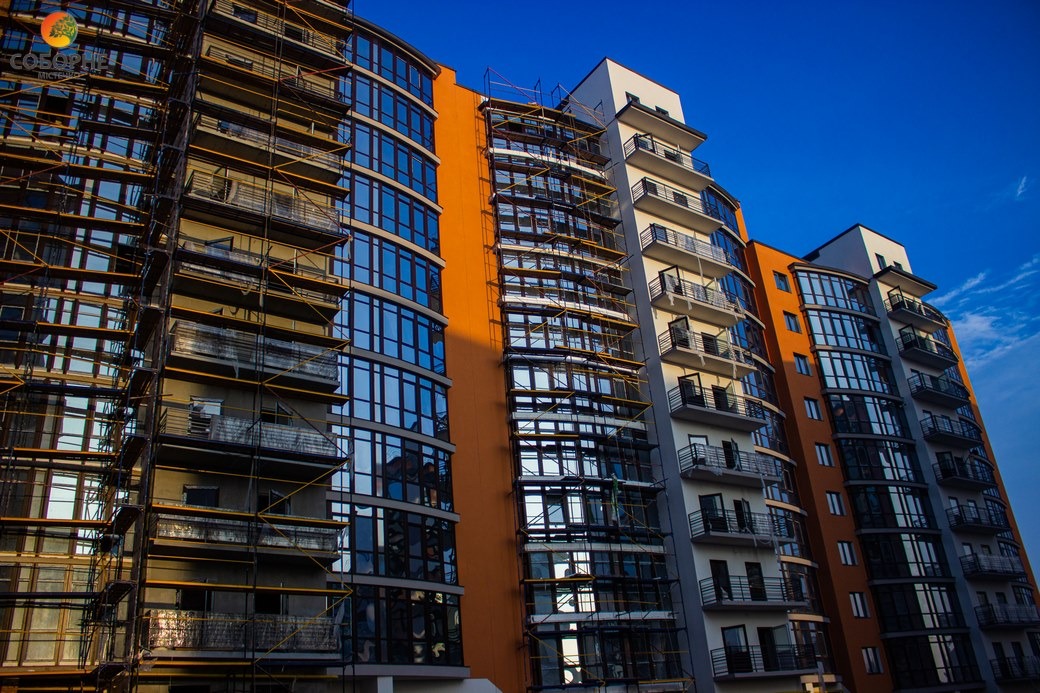

Продовжується опорядження під’їзду.
Продовжується благоустрій прибудинкової території.
Завершено влаштування підпірної стінки.
⠀
Будинок №9,10

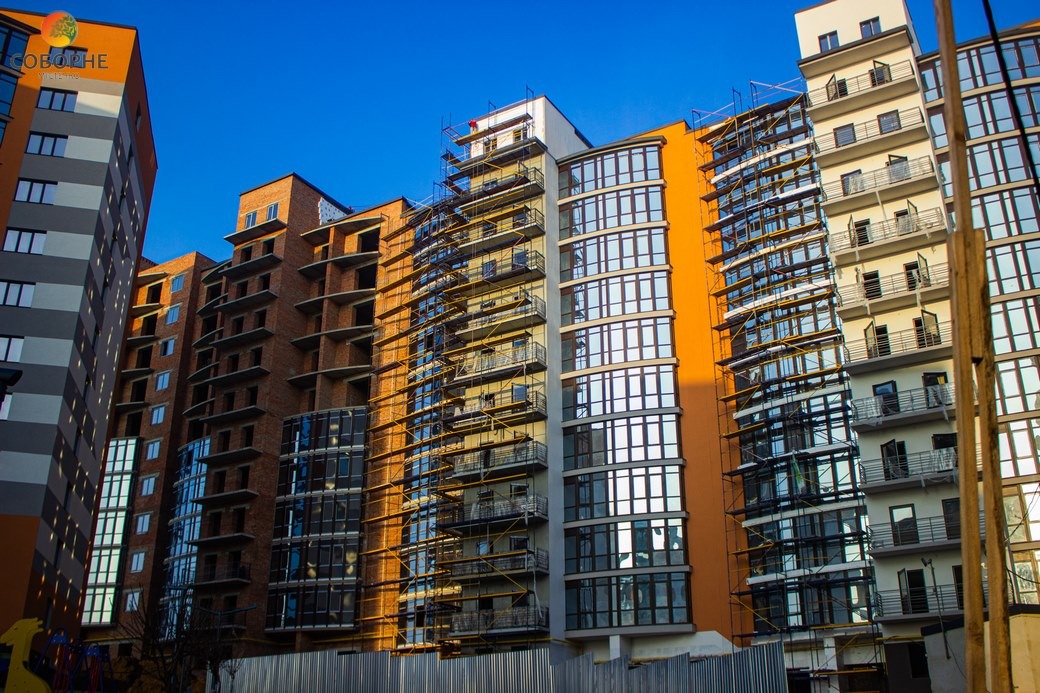

Продовжується утеплення фасаду, роботи виконано на 90%
Продовжується опорядження під’їзду.
Змонтовано вхідні двері в квартири.
Розпочато монтаж ліфта.
⠀
Будинок №11
Завершено скління будинку.
Завершено штукатурення стін 3,2 поверху.
Завершуються фасадні роботи.
⠀
Будинок №12 та 13.
Продовжується скління будинку до 5-го поверху.
Завершено утеплення даху та влаштування стяжки.
Завершено роботи по влаштуванню м’якої покрівлі.
Розпочато роботи по оздобленню бляхою димових та вентиляційних каналів.
Розпочато роботи по штукатуренню стін сходової клітки.
